GRC轻质墙板安装施工方案.docx

上传人:p** 文档编号:530951 上传时间:2023-10-16 格式:DOCX 页数:7 大小:89.73KB
下载 相关 举报
GRC轻质墙板安装施工方案.docx_第1页
第1页 / 共7页
GRC轻质墙板安装施工方案.docx_第2页
第2页 / 共7页
GRC轻质墙板安装施工方案.docx_第3页
第3页 / 共7页
GRC轻质墙板安装施工方案.docx_第4页
第4页 / 共7页
GRC轻质墙板安装施工方案.docx_第5页
第5页 / 共7页
GRC轻质墙板安装施工方案.docx_第6页
第6页 / 共7页
GRC轻质墙板安装施工方案.docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《GRC轻质墙板安装施工方案.docx》由会员分享,可在线阅读,更多相关《GRC轻质墙板安装施工方案.docx(7页珍藏版)》请在第壹文秘上搜索。

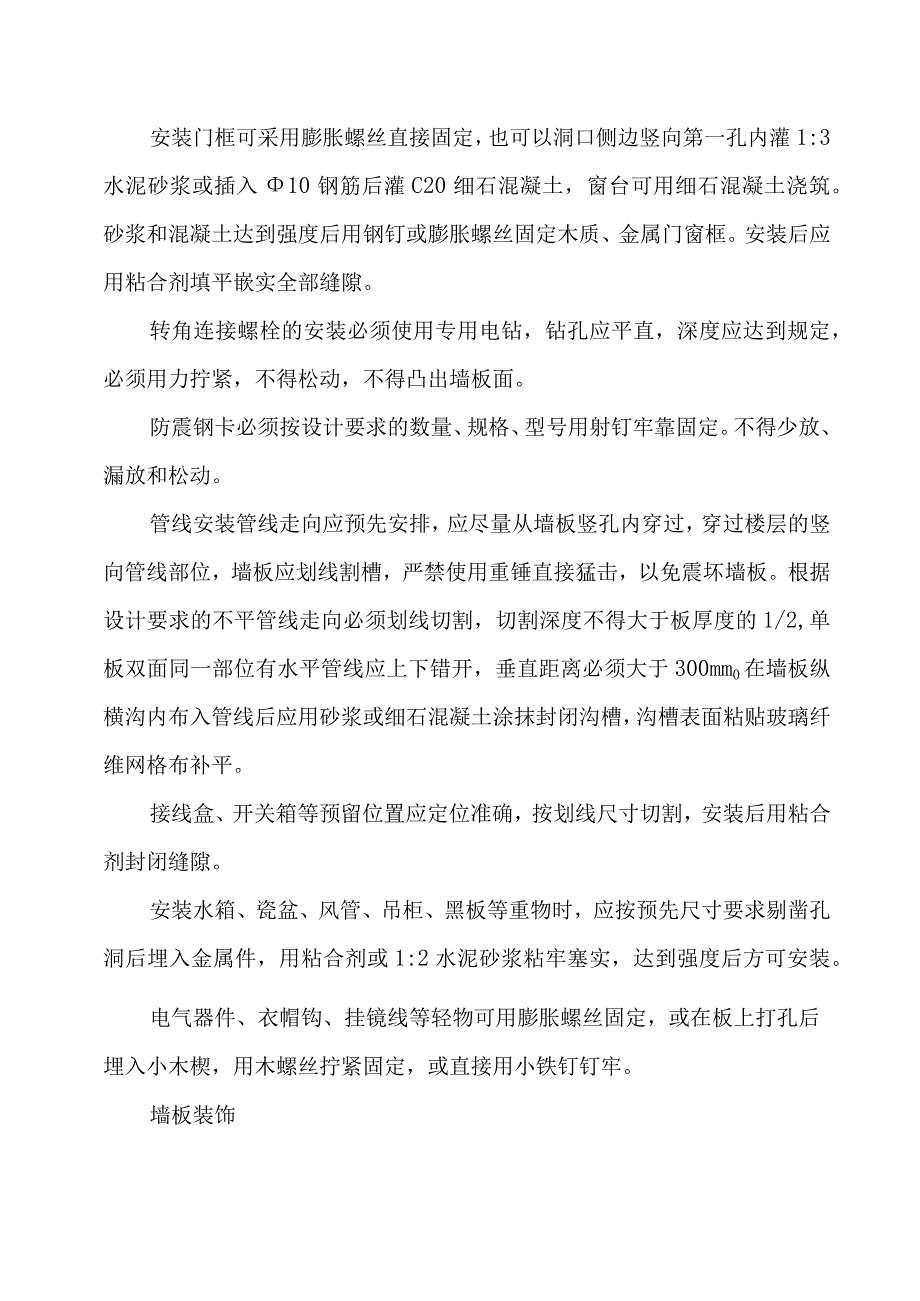

1、GRC轻质墙板安装施工方案4.9.1 材料简介GRC空心隔墙板是以水泥砂浆做基料,玻璃纤维做增强材料的纤维水泥复合材料。其特点是:可锯、可刨、可钻孔、易粘结、体轻、防火;其缺点是:隔墙原则上不能横向镂槽埋设电线管,竖向镂槽走线时管径受到限制,镂槽补强处及拼缝处经一段时间后易产生裂纹。4.9.2 施工工艺及有关要求(1)施工准备墙体施工前必须编制排板图,排板时尽量采用整板,减少拼缝。按确定的施工方案,备齐工程所需的板材和粘结剂等配套材料。必须准备导向板、支撑条、撬板、木楔、抹灰板等工具以及切割机等相关的施工机具。墙板在运输、堆放时必须侧立堆放不得超过三层,每层间应垫木条分隔。进入楼层的墙板必须单

2、层侧立,严禁叠层堆放,同时应尽量分散堆放。安装前卸去扎带,并检查板材质量,严禁使用断裂和龄期不足的板材。(2)施工技术要求墙板施工应先做大面后做洞口,从墙柱边接头处开始安装。基本施工流程为:清理施工作业面一弹线一竖导向支撑一排板(按设计要求)一切割补板一安装防震卡一板材顶部和侧边刮粘合剂一竖板一临时固定一校正挤浆楔紧一刮除挤出粘合剂一砂浆(或细石混凝土)封底边缝一砂浆(或细石混凝土)强度养护一去楔砂浆补洞一门窗安装一排管一切割管线槽、洞一安装管线、开关插座底盒一管线、槽洞补强拼缝及线槽处粘贴纤维网格布并刮水泥胶腻子(腻子内加少量纤维)f表面挂钢丝网抹灰一附挂件安装一墙面装饰。清理施工作业面表面

3、尘土后,应按设计要求在墙地面和顶棚弹出隔墙板位置线,标出门窗洞口和管线走向及预留孔洞,弹出拼装线,并检查楼地面平整度,高低凹陷处大于40mm应用细石混凝土抹平,其强度应达到2.5MPa才能施工。安装墙板时应将其顶端侧边粘结面处满涂粘合剂,涂刮应均匀,不得漏刮,粘合剂涂刮厚度应不小于5mm。补板制作应根据排板实际尺寸,在整板上划线,依线用电锯切割,竖向切口应用水泥砂浆封闭填平,拼接时表面仍应满涂粘合剂。墙板固定应先墙板后门窗洞口板,先整板后补板。墙板竖起时可用撬棒将侧面用力挤紧就位,并应及时校正垂直度和相邻面平整度,使接缝密合顺直,挤出的粘合剂及时刮平补齐,随即在墙板底部用木楔顶紧。上端为临空时

4、应在大面处用支撑临时固定。墙体全面定位后,墙板底部必须用细石混凝土或1:2水泥砂浆塞缝填实,底缝不大于30mm,所有墙体各种竖向拼缝以及与其他墙、柱、板的连接处均应粘贴玻璃纤维网格布处理。安装好的墙体养护时间不得少于一周,填缝混凝土强度大于1.5MPa方能拆除木楔并用砂浆填塞补孔,养护期内严禁敲凿,避免墙体震动开裂。墙板净高大于3m需接板时,墙板竖向应采用水平错缝拼接,相邻错缝距离应大于300mm,或用直缝对接时应在相邻孔内插入10钢筋并用砂浆加固。安装门框可采用膨胀螺丝直接固定,也可以洞口侧边竖向第一孔内灌1:3水泥砂浆或插入10钢筋后灌C20细石混凝土,窗台可用细石混凝土浇筑。砂浆和混凝土

5、达到强度后用钢钉或膨胀螺丝固定木质、金属门窗框。安装后应用粘合剂填平嵌实全部缝隙。转角连接螺栓的安装必须使用专用电钻,钻孔应平直,深度应达到规定,必须用力拧紧,不得松动,不得凸出墙板面。防震钢卡必须按设计要求的数量、规格、型号用射钉牢靠固定。不得少放、漏放和松动。管线安装管线走向应预先安排,应尽量从墙板竖孔内穿过,穿过楼层的竖向管线部位,墙板应划线割槽,严禁使用重锤直接猛击,以免震坏墙板。根据设计要求的不平管线走向必须划线切割,切割深度不得大于板厚度的1/2,单板双面同一部位有水平管线应上下错开,垂直距离必须大于300mm0在墙板纵横沟内布入管线后应用砂浆或细石混凝土涂抹封闭沟槽,沟槽表面粘贴

6、玻璃纤维网格布补平。接线盒、开关箱等预留位置应定位准确,按划线尺寸切割,安装后用粘合剂封闭缝隙。安装水箱、瓷盆、风管、吊柜、黑板等重物时,应按预先尺寸要求剔凿孔洞后埋入金属件,用粘合剂或1:2水泥砂浆粘牢塞实,达到强度后方可安装。电气器件、衣帽钩、挂镜线等轻物可用膨胀螺丝固定,或在板上打孔后埋入小木楔,用木螺丝拧紧固定,或直接用小铁钉钉牢。墙板装饰墙板安装养护完成后,按图4.39所示进行墙面抹灰:4.10地下室防水工程施工方案根据设计要求,地下室侧板需做两道柔性防水层,侧板高度约2曲:1:8水泥石灰砂浆分两次抹灰即07股亲水泥浆一道,函合比加07放:水1:4刷1”麻水株一逐K107Kz*415

7、月2:1:8水漫石灰族1间:2水泥姆888及母漆王襄的困4-39轻质墙板抹灰示意图至械钻孔后粘结木柳IoOOXl铜螳定制纬胤械懒螂械与械打孔处用107m.再在木块上用792所与母卷嘛水联T互45期:1水泥松装加水机嵌107,茨锭站200300ffi翻埼面白水泥献4.9.3注意事项安装时安装面及RGC多孔板的粘结部位应清扫干净,凸出部分剔除平整,将板材四周表面清扫干净,将粘级剂满涂于墙板顶、侧面并做成八字角;安装时,一人将墙板撬起,另一人在一侧推挤,检查垂直度及板间拼接情况,合格后立即塞木楔顶紧,墙体全部安装后,用细石混凝土或膨胀砂浆填堵墙板下或上的空隙。墙板下部距地面200处,应刮801胶两遍,并刮聚氨脂防水层L5厚。为防止墙板板缝开裂,拼缝间粘结砂浆应饱满,安装时以缝隙间挤满砂浆为宜。缝宽不得大于5mm,板缝应粘贴玻璃纤维网格布后用腻子刮平。在墙板上钻孔、开洞或固定构件一定要待板缝内粘结砂浆达到设计强度后进行,墙体上钻孔、镂槽或切割等均应采用专用工具,不得任意砍凿。4.9.4主要部位石材布板立面图根据设计图纸及现场实际情况,各主要部位石材立面布置详见图4-40orC湖南长大建设集团股份有限公司中南大学项目经理部湖南长大建设集团股份有限公司中南大学I面目绛理部

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
