《井架搭拆工程安全技术交底.docx》由会员分享,可在线阅读,更多相关《井架搭拆工程安全技术交底.docx(2页珍藏版)》请在第壹文秘上搜索。

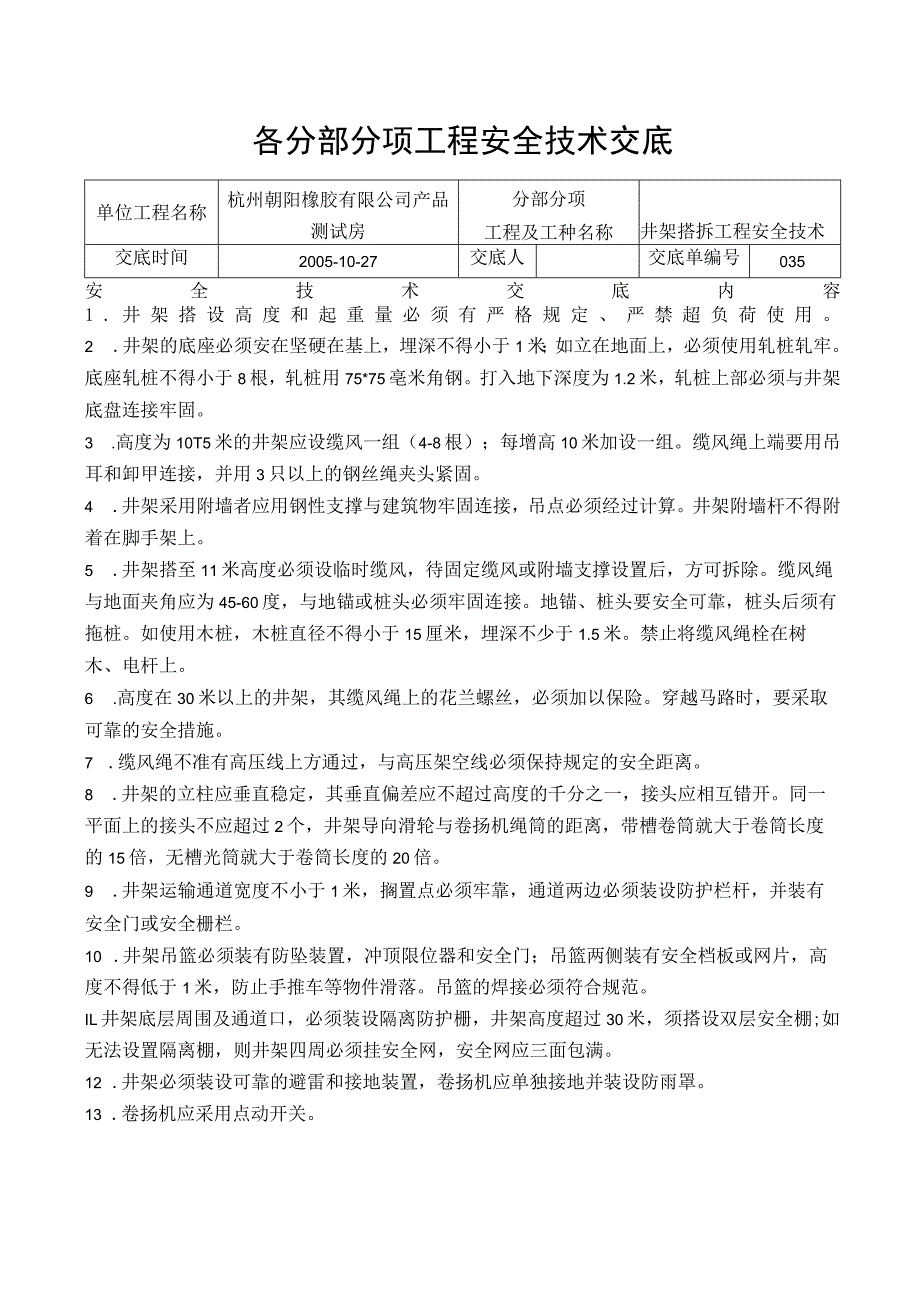

1、各分部分项工程安全技术交底单位工程名称杭州朝阳橡胶有限公司产品测试房分部分项工程及工种名称井架搭拆工程安全技术交底时间2005-10-27交底人交底单编号035安全技术交底内容1.井架搭设高度和起重量必须有严格规定、严禁超负荷使用。2 .井架的底座必须安在坚硬在基上,埋深不得小于1米;如立在地面上,必须使用轧桩轧牢。底座轧桩不得小于8根,轧桩用75*75亳米角钢。打入地下深度为1.2米,轧桩上部必须与井架底盘连接牢固。3 .高度为10T5米的井架应设缆风一组(4-8根);每增高10米加设一组。缆风绳上端要用吊耳和卸甲连接,并用3只以上的钢丝绳夹头紧固。4 .井架采用附墙者应用钢性支撑与建筑物牢
2、固连接,吊点必须经过计算。井架附墙杆不得附着在脚手架上。5 .井架搭至11米高度必须设临时缆风,待固定缆风或附墙支撑设置后,方可拆除。缆风绳与地面夹角应为45-60度,与地锚或桩头必须牢固连接。地锚、桩头要安全可靠,桩头后须有拖桩。如使用木桩,木桩直径不得小于15厘米,埋深不少于1.5米。禁止将缆风绳栓在树木、电杆上。6 .高度在30米以上的井架,其缆风绳上的花兰螺丝,必须加以保险。穿越马路时,要采取可靠的安全措施。7 .缆风绳不准有高压线上方通过,与高压架空线必须保持规定的安全距离。8 .井架的立柱应垂直稳定,其垂直偏差应不超过高度的千分之一,接头应相互错开。同一平面上的接头不应超过2个,井
3、架导向滑轮与卷扬机绳筒的距离,带槽卷筒就大于卷筒长度的15倍,无槽光筒就大于卷筒长度的20倍。9 .井架运输通道宽度不小于1米,搁置点必须牢靠,通道两边必须装设防护栏杆,并装有安全门或安全栅栏。10 .井架吊篮必须装有防坠装置,冲顶限位器和安全门;吊篮两侧装有安全档板或网片,高度不得低于1米,防止手推车等物件滑落。吊篮的焊接必须符合规范。IL井架底层周围及通道口,必须装设隔离防护栅,井架高度超过30米,须搭设双层安全棚;如无法设置隔离棚,则井架四周必须挂安全网,安全网应三面包满。12 .井架必须装设可靠的避雷和接地装置,卷扬机应单独接地并装设防雨罩。13 .卷扬机应采用点动开关。各分部分项工程

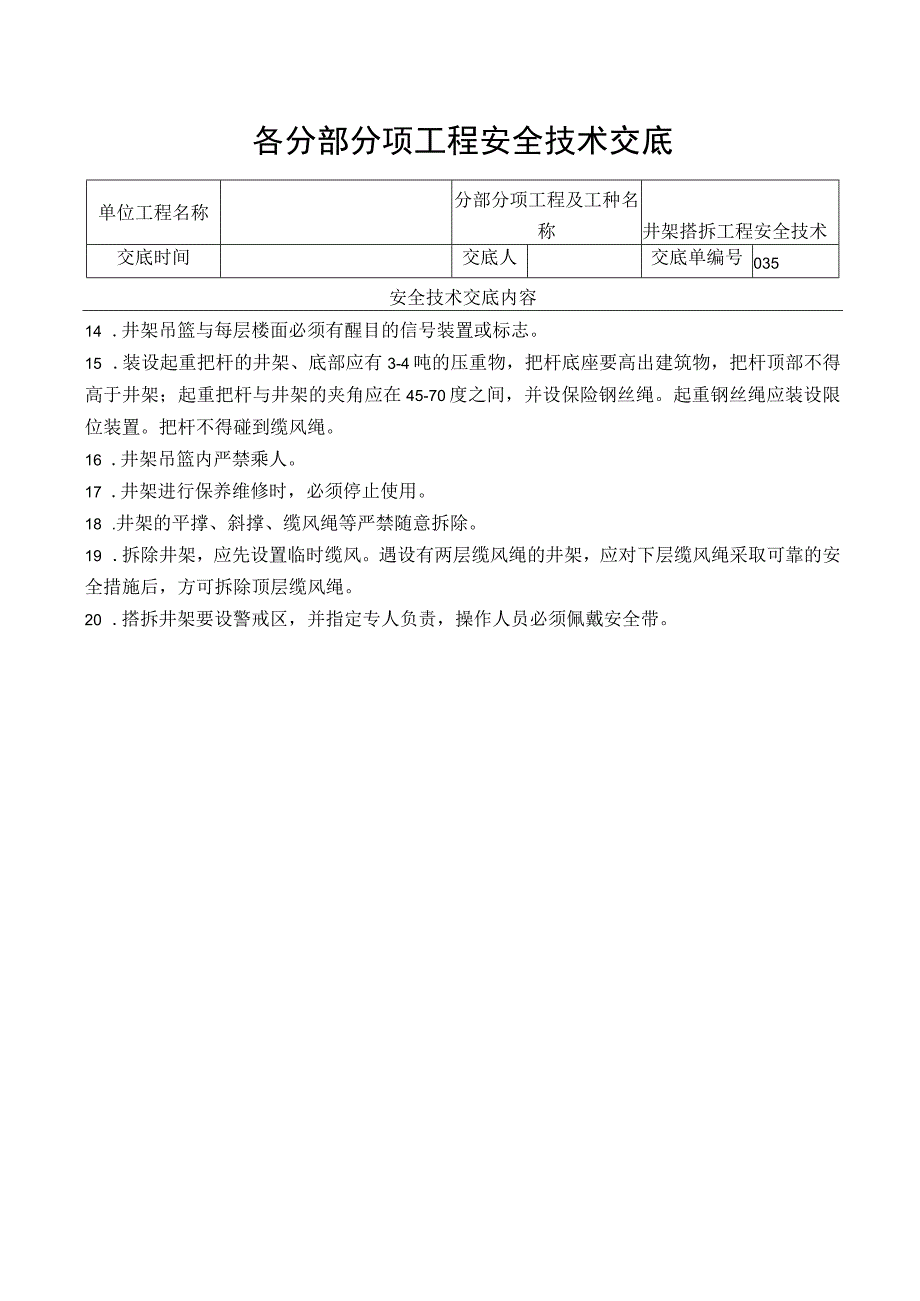

4、安全技术交底单位工程名称分部分项工程及工种名称井架搭拆工程安全技术交底时间交底人交底单编号035安全技术交底内容14 .井架吊篮与每层楼面必须有醒目的信号装置或标志。15 .装设起重把杆的井架、底部应有3-4吨的压重物,把杆底座要高出建筑物,把杆顶部不得高于井架;起重把杆与井架的夹角应在45-70度之间,并设保险钢丝绳。起重钢丝绳应装设限位装置。把杆不得碰到缆风绳。16 .井架吊篮内严禁乘人。17 .井架进行保养维修时,必须停止使用。18 .井架的平撑、斜撑、缆风绳等严禁随意拆除。19 .拆除井架,应先设置临时缆风。遇设有两层缆风绳的井架,应对下层缆风绳采取可靠的安全措施后,方可拆除顶层缆风绳。20 .搭拆井架要设警戒区,并指定专人负责,操作人员必须佩戴安全带。
