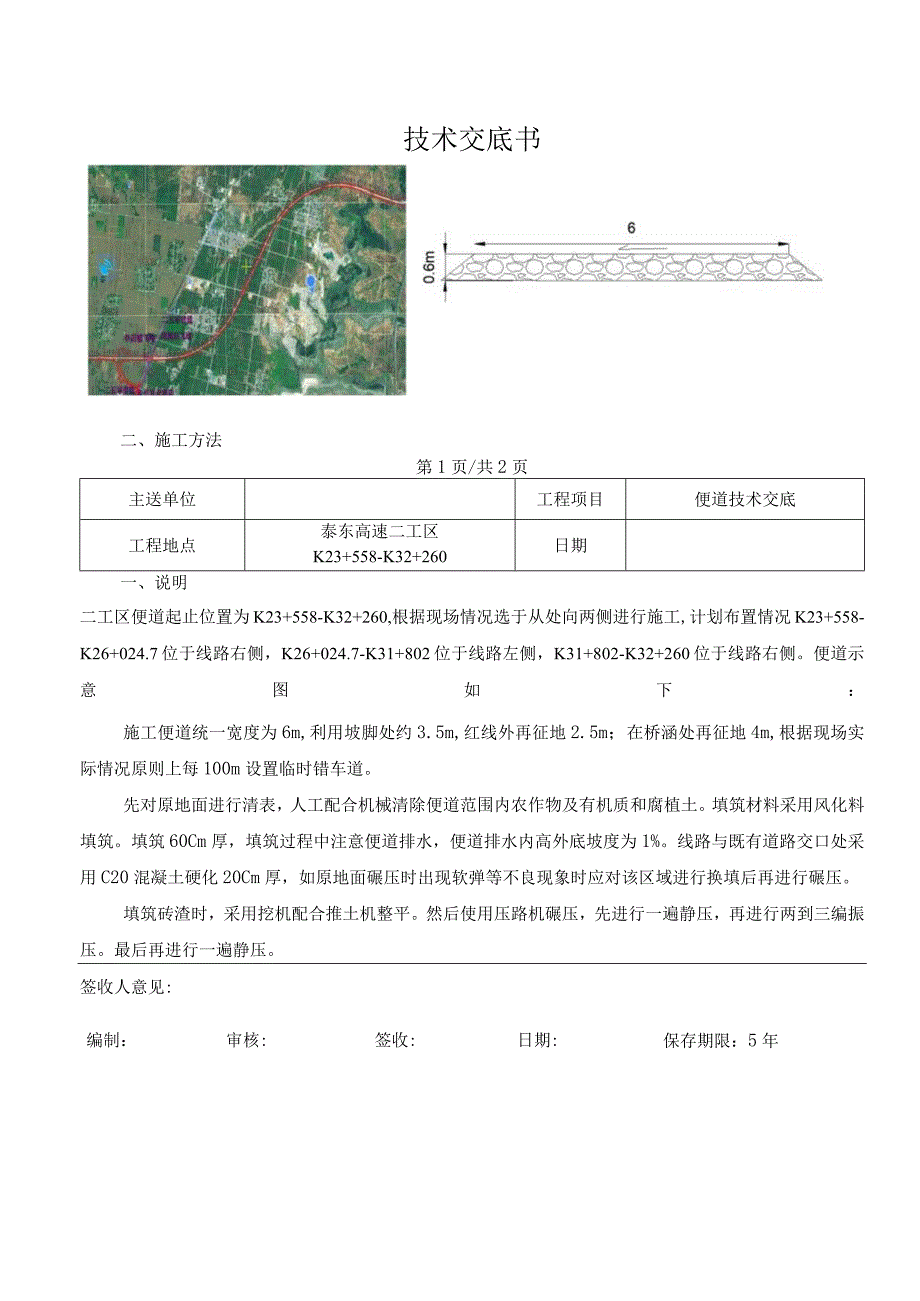

1、技术交底书二、施工方法第1页/共2页主送单位工程项目便道技术交底工程地点泰东高速二工区K23+558-K32+260日期一、说明二工区便道起止位置为K23+558-K32+260,根据现场情况选于从处向两侧进行施工,计划布置情况K23+558-K26+024.7位于线路右侧,K26+024.7-K31+802位于线路左侧,K31+802-K32+260位于线路右侧。便道示意图如下:施工便道统一宽度为6m,利用坡脚处约3.5m,红线外再征地2.5m;在桥涵处再征地4m,根据现场实际情况原则上每100m设置临时错车道。先对原地面进行清表,人工配合机械清除便道范围内农作物及有机质和腐植土。填筑材料采

2、用风化料填筑。填筑60Cm厚,填筑过程中注意便道排水,便道排水内高外底坡度为1%。线路与既有道路交口处采用C20混凝土硬化20Cm厚,如原地面碾压时出现软弹等不良现象时应对该区域进行换填后再进行碾压。填筑砖渣时,采用挖机配合推土机整平。然后使用压路机碾压,先进行一遍静压,再进行两到三编振压。最后再进行一遍静压。签收人意见:编制:审核:签收:日期:保存期限:5年本技术交底书一式三份:施工单位、技术部、计划部各一份。技术交底书第2页/共2页主送单位工程项目便道技术交底工程地点(里程桩号)泰东高速二工区K23+558-K32+260日期便道跨越地方沟渠埋设圆管便涵统计表序号桩号类型河沟宽度总长度(米

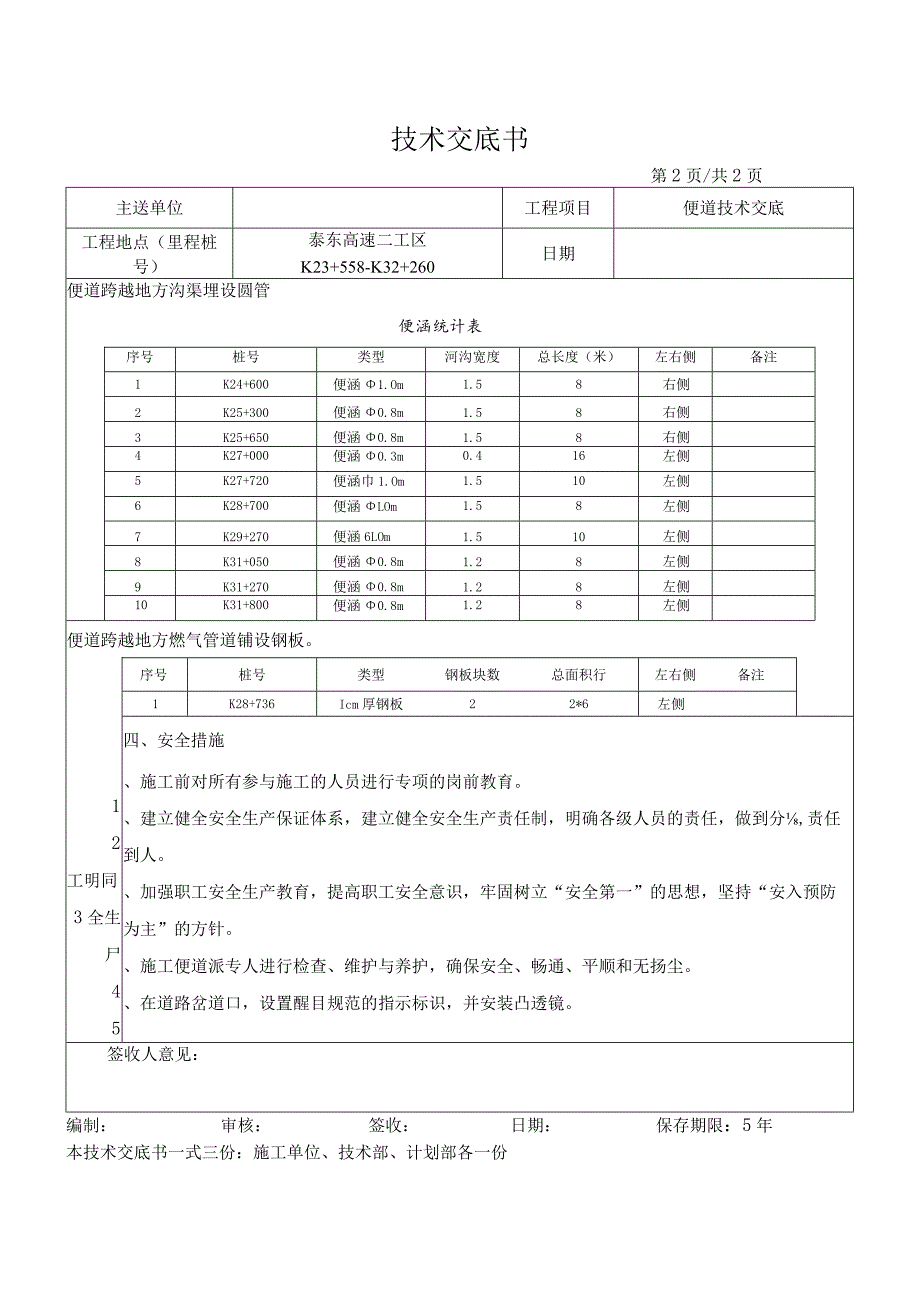

3、)左右侧备注1K24+600便涵1.Om1.58右侧2K25+300便涵0.8m1.58右侧3K25+650便涵0.8m1.58右侧4K27+000便涵0.3m0.416左侧5K27+720便涵巾1.Om1.510左侧6K28+700便涵LOm1.58左侧7K29+270便涵6LOm1.510左侧8K31+050便涵0.8m1.28左侧9K31+270便涵0.8m1.28左侧10K31+800便涵0.8m1.28左侧便道跨越地方燃气管道铺设钢板。12工明同3全生尸45序号桩号类型钢板块数总面积行左右侧备注1K28+736Icm厚钢板22*6左侧四、安全措施、施工前对所有参与施工的人员进行专项的岗前教育。、建立健全安全生产保证体系,建立健全安全生产责任制,明确各级人员的责任,做到分,责任到人。、加强职工安全生产教育,提高职工安全意识,牢固树立“安全第一”的思想,坚持“安入预防为主”的方针。、施工便道派专人进行检查、维护与养护,确保安全、畅通、平顺和无扬尘。、在道路岔道口,设置醒目规范的指示标识,并安装凸透镜。签收人意见:编制:审核:签收:日期:保存期限:5年本技术交底书一式三份:施工单位、技术部、计划部各一份

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
