人防工程土建工程施工总进度计划及保证措施.docx

上传人:p** 文档编号:531389 上传时间:2023-10-16 格式:DOCX 页数:12 大小:30.31KB
下载 相关 举报
人防工程土建工程施工总进度计划及保证措施.docx_第1页
第1页 / 共12页
人防工程土建工程施工总进度计划及保证措施.docx_第2页
第2页 / 共12页
人防工程土建工程施工总进度计划及保证措施.docx_第3页
第3页 / 共12页
人防工程土建工程施工总进度计划及保证措施.docx_第4页
第4页 / 共12页
人防工程土建工程施工总进度计划及保证措施.docx_第5页
第5页 / 共12页
人防工程土建工程施工总进度计划及保证措施.docx_第6页
第6页 / 共12页
人防工程土建工程施工总进度计划及保证措施.docx_第7页
第7页 / 共12页
人防工程土建工程施工总进度计划及保证措施.docx_第8页
第8页 / 共12页
人防工程土建工程施工总进度计划及保证措施.docx_第9页
第9页 / 共12页
人防工程土建工程施工总进度计划及保证措施.docx_第10页
第10页 / 共12页
亲,该文档总共12页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《人防工程土建工程施工总进度计划及保证措施.docx》由会员分享,可在线阅读,更多相关《人防工程土建工程施工总进度计划及保证措施.docx(12页珍藏版)》请在第壹文秘上搜索。

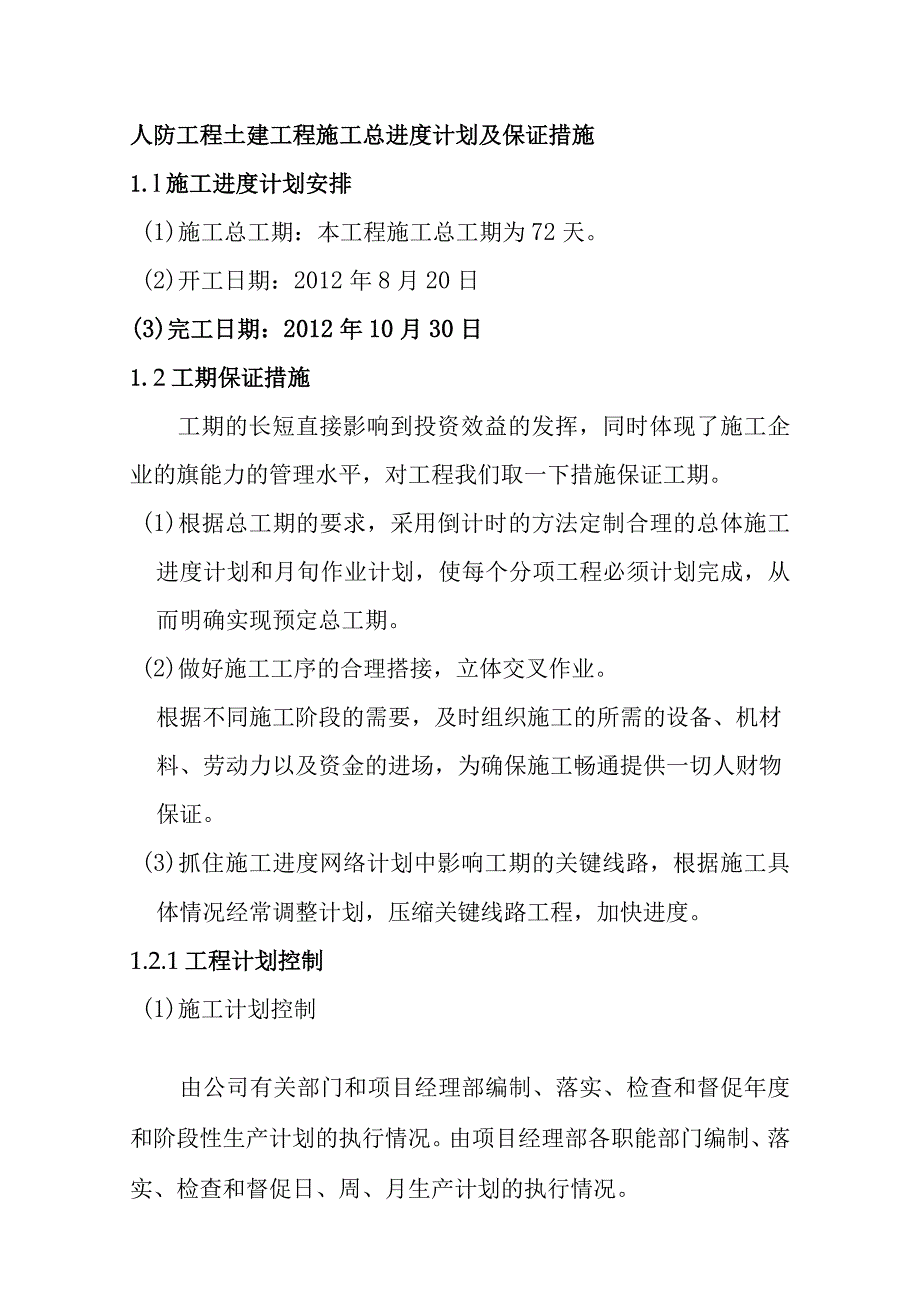

1、人防工程土建工程施工总进度计划及保证措施1.l施工进度计划安排(1)施工总工期:本工程施工总工期为72天。(2)开工日期:2012年8月20日(3)完工日期:2012年10月30日1.2工期保证措施工期的长短直接影响到投资效益的发挥,同时体现了施工企业的旗能力的管理水平,对工程我们取一下措施保证工期。(1)根据总工期的要求,采用倒计时的方法定制合理的总体施工进度计划和月旬作业计划,使每个分项工程必须计划完成,从而明确实现预定总工期。(2)做好施工工序的合理搭接,立体交叉作业。根据不同施工阶段的需要,及时组织施工的所需的设备、机材料、劳动力以及资金的进场,为确保施工畅通提供一切人财物保证。(3)

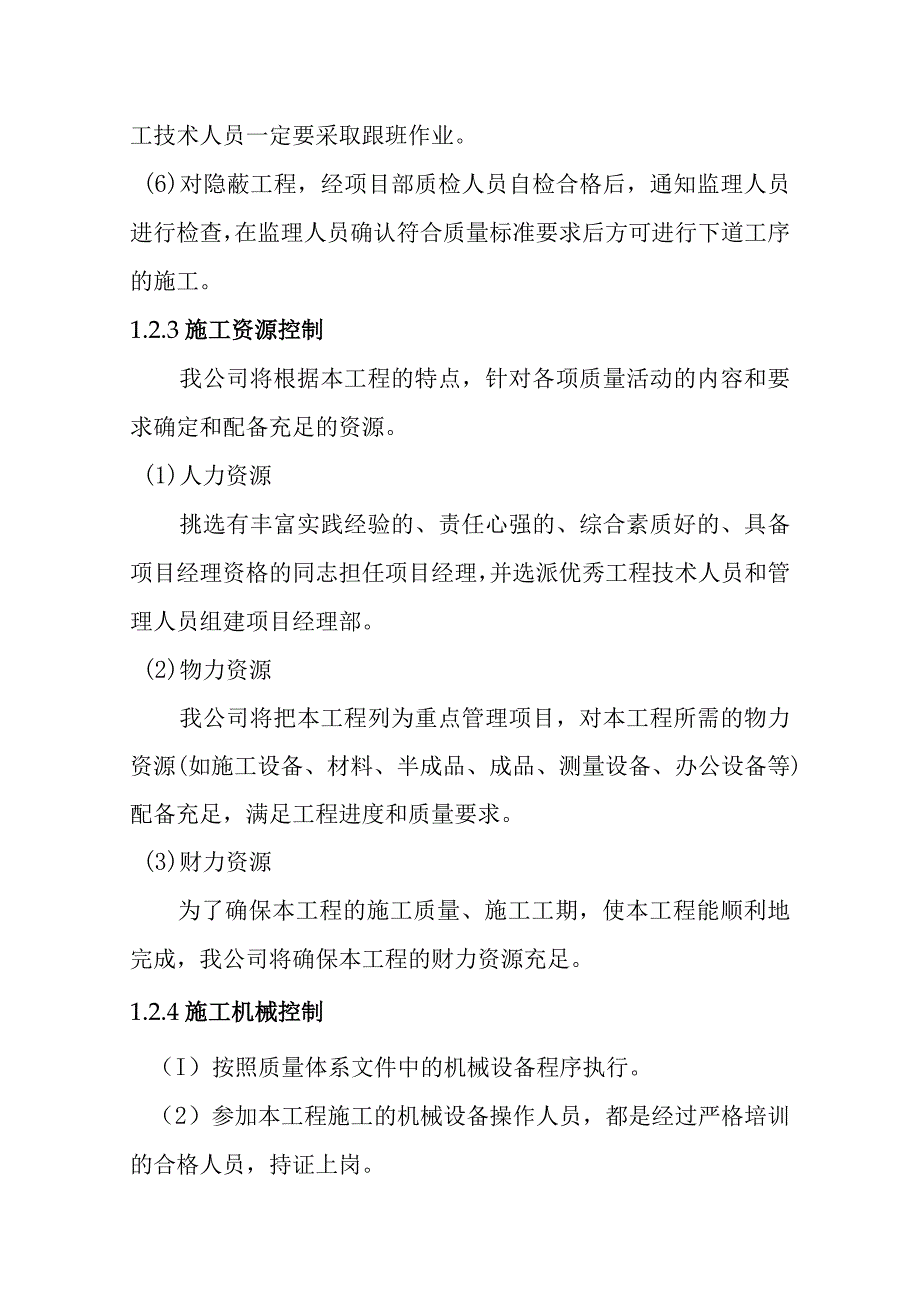

2、抓住施工进度网络计划中影响工期的关键线路,根据施工具体情况经常调整计划,压缩关键线路工程,加快进度。1.2.1工程计划控制(1)施工计划控制由公司有关部门和项目经理部编制、落实、检查和督促年度和阶段性生产计划的执行情况。由项目经理部各职能部门编制、落实、检查和督促日、周、月生产计划的执行情况。每日召开班前会,每周召开一次生产会,检查落实施工进度、工程质量、安全生产等工作的情况,协调人、机、料、财的调动和使用。(2)工程计划监督检查工程计划是否满足合同的要求。检查工程计划是否按原定计划进行,如有滞后,应查明原因,并书面通知执行人或部门,督促他们采取有效措施,限期赶上进度计划。1.2.2施工工序控

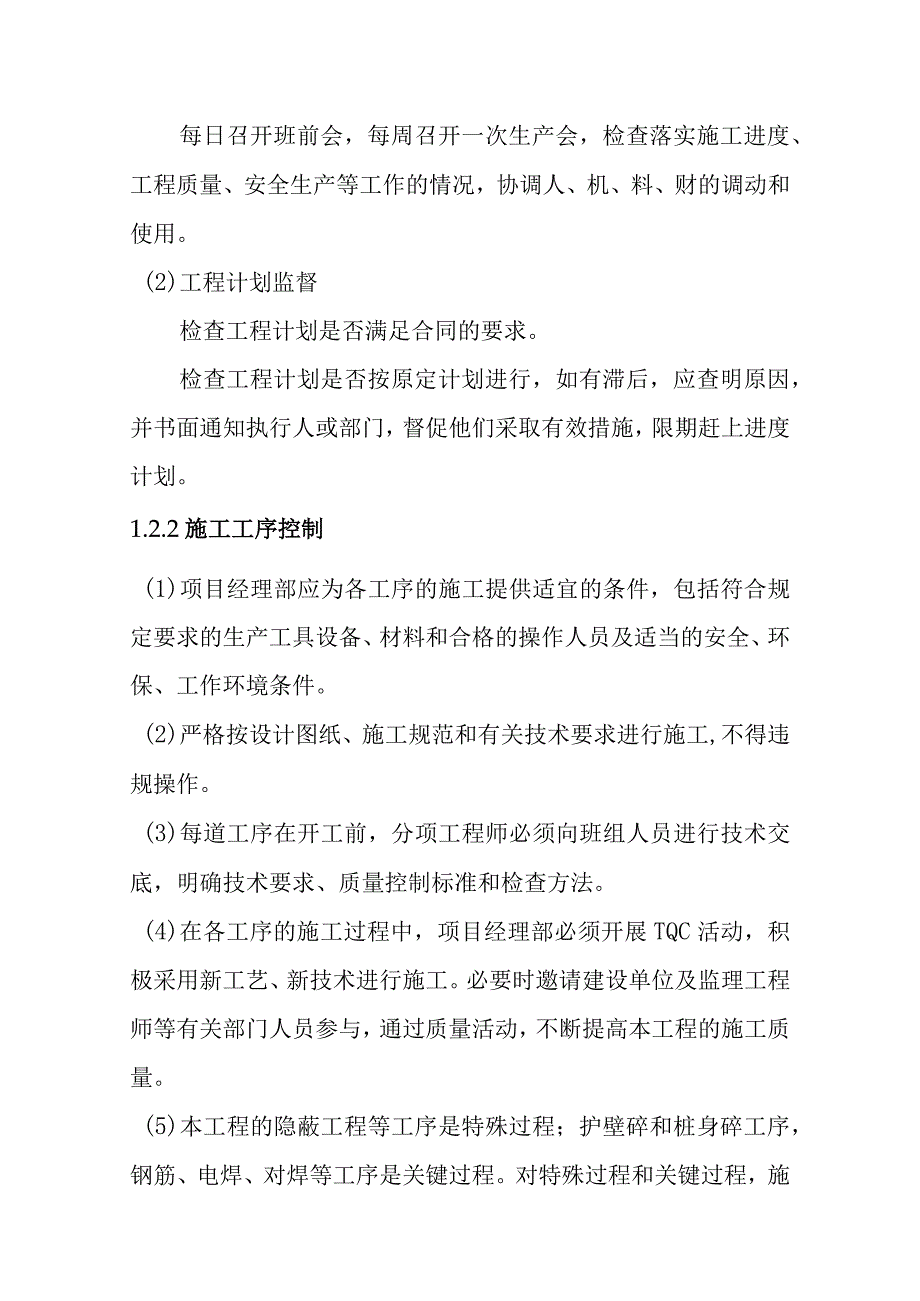

3、制(1)项目经理部应为各工序的施工提供适宜的条件,包括符合规定要求的生产工具设备、材料和合格的操作人员及适当的安全、环保、工作环境条件。(2)严格按设计图纸、施工规范和有关技术要求进行施工,不得违规操作。(3)每道工序在开工前,分项工程师必须向班组人员进行技术交底,明确技术要求、质量控制标准和检查方法。(4)在各工序的施工过程中,项目经理部必须开展TQC活动,积极采用新工艺、新技术进行施工。必要时邀请建设单位及监理工程师等有关部门人员参与,通过质量活动,不断提高本工程的施工质量。(5)本工程的隐蔽工程等工序是特殊过程;护壁碎和桩身碎工序,钢筋、电焊、对焊等工序是关键过程。对特殊过程和关键过程,

4、施工技术人员一定要采取跟班作业。(6)对隐蔽工程,经项目部质检人员自检合格后,通知监理人员进行检查,在监理人员确认符合质量标准要求后方可进行下道工序的施工。1.2.3施工资源控制我公司将根据本工程的特点,针对各项质量活动的内容和要求确定和配备充足的资源。(1)人力资源挑选有丰富实践经验的、责任心强的、综合素质好的、具备项目经理资格的同志担任项目经理,并选派优秀工程技术人员和管理人员组建项目经理部。(2)物力资源我公司将把本工程列为重点管理项目,对本工程所需的物力资源(如施工设备、材料、半成品、成品、测量设备、办公设备等)配备充足,满足工程进度和质量要求。(3)财力资源为了确保本工程的施工质量、

5、施工工期,使本工程能顺利地完成,我公司将确保本工程的财力资源充足。1.2.4施工机械控制(I)按照质量体系文件中的机械设备程序执行。(2)参加本工程施工的机械设备操作人员,都是经过严格培训的合格人员,持证上岗。(3)施工中,严格执行机械设备安全使用的操作规程,正确使用施工机械设备。施工机械设备实行定人、定机、定岗的“三定制度”。1.2.5施工安全控制按照本单位质量体系文件中的安全操作程序执行。1.3劳动力需求计划1、施工管理人员迅速到位开展各项准备工作。2、落实各队伍并按临时设施工程和基础工程的需要分批陆续进场。做好上岗前的技术培训和安全三级教育。结构施工工期劳动力计划(见表3-3-1),装饰

6、装修施工期间劳动力计划(见表3-3-2)。表3-1-1结构施工劳动力计划表序号工种计划人数备注1力工56劳动力根据工2钢筋工90程量大小及施3木工120工进度具体安4混凝土工51排进场。5架子工306防水工207塔吊司机88信号工89瓦工和杂工3010电气焊工611水暖工3012电工10表3-1-2装饰装修施工劳动力计划表序号工种计划人数备注1瓦工和杂工96劳动力根据工2油漆工36程量大小及施3木工56工进度具体安4防水工20排进场。5安装门、窗_L426电工127水暧工58L4主要材料计划1.建立健全材料管理制度,认真执行验收材料“三验制”,确保进场材料质量满足工程需要。2.按照防城港市文明

7、现场管理要求合理、规范地设置施工现场平面图,严格执行企业IS09001:2000质量管理系统内部标准。1.加强材料计量管理工作,对进场材料严格验收,减少材料短缺亏量。4 .施工现场细料存放于库房内,库房地面必须进行防渗漏处理。5 .凡是进入现场的各种材料都必须认真按照现场平面布置图所指定的材料存放区存放整齐、牢固,做到牢固,做到仓库、现场材料存放不紊乱,品种、规格不混串。各种防护、保养措施齐全有效,严格执行上级材料管理部门规定的材料管理部门规定的材料管理规章制度。6 .科学管理,采用新技术、新材料、新工艺、提倡节约用料,合理配置使用,做到物尽其用,杜绝浪费。7 .坚持”干什么、管什么”的原则,

8、划分责任区域,包干到岗,责任到人,确保市级文明施工现场目标的实现。1.5主要机械计划1. 5.1机械管理措施1 .根据防城港市建设工程施工现场安全防护标准及放工现场检查评分表(机械部分)对机械设备进行全面检查、评分,每月不少于一次。.建立健全机械设备管理制度和台帐,各种资料齐全、数据准确。1.塔吊的基础施工和安装、拆除符合原厂规定、施工前要有书面交底,资料齐全,经验收合格后方准立塔。4 .立塔后对塔吊进行全面验收,经验收合格后,方准投入使用,使用前对塔司机、信号指挥工进行书面交底。5,塔吊的安全装置(力矩限制器、超高限位、超重限位、变幅限位、行走限位和吊钩防脱保险),必须齐全、灵敏、可靠。6

9、.塔吊司机、信号指挥工必须持证上岗,严格执行安全操作规程,抵制违章作业的指令,坚持“十不吊”的规定。7 .信号指挥工必须佩带特殊的明显标准,全过程专职从事信号指挥工作,严禁兼挂钩和兼职其他工作。经常检查吊索具的使用情况,监督挂钩工对被吊物的捆帮情况,并选择确定好吊运路线。8 .注中小型机械,如:搅拌机、木工机械、钢筋机械、室外电梯、翻斗车等,在现场内安装、使用时,必须搭设防砸、防雨的专用操作棚。9 .搅拌机的设置及安装符合规定,料斗行程限位,启动装置、离合器、制动、保险链(销)等安全装置齐全、灵敏、可靠。维修保养、清理时,先切断电源,并设专人监护。10 .机动翻斗车时速不超过5KM,方向结构、

10、制动器、灯光等必须齐全、灵敏、有效。行车中严禁带人。IL蛙式打夯机使用前定向开关做绝缘电阻测试,使用中操作人员使用防护用品,操作手柄采取可靠的绝缘措施。12 .氧气、乙焕瓶的存放处悬挂明显标准和警告牌,有防晒措施,使用时两瓶的工作间距处不小于5M,两瓶与施焊点等间距不小于IOMoIL木工圆锯的盘转动部位防护罩和分料器,凡长度小于50CM,厚度大于距离盘半径的木料,严禁使用圆锯。14 .木工平刨(手压刨、多用刨等)的安全防护装置齐全可靠。被刨木料的厚度不小于3CM,长度不小于40CM,若小于此尺寸时要用压板或压辐推进,厚度在L5CM长度25CM以下的木料,不准在车刨上加工。15 .钢筋加工机械(

11、切断机、弯曲机)正确使用,不准超过机械性能允许范围加工或切断材料厂,各种防护装置齐全可靠,检修和移动时先切断电源。16 .砂轮机、砂轮切割机(无齿锯)使用定向开关,设置不小于180的防护罩和牢固的工作托。17 .各种机械设备的操作处悬挂操作操作规程牌、警告和负责人牌,落实定人、定机、定岗位责任的“三定”规定,专人负责1. 5.2施工机械选型与准备根据进度计划制定机械需用计划,及时组织好施工机械的进场就位,并检查保养一遍,使其设备完好率达到90%以上。我公司在综合考虑工程特点、施工条件、工期、质量等因素的基础上,对施工机械设备计划如下:(1)塔吊本工程计划选取四台QT63型塔吊主要作为后期主楼结

12、构施工垂直运输的设备,前期可用做该工程的水平运输和垂直运输。塔吊安装前将编制详细的塔吊基础及塔吊安装施工方案。(2)其它设备1、钢筋机械:切断机、弯曲机、套丝机、切割机、电焊机、磨光机等。2、木工机械:圆盘锯、电钻等。以及其它工具及机械。并且施工机具就位后应进行试运转,并做好维护、保养工作。3、测量器具配置(见表3-5-2-1)表3-5-2-1测量器具配置表序号测量器具名称型号规格单位数量备注1电子经纬仪DJD2台3工期开工即组2光学经纬仪TDJ2E台43自动安平水准仪DZS3-3台4织进场4激光垂准仪DZJ3台45红外线测距仪ND3000台36钢卷尺50m把27.5m把125.Om把207水准标尺5m根48工程检测尺JZC-22m根44、试验器具配置见表(见表3-5-2)表3-5-2-2试验器具配置表序号试验器具名称规格型号单位数量备注1混凝土抗压试模150150150mm组10工期开工砂浆试模70.770.770.7mm组5即组织进场混凝土抗渗试模175185150mm组52坍落度筒100200300套23温湿度自控仪SWMSZ台14氧气表0-25Mpa,0-2.5MPa组35乙焕表0-0.25Mpa,0-4MPa组36绝缘电阻表ZC-7台37接地电阻表ZC-8台2

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
