人防工程土建项目钢筋工程施工方案及技术措施.docx

上传人:p** 文档编号:531392 上传时间:2023-10-16 格式:DOCX 页数:7 大小:19.54KB
下载 相关 举报
人防工程土建项目钢筋工程施工方案及技术措施.docx_第1页
第1页 / 共7页
人防工程土建项目钢筋工程施工方案及技术措施.docx_第2页
第2页 / 共7页
人防工程土建项目钢筋工程施工方案及技术措施.docx_第3页
第3页 / 共7页
人防工程土建项目钢筋工程施工方案及技术措施.docx_第4页
第4页 / 共7页
人防工程土建项目钢筋工程施工方案及技术措施.docx_第5页
第5页 / 共7页
人防工程土建项目钢筋工程施工方案及技术措施.docx_第6页
第6页 / 共7页
人防工程土建项目钢筋工程施工方案及技术措施.docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《人防工程土建项目钢筋工程施工方案及技术措施.docx》由会员分享,可在线阅读,更多相关《人防工程土建项目钢筋工程施工方案及技术措施.docx(7页珍藏版)》请在第壹文秘上搜索。

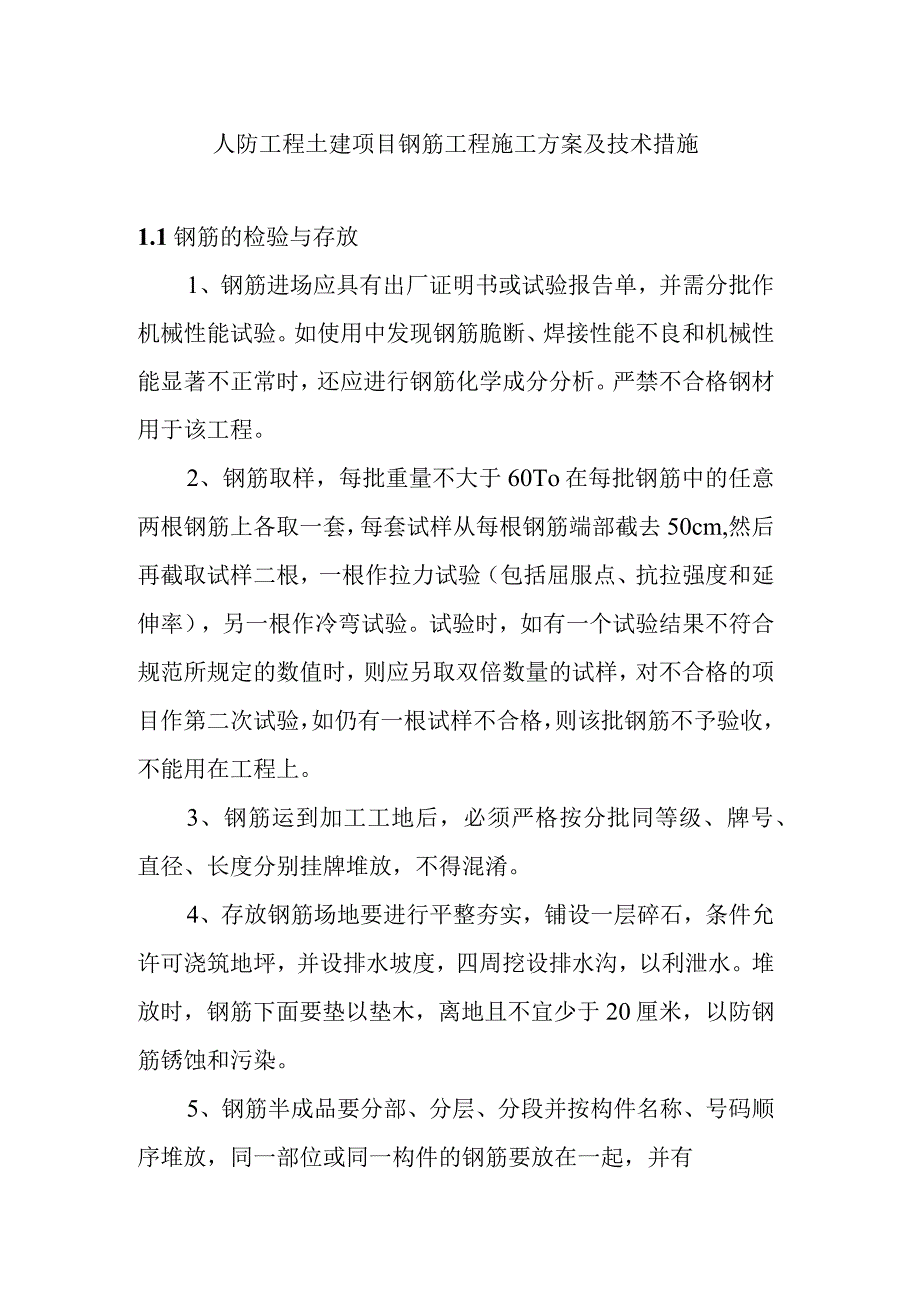

1、人防工程土建项目钢筋工程施工方案及技术措施1.1钢筋的检验与存放1、钢筋进场应具有出厂证明书或试验报告单,并需分批作机械性能试验。如使用中发现钢筋脆断、焊接性能不良和机械性能显著不正常时,还应进行钢筋化学成分分析。严禁不合格钢材用于该工程。2、钢筋取样,每批重量不大于60To在每批钢筋中的任意两根钢筋上各取一套,每套试样从每根钢筋端部截去50cm,然后再截取试样二根,一根作拉力试验(包括屈服点、抗拉强度和延伸率),另一根作冷弯试验。试验时,如有一个试验结果不符合规范所规定的数值时,则应另取双倍数量的试样,对不合格的项目作第二次试验,如仍有一根试样不合格,则该批钢筋不予验收,不能用在工程上。3、

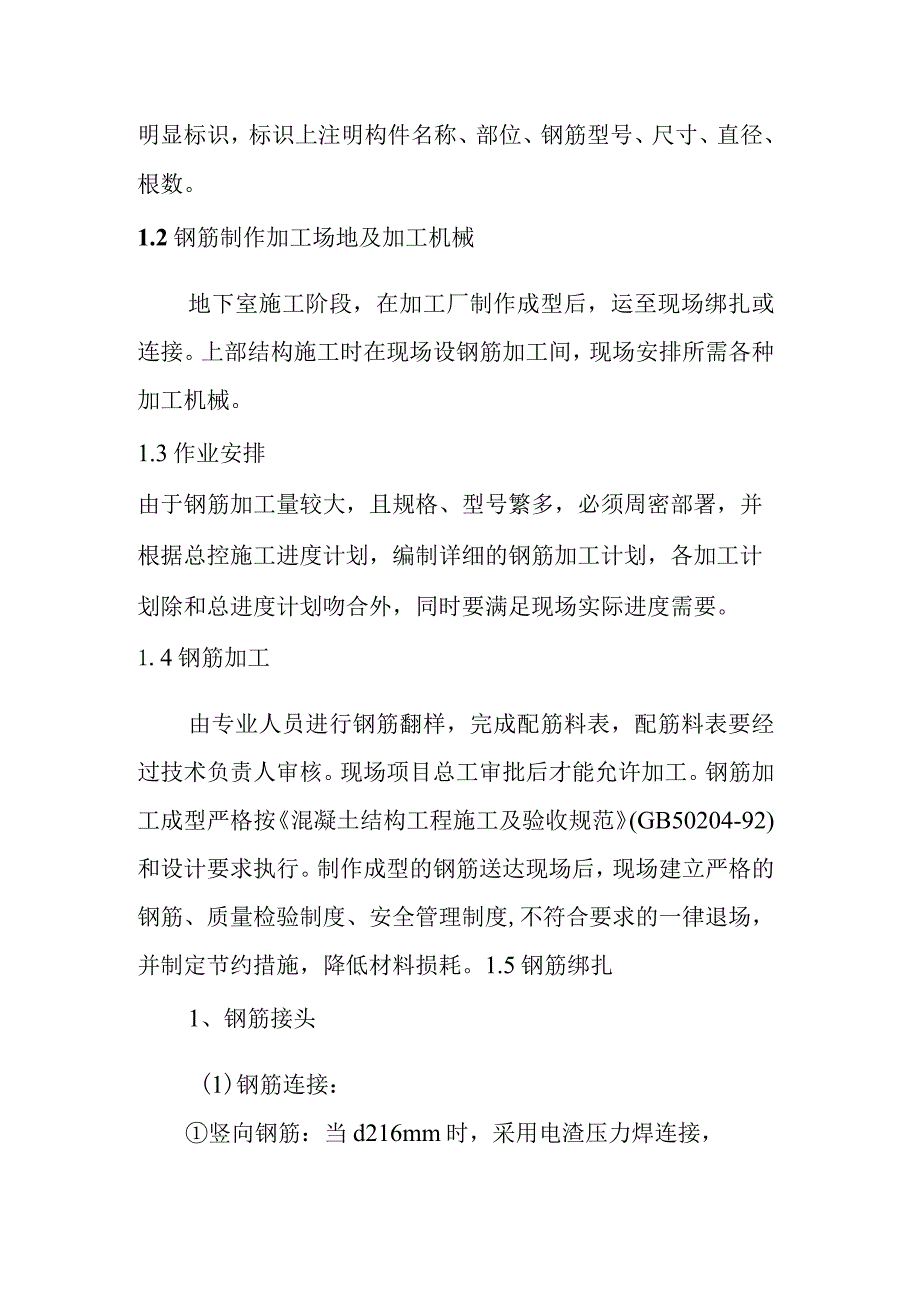

2、钢筋运到加工工地后,必须严格按分批同等级、牌号、直径、长度分别挂牌堆放,不得混淆。4、存放钢筋场地要进行平整夯实,铺设一层碎石,条件允许可浇筑地坪,并设排水坡度,四周挖设排水沟,以利泄水。堆放时,钢筋下面要垫以垫木,离地且不宜少于20厘米,以防钢筋锈蚀和污染。5、钢筋半成品要分部、分层、分段并按构件名称、号码顺序堆放,同一部位或同一构件的钢筋要放在一起,并有明显标识,标识上注明构件名称、部位、钢筋型号、尺寸、直径、根数。1.2钢筋制作加工场地及加工机械地下室施工阶段,在加工厂制作成型后,运至现场绑扎或连接。上部结构施工时在现场设钢筋加工间,现场安排所需各种加工机械。1.3作业安排由于钢筋加工量

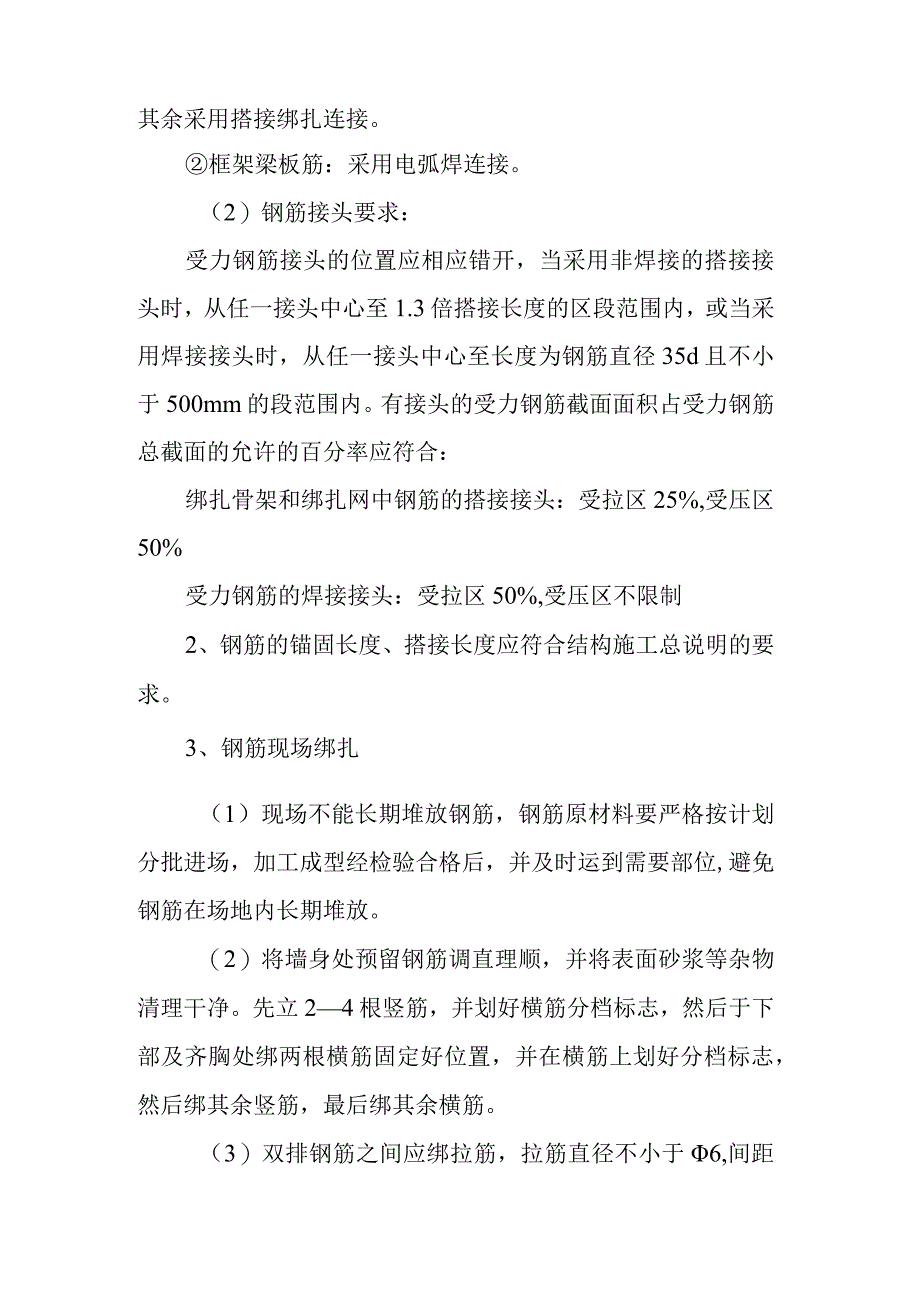

3、较大,且规格、型号繁多,必须周密部署,并根据总控施工进度计划,编制详细的钢筋加工计划,各加工计划除和总进度计划吻合外,同时要满足现场实际进度需要。1.4钢筋加工由专业人员进行钢筋翻样,完成配筋料表,配筋料表要经过技术负责人审核。现场项目总工审批后才能允许加工。钢筋加工成型严格按混凝土结构工程施工及验收规范(GB50204-92)和设计要求执行。制作成型的钢筋送达现场后,现场建立严格的钢筋、质量检验制度、安全管理制度,不符合要求的一律退场,并制定节约措施,降低材料损耗。1.5钢筋绑扎1、钢筋接头(1)钢筋连接:竖向钢筋:当d216mm时,采用电渣压力焊连接,其余采用搭接绑扎连接。框架梁板筋:采用

4、电弧焊连接。(2)钢筋接头要求:受力钢筋接头的位置应相应错开,当采用非焊接的搭接接头时,从任一接头中心至1.3倍搭接长度的区段范围内,或当采用焊接接头时,从任一接头中心至长度为钢筋直径35d且不小于500mm的段范围内。有接头的受力钢筋截面面积占受力钢筋总截面的允许的百分率应符合:绑扎骨架和绑扎网中钢筋的搭接接头:受拉区25%,受压区50%受力钢筋的焊接接头:受拉区50%,受压区不限制2、钢筋的锚固长度、搭接长度应符合结构施工总说明的要求。3、钢筋现场绑扎(1)现场不能长期堆放钢筋,钢筋原材料要严格按计划分批进场,加工成型经检验合格后,并及时运到需要部位,避免钢筋在场地内长期堆放。(2)将墙身

5、处预留钢筋调直理顺,并将表面砂浆等杂物清理干净。先立24根竖筋,并划好横筋分档标志,然后于下部及齐胸处绑两根横筋固定好位置,并在横筋上划好分档标志,然后绑其余竖筋,最后绑其余横筋。(3)双排钢筋之间应绑拉筋,拉筋直径不小于6,间距不大于600mm,剪力墙底部加强部位的拉筋宜适当加密。为保持两排钢筋的适当距离,宜采用绑扎定位用的梯形支撑筋,间距10001200mmo4、修整:大模板合模后,对伸出的墙体,钢筋进行修整,并绑一道临时水平横筋固定伸出的间距(甩筋的间距)。墙体浇混凝土时派专人看管钢筋,浇筑完后,立即对伸出的钢筋(甩筋)进行整理。1.6质量保证钢筋采购、制作、绑扎各工序遵循本单位完整的质

6、保体系,各工序将严格按照程序实行,并满足图纸要求和规范要求。1、钢筋的品种和性能,焊条的牌号、性能,必须符合设计要求和有关标准的规定。2、钢筋带有颗粒状和片状老锈,经除锈后仍留有麻点的钢筋,严禁按原规格使用,钢筋表面应保持清洁。3、钢筋的规格、形状、尺寸、数量、锚固长度、接头设置必须符合设计要求和施工规范的规定。4、钢筋焊接接头机械性能试验结果,必须符合焊接规程的规定。1.7电渣压力焊施工1、电渣压力焊的工艺过程:(1)钢筋安装之前,焊接部位和电极钳口接触的(约150mm区段内)钢筋表面上的锈班、油污、杂物等,应清除干净,钢筋端部若有弯折、扭曲,应予以矫直或切除,但不得用锤击矫直。选择焊接参数

7、:钢筋电渣压力焊的焊接参数主要包括:焊接电流、焊接电压和焊接通电时间。不同直径钢筋焊接时,按较小直径钢筋选择参数,焊接通电时间延长约10%o(2)安装焊接夹具和钢筋:夹具的下钳口应夹紧于下钢筋端部的适当位置,一般为1/2焊剂罐高度偏下5-10mm,以确保焊接处的焊剂有足够的淹埋深度。上钢筋放入夹具钳口后,调准动夹头的起始点,使上下钢筋的焊接部位位于同轴状态,方可夹紧钢筋。钢筋一经夹紧,严防晃动,以免上下钢筋错位和夹具变形。(3)安放引弧用的铁丝球(也可省去),安放焊剂罐、填装焊剂。(4)试焊、作试件、确定焊接参数:在正式进行钢筋电渣压力焊之必须按照选择的焊接参数进行试焊并作试件送试,以便确定合

8、理的焊接参数。合格后,方可正式生产。当采用半自动、自动控制焊接设备时,应按照确定的参数设定好设备的各项控制数据,以确保焊接拉头质量可靠。2、施焊操作要点:(1)闭合回路、引弧:通过操纵杆或操纵盒上的开关,先后接通焊机的焊接电流回路和电源的输人回路,在钢筋端面之间引燃电弧,开始焊接。(2)电弧过程:引燃电弧后,应控制电压值。借助操纵杆使上下钢筋端面之间保持一定的间距,进行电弧过程的延时,使焊剂不断熔化而形成必要深度的渣池。(3)电渣过程:随后逐渐加快下送钢筋的速度,使上钢筋端部插入渣池,电弧熄灭,进入电渣过程的延时,使钢筋全断面加速熔化。(4)挤压断电:电渣过程结束,迅速下送上钢筋,使其端面与下

9、钢筋端面相互接触,趁热排除溶渣和溶化金属。同时切断焊接电源。(5)接头焊毕,应停歇20-30S后(在寒冷地区施焊时,停歇时间应适当延长),才可回收焊剂和卸下焊接夹具。(6)质量检查:在钢筋电渣压力焊的焊接生产中,焊工应进行自检,若发现偏心、弯折、烧伤、焊包不饱满等焊接缺陷,应切除接头重焊,并查找原因,及时消除。切除接头时,应切除热影响区的钢筋,即离焊缝中心约为1.1倍钢筋直径的长度范围内的部分应切除。3、应注意的质量问题(1)在钢筋电渣压力焊生产中,应重视焊接全过程中的任何一个环节。接头部位应清理干净;钢筋安装应上下同心;夹具紧固,严防晃动;引弧过程,力求可靠;电弧过程,延时充分;电渣过程,短而稳定;挤压过程,压力适当。若出现异常现象,应参照表查找原因,及时清除。(2)电渣压力焊可在负温条件下进行,但当环境温度低于-20C时,则不宜进行施焊。(3)雨天不宜进行施焊,必须施焊时,应采取有效的遮盖措施。焊后未冷却的接头,应避免碰到雨水。1.8成品保护1、绑扎钢筋时严禁碰撞预埋件,如碰动应按设计位置重新固定牢靠。2、应保证预埋电线管等位置准确,如发生冲突时,可将竖向钢筋沿平面左右弯曲,横向钢弯上下弯曲,绕开预埋管。但一定要保证保护层的厚度,严禁任意切断钢筋。3、大模板板面刷隔离剂时,严禁污染钢筋。4、各工种操作人员不准任意蹬踩钢筋,掰动及切割钢筋。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
