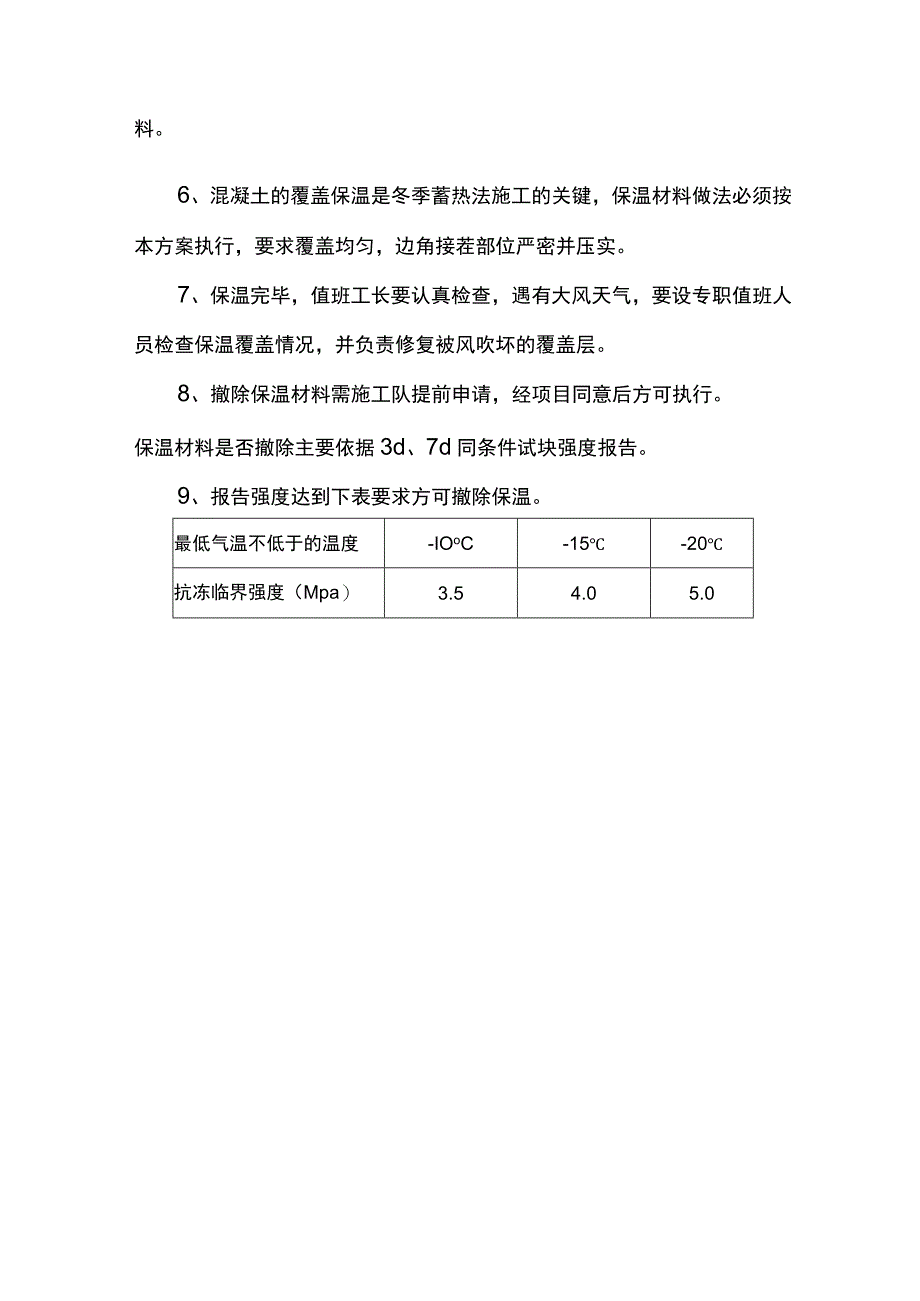

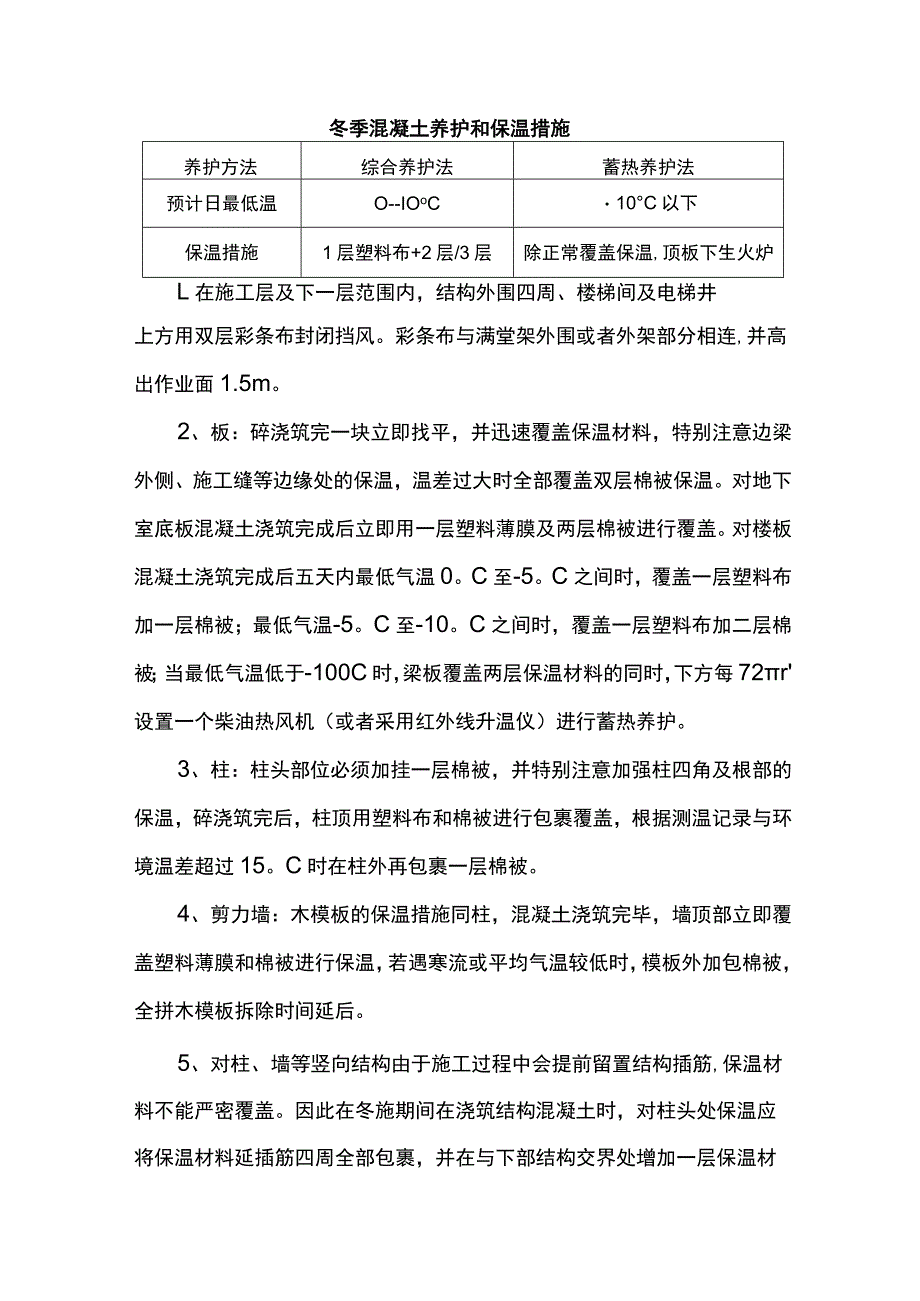

1、冬季混凝土养护和保温措施养护方法综合养护法蓄热养护法预计日最低温O-IOoC10C以下保温措施1层塑料布+2层/3层除正常覆盖保温,顶板下生火炉L在施工层及下一层范围内,结构外围四周、楼梯间及电梯井上方用双层彩条布封闭挡风。彩条布与满堂架外围或者外架部分相连,并高出作业面1.5m。2、板:碎浇筑完一块立即找平,并迅速覆盖保温材料,特别注意边梁外侧、施工缝等边缘处的保温,温差过大时全部覆盖双层棉被保温。对地下室底板混凝土浇筑完成后立即用一层塑料薄膜及两层棉被进行覆盖。对楼板混凝土浇筑完成后五天内最低气温0。C至-5。C之间时,覆盖一层塑料布加一层棉被;最低气温-5。C至-10。C之间时,覆盖一层
2、塑料布加二层棉被;当最低气温低于-100C时,梁板覆盖两层保温材料的同时,下方每72r设置一个柴油热风机(或者采用红外线升温仪)进行蓄热养护。3、柱:柱头部位必须加挂一层棉被,并特别注意加强柱四角及根部的保温,碎浇筑完后,柱顶用塑料布和棉被进行包裹覆盖,根据测温记录与环境温差超过15。C时在柱外再包裹一层棉被。4、剪力墙:木模板的保温措施同柱,混凝土浇筑完毕,墙顶部立即覆盖塑料薄膜和棉被进行保温,若遇寒流或平均气温较低时,模板外加包棉被,全拼木模板拆除时间延后。5、对柱、墙等竖向结构由于施工过程中会提前留置结构插筋,保温材料不能严密覆盖。因此在冬施期间在浇筑结构混凝土时,对柱头处保温应将保温材料延插筋四周全部包裹,并在与下部结构交界处增加一层保温材料。6、混凝土的覆盖保温是冬季蓄热法施工的关键,保温材料做法必须按本方案执行,要求覆盖均匀,边角接茬部位严密并压实。7、保温完毕,值班工长要认真检查,遇有大风天气,要设专职值班人员检查保温覆盖情况,并负责修复被风吹坏的覆盖层。8、撤除保温材料需施工队提前申请,经项目同意后方可执行。保温材料是否撤除主要依据3d、7d同条件试块强度报告。9、报告强度达到下表要求方可撤除保温。最低气温不低于的温度-IOoC-15-20抗冻临界强度(Mpa)3.54.05.0
