《吊机起重吊装技术交底.docx》由会员分享,可在线阅读,更多相关《吊机起重吊装技术交底.docx(8页珍藏版)》请在第壹文秘上搜索。

1、安全技术交底书工程名称京杭运河沪昆铁路改建工程京杭运河特大桥施工单位江苏雷威建设工程有限公司交底部位吊机起重吊装安全技术交底施工班组各分部及项目部主要管理人员交底内容:吊机起重吊装安全技术交底一、交底内容本次交底内容主要为:钻孔桩机设备吊装、钢筋(笼)吊装、钢模板吊装、托盘顶帽骨架吊装、设备吊装、集装箱吊装、钢构件吊装、零星材料吊装。二、施工组织2.1 施工队伍组织为切实保证施工顺利进行,项目部拟组织起重吊装作业队。人员组成详见下表:起重吊装作业队人员数量计划表专业工种人员数量备注吊机指挥4吊机防护4吊机司机4吊机司索工4吊机配合小工14总计302.2 施工机械设备组织根据本工程的特点,钻孔桩

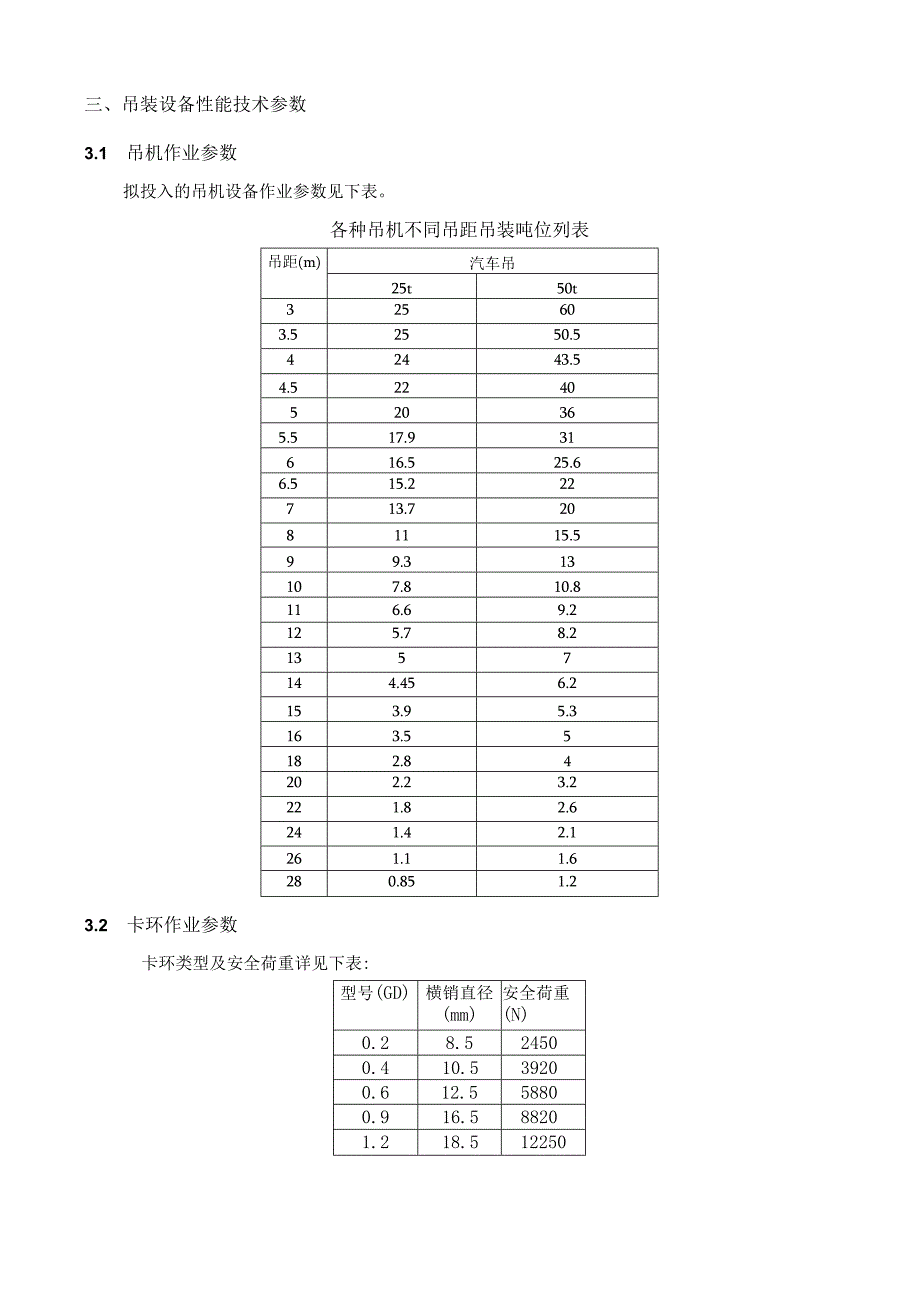

2、机设备吊装、钢筋(笼)吊装、钢模板吊装、托盘顶帽骨架吊装、设备吊装、集装箱吊装、钢构件吊装、零星材料吊装主要以机械化为主。常用机械为25t汽车吊起吊,部分重物以50t汽车吊起吊。现场常备汽车吊为25t汽车吊。三、吊装设备性能技术参数3.1 吊机作业参数拟投入的吊机设备作业参数见下表。各种吊机不同吊距吊装吨位列表吊距(m)汽车吊25t50t325603.52550.542443.54.52240520365.517.931616.525.66.515.222713.72081115.599.313107.810.8116.69.2125.78.21357144.456.2153.95.3163.

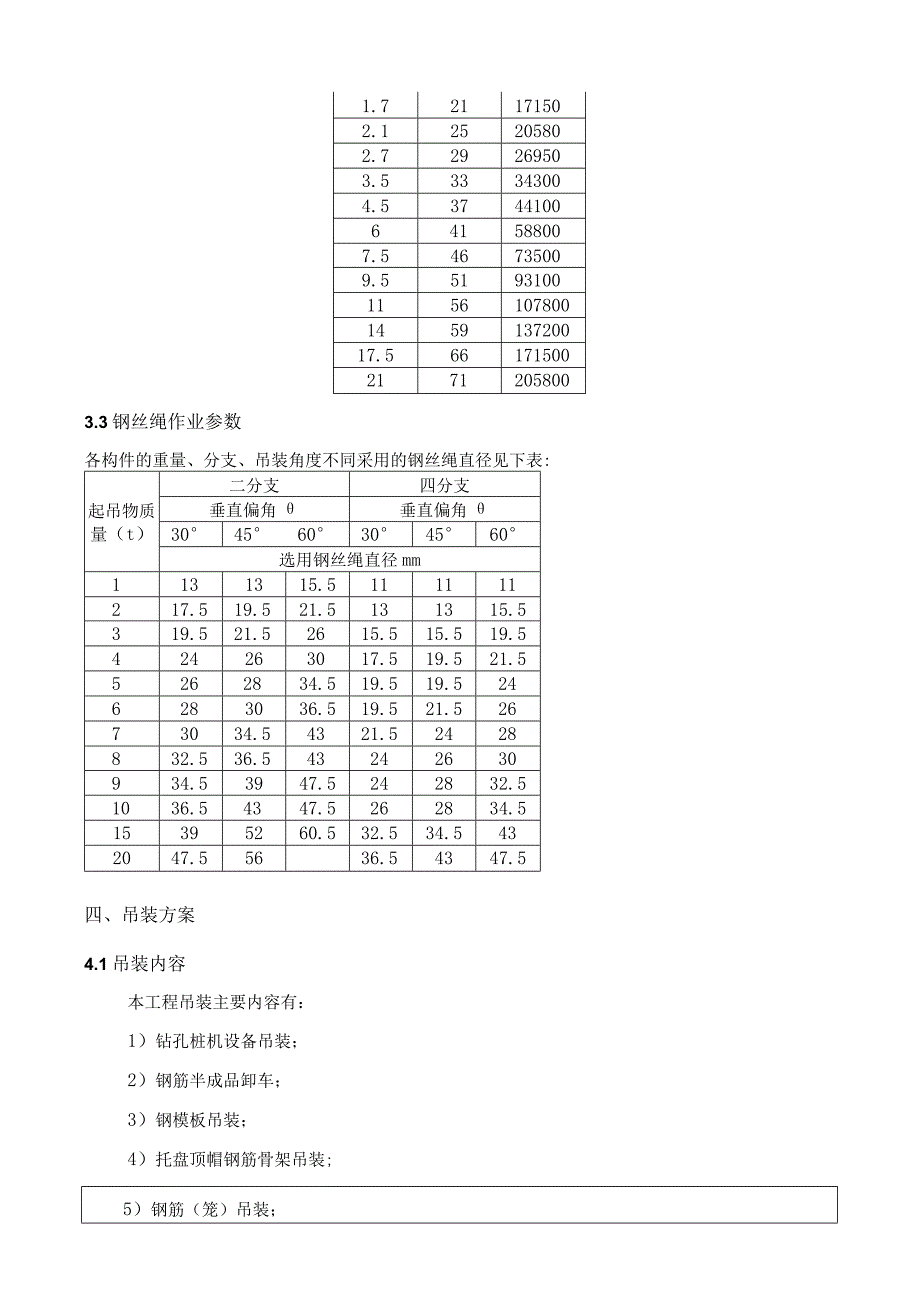

3、55182.84202.23.2221.82.6241.42.1261.11.6280.851.23.2 卡环作业参数卡环类型及安全荷重详见下表:型号(GD)横销直径(mm)安全荷重(N)0.28.524500.410.539200.612.558800.916.588201.218.5122501.721171502.125205802.729269503.533343004.53744100641588007.546735009.551931001156107800145913720017.56617150021712058003.3钢丝绳作业参数各构件的重量、分支、吊装角度不同采用的钢丝

4、绳直径见下表:起吊物质量(t)二分支四分支垂直偏角垂直偏角304560304560选用钢丝绳直径mm1131315.5111111217.519.521.5131315.5319.521.52615.515.519.5424263017.519.521.55262834.519.519.5246283036.519.521.52673034.54321.52428832.536.543242630934.53947.5242832.51036.54347.5262834.515395260.532.534.5432047.55636.54347.5四、吊装方案4.1吊装内容本工程吊装主要内容有

5、:1)钻孔桩机设备吊装;2)钢筋半成品卸车;3)钢模板吊装;4)托盘顶帽钢筋骨架吊装;5)钢筋(笼)吊装;6)集装箱吊装;7)钢构件吊装;8)其他小型材料工具吊装。4.2主要构件重量1)钢筋材料:一般每捆重约2t;2)桩机设备:GPS-20型回旋钻桩机机架重约15t;3)半成品:钢筋(笼)等半成品,单件重量最大约0.7t;4)托盘顶帽钢筋骨架:每个约L6t5)模板及盘扣支架:每件(捆)约0.8t;6)集装箱:每个约L2吨;7)钢构件:钢管拼装每个约0.8吨,每组5根,约4吨;其余钢构件最大不足It;8)其他小型构件材料均在It范围内。4.3、 各材料构件吊机选择各种材料设备吊装前,均需根据吊装

6、构件的重量,停放吊机位置,吊距等综合考虑吊机选型。一般而言,吊机设备选择类型基本如下:1)常规材料和小型构件采用25t汽车吊;2)特殊情况需采用50t汽车吊;4.4、 吊装辅助工具选择本工程材料设备吊装吊索采用钢丝绳材质,钢丝绳与构件连接采用卡环。吊装一般采用二分支法和四分支法吊装。4.41、钢丝绳选择吊索与水平面的夹角一般为4560,吊装条件不具备时,最小夹角不能小于30。一般吊装采用钢丝绳选用6X37规格,公称抗拉强度1550MPa,安全系数10。具体选择,参考上表。44.2、卡环选择卡环的安全荷重可根据横销直径近似估算:Q=40d2,d卡环横销直径(mm);Q一卡环安全荷重(N)0具体选

7、择,参考上表。4.5、 吊装作业指挥防护在进行吊装作业时,吊装必须设置统一指挥,现场作业人员和吊机司机听从指挥安排。吊机马腿应设置牢固,吊装构件采用捆绑或吊耳,捆绑时钢丝绳应收紧牢靠,吊装前指挥人员应进行复核检查,确保无误后方可起吊。在进入线路30m范围内作业时,必须设置驻站联络员和现场防护员。五、安全保证措施5.1、 新工人进场时,三级安全教育到位由项目经理主持,对新进场工人进行对本工种具有针对性的三级安全教育,让每个工人掌握本工种的操作规程及安全注意事项,使工人明确“生产必须安全,安全促进生产”的基本原则。发安全知识测试考卷进行考核,确认安全教育效果,另外对特种作业人员进行特别培训,要求全

8、部持证上岗。5.2、 施工过程中的监督、检查、再教育、考核工作到位在施工过程中,安全员、工长起到监督作用,发现哪里出现事故苗子,及时组织人员消除,并强调杜绝类似事件不再发生。在施工期间,除要求施工班组例行每天的班前自检外,安全员还进行不定期复查作业情况,发现事故隐患立即勒令班组进行定人、定期限、定措施整改,并落实其整改内容。对有些在施工过程中,安全意识淡化的工人进行再教育。在施工过程中对作业小组进行每天一考核,并实施奖罚制度。5.3、 吊装一般规定(1)、参加起重吊装作业人员,包括司机、起重工、信号指挥、电焊工等均应属特种作业人员,必须是经专业培训、考核取得合格证、并经体检确认可进行高处作业的

9、人员。(2)、起重吊装作业前应详细勘察现场,按照工程特点及作业环境编制专项施工方案,并经企业技术负责人审批,其内容应包括:现场环境及措施、工程概况及施工工艺、起重机械的选型依据、起重扒杆的设计计算、地锚设计、钢丝绳及索具的设计选用、地耐力及道路的要求、构件堆放就位图以及吊装过程中的各种防护措施等。(3)、起重机械进入现场后应经检查验收,重新组装的起重机械应按规定进行试运转,包括静载、动载试验,并对各种安全装置进行灵敏度可靠度的测试。扒杆按方案组装后应经试吊检验,确认符合要求方可使用。(4)、汽车式起重机除应按规定进行定期的维修保养外,还应每年定期进行运转试验,包括额定荷载、超载试验,检验其机械

10、性能、结构变形及负荷能力,达不到规定时,应减载使用。(5)、起重吊装索具吊具使用前应按施工方案设计要求进行逐件检查验收。(6)起重机运行道路应进行检查,达不到地耐力要求时应采用路基箱等铺垫措施。(7)、起重吊装各种防护措施用料、脚手架的搭设以及危险作业区的围圈等准备工作应符合方案要求。(8)、起重吊装作业前应进行安全技术交底,内容包括吊装工艺、构件重量及注意事项。(9)、当进行高处吊装作业或司机不能清楚地看到作业地点或信号时,应设置信号传递人员。(10)、起重吊装高处作业人员应佩带工具袋,工具及另配件应装入工具袋内,不得抛掷物品。5.4、 起重机吊装作业规定(1)、构件吊点的选择应符合下列规定

11、:当采用一个吊点起吊时,吊点必须选择在构件重心以上,使吊点与构件重心的连线和构件的横截面呈垂直;当采用多个吊点起吊时,应使各吊点吊索拉力的合力作用点置于构件的重心以上,使各吊索的汇交点(起重机的吊钩位置)与构件重心的连线,和构件的支座面垂直。(2)、应根据建筑工程结构的跨度、吊装高度、构件重量以及作业条件和现有起重机类型、起重机的起重量、起升高度、工作半径、起重臂长度等工作参数选择起重机。(3)、汽车、轮胎式起重机应符合下列规定:作业前应全部伸出支腿,并采用方木或铁板垫实,调整水平度,锁牢定位销;起重机吊装作业时,汽车驾驶室内不得有人,重物不得超越驾驶室上方且不得在车前区吊装;起重机作业时,重

12、物应垂直起吊且不得侧拉,臂杆吊物回转时动作应缓慢进行;起重机吊物下降时必须采用动力控制,下降停止前应减速,不得采用紧急制动;当采用起重臂杆的付杆作业时,付杆由原来叠放位置转向调直后,必须确认付杆与主杆之间的连接定位销锁牢后,方可进行作业;起重机的安全装置除应按规定装设力矩限制器、超高限位器等安全装置外,还应装设偏斜调整和显示装置。起重机行驶时,严禁人员在底盘走台上站立或蹲坐,并不得堆放物件。5.5、 钢构件吊装进入施工现场的钢构件,应按照钢结构安装图纸的要求进行检查,包括截面规格、连接板、高强螺栓、垫板等均应符合设计要求。钢构件应按吊装顺序分类堆放。钢结构吊装,必须按照施工方案要求搭设高处作业

13、的安全防护设施。严禁作业人员攀爬构件上下和无防护措施的情况下人员在钢构件上作业、行走。钢管吊装,应采取在地面组装并进行临时加固。水中作业的防护设施,按吊装工艺不同,可采用临边防护与水中作业平台相结合方法。5.6、 吊装机械使用安全措施各种机械操作人员须持证操作,不操作与操作证不相符的机械;不将机械设备交给无本机操作证的人员操作;对机械操作人员建立档案,专人管理。操作人员按照本机说明书规定,严格执行工作前的检查制度和工作中注意观察及工作后的检查保养制度。驾驶室或操作室保持整洁、杜绝存放易燃、易爆物品,不酒后操作机械,不机械带病运转或超负荷运转。机械设备在施工现场停放时,选择安全的停放地点,夜间设专人看管。用手柄起动的机械注意手柄倒转伤人,向机械加油时要严禁烟火。对运转中的机械设备不进行维修、保养调整等作业。指挥施工机械作业人员,站在可让人了望的安全地点,并明确规定指挥联络信号。使用钢丝绳的机械,在运转中不用手套或其他物件接触钢丝绳,用钢丝绳拖、拉机械或重物时,人员远离钢丝绳。定期组织机电设备、车辆安全大检查,对检查中查出的安全问题,按照“三不放过”的原则进行调查处理,制定防范措施,防止机械事故的发生。遇有六级大风和中雨天气,不得进行吊装作业。交底人接收人安全员接收人
