《外墙涂料施工技术交底.docx》由会员分享,可在线阅读,更多相关《外墙涂料施工技术交底.docx(7页珍藏版)》请在第壹文秘上搜索。

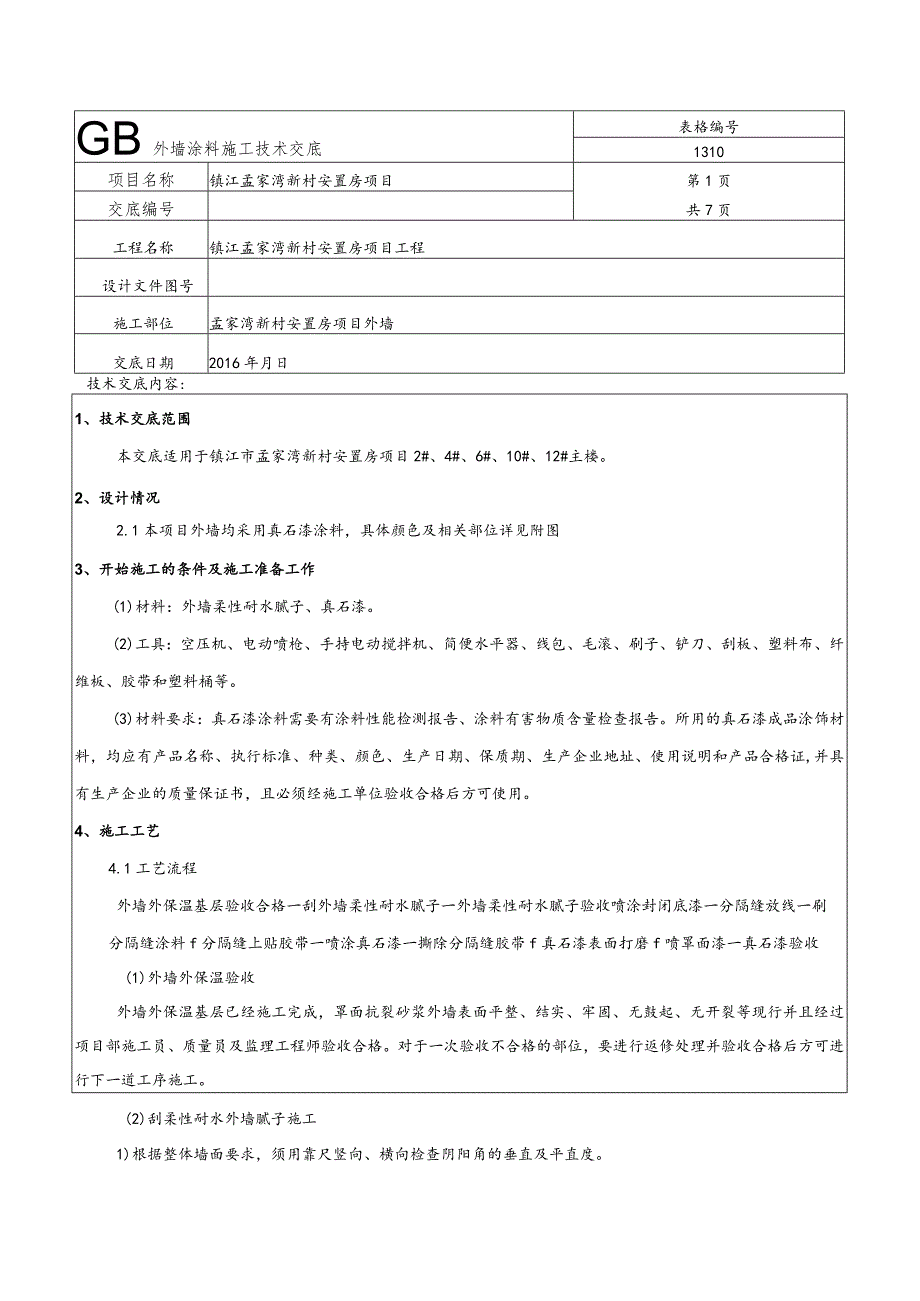

1、GB外墙涂料施工技术交底表格编号1310项目名称镇江孟家湾新村安置房项目第1页共7页交底编号工程名称镇江孟家湾新村安置房项目工程设计文件图号施工部位孟家湾新村安置房项目外墙交底日期2016年月日技术交底内容:1、技术交底范围本交底适用于镇江市孟家湾新村安置房项目2#、4#、6#、10#、12#主楼。2、设计情况2.1本项目外墙均采用真石漆涂料,具体颜色及相关部位详见附图3、开始施工的条件及施工准备工作(1)材料:外墙柔性耐水腻子、真石漆。(2)工具:空压机、电动喷枪、手持电动搅拌机、简便水平器、线包、毛滚、刷子、铲刀、刮板、塑料布、纤维板、胶带和塑料桶等。(3)材料要求:真石漆涂料需要有涂料性

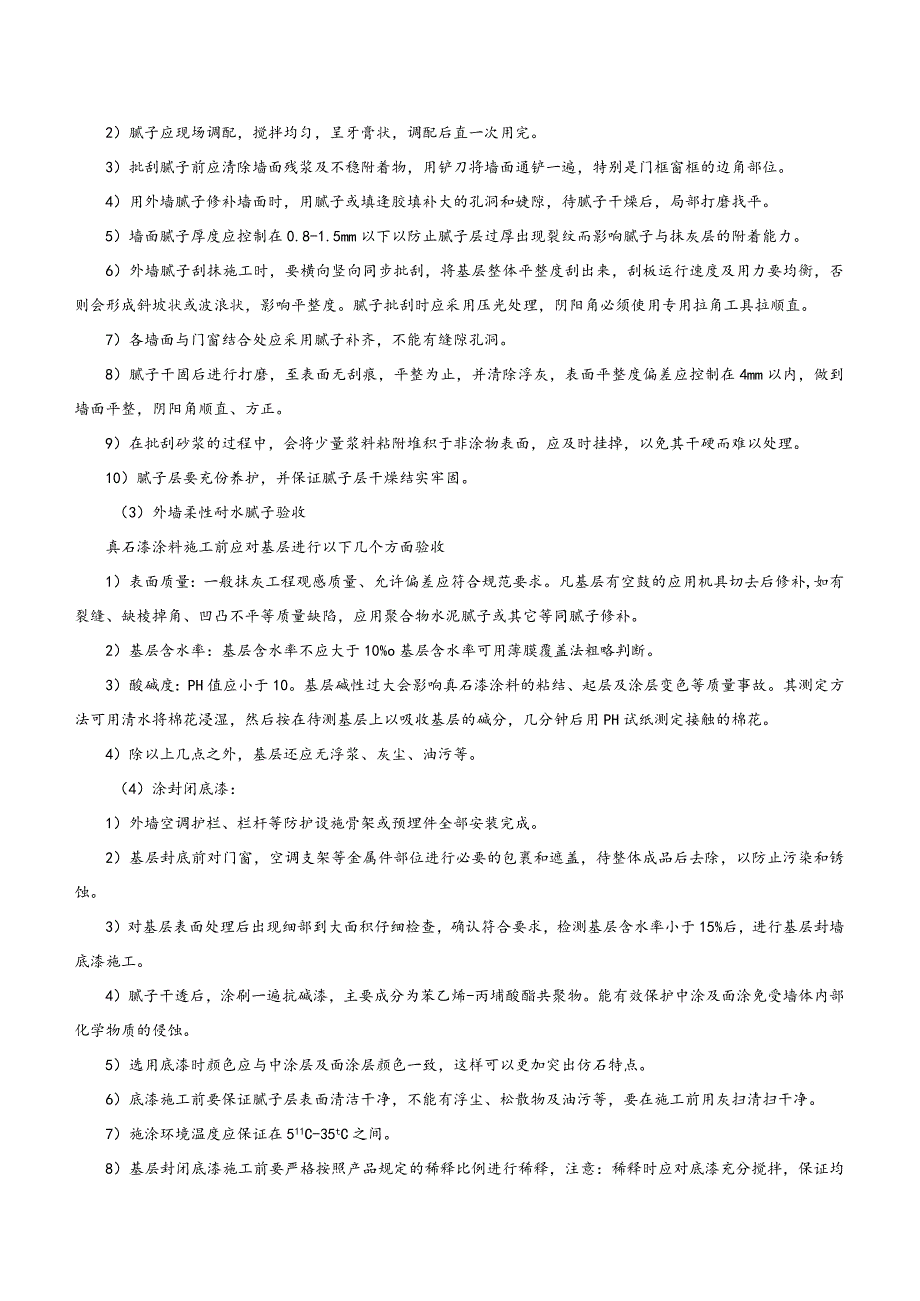

2、能检测报告、涂料有害物质含量检查报告。所用的真石漆成品涂饰材料,均应有产品名称、执行标准、种类、颜色、生产日期、保质期、生产企业地址、使用说明和产品合格证,并具有生产企业的质量保证书,且必须经施工单位验收合格后方可使用。4、施工工艺4.1工艺流程外墙外保温基层验收合格一刮外墙柔性耐水腻子一外墙柔性耐水腻子验收喷涂封闭底漆一分隔缝放线一刷分隔缝涂料f分隔缝上贴胶带一喷涂真石漆一撕除分隔缝胶带f真石漆表面打磨f喷罩面漆一真石漆验收(1)外墙外保温验收外墙外保温基层已经施工完成,罩面抗裂砂浆外墙表面平整、结实、牢固、无鼓起、无开裂等现行并且经过项目部施工员、质量员及监理工程师验收合格。对于一次验收不

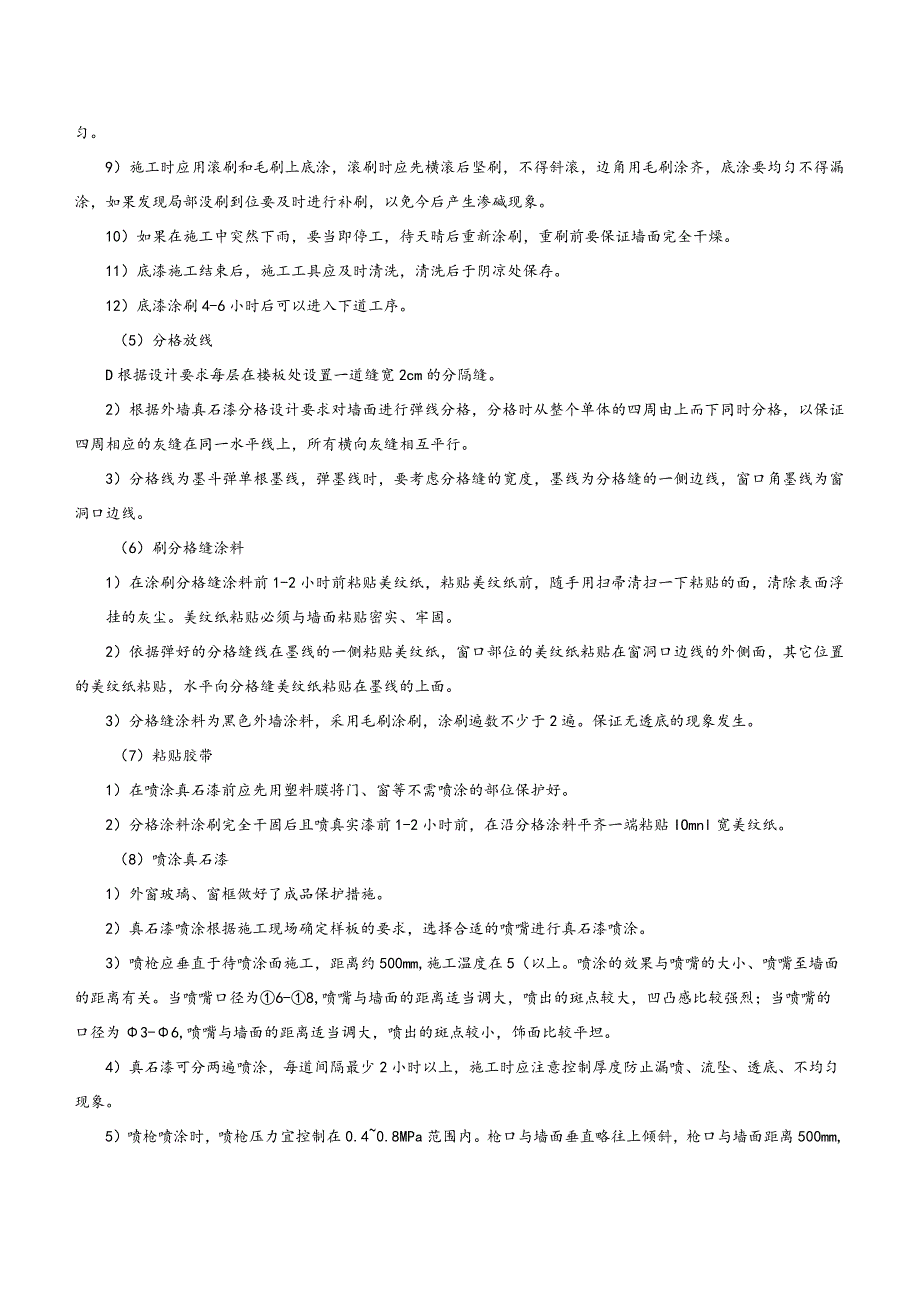

3、合格的部位,要进行返修处理并验收合格后方可进行下一道工序施工。(2)刮柔性耐水外墙腻子施工1)根据整体墙面要求,须用靠尺竖向、横向检查阴阳角的垂直及平直度。2)腻子应现场调配,搅拌均匀,呈牙膏状,调配后直一次用完。3)批刮腻子前应清除墙面残浆及不稳附着物,用铲刀将墙面通铲一遍,特别是门框窗框的边角部位。4)用外墙腻子修补墙面时,用腻子或填逢胶填补大的孔洞和婕隙,待腻子干燥后,局部打磨找平。5)墙面腻子厚度应控制在0.8-1.5mm以下以防止腻子层过厚出现裂纹而影响腻子与抹灰层的附着能力。6)外墙腻子刮抹施工时,要横向竖向同步批刮,将基层整体平整度刮出来,刮板运行速度及用力要均衡,否则会形成斜坡
4、状或波浪状,影响平整度。腻子批刮时应采用压光处理,阴阳角必须使用专用拉角工具拉顺直。7)各墙面与门窗结合处应采用腻子补齐,不能有缝隙孔洞。8)腻子干固后进行打磨,至表面无刮痕,平整为止,并清除浮灰,表面平整度偏差应控制在4mm以内,做到墙面平整,阴阳角顺直、方正。9)在批刮砂浆的过程中,会将少量浆料粘附堆积于非涂物表面,应及时挂掉,以免其干硬而难以处理。10)腻子层要充份养护,并保证腻子层干燥结实牢固。(3)外墙柔性耐水腻子验收真石漆涂料施工前应对基层进行以下几个方面验收1)表面质量:一般抹灰工程观感质量、允许偏差应符合规范要求。凡基层有空鼓的应用机具切去后修补,如有裂缝、缺棱掉角、凹凸不平等
5、质量缺陷,应用聚合物水泥腻子或其它等同腻子修补。2)基层含水率:基层含水率不应大于10%o基层含水率可用薄膜覆盖法粗略判断。3)酸碱度:PH值应小于10。基层碱性过大会影响真石漆涂料的粘结、起层及涂层变色等质量事故。其测定方法可用清水将棉花浸湿,然后按在待测基层上以吸收基层的碱分,几分钟后用PH试纸测定接触的棉花。4)除以上几点之外,基层还应无浮浆、灰尘、油污等。(4)涂封闭底漆:1)外墙空调护栏、栏杆等防护设施骨架或预埋件全部安装完成。2)基层封底前对门窗,空调支架等金属件部位进行必要的包裹和遮盖,待整体成品后去除,以防止污染和锈蚀。3)对基层表面处理后出现细部到大面积仔细检查,确认符合要求
6、,检测基层含水率小于15%后,进行基层封墙底漆施工。4)腻子干透后,涂刷一遍抗碱漆,主要成分为苯乙烯-丙埔酸酯共聚物。能有效保护中涂及面涂免受墙体内部化学物质的侵蚀。5)选用底漆时颜色应与中涂层及面涂层颜色一致,这样可以更加突出仿石特点。6)底漆施工前要保证腻子层表面清洁干净,不能有浮尘、松散物及油污等,要在施工前用灰扫清扫干净。7)施涂环境温度应保证在511C-35tC之间。8)基层封闭底漆施工前要严格按照产品规定的稀释比例进行稀释,注意:稀释时应对底漆充分搅拌,保证均匀。9)施工时应用滚刷和毛刷上底涂,滚刷时应先横滚后坚刷,不得斜滚,边角用毛刷涂齐,底涂要均匀不得漏涂,如果发现局部没刷到位
7、要及时进行补刷,以免今后产生渗碱现象。10)如果在施工中突然下雨,要当即停工,待天晴后重新涂刷,重刷前要保证墙面完全干燥。11)底漆施工结束后,施工工具应及时清洗,清洗后于阴凉处保存。12)底漆涂刷4-6小时后可以进入下道工序。(5)分格放线D根据设计要求每层在楼板处设置一道缝宽2cm的分隔缝。2)根据外墙真石漆分格设计要求对墙面进行弹线分格,分格时从整个单体的四周由上而下同时分格,以保证四周相应的灰缝在同一水平线上,所有横向灰缝相互平行。3)分格线为墨斗弹单根墨线,弹墨线时,要考虑分格缝的宽度,墨线为分格缝的一侧边线,窗口角墨线为窗洞口边线。(6)刷分格缝涂料1)在涂刷分格缝涂料前1-2小时
8、前粘贴美纹纸,粘贴美纹纸前,随手用扫帚清扫一下粘贴的面,清除表面浮挂的灰尘。美纹纸粘贴必须与墙面粘贴密实、牢固。2)依据弹好的分格缝线在墨线的一侧粘贴美纹纸,窗口部位的美纹纸粘贴在窗洞口边线的外侧面,其它位置的美纹纸粘贴,水平向分格缝美纹纸粘贴在墨线的上面。3)分格缝涂料为黑色外墙涂料,采用毛刷涂刷,涂刷遍数不少于2遍。保证无透底的现象发生。(7)粘贴胶带1)在喷涂真石漆前应先用塑料膜将门、窗等不需喷涂的部位保护好。2)分格涂料涂刷完全干固后且喷真实漆前1-2小时前,在沿分格涂料平齐一端粘贴IOmnl宽美纹纸。(8)喷涂真石漆1)外窗玻璃、窗框做好了成品保护措施。2)真石漆喷涂根据施工现场确定
9、样板的要求,选择合适的喷嘴进行真石漆喷涂。3)喷枪应垂直于待喷涂面施工,距离约500mm,施工温度在5(以上。喷涂的效果与喷嘴的大小、喷嘴至墙面的距离有关。当喷嘴口径为6-8,喷嘴与墙面的距离适当调大,喷出的斑点较大,凹凸感比较强烈;当喷嘴的口径为3-6,喷嘴与墙面的距离适当调大,喷出的斑点较小,饰面比较平坦。4)真石漆可分两遍喷涂,每道间隔最少2小时以上,施工时应注意控制厚度防止漏喷、流坠、透底、不均匀现象。5)喷枪喷涂时,喷枪压力宜控制在0.40.8MPa范围内。枪口与墙面垂直略往上倾斜,枪口与墙面距离500mm,自左向右,不停抖动喷枪,画圆向右平等移动,运动轨迹呈环状,匀速平行移动。到边
10、后紧接其下部再自右往左平行移动,运动轨迹呈Z型。两行重叠宽度宜控制在喷涂宽度的1/3。6)对于阴阳角施工过程中,喷涂时特别注意不能一次喷厚,采用薄喷多层法,即表面干燥后重喷,喷枪距离为80厘米,运动速度快,且不能垂直阴阳角喷,只能采用散射,即喷涂两个面,上雾花的边缘扫入阴阳角。7)喷涂时,出枪和收枪不要在正喷涂的墙面上完成。喷枪移动的速度要均匀,每一喷涂幅度边缘,要搭接1/3幅宽,保持漆膜薄厚均匀。多色真石漆施工时,不可采用混喷工艺,应按颜色逐遍喷涂。8)喷涂真石漆前,应将真石漆搅拌均匀,喷涂真石漆时,应先在粘有美纹纸的分格缝上快速的薄喷一层,干燥10分钟后,再进行整面喷涂,保证分格缝部位不开
11、裂。(9)撕除分格缝胶带真石漆喷涂后随即去除胶带,胶带去除必须小心,减少对真石漆边角的影响。(10)真石漆表面打磨采用400-600目砂纸,轻轻擦抹平真石漆表面凸起砂料及尖角,切忌用力过猛,这样可以增加真石漆美观及有效减少锐利,并避免灰尘积留。(11)喷罩面漆1)在仿石面漆施工完毕后,涂层表面硬干(晴天干燥24小时以上,阴雨天应延长干燥时间)才能进行罩面漆喷涂施工;2)罩面漆应严格按照产品规定的稀释比例进行稀释,注意:稀释时应对底漆充分搅拌,保证均匀;3)罩面漆喷涂施工温度不得低于I(FC,完全干燥需要10天。4)罩面漆采用喷涂、刷涂、辘涂均可,涂饰施工应从上面到下面按顺序施工。5)涂罩面漆前
12、,用喷枪将附尘吹掉,保证真石漆表面干净整洁。6)滚涂时,滚筒要沾饱满但不流淌,横向顺序滚涂均匀,边角和凹进部位用毛刷均匀刷到位,不得漏刷。7)施工后应达到色泽一致,无流挂,漏底,阴角处无积料。5、质量标准1、主控项目:1)工程所用真石漆(含封底漆、中层漆、罩面漆)的品种、型号、性能等应符合设计要求。2)真石漆的颜色、图案应符合设计要求。3)真石漆应涂饰均匀、粘结牢固,不得漏涂、透底、起皮和掉粉。4)基层腻子应平整、坚实、牢固,无粉化、起皮和裂健。2、一般项目项次项目质量要求检验方法1颜色均匀一致观察2泛碱、咬色不允许3喷点疏密程度均匀、不允许连片涂饰基层允许偏差项目检查项次项目允许偏差(mm)
13、检查方法1大角垂直度H/100O且不大20经纬仪、吊线、尺量2墙面平整度42m靠尺、塞尺垂直度42m托线板、尺量3阴阳角垂直度4方正4方尺、塞尺4分隔条平直度4拉线、尺量5墙裙、勒脚上平直度4拉线、尺量6、安全、环保、文明施工等技术措施.1)遇有风力大于4级的天气时,应停止施工。2)工人操作时,必须可靠的安全防护措施,在外架上或吊篮上操作时,要挂好安全带。3)外脚手架操作层上的脚手板要满铺,无探头板等安全隐患存在,并且验收合格后方可施工。4)外墙真石漆施工用的美纹纸等胶带、塑料板要随手收集,严禁随处乱扔乱丢。5)地面上的施工垃圾要当天收工时,清理干净。7、成品保护措施1)喷涂真石漆前应先用塑料膜将门、窗等不需喷涂的部位保护好,外窗玻璃表面粘贴塑料膜保护。2)不喷涂部分及物件,应用挡板或纸张等隔开。3)外墙雨落管支架要用塑料布包裹严密,防止真石漆污染。4)工人在翻脚手板时,脚手板不得磕碰墙面,防止对墙面造成破坏。5)5外墙雨落管预埋件、护栏等预埋件要用塑料胶带保护好,防止污染。8、其他注意事项无项目管理人员:作业班组人员:项目管理人员:
