《屋面工程施工.docx》由会员分享,可在线阅读,更多相关《屋面工程施工.docx(22页珍藏版)》请在第壹文秘上搜索。

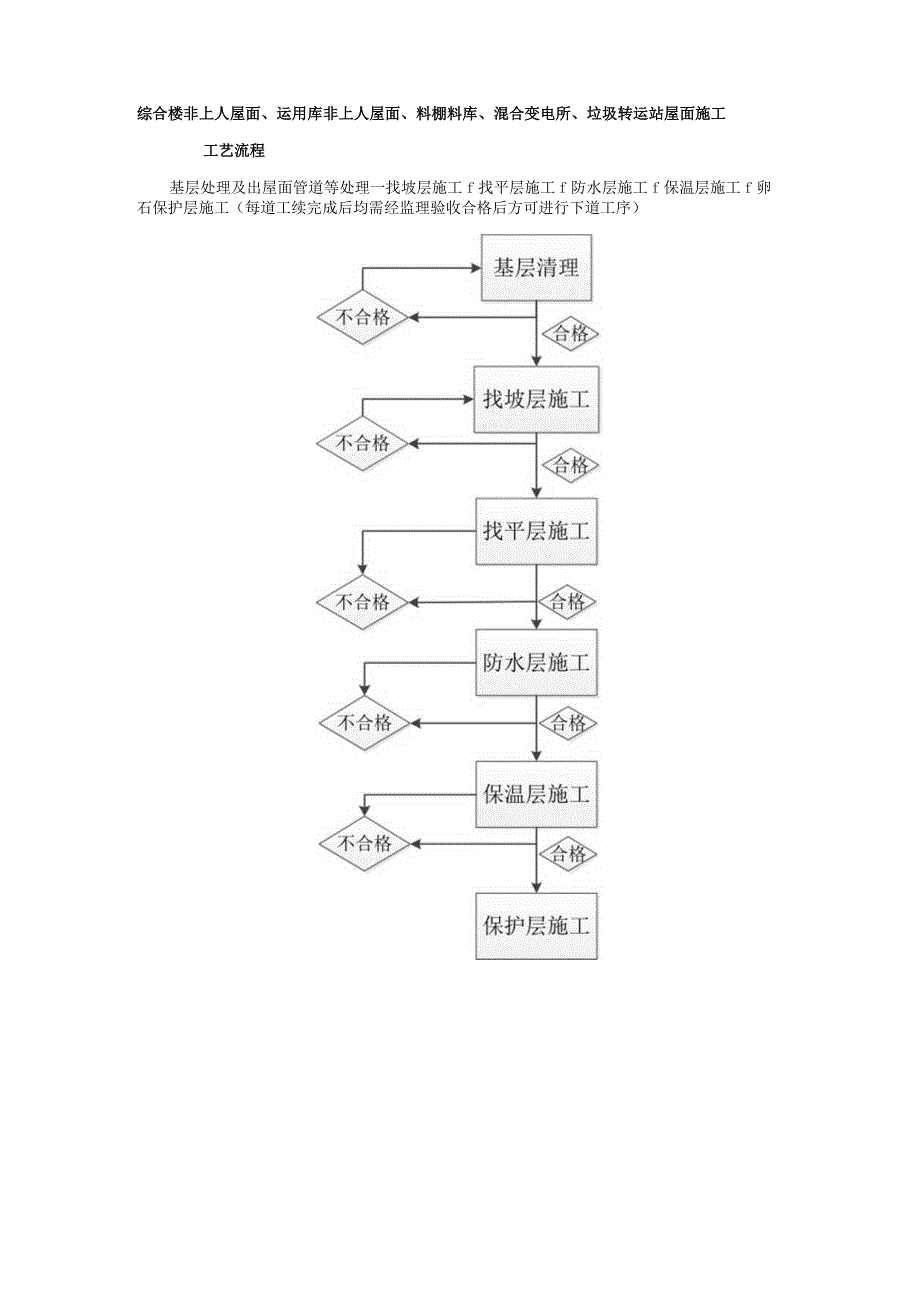

1、4.2屋面工程施工基层处理及出屋面管道等处理f找坡层施工f找平层施工f保温层施工找平层施工防水层层施工f细石保护层施工(每道工续完成后均需经监理验收合格后方可找平层施工保温层施工找平层施工A防水层施工保护层施工进行下道工序)综合楼非上人屋面、运用库非上人屋面、料棚料库、混合变电所、垃圾转运站屋面施工工艺流程基层处理及出屋面管道等处理一找坡层施工f找平层施工f防水层施工f保温层施工f卵石保护层施工(每道工续完成后均需经监理验收合格后方可进行下道工序)运用库、综合楼屋面施工工艺流程基层处理及出屋面管道等处理f找坡层施工f找平层施工f防水层施工f保温层施工f保护层施工(每道工续完成后均需经监理验收合
2、格后方可进行下道工序)4.2.1基层处理及出屋面管道等处理屋面杂物、灰尘清理干净,穿结构的管根用细石混凝土塞堵密实。提前对进场的各种材料进行复试和有见证取样。找坡层的线已弹在周围女儿墙上,屋面贴饼、打点完毕。4.2.2找坡层施工(轻集料碎)轻集料混凝土施工工艺流程:找标高、弹面层水平线一基层处理一洒水湿润一抹灰饼一抹标筋一刷素水泥浆f浇筑一养护1、轻集料混凝土的运输1)轻集料混凝土在运输过程中,易引应在运输过程中采取适当措施。当产生拌合物稠度损失或离析较重时,浇筑前应采用二次拌合,但不得二次加水。2)轻集料混凝土从搅拌至浇筑的时间,一般不宜超过45min0如运输中停置时间过长,会导致混凝土和易
3、性变差。3)如需用混凝土泵输送轻集料混凝土,可先将粗骨料预先吸水至接近饱和状态,避免骨料在泵压力下大量吸水,然后可正常泵送。4)当用混凝土运输车运送轻集料混凝土拌合物,因运距过远或交通问题造成坍落度损失较大时,可采取在卸料前掺入适量减水剂进行搅拌的措施,满足施工需要。2轻集料混凝土浇筑和成型1)轻集料混凝土拌合物应采用机械振捣成型,振捣必须充分。对流动性大、能满足强度要求的塑性拌合物以及结构保温类和保温类轻集料混凝土拌合物,可采用插捣成型。2)当采用插入式振捣器时,插点间距不应大于棒的振动作用半径的一倍。当轻骨料与砂浆组分的密度相差较大时,在振捣时须防止过振。连续多层浇筑时,插入式振捣器应插入
4、下层拌合物约50mm。振捣时间应以拌合物捣实和避免轻骨料上浮为原则,宜为10-30S。3)浇筑干硬性轻集料混凝土拌合物构件,应采用振动台或表面加压成型。4)现场浇筑的竖向结构,应分层浇筑,每层浇筑厚度宜控制在300-35Omm,并采用插入式振捣器进行振捣。5)轻集料混凝土拌合物浇筑倾落的自由高度不应超过L5m。当倾落高度大于L5m时,应加斜槽、串筒或溜管等辅助工具。起坍落度损失过大或离析,3轻集料混凝土的养护1)轻集料混凝土浇筑成型后应及时覆盖和喷水养护。2)采用自然养护时:用32.5矿渣盐水泥拌制的轻集料混凝土,湿养护时间不得少于7天。3)轻集料混凝土构件采用蒸汽养护时,成型后静置时间不得少
5、于2h。养护时温度升高或降低速度不能太快,一般以15-25Ch为宜。4)采用塑料布覆盖养护的混凝土,其敞露的全部表面应覆盖严密,并保持塑料布内有凝结水。4.质量标准1 .1主控项目1轻集料混凝土原材料,应按相应标准的规定进行试验,经检验合格后,方可使用。2轻集料混凝土强度的检验应按以下规定进行,其检验评定方法应按现行国家标准混凝土强度检验评定标准执行。3混凝土干表观密度的检验应按下列规定进行,其检验结果的平均值不应超过配合比设计值的士3机4轻集料混凝土工程验收应按国家现行标准混凝土结构工程施工质量验收规范的有关规定进行。4 .2一般项目1轻集料混凝土拌合物的检验应按下列规定进行:1)检验拌合物
6、各组成材料的计量是否与配合比相符。同一配合比每台班不得少于一次。2)检验拌合物的坍落度或维勃稠度以及表观密度,每台班每一配合比不得少于一次。2轻集料混凝土原材料应妥善保管、存放,确保使用质量,3混凝土的搅拌时间、坍落度或维勃稠度必须符合要求。5 .2.3找平层及保护层施工基层清理一洒水湿润一冲筋、贴饼定标高一铺装水泥砂浆一养护基层清理:将找坡层表面的松散杂物清扫干净,突出基层表面的灰渣等粘接杂物要铲平,不得影响找平层的有效厚度。洒水湿润:抹找平层水泥砂浆前,适当洒水湿润基层,利于基层与找平层的结合。冲筋、贴饼定标高:按1.5m间距贴灰饼,然后按流水方向以间距1.5m冲筋。铺装水泥砂浆:按分格块
7、铺设砂浆,用刮杠靠冲筋条刮平,找坡后用木抹子搓平,用铁抹子压光,待浮水沉失后,以人踏上去有脚印但不下限为度,再用铁抹子压第二遍即可。找平层做至女儿墙顶,所有阴阳角均抹成圆弧形,圆弧半径R=50mm(用酒瓶抹)。养护:找平层抹平、压实以后24h可浇水养护,养护期为7天,经干燥后铺设防水层。质量要求主控项目:(1)找坡层和找平层所用材料的质量及配合比,应符合设计要求。检验方法检查出厂合格证、质量检验报告和计量措施。(2)找坡层和找平层的排水坡度,应符合设计要求。一般项目:(1)找平层应抹平、压光,不得有酥松、起砂、起皮现象。检验方法观察检查。(2)卷材防水层的基层与突出屋面结构的交接处,以及基层的
8、转角处,找平层应做成圆弧形,且应整齐平滑。检验方法观察检查。(3)找平层分格缝的宽度和间距,均应符合设计要求。检验方法:观察和尺量检查。(4)找平层表面平整度的允许偏差为5mm检验方法:2m靠尺和塞尺检查。6 .2.4保温层施工(挤塑聚苯板)1、材料及要求:保温层采用挤塑聚苯板,具体厚度详见第三章工程做法表,要求容重2532Kgm3o保温板进场后分类堆放、且必须采取防雨、防潮措施。搬运时注意轻拿轻放,防止损伤断裂、缺棱掉角。2、施工工艺基层清理一弹线确定标高一保温层铺设。基层清理:将混凝土屋面上的杂物、垃圾等清理干净,保持干燥,基层验收合格并作隐检记录。保温层铺设:将挤塑聚苯板铺设在屋面上,铺
9、平垫稳,排列紧密,铺设前可根据现场情况适当对基面撒随进行润湿,当保温板需要裁切时,边角一定要顺直、整齐,保温板之间拼缝一定要密实,相邻两板面高度一致。已铺完的保温层,不得在其上面行走或运输小车和堆放重物。质量要求主控项目:(1)保温材料的强度、密度、导热系数和吸水率,必须符合设计要求和施工验收规范的规定。(2)保温板的含水率必须符合设计要求和施工验收规范的规定应紧贴基层铺设,铺平垫稳,标高正确。一般项目(1)紧贴(靠)基层,铺平垫稳,拼缝严密,找坡正确。(2)允许偏差项目如下表所示:屋面保温层的允许偏差和检验方法项次项目允许偏差(mm)检查方法1表面平整度4用2m靠尺和楔形塞尺检查2保温层厚度
10、3用钢针插入和尺量检查4.2.5防水层施工5.251三元乙丙橡胶防水卷材防水卷材物理性能材料性能项目单位防水卷材1拉伸强度N24502断裂伸长率%最大拉力时,2303耐热度(C,2h)(C,2h)904低温柔度无裂纹5抗渗透性0.3Mpa30(Min)不透水防水卷材外观质量项目质量要求孔洞、缺边、裂口不允许边缘不整齐不超过IOmm胎体露白、未浸透不允许纤维布材料粒度、颜色均匀每卷卷材的接头不超过1处,较短的段不应小于1000三,接头处应加长150mm(1)三元乙丙橡胶防水卷材:规格:厚度2mm;粘结剂:配送专用粘接剂。聚氨酯嵌缝膏:用于卷材收头处密封。其他材料:二甲苯:用于浸洗刷工具;乙酸乙酯
11、:用于擦洗手。(2)施工工艺流程防水卷材定位一涂刮粘接剂一铺贴防水卷材一排气、压实、接收头处理。(3)施工工艺铺贴前在基层面上排尺弹线,作为掌握铺贴的标准线,使其铺设平直。卷材粘贴:在基层面及卷材粘贴面已涂刷好粘结材料的前提下,将卷材用直径30mm、长1.5m的圆心棒(圆木、或塑料管)卷好,由二人抬至铺设端头,注意用线控制,位置要正确,粘结固定端头,然后沿弹好的标准线向另一端铺贴,操作时卷材不要拉太紧,并注意方向沿标准线进行,以保证卷材搭接宽度。卷材不得在阴阳角处接头,接头处应间隔错开。操作中排气:每铺完一张卷材,应立即用干净的滚刷从卷材的一端开始横向用力滚压一遍,以便将空气排出。滚压:排除空
12、气后,为使卷材粘结牢固,应用外包橡皮的铁辑滚压一遍。接头处理:卷材搭接的长边与端头的短边100mnl范围,用丁基胶粘剂粘结;将甲、乙组份料,按1:1重量比配合搅拌均匀,用毛刷蘸丁基胶粘剂,涂于搭接卷材的两个面,待其干燥1530min即可进行压合,挤出空气,不许有皱折,然后用铁辑滚压一遍。凡遇有卷材重叠三层的部位,必须用聚氯酯嵌缝膏填密封严。收头处理:防水层周边用聚氨酯嵌缝,并在其上涂刷一层聚氨酯涂膜。防水层施工不得在雨、风天气进行,施工的环境温度不得低于5。(4)施工注意事项接头处卷材搭接不良:接头搭接形式以及长边、短边的搭接宽度偏小,接头处的粘结不密实、空鼓、接槎损坏;操作应按程序、弹标准线
13、,使与卷材规格相符,施工中齐线铺贴,使卷材搭接长边不小于60mm,短边不小于100mme)空鼓:铺贴卷材的基层潮湿,不平整、不洁净、易产生基层与卷材间空鼓;卷材铺设空气排除不彻底,也可使卷材间空鼓。注意施工时基层应充分干燥,卷材铺设层间不能窝住空气。管根处防水层粘贴不良:在这种部位施工应仔细操作、清理应干净,铺贴卷材不得有张嘴、翘边、折皱等问题。转角处渗漏水:转角处不易操作,面积较大。施工时注意留槎位置,保护好留槎卷材,使搭接满足规定的宽度。(5)质量评定标准卷材与胶结材料必须符合设计和施工及验收规范的规定。检查产品出厂合格证、试验资料的技术性能指标,现场取样试验。卷材防水层及变形缝、预埋管根
14、等细部特殊部位做法,必须经隐蔽工程验收,使其符合设计要求和施工及验收规范的规定。4.2.5.2聚氨酯防水涂料1、施工流程基层清理一涂刷基层处理剂一道一节点、附加防水层施工一涂刷聚氨酯防水涂料一防水层检查、整修一组织验收。2、施工工艺1)现场清扫:用铁铲、扫帚等工具清除施工垃圾,使基面干净、无尘。2)基面处理:防水施工要求基面找平层水泥砂浆达到一定标号,按设计要求结构面找平,表面抹平压光,基层不允许有凹凸不平松动和起砂弹灰等缺陷存在,阴阳角部位在找平时作半径约50mm的小圆角,以便涂刷施工。基面要求干燥,含水率不大于9%。3)涂刷基层处理剂一道:在防水层施工前,应先在基面上涂刷一道基层处理剂作基
15、面处理,以使得基面达到防水施工作业要求,增强防水层与基面的粘接强度。(如果基层完全符合要求,也可以省略)。4)防水涂料配制:将甲乙两组份按1:2的配比倒入容器中搅拌均匀,配好的料应在20分钟内用完。涂料混合时,应先将主剂放入搅拌容器内,然后放入固化剂,并立即用电动搅拌器进行搅拌,电动搅拌器应选用功率大,旋转速度不太高,但旋转力强的搅拌器。如果旋转速度太快,就容易把空气裹进去,滚涂时涂膜就容易起泡;搅拌后的混合料以颜色均匀一致为标准。5)节点及附加层防水加强处理:(1)附加增强防水层:在阴阳角及细部构造(施工缝、后浇带、变形缝、穿墙管、埋设件、预留通道接头、桩头、孔口、坑池、天沟、檐口、檐沟、泛水、水落口、伸出屋面管道)等薄弱部位,应先用聚氨酯防水涂料均匀涂刮一次做附加增强层处理,附加层加强处理具体做法要求见国标图集11J930Bl至B20、Jl至J61、Nl至N19部分要求及图纸要求。I一楼板2一找邛层(管
