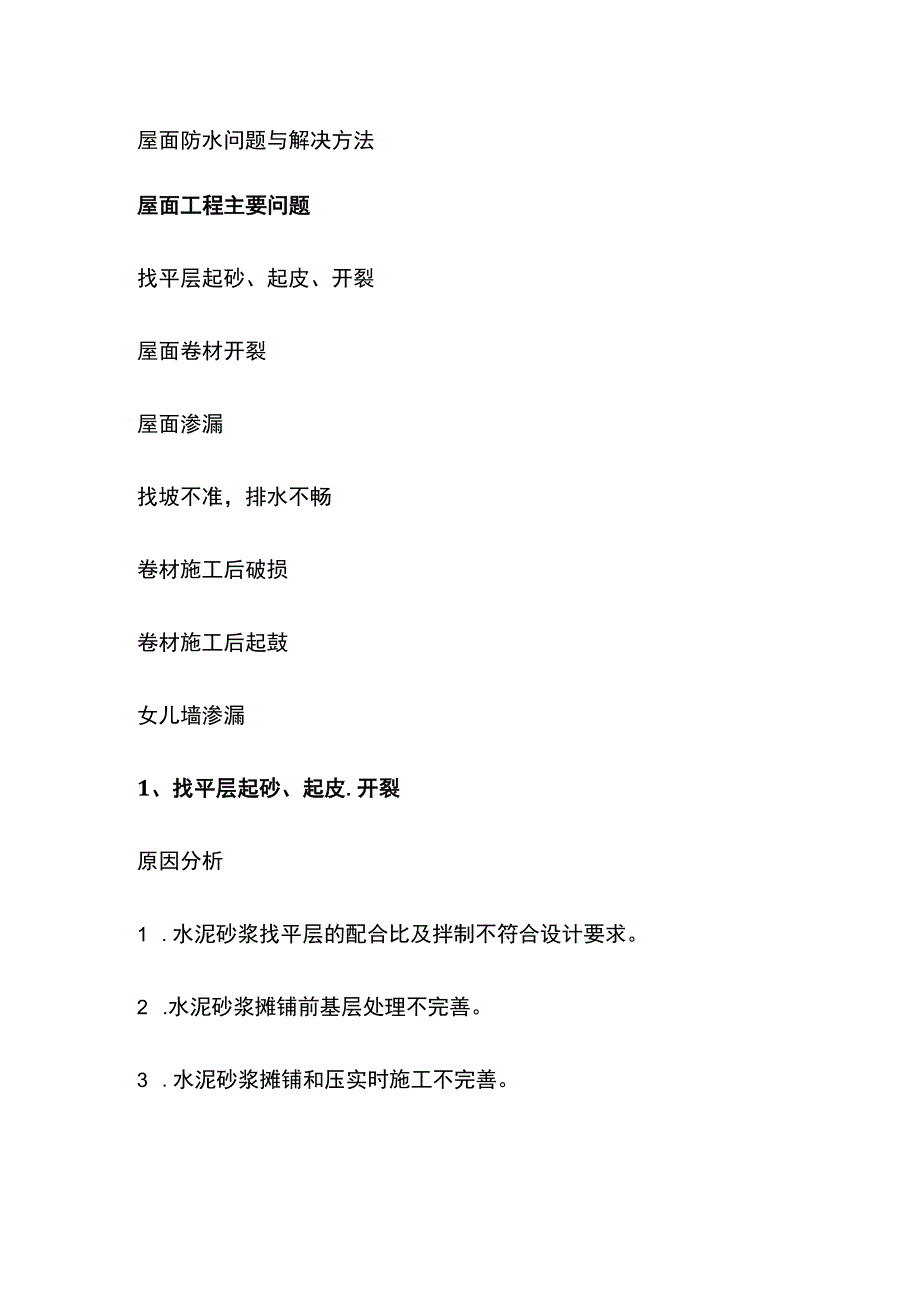

1、屋面防水问题与解决方法屋面工程主要问题找平层起砂、起皮、开裂屋面卷材开裂屋面渗漏找坡不准,排水不畅卷材施工后破损卷材施工后起鼓女儿墙渗漏1、找平层起砂、起皮.开裂原因分析1 .水泥砂浆找平层的配合比及拌制不符合设计要求。2 .水泥砂浆摊铺前基层处理不完善。3 .水泥砂浆摊铺和压实时施工不完善。4 .施工后未及时养护。防治措施1.水泥砂浆找平层的配合比应符合设计要求,采用1:3的水泥砂浆体积配合比,水灰比应小于0.55。2 .水泥砂浆应用机械搅拌,严格控制水灰比,搅拌时间不应少于1.5mm,随拌随用。3 .水泥砂浆摊铺前,基层应清扫干净,用水充分湿润;摊铺时,应用水泥净浆涂刷并及时铺设水泥砂浆。

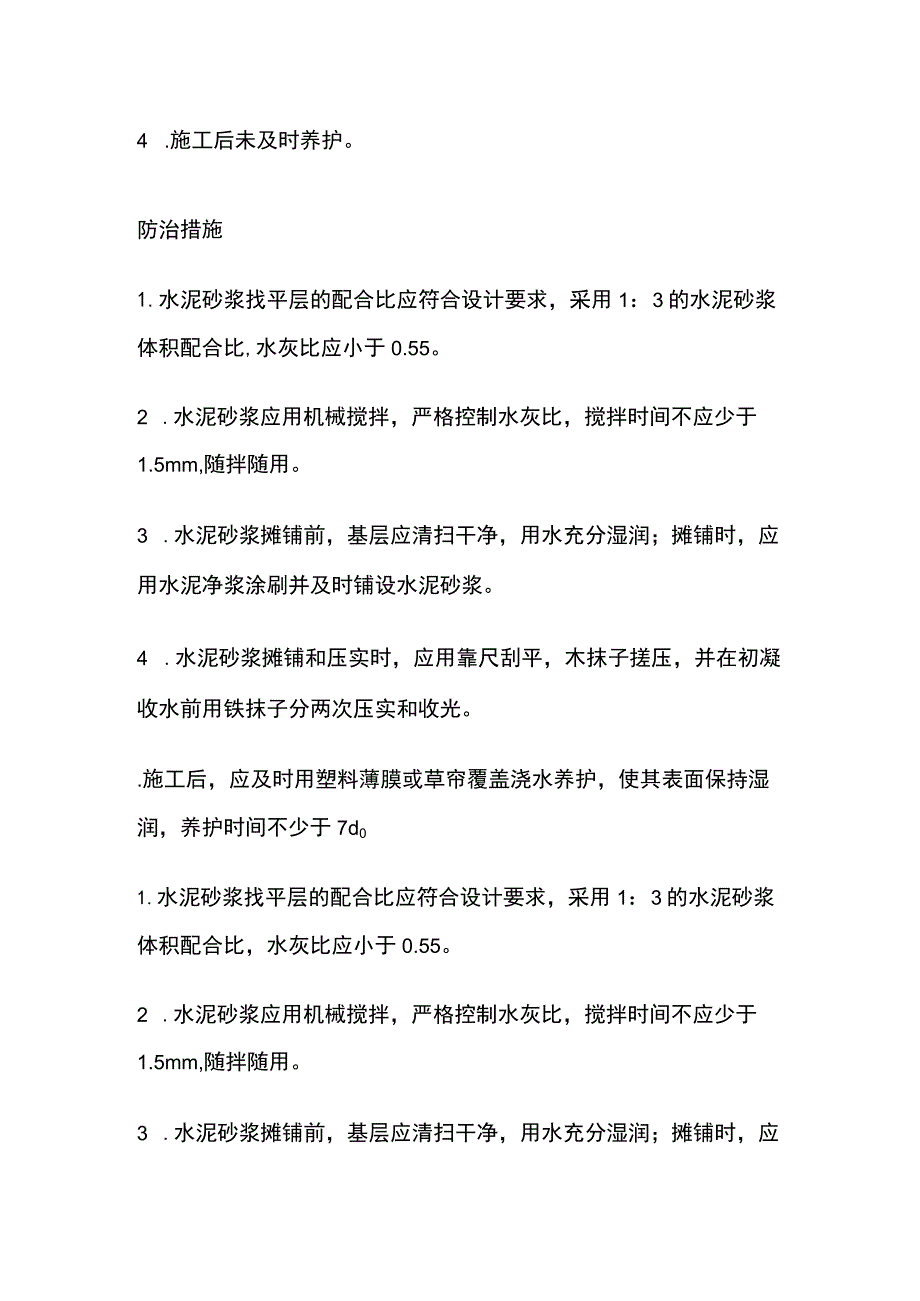

2、4 .水泥砂浆摊铺和压实时,应用靠尺刮平,木抹子搓压,并在初凝收水前用铁抹子分两次压实和收光。.施工后,应及时用塑料薄膜或草帘覆盖浇水养护,使其表面保持湿润,养护时间不少于7d01.水泥砂浆找平层的配合比应符合设计要求,采用1:3的水泥砂浆体积配合比,水灰比应小于0.55。2 .水泥砂浆应用机械搅拌,严格控制水灰比,搅拌时间不应少于1.5mm,随拌随用。3 .水泥砂浆摊铺前,基层应清扫干净,用水充分湿润;摊铺时,应用水泥净浆涂刷并及时铺设水泥砂浆。4 .水泥砂浆摊铺和压实时,应用靠尺刮平,木抹子搓压,并在初凝收水前用铁抹子分两次压实和收光。.施工后,应及时用塑料薄膜或草帘覆盖浇水养护,使其表面

3、保持湿润,养护时间不少于7d01.水泥砂浆找平层的配合比应符合设计要求,采用1:3的水泥砂浆体积配合比,水灰比应小于0.55。2 .水泥砂浆应用机械搅拌,严格控制水灰比,搅拌时间不应少于1.5mm,随拌随用。3 .水泥砂浆摊铺前,基层应清扫干净,用水充分湿润;摊铺时,应用水泥净浆涂刷并及时铺设水泥砂浆。4 .水泥砂浆摊铺和压实时,应用靠尺刮平,木抹子搓压,并在初凝收水前用铁抹子分两次压实和收光。5 .施工后,应及时用塑料薄膜或草帘覆盖浇水养护,使其表面保持湿润,养护时间不少于7d02、屋面卷材开裂1 .设计构造考虑不周;2 .卷材材性差;3 .施工工艺差;4 .保温层屋面采用水泥砂浆找平层时,

4、基层刚度不够;5 .成品保护差。防治措施1 .改进设计构造;2 .使用合格的卷材;3 .改进卷材铺粘工艺;4 .在保温层上推荐使用硅或钢筋已找平层;5 .加强成品保护的意识。3、屋面渗漏1 .保温层厚度不够,找平层水泥砂浆配比不准确,强度不足找平层压光不实,养护不好,面层酥松、起砂、起皮等。2 .找平层不做界格,不留通气道、通气口。3 .屋面坡度小特别是女儿墙根部、天沟和泄水口处。4 .突出屋面的烟囱、管道、上人孔、变形缝、高低跨处、女儿墙根部弧度不好,泛水高度不够,防水卷材封口不好。5 .部分工程女儿墙、高低跨处仍采用留挑檐泛水老做法。6 .屋面防水层厚度不够。防治措施1.所用原材料应符合国

5、家规定标准和施工规范要求。2 .保温层厚度必须符合设计要求,若设计无要求时,保温层最薄处(女儿墙部位、泄水口部位)不能小于100mm,应用预制水泥珍珠岩块,不允许用现场珍珠岩的做法。3 .找平层水泥砂浆要严格控制水泥用量,水泥与砂的比例不能大于1:3,找平层要适时压实、压光,并及时养护,养护时要有保湿措施,抹找平层时要留置分格缝,缝宽为20mm,分格缝间做排气道时宜为30-40mm,排气道间距为6m纵横设置,相互连通,并于大气连通的排气管相通,排气管设在排气道纵横交叉处,排气管应用D75mm的金属管制作,上部有防水帽,铺贴防水层时,排气道应做附加层。4 .抹找平层时必须严格控制排水坡向和坡度,

6、坡度应不小于2%,泄水口处要明显低于大面。5 .突出屋面的上人孔、烟囱、管道、变形缝、高低跨,女儿墙根部必须做好凹面弧,不得出现直角。泛水高度不得小于250mm,防水材料要埋入凹槽内固定密封,墙体为磅时收头可用金属压条钉压牢固,凹槽抹灰时,要预先抹2次厚与女儿墙立面抹灰一次成活,抹到凹槽下平,不得先抹女儿墙灰,再抹堵凹槽灰,以免形成水平裂缝。突出层面的管根部位防水材料高度不宜小于250mm,封口处要用金属箍固定,变形缝包括伸缩缝、沉降缝和抗震缝,三者做法基本相同,装饰前要认真清理变形缝内的杂物,清理感觉后,变形缝内宜填充泡沫塑料或沥青麻丝,并用防水材料封盖,顶部加扣混凝土盖板或金属盖板,金属盖

7、板加工时咬口,并充分考虑变形缝的大小留置变形补偿。6根据规范规定泛水今后,不宜采用外挑6cm的老做法,上人屋面或刚性防水屋面,施工时与山墙、女儿墙以及突出屋面结构交接处,留置缝隙并做柔性密封处理。7.防水卷材的粘结材料每层厚度不小于Imm面层厚度不小于2mm。8.工程竣工前屋面必须做24小时蓄水实验,观察有无渗漏,检查结果应甲、乙双方积水负责人签字盖章(及监理人员)列入竣工资料存档。4、钢筋保护层垫块不合格原因分析1)屋面排水坡度不合要求;2)天沟、檐沟内的排水坡度不合格;3)水落管内径小,屋面垃圾、落叶等杂物未清理防治措施1)在设计中正确处理分水排水和防水之间的关系;2)屋面及排水沟内的坡度

8、要符合标准要求;3)屋面找平层施工时严格按设计坡度拉线,并在相应位置上设基准点(冲筋);4)及时清扫屋面的垃圾落叶等排水不畅水落口坡度5、卷材施工后破损原因分析1)基层清扫不干净;2)施工人员穿带钉的鞋子操作;3)直接在卷材上砌筑砖墩或砖地垄墙;4)直接倾倒砂浆、碎等防治措施1)卷材防水层施工前应进行多次清扫;2)施工人员必须穿软底鞋操作;3)运输材料的小车要用柔软的橡胶或麻布包裹;4)砌筑砖墩等时,墩下要加垫一方块卷材,并要均匀的铺砖砌筑,施工材料要轻拿轻放,以防止对防水卷材的破坏卷材破坏卷材破坏6、卷材施工后起鼓原因分析在卷材防水层中粘结不实的部位,窝有水分和气体,当其受到太阳照射或人工热源影响体积膨胀,造成鼓泡。防治措施1)找平层要平整,干净,干燥基层处理剂涂刷均匀;2)原材*斗要避免水分的侵入;3)施工前,将卷材表面清刷干净;4)不得在雨天、大雾、大风或风沙天施工,防止基层受潮。7、女儿墙渗漏原因分析1)屋面结构层与女儿墙之间未留空隙;2)地基不均匀沉降;3)设计不周,施工质量差4)水泥砂浆抹面温差干缩裂缝防治措施1)对于不良地基,应进行加固处理:2)减少约束影响;3)改进细部构造的防水处理4)重要的建筑物应采用钢筋混凝土女儿墙。5)在不同的地区应采取不同的施工措施。
