市政道路建设项目施工质量保证措施.docx

上传人:p** 文档编号:532307 上传时间:2023-10-17 格式:DOCX 页数:27 大小:34.92KB
下载 相关 举报
市政道路建设项目施工质量保证措施.docx_第1页
第1页 / 共27页
市政道路建设项目施工质量保证措施.docx_第2页
第2页 / 共27页
市政道路建设项目施工质量保证措施.docx_第3页
第3页 / 共27页
市政道路建设项目施工质量保证措施.docx_第4页
第4页 / 共27页
市政道路建设项目施工质量保证措施.docx_第5页
第5页 / 共27页
市政道路建设项目施工质量保证措施.docx_第6页
第6页 / 共27页
市政道路建设项目施工质量保证措施.docx_第7页
第7页 / 共27页
市政道路建设项目施工质量保证措施.docx_第8页
第8页 / 共27页
市政道路建设项目施工质量保证措施.docx_第9页
第9页 / 共27页
市政道路建设项目施工质量保证措施.docx_第10页
第10页 / 共27页
亲,该文档总共27页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《市政道路建设项目施工质量保证措施.docx》由会员分享,可在线阅读,更多相关《市政道路建设项目施工质量保证措施.docx(27页珍藏版)》请在第壹文秘上搜索。

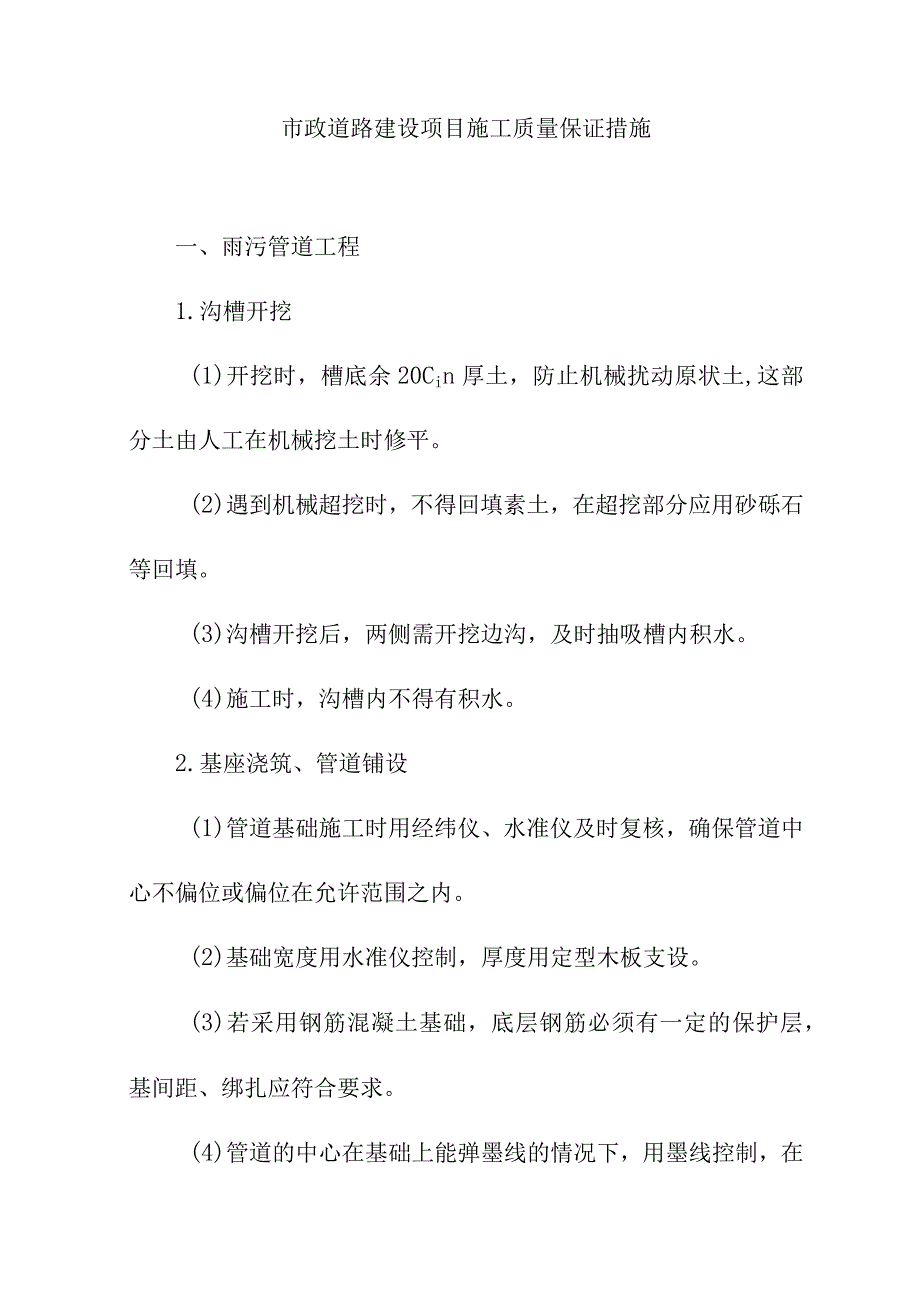

1、市政道路建设项目施工质量保证措施一、雨污管道工程1.沟槽开挖(1)开挖时,槽底余20Cin厚土,防止机械扰动原状土,这部分土由人工在机械挖土时修平。(2)遇到机械超挖时,不得回填素土,在超挖部分应用砂砾石等回填。(3)沟槽开挖后,两侧需开挖边沟,及时抽吸槽内积水。(4)施工时,沟槽内不得有积水。2.基座浇筑、管道铺设(1)管道基础施工时用经纬仪、水准仪及时复核,确保管道中心不偏位或偏位在允许范围之内。(2)基础宽度用水准仪控制,厚度用定型木板支设。(3)若采用钢筋混凝土基础,底层钢筋必须有一定的保护层,基间距、绑扎应符合要求。(4)管道的中心在基础上能弹墨线的情况下,用墨线控制,在基础面湿的情

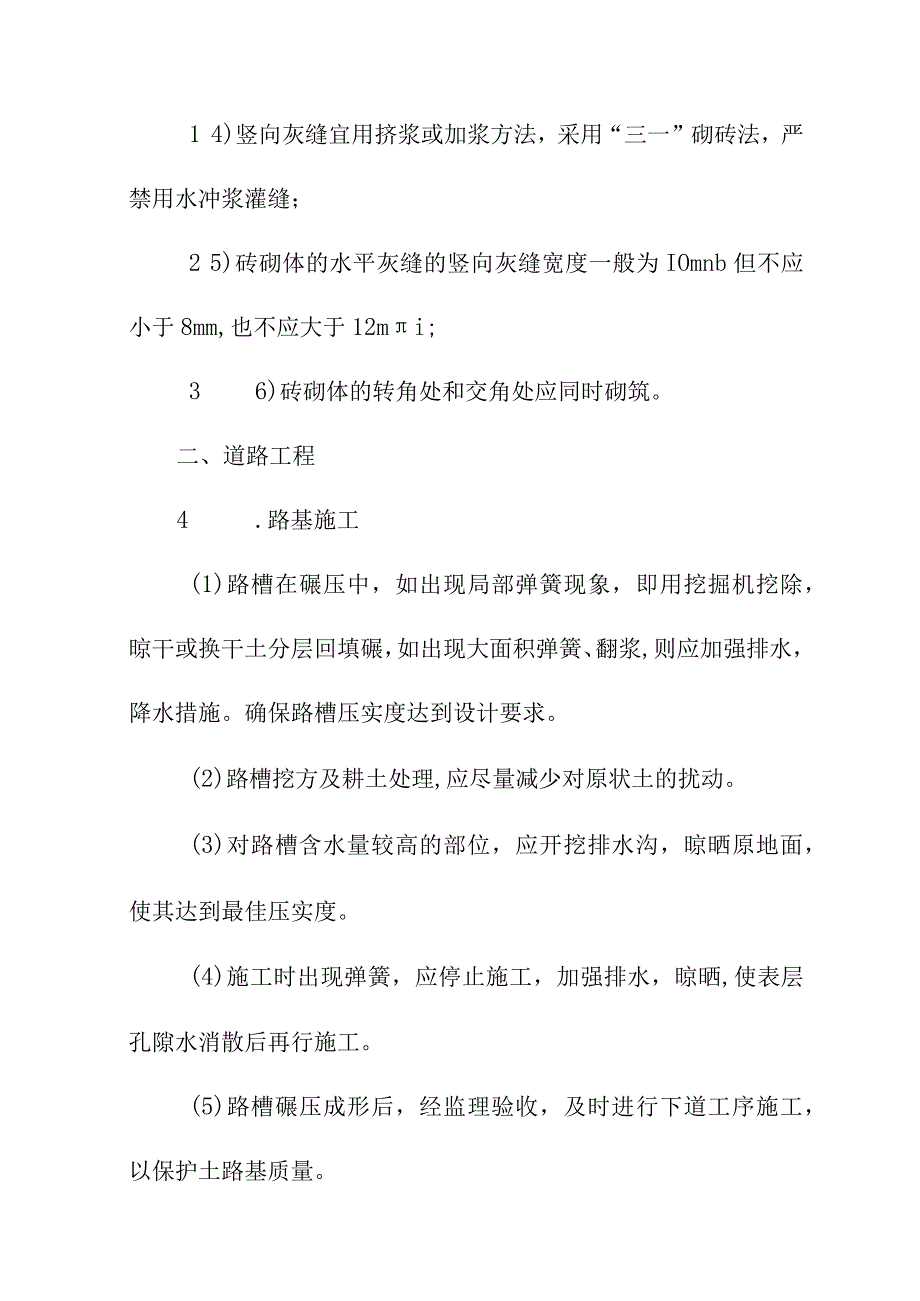

2、况下采用龙门板下引中心线控制。在用垂球下引中心线控制时,要保持线不左右晃动。(5)管子在进场时要经过严格检查,发现不符合要求的坚决退货,确保管子铺设质量。(6)管子校正必须仔细,楔块用锤敲击插紧,防止管子晃动。3.管道回填(1)回填材料须满足设计及规范要求。(2)管子底与基础面之间的用铁锹一铲一铲地插实,其他部分用人工整平,夯实,确保回填密实度。(3)管顶以上部分回填时应分层进行,不准用机械回填。并且重型机械不得在其上面行走工作。4.砖砌施工(1)砖的品种、标号必须符合设计要求,且规格一致;(2)砌筑砖砌体时,普通砖应提前浇水湿润,含水率宜为10-15%;(3)灰缝应横平竖直,并填满砂浆。水平

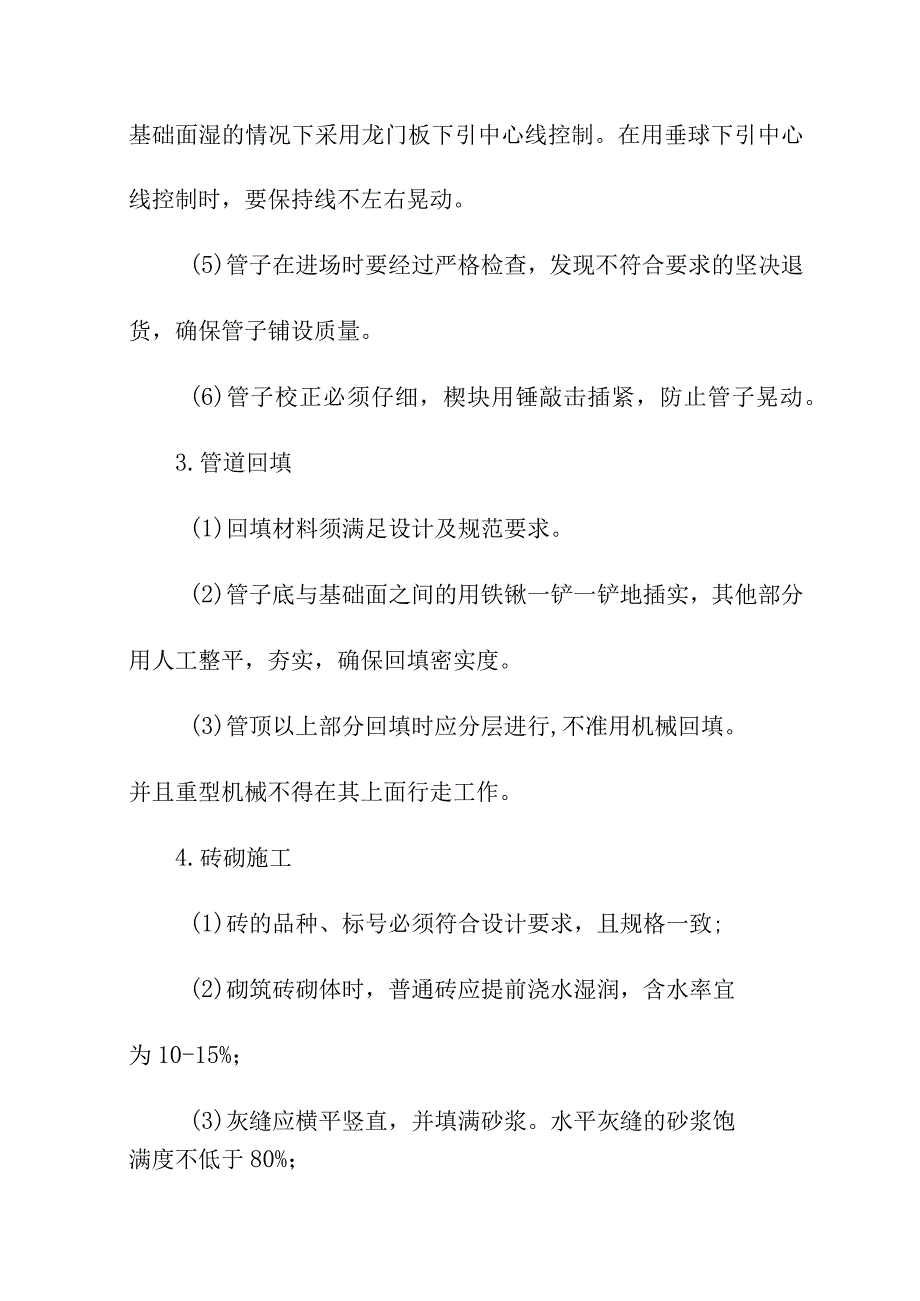

3、灰缝的砂浆饱满度不低于80%;1 4)竖向灰缝宜用挤浆或加浆方法,采用“三一”砌砖法,严禁用水冲浆灌缝;2 5)砖砌体的水平灰缝的竖向灰缝宽度一般为IOmnb但不应小于8mm,也不应大于12mi;3 6)砖砌体的转角处和交角处应同时砌筑。二、道路工程4 .路基施工(1)路槽在碾压中,如出现局部弹簧现象,即用挖掘机挖除,晾干或换干土分层回填碾,如出现大面积弹簧、翻浆,则应加强排水,降水措施。确保路槽压实度达到设计要求。(2)路槽挖方及耕土处理,应尽量减少对原状土的扰动。(3)对路槽含水量较高的部位,应开挖排水沟,晾晒原地面,使其达到最佳压实度。(4)施工时出现弹簧,应停止施工,加强排水,晾晒,使

4、表层孔隙水消散后再行施工。(5)路槽碾压成形后,经监理验收,及时进行下道工序施工,以保护土路基质量。5 .水泥稳定碎石基层施工(1)为保证水泥稳定碎石基层的施工质量及结构层断面尺寸符合设计要求,在基层施前对垫层重新进行高程及平整度检查,对不符合要求的部分,进行机械人工平整调整,重新碾压密实(2)增加水准测量控制点,并定时进行校核,现场始终安置一台水准仪,随时检查摊铺、碾压标高。确保基层标高。(3)充分利用机械化施工的优势,混合料拌和、运输、摊铺、碾压应连续,严格控制摊铺速度。确保基层平整度。(4)严格控制混合料的配合比,特别应控制好粗骨料的粒径。(5)水泥稳定碎石基层在施工过程中由于受外界条件

5、影响,可能会出现“松散”“起皮”等现象。主要原因是操作不当或运输、摊铺过程中产生离折。为此,混合料填筑时,其含水量应比最佳含水量多0.5%,保证混合料碾压时控制在最佳含水量。(6)铺完成后,派专人负责除粗、细料离析集中现象,用新拌混合料填补或补充细料并拌和均匀。(7)防雨措施:a.在雨中及雨后,严禁一切车辆在垫层上行驶。b.注意收听天气预报,加强施工组织管理,如遇雨天则停止施工,并准备好足够的防雨设施。每天收工前将摊铺好的混合料碾压平整,并按设计做好路拱排水。C.混合料施工时应边拌和、边摊铺、边碾压,尽量缩短工序间连接,对已摊铺好的混合料,要在雨前完成碾压。d.对已摊铺但尚未碾压的混合料遇雨时

6、,采用塑料雨布进行全断面覆盖,防止雨水冲刷,雨后要封闭交通,晾晒至适当的含水量后再进行压实。(8)质量控制及检验在施工过程中要分批检验材料的规格和配比以及混合料的含水量和强度,并随时检查技术操作是否符合要求,发现问题必须及时采取补救措施。其质量验收标准如下:检验项目质量标准与允许偏差(单个测定值)检验数目压实度重型击实压实度98%6厚度-IOmm6宽度-50mm6路线高程20mm6横坡度0.5%3平整度IOmm1-3处3m直尺每处连续丈量10杆注:以每天完成段落为评定单位。6 .沥青硅路面施工沥青面层摊铺前对水稳基层进行全面检查,基层表面要干燥、无浮石、无泥粉等杂物,局部不平之处用沥青混合料找

7、平,接茬要紧密、平顺,烫缝不应枯焦,沥青表面要做到平整、坚实,不得有脱落渣和粗细料集中等现象,用IOT以上压路机碾压后不得有明显轮迹。沥青混凝土面层压实度必须N96%,厚度+2Onln1、-5mm,这两项的合格率都必须达到100%,路面弯沉值必须小于设计的允许值。7 .道路附属构筑物(1)侧石铺砌必须稳固,线直、弯顺、无折角,顶面应平整无错牙,侧石勾缝应严密,后背回填必须密实,平石不得阻水。(2)人行道铺砌必须平整稳定,缝直,灌浆饱满,不得有翘动现象,人行道而层与其它构筑物应接顺,不得有积水现象。其质量控制点为:路床压实度轻型击实标准90%,基层压实度,轻型击实标准95%,平整度,相邻块高差,

8、纵、横缝直顺。(3)雨水口收水井内壁抹面必须平整,不得起壳裂缝,井盖座安装平稳,井内严禁有垃圾等杂物,井周及支管回填必须满足路基要求,支管必须直顺,管头与井壁齐平。其质量控制点为:井口高程必须低于路面或平石10MM-30MM,井框与井壁应齐平。三、综合管廊工程1 .钢筋工程质量保证措施必须要有出厂质量保证书,没有出厂质量保证书的钢筋,不能采购,对使用的钢筋,要严格规定取样试验合格后方能使用。操作人员必须持证上岗,焊接头要经过试验合格后,才允许正式作业,在一批焊件中,进行随机抽样检查,并以此作为加强对焊接作业质量的监督考核。钢筋配料卡必须经过技术主管审核后,才准开料,开料成型的钢筋,应按图纸编号

9、顺序挂牌r堆放整齐,钢筋的堆放场地要采取防锈措施。专人负责钢筋垫块(保护层)的制作,要确保规格准确,数量充足,并达到足够的设计强度,垫块的安放要疏密均匀,可靠的起到保护作用。钢筋绑扎完毕后,要经过监理工程师验收合格后,方可浇注混凝土,在混凝土浇注过程中,必须派钢筋工值班,以便处理在施工过程中发生的钢筋及预埋件位移等问题。2 .支架及模板质量保证措施支架材料碗扣式钢管支架为主,严格编制支架方案,详细计算支架受力情况,并在施工组织方案中重点说明支架在施工时严格按要求执行,并根据现场情况复核预留施工预拱度。支架经“加级验收”合格后,方允许交付使用,并应向下一工序人员详细交底,提醒注意事项。模板要经过

10、结构设计,保证有足够的强度和刚度,并要装拆方便;加工模板时要严格按技术规范施工,实行三级验收程序。模板统一调配,安装时要涂脱模剂,模板缝隙要严密填塞,并注意控制高差、平整度、轴线位置、尺寸、垂直度等技术要求,流水作业,逐一检查,防止漏浆、错装等错误。模板、支架以下工序操作时,应派专人不断检查,发现问题及时解决。拆卸模板、支架时,应按规定顺序拆除,小心轻放,决不允许猛烈敲打和拧扭,并将配件收集堆放。3 .混凝土的质量保证措施1)原材料保证措施水泥优先选用大厂转窑生产的425号及以上标号的硅酸盐或普通硅酸盐水泥。主要技术性能指标符合硅酸盐水泥、普通硅酸盐水泥(GB175-92)的要求,水泥运到工地

11、要提交水泥出厂质量证明,并作抽样试验。选用级配合格、质地坚硬、颗粒洁净的天然砂或硬质岩石机制砂,粒径采用O.165.Omm的中粗砂,其含泥量不大于3%。泥块含量不大于1%,坚固性含量损失率小于8%,云母,轻物质、硫化物及硫酸盐、有机物含量均应符合规范要求。粗骨料碎石或卵石按验收标准控制,并使最大粒径不大于40mm,针片状颗粒含量不超过15%,含泥量不大于1%,泥块含量不大于0.5%,坚固性重量损失率不大于8%,碎石卵石要作碱活性试验,试验按规范操作。碎用水使用市供自来水。外加剂、掺合料使用符合国家标准。2)配合比选定及拌合质量保证措施本工程主体结构碎使用商品碎,我公司中心试验室将与商品混凝土供

12、应商联系,共同研究设计出符合地铁本项目工程需要的高性能混凝土的配合比,对拌合站使用的原材料、拌合方法、拌合过程,我单位派出技术人员驻站核查、监督,核对水泥品种标号,集料规格、级配及其它物化指标,各种拌和料和外加剂、掺合料的计量精度,搅拌时间,供应速度等情况,并随时与工地联络。3)混凝土施工组织措施(1)成立以项目副经理为主的混凝土浇筑施工管理组,主要负责实施混凝土浇筑施工的有关组织管理工作,保证混凝土连续供应和按规范、规定的施工工艺进行施工,从而保证混凝土施工质量。(2)混凝土浇筑前,项目总工程师要组织有关人员进行技术交底,明确混凝土浇筑工艺、特点、施工注意事项等,项目付经理要组织施工机具、商

13、品混凝土供应及运输、劳动力布置,技术、质检部门作好质量控制计划。(3)派出专人到拌合站负责拌合质量的监察和供应、运输联络。浇筑时,项目部组织相关的技术、质检、试验等人员组成现场值班小组,检查、督促混凝土浇筑质量控制计划的落实。(5)执行混凝土浇注质量责任制,各浇注区责任到人并做好施工记录,质检人员随时跟班监督,杜绝蜂窝麻面露筋露骨现象的出现。4)混凝土施工现场控制措施(1)商品碎用搅拌运输车送至工地,要制定切实、可靠的运输线路,保证在规定时间内到达施工现场,出料前先静搅2分钟,核对配料单后,再出罐,碎出罐后,注意测量陷度,并制作试块。(2)碎采用碎输送泵浇筑。(3)采取分段、分块、分层浇筑,分

14、层厚度一般为30cm-40cm,分段长度以先浇层与后浇层到达的时间间隔不超过先浇层初凝时间为度,对综合管廊侧墙等采取分幅对称浇筑,禁止单边施工造成模型、模板变形跑模。(4)捣固要随浇随捣,振捣时,每振点延续时间应将碎捣至表面浮浆,不再沉降为止,振动棒移动间距不大于作用半径的1.5倍。每次插捣都应插入下层碎5cm-8cm,振捣中不碰撞模板、钢筋及预埋件。(5)综合管廊结构浇筑均采用大块钢模、扣件组拼。模型要专门设计、验算,保证模型的强度、刚度和稳定,支架顶撑要牢固可靠,浇筑中不位移不变形,不漏浆。模型立好后应经检查,作好施工记录,误差不得大于规范规定值。模板要涂刷隔离剂。(6)混凝土初凝后,要在

15、终凝前进行人工提浆、压实和抹光。(7)新浇碎浇筑完毕后即覆盖,不直接接受日晒、风吹、雨天不浇筑露天碎结构。碎进入终凝即在覆盖草袋上洒水养护,经常保持表面湿润。养护期14天。结构防渗漏措施结构渗漏是因为选材不精,施工控制不严或配合比不当,工艺没有严格把关等原因造成。为防止混凝土结构出现渗漏,拟采取以下措施:1)成立防水施工领导组织,采取措施严格把关成立以项目经理为组长的防水施工领导小组,由项目总工程师主抓此项工程施工,下设专职主管工程师和质量检查工程师,组织施工人员进行技术培训,进行防水施工技术交底,并做到:对防水工程使用的原材料进行严格控制,优先使用性能好、效果好、易于施工的产品,进场前进行质量检验,杜绝使用劣质原材料;施工中,主管工程师和质检工程师要在现场认真指导和检查防水施工组的施工行为,严格按照施工工艺细则进行控制,凡检查不合格者,责令立即纠正;每道防水施工完成后,先由质量检查工程师进行检查,合格后再报请监理工程师检查验收,合格签认后才能进入下道工序施工,并做好工序交接。2)防水碎施工质量控制措施(1)作好防水砂的配合比设计和施工工艺设计,实行规范化操作,是结构防渗漏的首要措施。根据“以防为主、防排结合、因地制宜、综合治理”的原则,重点在防,而防水碎就是提

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
