引洮供水工程石方明挖施工方案.docx

上传人:p** 文档编号:532462 上传时间:2023-10-17 格式:DOCX 页数:6 大小:24.02KB
下载 相关 举报
引洮供水工程石方明挖施工方案.docx_第1页
第1页 / 共6页
引洮供水工程石方明挖施工方案.docx_第2页
第2页 / 共6页
引洮供水工程石方明挖施工方案.docx_第3页
第3页 / 共6页
引洮供水工程石方明挖施工方案.docx_第4页
第4页 / 共6页
引洮供水工程石方明挖施工方案.docx_第5页
第5页 / 共6页
引洮供水工程石方明挖施工方案.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《引洮供水工程石方明挖施工方案.docx》由会员分享,可在线阅读,更多相关《引洮供水工程石方明挖施工方案.docx(6页珍藏版)》请在第壹文秘上搜索。

1、引洪供水工程石方明挖施工方案概述1.lo1工程范围本标段工程石方明挖施工部位主要为8#隧洞出口工程石方明挖施工。1.1.2主要工程量石方明挖主要工程量为5441m3o1.1 渣场布置本标段的石方明挖开挖渣场主要利用3#渣场,运距约IOkm左右。开挖有用料用于石方填筑,与弃料分开堆放。渣场布置一台ZL-50装载机进行渣场平整,在施工期间,严格按照监理批准的堆渣范围、方式及堆渣地点进行堆存。渣场应保持渣料堆体边坡稳定,并有良好的自由排水措施。1.2 进度计划根据本标段施工进度计划安排,T隧洞出口工程的石方洞脸开挖工期计划为20天,即2016年6月10日2016年6月30日。1.3 施工程序为确保边

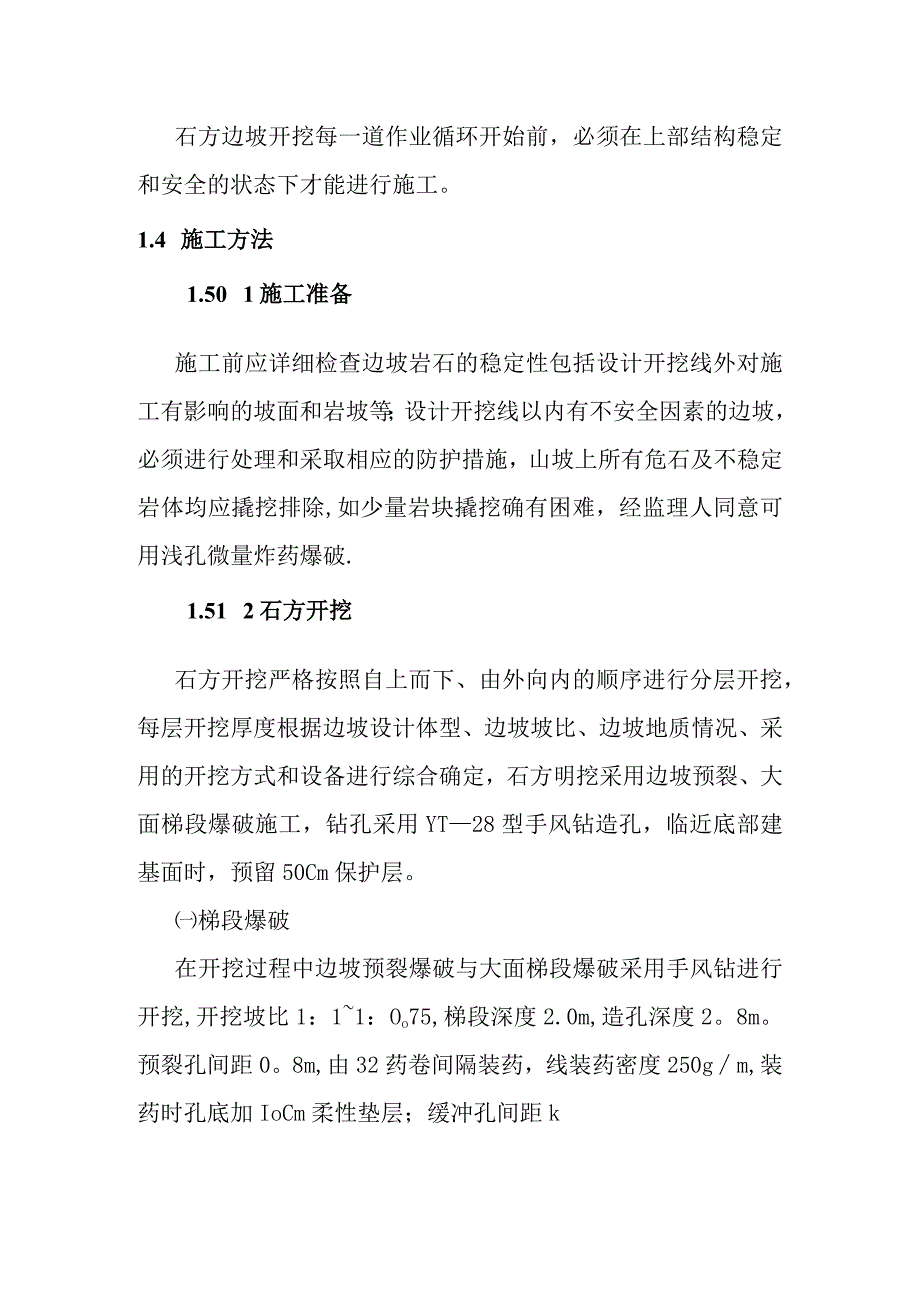

2、坡开挖时人员与设备的安全,8#隧洞出口工程石方洞脸的开挖施工整体上按施工部位分层自上而下进行开挖,边坡开挖按下述的施工程序组织施工:开挖区外安全处理一测量放线一排水沟开挖一边坡石方分层开挖一料渣拉运一工作面清理一进入下一道工作循环。石方边坡开挖每一道作业循环开始前,必须在上部结构稳定和安全的状态下才能进行施工。1.4 施工方法1.50 1施工准备施工前应详细检查边坡岩石的稳定性包括设计开挖线外对施工有影响的坡面和岩坡等;设计开挖线以内有不安全因素的边坡,必须进行处理和采取相应的防护措施,山坡上所有危石及不稳定岩体均应撬挖排除,如少量岩块撬挖确有困难,经监理人同意可用浅孔微量炸药爆破.1.51

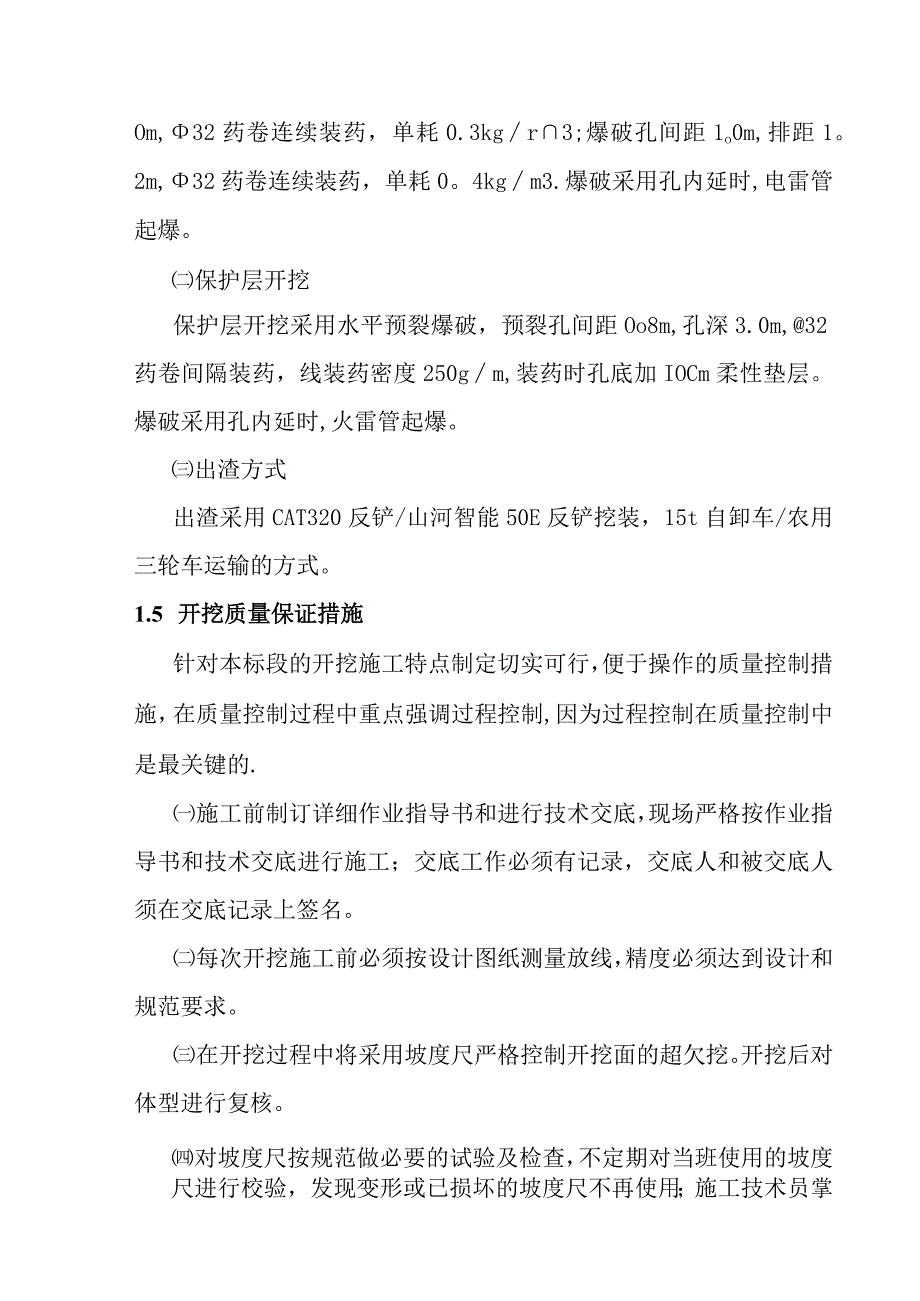

3、2石方开挖石方开挖严格按照自上而下、由外向内的顺序进行分层开挖,每层开挖厚度根据边坡设计体型、边坡坡比、边坡地质情况、采用的开挖方式和设备进行综合确定,石方明挖采用边坡预裂、大面梯段爆破施工,钻孔采用YT28型手风钻造孔,临近底部建基面时,预留50Cm保护层。梯段爆破在开挖过程中边坡预裂爆破与大面梯段爆破采用手风钻进行开挖,开挖坡比1:11:Oo75,梯段深度2.0m,造孔深度2。8m。预裂孔间距0。8m,由32药卷间隔装药,线装药密度250gm,装药时孔底加IoCm柔性垫层;缓冲孔间距kOm,32药卷连续装药,单耗0.3kgr3;爆破孔间距1o0m,排距1。2m,32药卷连续装药,单耗0。4

4、kgm3.爆破采用孔内延时,电雷管起爆。保护层开挖保护层开挖采用水平预裂爆破,预裂孔间距Oo8m,孔深3.0m,32药卷间隔装药,线装药密度250gm,装药时孔底加IOCm柔性垫层。爆破采用孔内延时,火雷管起爆。出渣方式出渣采用CAT320反铲/山河智能50E反铲挖装,15t自卸车/农用三轮车运输的方式。1.5 开挖质量保证措施针对本标段的开挖施工特点制定切实可行,便于操作的质量控制措施,在质量控制过程中重点强调过程控制,因为过程控制在质量控制中是最关键的.施工前制订详细作业指导书和进行技术交底,现场严格按作业指导书和技术交底进行施工;交底工作必须有记录,交底人和被交底人须在交底记录上签名。每

5、次开挖施工前必须按设计图纸测量放线,精度必须达到设计和规范要求。在开挖过程中将采用坡度尺严格控制开挖面的超欠挖。开挖后对体型进行复核。对坡度尺按规范做必要的试验及检查,不定期对当班使用的坡度尺进行校验,发现变形或已损坏的坡度尺不再使用;施工技术员掌握坡度尺的误差值,以便在使用过程中进行修正误差值.做好检查、校验记录以备检查.建立、健全质量检查监督体系,配备专职质检人员,制J订完善的质检制度.对工序实行全过程的跟踪控制。实行工序验收合格证制度,对主要工序都必须由技术人员验收并签发合格证,否则不能进行下一工序的施工。因对主要技术人员和操作人员进行培训考核,持证上岗。(七)大力开展“QC”小组活动,

6、实现质量管理目标,形成质量管理网络,建立责任制和质量奖罚措施。(八)严格按IS09002质量管理体系操作程序的要求执行,保证各工序过程受控.1.6 主要资源配置1.7o1施工机械设备主要施工机械设备见表8-1主要施工机械设备配置表表81设备名称型号及规格数量空庆知由TCtlOmmin1壬反钻YT-?RaE铲ATDfVi刊知台2SF1/1湎永本St1白缶口主1St批栽加r7一SF1设备名称型号及规格数量空压划由动Qmmin1壬国钻VT-92N加油主St11.7.2劳动力配置主要劳动力配置见表82计划表表82技管司机钻十重机理工电工普工合计人摒TAT2016年6月486411134408总计344081.7o3主要材料和水、电需用量计划表主要材料和水电需用量计划见表8-主要材料和水、电需用量计划表表83名称规格计量数量备注蚱茄m2)Kcr99Qa北由簪Srn刍绣旨1s导爆去m由雷簪特IA名称规格计量数量备注诈茹m2OKo99Qa非由替Sm隹I纬份1s导爆去m由雷普份IA些油t4口7r3ISn由鹿999招曝纯m

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 工作计划

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
