《智慧梁厂总体规划设计方案.docx》由会员分享,可在线阅读,更多相关《智慧梁厂总体规划设计方案.docx(6页珍藏版)》请在第壹文秘上搜索。

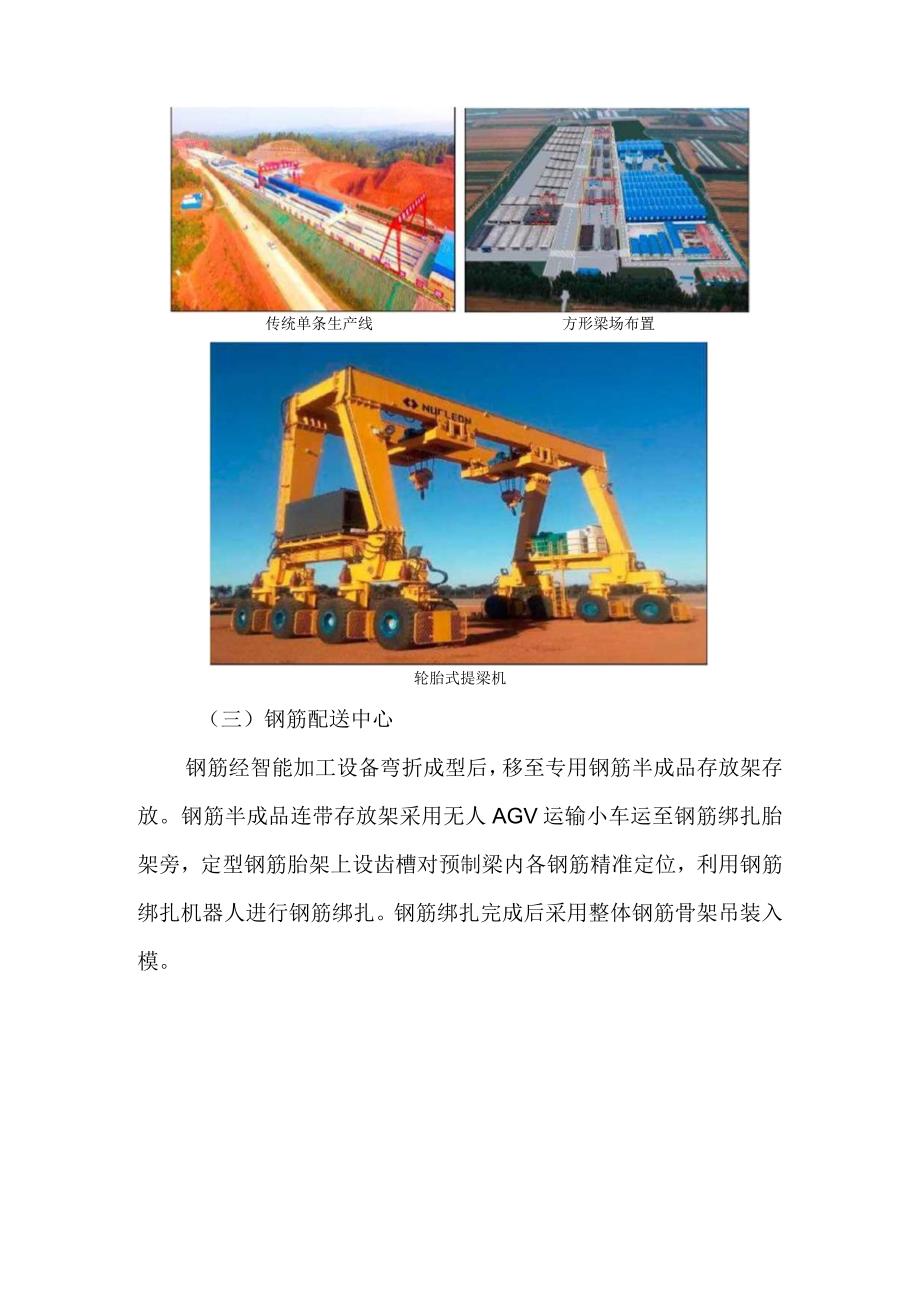

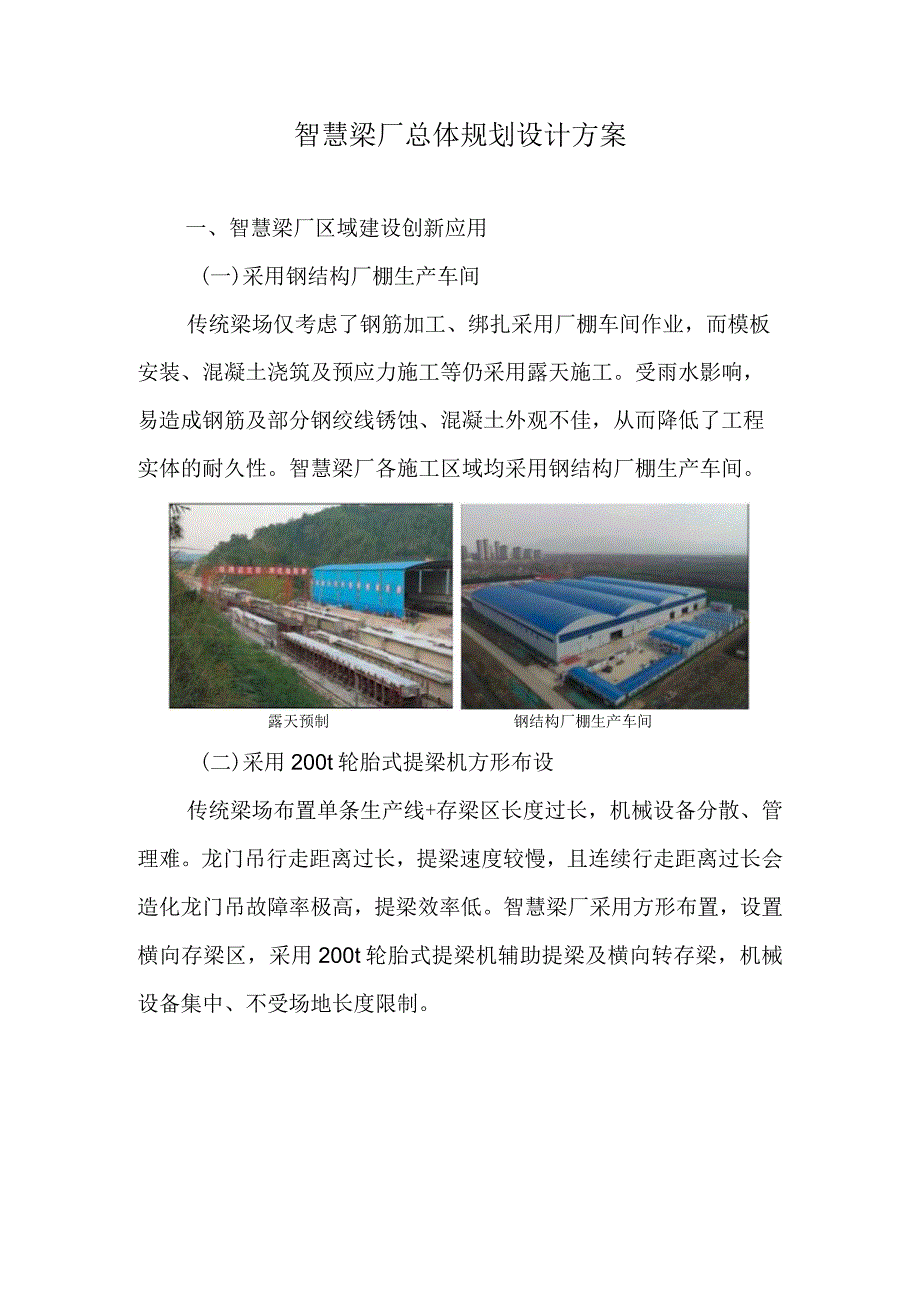

1、智慧梁厂总体规划设计方案一、智慧梁厂区域建设创新应用(一)采用钢结构厂棚生产车间传统梁场仅考虑了钢筋加工、绑扎采用厂棚车间作业,而模板安装、混凝土浇筑及预应力施工等仍采用露天施工。受雨水影响,易造成钢筋及部分钢绞线锈蚀、混凝土外观不佳,从而降低了工程实体的耐久性。智慧梁厂各施工区域均采用钢结构厂棚生产车间。露天预制钢结构厂棚生产车间(二)采用200t轮胎式提梁机方形布设传统梁场布置单条生产线+存梁区长度过长,机械设备分散、管理难。龙门吊行走距离过长,提梁速度较慢,且连续行走距离过长会造化龙门吊故障率极高,提梁效率低。智慧梁厂采用方形布置,设置横向存梁区,采用200t轮胎式提梁机辅助提梁及横向转

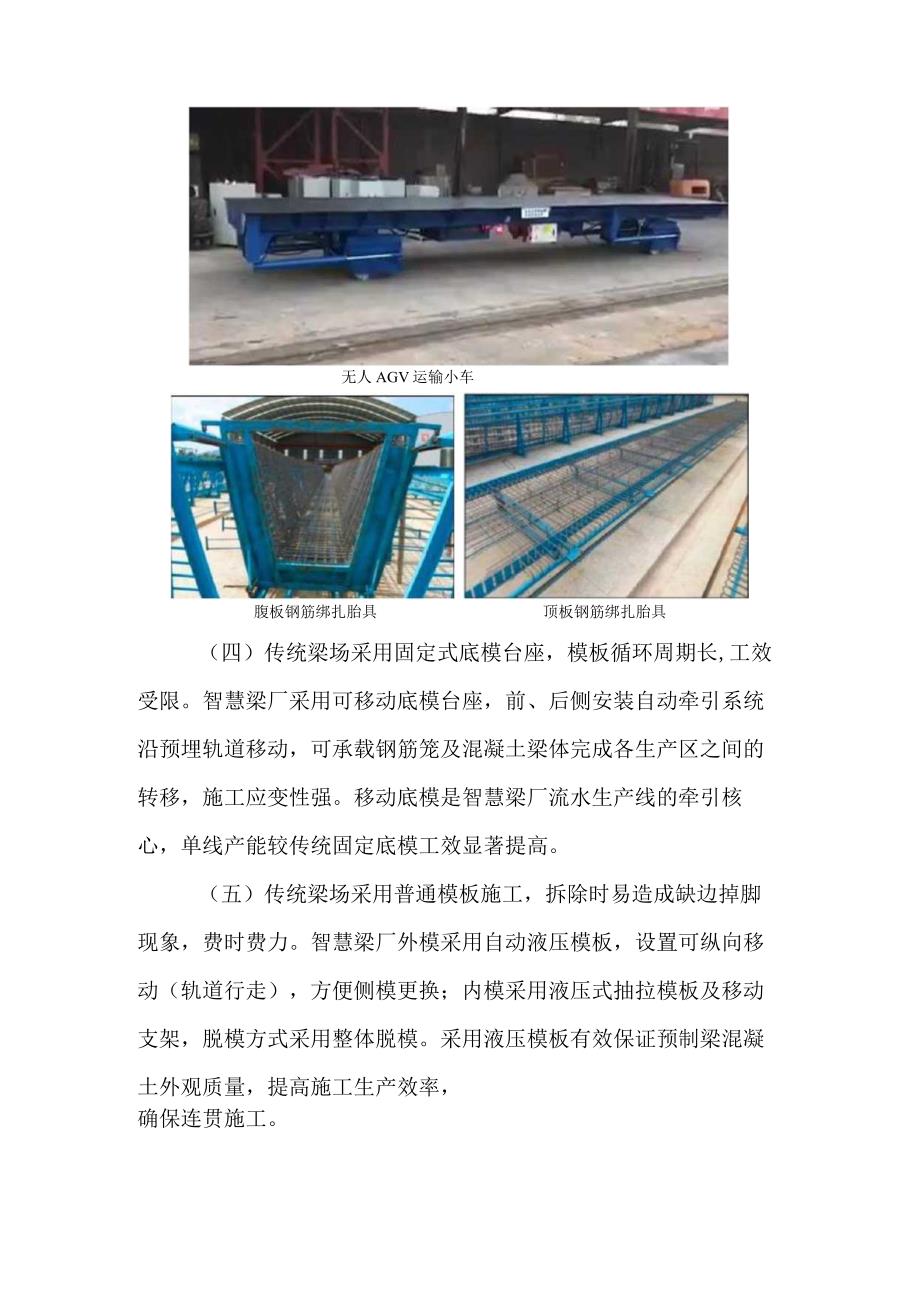

2、存梁,机械设备集中、不受场地长度限制。传统单条生产线方形梁场布置轮胎式提梁机(三)钢筋配送中心钢筋经智能加工设备弯折成型后,移至专用钢筋半成品存放架存放。钢筋半成品连带存放架采用无人AGV运输小车运至钢筋绑扎胎架旁,定型钢筋胎架上设齿槽对预制梁内各钢筋精准定位,利用钢筋绑扎机器人进行钢筋绑扎。钢筋绑扎完成后采用整体钢筋骨架吊装入模。无人AGV运输小车腹板钢筋绑扎胎具顶板钢筋绑扎胎具(四)传统梁场采用固定式底模台座,模板循环周期长,工效受限。智慧梁厂采用可移动底模台座,前、后侧安装自动牵引系统沿预埋轨道移动,可承载钢筋笼及混凝土梁体完成各生产区之间的转移,施工应变性强。移动底模是智慧梁厂流水生产
3、线的牵引核心,单线产能较传统固定底模工效显著提高。(五)传统梁场采用普通模板施工,拆除时易造成缺边掉脚现象,费时费力。智慧梁厂外模采用自动液压模板,设置可纵向移动(轨道行走),方便侧模更换;内模采用液压式抽拉模板及移动支架,脱模方式采用整体脱模。采用液压模板有效保证预制梁混凝土外观质量,提高施工生产效率,确保连贯施工。采用模板自动清理喷涂设备,改善传统人工作业打磨质量差、脱模剂喷涂不均匀等问题,提高作业工效,减少劳动强度(六)智慧梁厂混凝土采用拖泵配合臂架布料浇筑,采用整体式振动台和附着式振捣器共同进行振捣,连接智能PLC数控系统,准确控制振捣时间,使混凝土振捣充分,提高浇筑质量。(七)传统梁
4、场采用普通喷淋养生,易存在养护不到位或时间长(达714天),并占有台座时间长(最低达10天)。为促进预制梁体质量提升,智慧梁厂采用密闭蒸汽养生棚对梁体进行养生,确保恒温恒湿,高效提升混凝土强度。(八)传统梁场钢绞线采用人工整体编号穿束施工,智慧梁厂采用成品束钢绞线穿束台车,实现孔道整体穿束自动化,保证钢绞线在穿束过程中不出现缠绕及刮伤,减轻传统钢绞线穿束带来的作业强度大的问题,提高工效。采用智能张拉、压浆设备。(九)智慧梁厂采用梁体外形检测设备,对梁体外观各部位尺寸进行检测。(十)智慧梁厂采用自动凿毛机。二、示例(一)预制梁生产能力设计以TJlO标为例,预制梁共计3775片,其中25m箱梁22
5、32片,30m箱梁602片,16m双T梁941片。预制梁施工总工期为36个月(合同工期),临建建设8个月,存梁能力按2个月考虑,即预制梁厂产能计算以8个月厂建期+26个月制梁期+2个月存梁期=36个月时间为计算基准。制梁期考虑台风、节假日及其他影响2个月,每年有效生产时间按10个月计算,实际制梁期按24个月计算,每个月正常施工时间为25天,经计算,37752425=6.3片/天,即每天需完成7片(月产能5片)。存梁区按照最低2个月存梁能力设置,其中25m箱梁存梁台座100个,30m箱梁存梁台座35个,16m双T梁存梁台座100个;箱梁采用双层存梁,T梁采用单层存梁,共存梁420片。(二)厂区规划设计根据预制梁生产及存梁能力设计,厂区总占地面积300亩,其中预制梁生产线及存梁区占地240亩,项目经理部及生活区占地18亩(含信息化控制中心、安全VR体验馆),钢筋配送中心(加工、绑扎)占地24亩,混凝土输送中心占地18亩。预制梁智能化环形生产线区域布置:钢筋配送中心(加工、绑扎)一底侧模拼装(移动台座回转区)一钢筋笼吊装、端/内模拼装一浇筑振捣一模板拆除一蒸汽养生一预应力施工一梁板提/运(移动台座回转区)一存梁区。根据每天计划产能需求,规划布设4条生产线,梁厂厂建主要工程数量见表。三、智慧梁厂信息化系统建设方案见另版。
