桩基工程 三岔双向挤扩灌注桩(DX桩)施工.docx

上传人:p** 文档编号:532869 上传时间:2023-10-17 格式:DOCX 页数:4 大小:20KB
下载 相关 举报
桩基工程 三岔双向挤扩灌注桩(DX桩)施工.docx_第1页
第1页 / 共4页
桩基工程 三岔双向挤扩灌注桩(DX桩)施工.docx_第2页
第2页 / 共4页
桩基工程 三岔双向挤扩灌注桩(DX桩)施工.docx_第3页
第3页 / 共4页
桩基工程 三岔双向挤扩灌注桩(DX桩)施工.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《桩基工程 三岔双向挤扩灌注桩(DX桩)施工.docx》由会员分享,可在线阅读,更多相关《桩基工程 三岔双向挤扩灌注桩(DX桩)施工.docx(4页珍藏版)》请在第壹文秘上搜索。

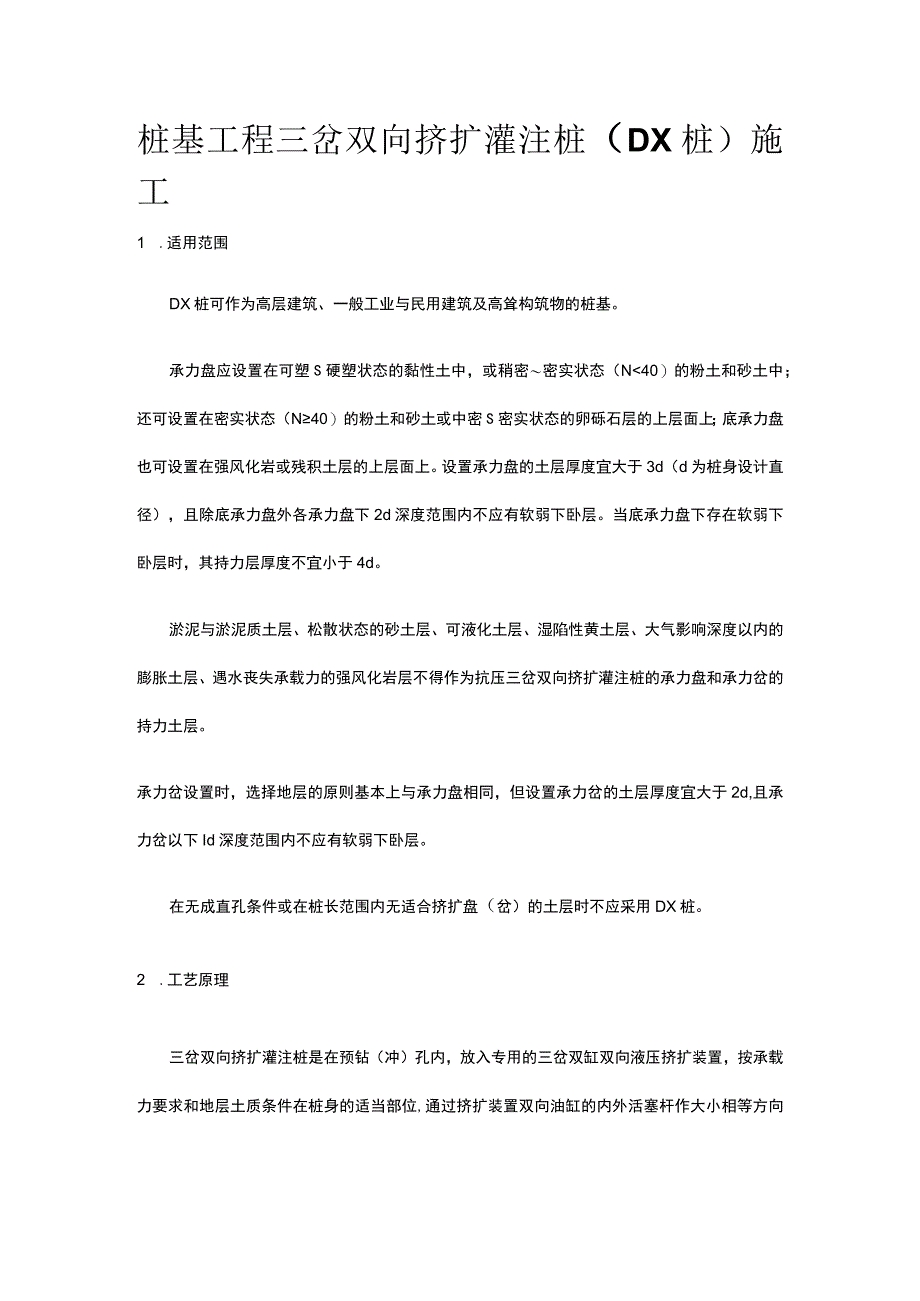

1、桩基工程三岔双向挤扩灌注桩(DX桩)施工1 .适用范围DX桩可作为高层建筑、一般工业与民用建筑及高耸构筑物的桩基。承力盘应设置在可塑S硬塑状态的黏性土中,或稍密密实状态(N4n/900100014001900承力盘设计直径(mm)2400挤扩最大尺寸时两臂夹角07070707070液压系统毓工作压力(MPa)2525252525油缸公腌I出压力(kN)12561256219842704270油泵流情(L/min)=4J88电机功率(kW)18,5185373737(2)工艺流程定位放线f桩位复核-钻机就位钻进成孔-检测孔深-放置挤扩支盘机-挤扩支盘f盘径抽检-放置钢筋笼f测定沉渣厚度-混凝土灌

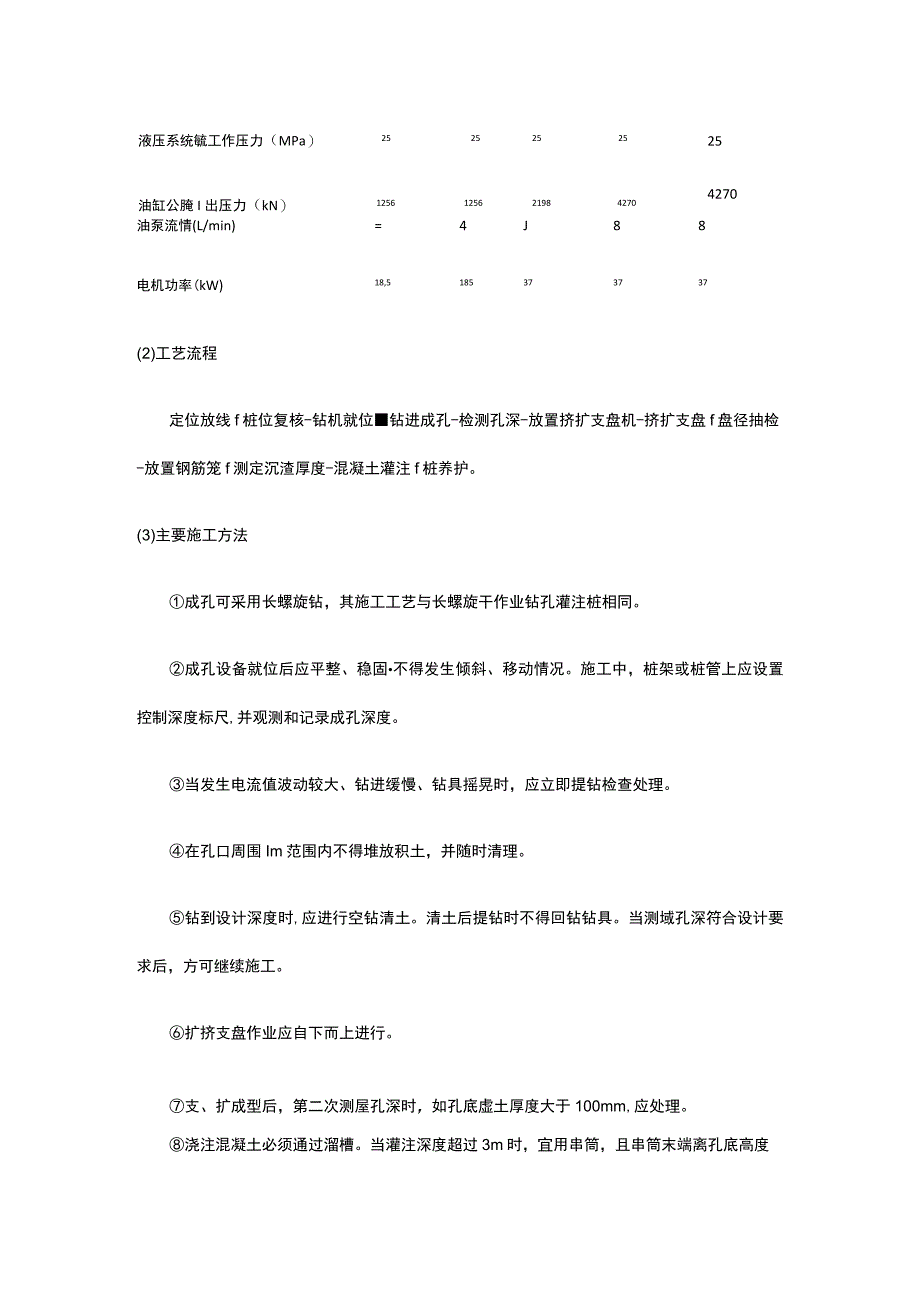

2、注f桩养护。(3)主要施工方法成孔可采用长螺旋钻,其施工工艺与长螺旋干作业钻孔灌注桩相同。成孔设备就位后应平整、稳固不得发生倾斜、移动情况。施工中,桩架或桩管上应设置控制深度标尺,并观测和记录成孔深度。当发生电流值波动较大、钻进缓慢、钻具摇晃时,应立即提钻检查处理。在孔口周围Im范围内不得堆放积土,并随时清理。钻到设计深度时,应进行空钻清土。清土后提钻时不得回钻钻具。当测域孔深符合设计要求后,方可继续施工。扩挤支盘作业应自下而上进行。支、扩成型后,第二次测屋孔深时,如孔底虚土厚度大于100mm,应处理。浇注混凝土必须通过溜槽。当灌注深度超过3m时,宜用串筒,且串筒末端离孔底高度不宜大于2m混凝E宜采用插入式振捣器振实。当桩径较小时,可采取其他有效措施.确保混凝土灌注的质量。混凝土采用C25以上级别。在渗透性能较好、地下水位较高的粗粒土中钻进时,应避免泥浆流失,防止塌孔。钻进过程中应复核各土层的层位和J掌度,并检查泥浆的相对密度终孔后应检查孔深、孔径、垂直度、沉渣厚度和泥浆相对密度。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
