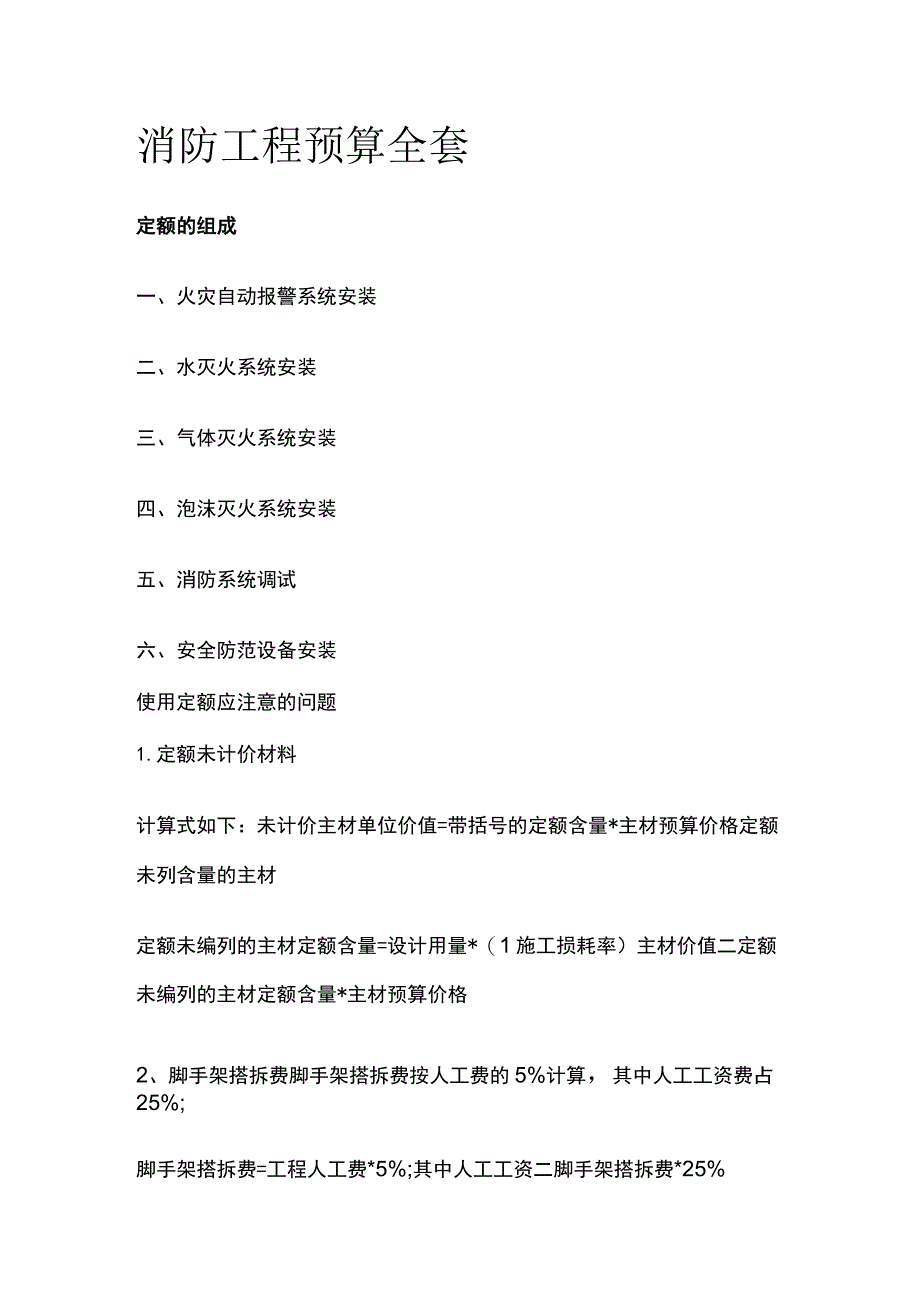

资源描述

《消防工程预算全套.docx》由会员分享,可在线阅读,更多相关《消防工程预算全套.docx(19页珍藏版)》请在第壹文秘上搜索。

1、消防工程预算全套定额的组成一、火灾自动报警系统安装二、水灭火系统安装三、气体灭火系统安装四、泡沫灭火系统安装五、消防系统调试六、安全防范设备安装使用定额应注意的问题1.定额未计价材料计算式如下:未计价主材单位价值=带括号的定额含量*主材预算价格定额未列含量的主材定额未编列的主材定额含量=设计用量*(1施工损耗率)主材价值二定额未编列的主材定额含量*主材预算价格2、脚手架搭拆费脚手架搭拆费按人工费的5%计算,其中人工工资费占25%;脚手架搭拆费=工程人工费*5%;其中人工工资二脚手架搭拆费*25%3、工程超高增加费除章、节说明某些分项定额已考虑高空作业因素外,凡操作物安装高度距离楼地面5m以上的

2、工程,按其超过部分的定额人工费乘以表中相应系数。超高系数表应用工程超高系数时,可先求出符合超高系数条件的工程人工费占全部工程人工费的百分数,在此基础上求出超高部分人工费,再乘以相对应的超高系数,即为该单位工程的工程超高增加费。4、高层建筑增加费消防及安全防范设备安装工程高层建筑增加费按下表的规定计算。该费用全部为人工工资。5、安装与生产同时进行增加费安装与生产同时进行增加费属于人工费,它们的计算式是:安装与生产同时进行增加费二(各分项工程的人工费子目系数增加费中的人工费)*10%6、在有害身体健康环境中施工的增加费在有害身体健康环境中施工增加费属于人工费,它们的计算式是:在有害身体健康环境中施

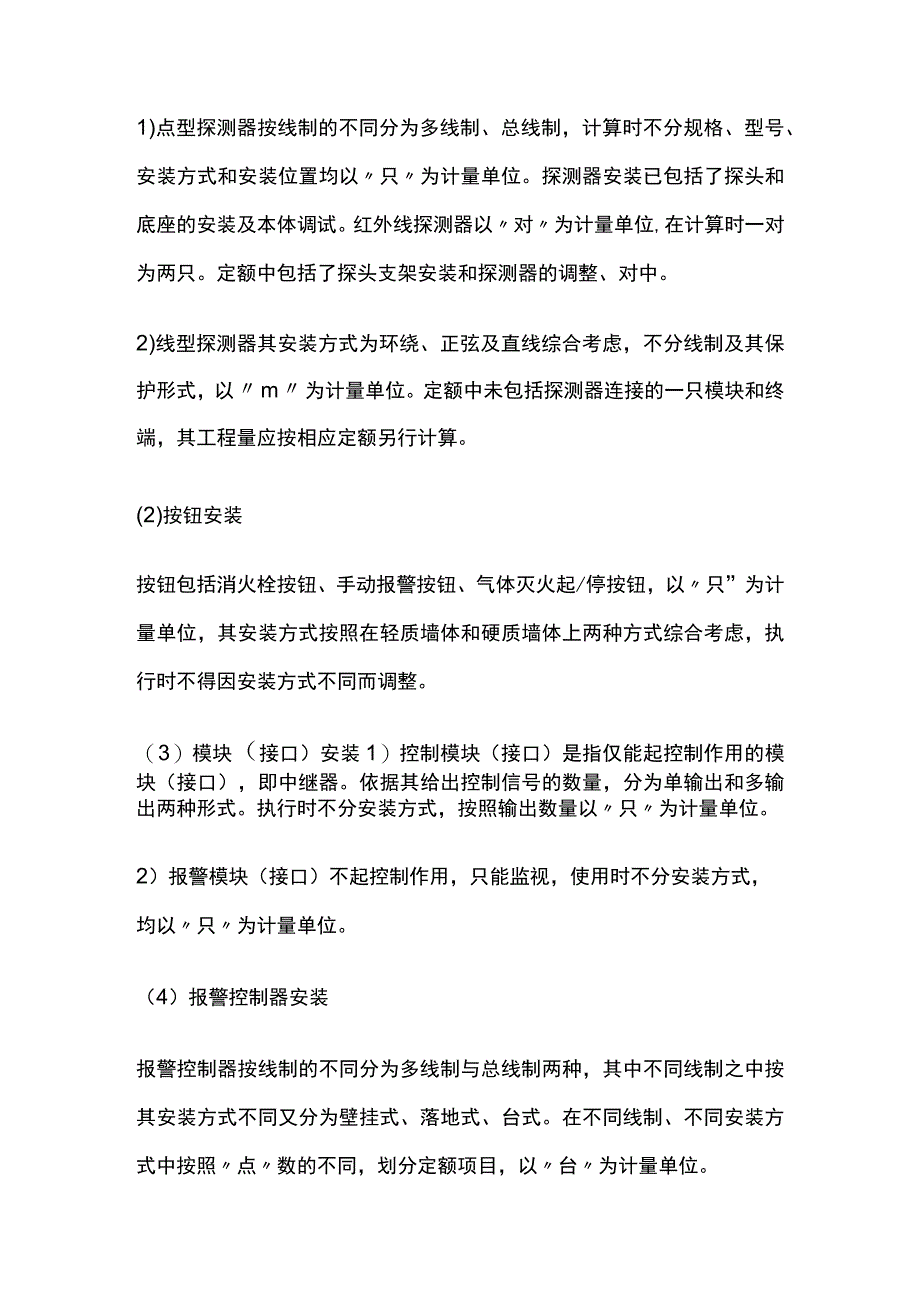

3、工增加费=(各分项工程的人工费子目系数增加费中的人工费)*10%一、火灾自动报警系统(1)探测器安装探测器安装分点型探测器安装和线型探测器安装。1)点型探测器按线制的不同分为多线制、总线制,计算时不分规格、型号、安装方式和安装位置均以只为计量单位。探测器安装已包括了探头和底座的安装及本体调试。红外线探测器以对为计量单位,在计算时一对为两只。定额中包括了探头支架安装和探测器的调整、对中。2)线型探测器其安装方式为环绕、正弦及直线综合考虑,不分线制及其保护形式,以m为计量单位。定额中未包括探测器连接的一只模块和终端,其工程量应按相应定额另行计算。(2)按钮安装按钮包括消火栓按钮、手动报警按钮、气体

4、灭火起/停按钮,以只”为计量单位,其安装方式按照在轻质墙体和硬质墙体上两种方式综合考虑,执行时不得因安装方式不同而调整。(3)模块(接口)安装1)控制模块(接口)是指仅能起控制作用的模块(接口),即中继器。依据其给出控制信号的数量,分为单输出和多输出两种形式。执行时不分安装方式,按照输出数量以只为计量单位。2)报警模块(接口)不起控制作用,只能监视,使用时不分安装方式,均以只为计量单位。(4)报警控制器安装报警控制器按线制的不同分为多线制与总线制两种,其中不同线制之中按其安装方式不同又分为壁挂式、落地式、台式。在不同线制、不同安装方式中按照点数的不同,划分定额项目,以台为计量单位。多线制点的意

5、义:指报警控制器所带报警器件(探测器、报警按钮等)的数量。总线制点的意义:指报警控制器所带报警器件(探测器、报警按钮模块等)的数量。但是,如果一个模块带数个探测器,则只能计为一点。(5)联动控制器安装联动控制器按线制的不同分为多线制与总线制两种,其中不同线制之中按其安装方式不同又分为壁挂式、落地式、台式。在不同线制、不同安装方式中按照点数的不同,划分定额项目,以台为计量单位。多线制点的意义:指联动控制器所带联动设备的状态控制和状态显示的数量。总线制点的意义:指联动控制器所带具有控制模块(接口)的数量。(6)报警联动一体机按线制的不同分为多线制与总线制两种,其中不同线制之中按其安装方式不同又分为

6、壁挂式、落地式、台式。在不同线制、不同安装方式中按照点数的不同,划分定额项目,以台为计量单位。多线制点的意义:指报警联动一体机所带报警器件与联动设备的状态控制和状态显示的数量。总线制点的意义:指报警联动一体机所带具有地址编码的报警器件与控制模块(接口)的数量。(7)重复显示器、报警装置、远程控制器安装重复显示器不分规格、型号、安装方式,按总线制与多线制划分,以台为计量单位。报警装置分为声光报警和警铃两种形式,均以台为计量单位。远程控制器按其控制回路数以台为计量单位。(8)火灾事故广播安装火灾事故广播安装是按系统内各组成分:功放、录音机、控制柜、扬声器、音箱、分配器等划分定额项目,除扬声器以只为

7、计量单位外均以台为计量单位。火灾事故广播中的功放机、录音机的安装按柜内安装及台上两种方式综合考虑;消防广播控制柜是指消防广播设备的成品机柜,不分规格、型号;火灾事故广播中的扬声器不分型号、规格按吸顶式和壁挂式分别套用相应的定额;分配器是指单独安装的消防广播用分配器(或操作盘)。以台为计量单位。(9)消防通讯、报警备用电源安装消防通讯系统中的电话交换机,按门数不同以台为计量单位;通讯分机、插孔是指消防专用电话分机与电话插孔。不分安装方式,通讯以部,插孔以个为计量单位。报警备用电源已综合考虑了其规格、型号的区别,以台为计量单位。火灾自动报警系统安装定额中均以包括了校线、接线和本体调试。火灾自动报警

8、系统安装定额中箱、机是以成套装置编制的,柜式、琴台式安装执行落地式安装相应项目。火灾自动报警系统安装定额中不包括的工作内容(1)设备支架、底座、基础的制作与安装。(2)构件加工、制作。(3)电机检查、接线及调试。(4)事故照明及疏散指示控制装置安装。(5)CRT彩色显示装置安装。以上工作内容应应套相应定额,另外计算工程量。二.水灭火系统水灭火系统分为两种:1.人工喷水灭火系统,主要由管网和消火栓组成。2、自动喷水灭火系统,主要由管网、报警装置、水流指示器、喷淋头、消防水泵等组成。1 .水喷淋管道安装(1)工程量计算按设计图管道中心线长度,以计算,不扣除阀门、管件及各种相关组合体所占长度,用第七

9、篇消防工程定额。(2)管道材质以镀锌钢管为主,DNlOO以下用螺纹连接,DNlOO以上用法兰连接。DNlOO以下螺纹连接管道,其管件为主要材料,每IOm长度管道消耗管件数量定额以含(按消耗量表),套定额时按市场价计算其价值。DNlOO以上法兰连接管道安装,其法兰、管件、弯头等均以成品为准,不考虑施工现场加工制作,所以法兰、螺栓、管件等为主要材料,其数量按设计图纸数量计算其规格、型号和数量,仍按市场价计算价值。如果管件要在施工现场加工,则按第六篇定额工业管道工程相应子目计算。法兰套第六章工业管道工程。主材含量应按定额含量计算,管件含量见小表:(3)管道安装工作与第八篇给排水、采暖、燃气工程一般生

10、活用给水管道安装有所不同的是不带钩卡,不安装支架。相同的工作有切管、套丝、安装管件、调直,DNlOO以上包括破口、焊接、法兰连接,管网还包括水压试验。(4)用镀锌无缝钢管安装时仍使用镀锌钢管安装定额子目。因镀锌钢管用公称直径,而无缝钢管用外径表示,为了便于使用定额,可按下表对应使用。(5)设备及管道支架制作安装用安装定额第七篇相应子目,不用第八篇子目。第七篇子目包括支架、吊架、弹簧吊架、防晃支架等,不应另立项计算,以100kg计量。该管道支架定额,不包括除锈、刷底漆或防锈漆、面漆(或防火漆),应按设计图纸要求计算,均以管道展开表面积计算工程量,F=DL;管道明装部分一般刷底漆1遍,其他漆2遍;

11、埋地或暗装部分管道刷沥青漆2遍。定额用第11篇相应子目。(6)管道穿墙、穿楼板管道套管制作与安装按个计算,用第6篇工业管道工程第9章(套管制作与安装)相应子目。(7)管道在管道间、管廊内安装因增加工作难度,所以定额人工消耗量乘以1.3o(8)主体工程用钢模板现浇混凝土因管道安装增加工作难度,所以内外全浇混凝土时定额人工消耗量乘以系数1.05,内浇外砌时定额人工消耗量乘以系数Lo3。2 .水灭火系统管网水冲洗工程量计算(1)水灭火系统管网水冲洗工程量按管径分档,以m计量。(2)管网水冲洗工作包括准备工具和材料、制作与堵盲板、装排水临时管线、通水冲洗、检查冲洗情况、清理现场等工作,不得另立项计算。

12、(3)管网冲洗以水冲洗为准,若采用水压气动法冲洗,可按施工方案要求,另按实计算。(4)水灭火管网冲洗只能用第七篇定额,不用第六篇第六章管道压力试验、吹扫与清洗中水冲洗子目,也不能用第八篇第一章管道消毒、冲洗子目,因为它们所包括的安装工作内容和要求有差异,故不能串用。3 .消防水灭火管网中阀门、法兰安装工程量计算(1)阀门和法兰安装以个个和副计量使用第6篇第3章、4章相应子目,不能使用第8篇第1章法兰安装子目和第2章阀门安装子目。消防中阀门:螺纹阀门螺纹法兰阀门法兰阀门带短管甲乙的法兰阀门都套工业管道中阀门。(2)法兰阀门和法兰是主要材料法兰阀门和法兰是主要材料法兰阀门和法兰用螺栓、螺母均系主要

13、材料,其数量按下式计算:螺栓套数或质量(kg)=法兰螺栓质量表用量*(13%)法兰螺栓质量表见第6篇定额附录或五金手册。4、水灭火系统组合件一湿式报警装置安装工程量计(1)湿式报警装置(ZSS型)安装;按公称直径分档,以组计量;(2)湿式报警装置的组成;该装置属成套供应产品;其他如:干湿两用报警装置(ZSL型)、电动雨淋报;(3)报警装置是成套供应产品,现场不能加工,除法;5.水灭火系统组合件一喷淋头的安装工程量计算(1)喷淋头安装不分型号、规格和类型,只按有吊顶与无吊顶分档,以个计量。(2)喷淋头分类及构造喷淋头由喷头架、溅水盘、喷水口和堵水支撑等组成。常见有易熔合金片支撑型与玻璃球支撑型。

14、不同类型和规格的喷头,其价格也不相同,注意计价。6、水灭火系统组合件一水流指示器安装工程量计算(1)水流指示器安装按公称直径分档,并按与管道连接的方式(螺纹连接、法兰连接)分档,以个计量。(2)水流指示器等的接线及校线计算水灭火管网系统中的各种仪表安装、带电讯号的阀门、水流指示器、压力开关、驱动装置、泄露报警开关等的接线及校线,用第10篇自动化控制装置及仪表安装工程中端子板校线、接线相应子目,以QO头计量。上述元器件的接线、校线计算,不能使用第2篇第4章端子板外部接线子目,因为安装条件和要求不同。7、消火栓安装工程量计算消火栓直径根据水的流量确定,一般有口径为50mm与65mm两种。室内消火栓

15、以公称直径DN65为准,分单出口和双出口,以套计量,室内消火栓是按成套供应的,定额不含消防按钮的安装。室外消火栓:(1)地上消火栓直径为15Omm或100mm和直径为65mm(双口)O(2)地下消火栓直径为100mm和65mm的栓口各一个。地下式消火栓不包括阀门的安装及阀门井的砌筑。8、消防水泵接合器安装工程量计算以地上式、地下式分类,用DN100zDN150分档,以套计量,用第7篇定额。阀门井执行市政定额(1)水泵间管道安装以施工图示管道中心线长度为准,以m计量。用第6篇工业管道工程第1章相应子目,不用第7篇、第8篇定额子目,因为安装要求不同。(2)法兰、阀门、电动阀门安装定额使用工业管道工程中阀门,只是电动阀门应另立电动机检查调试、电动机检查接线等项,用第二篇电气设备安装工程子目。还要立端子板接线、校线项目,使用第10篇自动化控制仪表安装工程定额子目。(3)管道支架、吊架制作安装按一般管架、木垫式管架、弹簧式管架分类,以100kg计量。其弹簧式吊架的弹簧为主要材料

展开阅读全文
