《监理日记填写和技术交底2023-001.docx》由会员分享,可在线阅读,更多相关《监理日记填写和技术交底2023-001.docx(10页珍藏版)》请在第壹文秘上搜索。

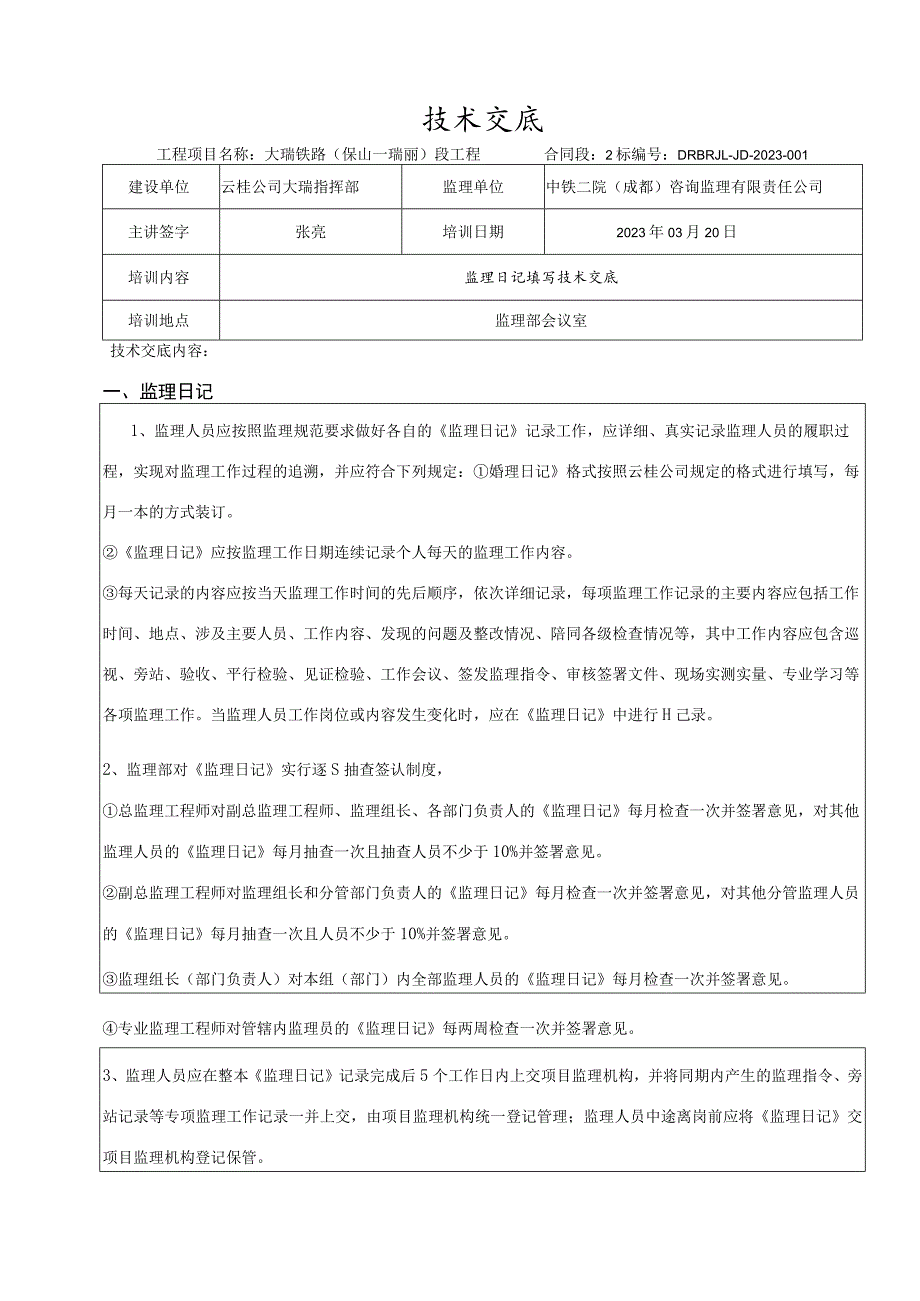

1、技术交底工程项目名称:大瑞铁路(保山一瑞丽)段工程合同段:2标编号:DRBRJL-JD-2023-001建设单位云桂公司大瑞指挥部监理单位中铁二院(成都)咨询监理有限责任公司主讲签字张亮培训日期2023年03月20日培训内容监理日记填写技术交底培训地点监理部会议室技术交底内容:一、监理日记1、监理人员应按照监理规范要求做好各自的监理日记记录工作,应详细、真实记录监理人员的履职过程,实现对监理工作过程的追溯,并应符合下列规定:婚理日记格式按照云桂公司规定的格式进行填写,每月一本的方式装订。监理日记应按监理工作日期连续记录个人每天的监理工作内容。每天记录的内容应按当天监理工作时间的先后顺序,依次详
2、细记录,每项监理工作记录的主要内容应包括工作时间、地点、涉及主要人员、工作内容、发现的问题及整改情况、陪同各级检查情况等,其中工作内容应包含巡视、旁站、验收、平行检验、见证检验、工作会议、签发监理指令、审核签署文件、现场实测实量、专业学习等各项监理工作。当监理人员工作岗位或内容发生变化时,应在监理日记中进行H己录。2、监理部对监理日记实行逐S抽查签认制度,总监理工程师对副总监理工程师、监理组长、各部门负责人的监理日记每月检查一次并签署意见,对其他监理人员的监理日记每月抽查一次且抽查人员不少于10%并签署意见。副总监理工程师对监理组长和分管部门负责人的监理日记每月检查一次并签署意见,对其他分管监
3、理人员的监理日记每月抽查一次且人员不少于10%并签署意见。监理组长(部门负责人)对本组(部门)内全部监理人员的监理日记每月检查一次并签署意见。专业监理工程师对管辖内监理员的监理日记每两周检查一次并签署意见。3、监理人员应在整本监理日记记录完成后5个工作日内上交项目监理机构,并将同期内产生的监理指令、旁站记录等专项监理工作记录一并上交,由项目监理机构统一登记管理;监理人员中途离岗前应将监理日记交项目监理机构登记保管。4、项目监理机构应及时收集监理日记,并建立归档台账,台账要载明监理日记的填写人和记录时段等信息。5、监理日记的格式与监理工作规程Q/CR9572-2020规定的模板存在不一致的情况,
4、此表格按照云桂公司规定的格式执行。二、监理日记检查存在的问题监理日记填写内容简单、笼统,未如实记录监理人员每天的监理工作过程,无法实现对监理工作过程的追溯。现场监理人员普遍未按时间先后顺序对监理过程、检查内容、问题提出、问题整改复查闭合、工序质量验收签认、旁站过程、平行检验或见证检验等内容进行写实描述,而是进行概况性描述或采用笼统、概括性的词语进行表述,未按规范和验收标准要求的检验内容和术语进行详细表述,无法反映监理人员的监理工作过程,无追溯性。2023年3月17日至18日检查中存在的问题:1、主要作业项目栏中,个别点未记录时间和里程,停工的仅记录了现场停工,未说明停工原因及影响的人员、设备数
5、量情况。2、机械设备进场栏中,退场设备未记录、日常过程记录仅填写无变化。3、施工人员动态中,填写了技术负责人xx、试验xxx、安全XXX,个别点未记录现场施工人员数量,不能如实反映现场情况。4、进场材料、构配件的数量及质量状况:填写详见试验监理日记。未对现场的进场材料有所验收的情况。5、巡视检查及旁站过程中发现的问题及处理情况栏中,大部分记录较简单,不能反映监理巡视的重点,6、验收、试验(检测)情况:斜井工点验收未采用数值说话,未明确记录锚杆长度等指标,出口工点的钢筋报验(施工日志内),日记中未反映验收情况。7、安全及环境保护情况,各工点记录较简单,未发现安全和环水保问题或安全环水保可控等描述

6、。8、向承包单位发出的通知或口头指示,承包单位提出的问题及答复意见栏中,仅出口冯怡博填写了现场问题和交代的情况,其余各工点基本是无。9、上级指示或指令,建设单位的有关要求,质量监督机构的检查意见栏,基本上填写了监理部下发的文件名称和编号。10、尚需解决的问题及建议:均为无。大瑞铁路保山至瑞丽段监理日记气温:最高28。C;最低130C气象:晴J、阴、雨、雪降雨/雪(大、中、小)工进情况主要作业项目Lxx时XX分至XX时XX分:DKXX+200+201上台阶开挖、出债。2 .xx时XX分至XX时XX分:DKXX+200+201段上台阶初喷、42超前小导管安装、25中空锚杆安装、钢筋网安装、钢架安装
7、,喷射混凝土。3 .xx时XX分至XX时XX分:DKxx+166+170仰拱开挖。4 .xx时XX分至XX时XX分:DKXX+130+142二衬台车及堵头模板安装。5 .xx时XX分至XX时XX分:KIO+440460防水板安装。(填写作业时段、里程桩号、作业工序)机械进出场情况1.挖掘机X台;2、25吨汽车吊X台;3、钻机XX台。(每月第天详细填写洞内外主要设备,其他时间如设备未变动,填写为施工机械设备未发生变化,)施工人员动态1.进洞施工(施工人数)XX人,其中开挖班XX人,支护班XX人,二衬施工班XX人,其他XX人。带班XXXX和XXXXX,安全员XXXX。进场材料、构配件的数量及质量状
8、况1.XX时XX分材料员XXX向监理人员XXX进场金河中砂60立方、531毫米碎石75立方报验,于当日对新进场砂石料各见证取样1组,样品编号:xxxxo(XX月XX日,试验报告XXXX,合格)2.XX时XX分监理人员XXXKlO+500502上台阶C20初支混凝土取样2组,其中现场监理见证1组,试件编号分别为:XXX,XXX,XXXXo(XX月XX日,试验报告XXXX,强度XXX,合格)巡视检查及旁站过程中发现的问题及处理情况1 .质检员XXX,时间:XXX时XX分自检合格向监理人员XXX报检,经现场验收同意施工,监理员XX和质检员XXX在时间XX时XX分对108大管棚安装及注浆进行旁站,内容
9、见旁站记录。2 .时间XXX时XXX分至XXX时XXX分对XXX部位巡视检查,监理人员巡视的主要内容为施工条件、施工安全、施工质量、环水保,(备注巡视时间、里程填写大范围值,主要内容各工点根据自身情况填写,建议模板:巡视人员张三、李四,到达时间XX、离开时间XX,抽检XX项目,实测值XX,巡视过程中发现的主要安全质量问题还应记录在对应的监理日志中)9敞、(拗M)情况:1. K10+500502开挖,危岩清理已完毕;2. XX时XX分质检员XXX向监理工程师XXX报验K10+500502初期支护。、初喷厚度检查三处:3.5cm、3cm、2.8cm;(2) I20实测间距加、99cm、(设计间距I
10、m);(3) 42超前小导管安装30根,(设计每环30根),长度实测:3.5m、3.4m、3.4m(设计长度3.5m),25中空锚杆安装数量35根(设计每环35根)实测孔深:3.3m、3.2m、3.2m(中空锚杆设计长度3.5In);(4) 8钢筋网片实测间距21CnIX20cm、20cm20.5cm(设计间距20CmX20CnI)搭接长度21cm、23cm(设计1-2网格间距);(5)喷射柱厚度实测:25cm、23cm、24cm(设计3cm+20cm+4cm);3. Xx时XX分质检员XXX向监理工程师XXX报验K10+454462仰拱开挖,基底清理无虚渣、无积水及断面尺寸,钢筋规格、数量及
11、安装,有过轨管及各种预埋件的说明规格、型号和位置,经验收结论合格,。4. Xx时XX分质检员XXX向监理工程师XXX报验K10+410420二衬,现场抽查二衬厚度实测:0.6m、0.7m、0.65m、0.63m(设计厚度0.6m),有钢筋段落的对钢筋的规格、型号、间距和保护层厚度的实测值;5. Xx时XX分质检员XXX向监理工程师XXX报验KlO+440460防水板安装,现场抽查防水板搭接宽度16Cm(设计搭按宽度15Cm),单条焊缝的宽度L5cm,焊接无焊穿、漏焊现象。6、对XXX段检验批验收签认,对混凝土平整度检测情况或锚杆无损检测记录查验情况等“质检员:XXXX,獭”(签认)安全及环境保
12、护情况1 .施工单位XXX(队长)交班、参加班前讲话2 .现场检查安全生产无违章违纪行为(有违章的如实填写),3 .环水保处理情况、有害气体、监控量测、上下井登记、超前地质预报(填不下的可在附页中填写)向承包单位发出的通知或口头指示,承包单位提出的问题及答复意见存在问题下发通知单或口头通知的内容,通知单应填写编号和通知的主要内容。上级指示或指令,建设单位的有关要求,质量监督机构的检查意见1、填写上级的指示指令要求2、来文情况和培训学习情况、监理部各部门或文件要求3、质量监督站检查的问题和整改要求。尚需解决的问题及建议存在问题或建议附页:根据实际情况,上述内容中填不下的填在此栏。领导检查情况XX
13、点XXX分XXX单位,张XX、李XX等对XXX部位(工点)进行检查,发现问题的简单描述或要求,(检查领导填写名字的全称,)。记录人:总/专业监理工程师:三、工作要求:1、监理日记中对每道工序或每件事的描述均要体现时间、地点、人物、过程、结果(论)等五要素(简称五要素),具体内涵如下:(1)时间:要具体到自己每天各种行为(动)的几点几分。比如是几点几分接收到施工单位人员报验的,几点几分到达检查现场的,几点几分开始工序检验或关键工序旁站的等。(2)地点:一般为施工现场,但涉及在会议室或其他场所时,也要写明。(3)人物:要把参与每道工序或每件事件检查的相关主要责任人员的名字写清楚(一般人员可以不写)
14、。人员要写其姓名全称,不要写简称。(4)过程:要写明自己对每道工序或事件检查的具体内容、检测项目和数据、有关定性描述;对提出问题的,要说明告知的主要问题内容、通知对方人员的姓名。验收标准中规定的检查验收工序必须详细填写,过程巡检、上级检查也要填写,并要记录上级检查情况和提出的问题。(5)结果(论):属检测试验项目的,要说明是否合格和报告编号;属于目测或锤击判断是否进行下道工序的,应明确是否可以进行下道工序施工等。(6)当休假或连续时间未开展监理工作时,可采用“XX年XX月XX日至XX年XX月XX日因XX因XX原因,未现场监理”形式表述,不必每天记录“未施工或停工、或休假”等字样。当自己因事请假
15、时,要注明休假时间,以及委托代行监理职责的人员姓名等事宜,以便核查某工程的监理过程情况。2、监理人员在履职过程中,首先规范自己的工作行为,主要包括:应统一着装、标识,进入工地现场应配带监理工具包,且内装规范标准、设计文件、监理记录本、检查锤、卷尺、正确佩戴安全帽等必要的基本工具。3、监理人员的平时检查主要方式就是巡视,这是最基本、最常态化的检查方式。之所以叫巡视,主要是与旁站强制监理方式区分开来。主要是考虑巡视为各级监理人员的常态化检查方式,把个人的巡视检查过程与工作行为直接记录到个人的监理日记中即可,不再要求形成专门的“巡视记录;如巡姻程中发现单位工程存在重要质量安全问题的,还应将其填入据理日志中。不再要求形成专门的巡视记录,也是为现场监理人员“减负4、在组织施工单位人员进行工序质量验收中,必须形成工序质量验收原始记录,详细记录实测实量项目及其实测实量数据,用来佐证工序质量合格与否的原始依据,以实现对每道工序质量验收过程、质量评价的可追溯性。在实践中,监理验收原始记录格式按下列顺序采用:1 .首先采用现行规范标准中己有的记录格式,其中部分检验批质量验收记录格式
