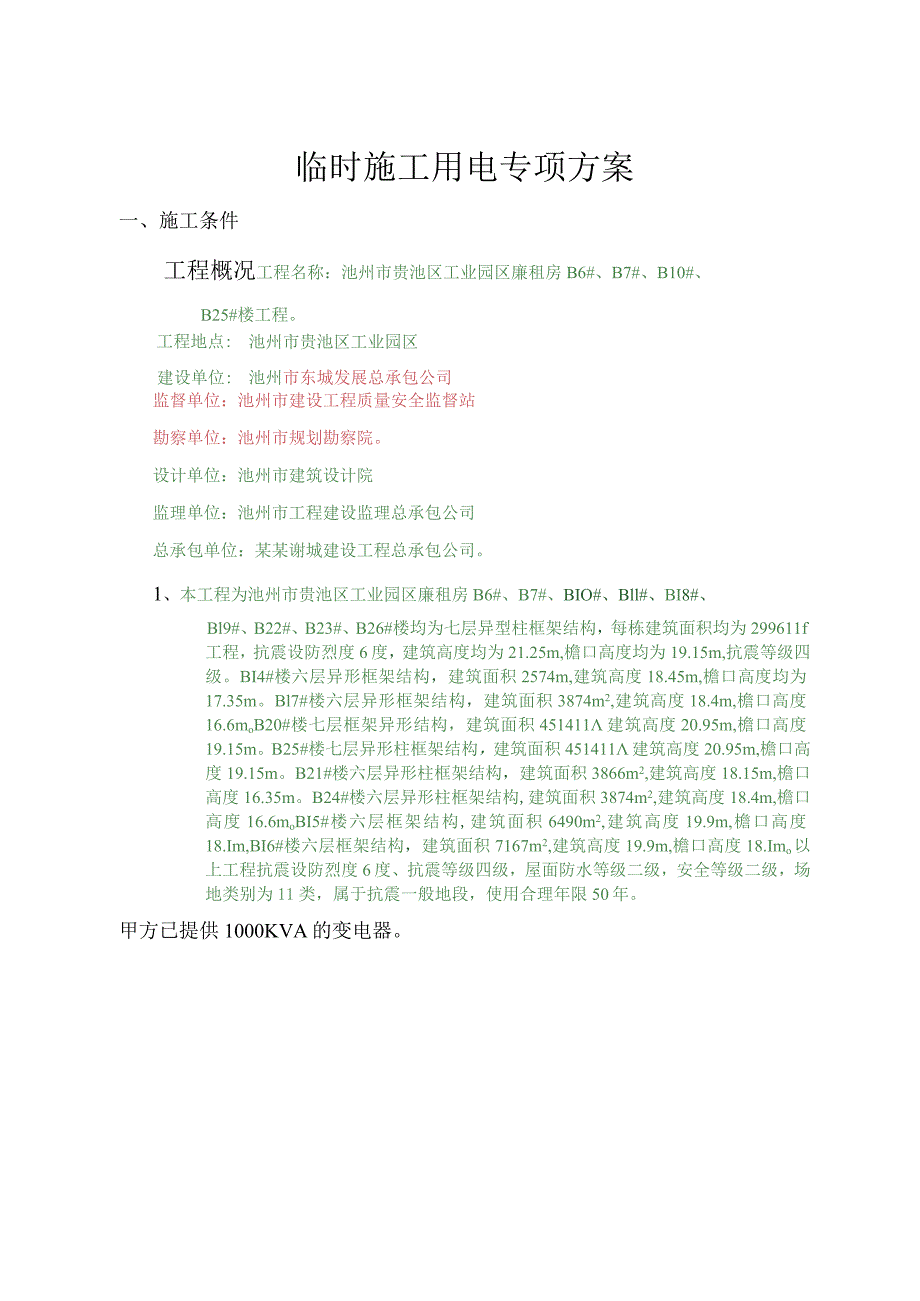

1、贵池区东部园区廉租房专项工程施工组织设计临时施工用电工程施工单位:某某谢城建设总承包公司编制时间:202*年11月16日临时施工用电专项方案一、施工条件工程概况工程名称:池州市贵池区工业园区廉租房B6#、B7#、B10#、B25#楼工程。工程地点:池州市贵池区工业园区建设单位:池州市东城发展总承包公司监督单位:池州市建设工程质量安全监督站勘察单位:池州市规划勘察院。设计单位:池州市建筑设计院监理单位:池州市工程建设监理总承包公司总承包单位:某某谢城建设工程总承包公司。1、本工程为池州市贵池区工业园区廉租房B6#、B7#、BIO#、Bll#、BI8#、Bl9#、B22#、B23#、B26#楼均为

2、七层异型柱框架结构,每栋建筑面积均为299611f工程,抗震设防烈度6度,建筑高度均为21.25m,檐口高度均为19.15m,抗震等级四级。BI4#楼六层异形框架结构,建筑面积2574m,建筑高度18.45m,檐口高度均为17.35m。Bl7#楼六层异形框架结构,建筑面积3874m2,建筑高度18.4m,檐口高度16.6moB20#楼七层框架异形结构,建筑面积451411建筑高度20.95m,檐口高度19.15m。B25#楼七层异形柱框架结构,建筑面积451411建筑高度20.95m,檐口高度19.15m。B21#楼六层异形柱框架结构,建筑面积3866m2,建筑高度18.15m,檐口高度16.

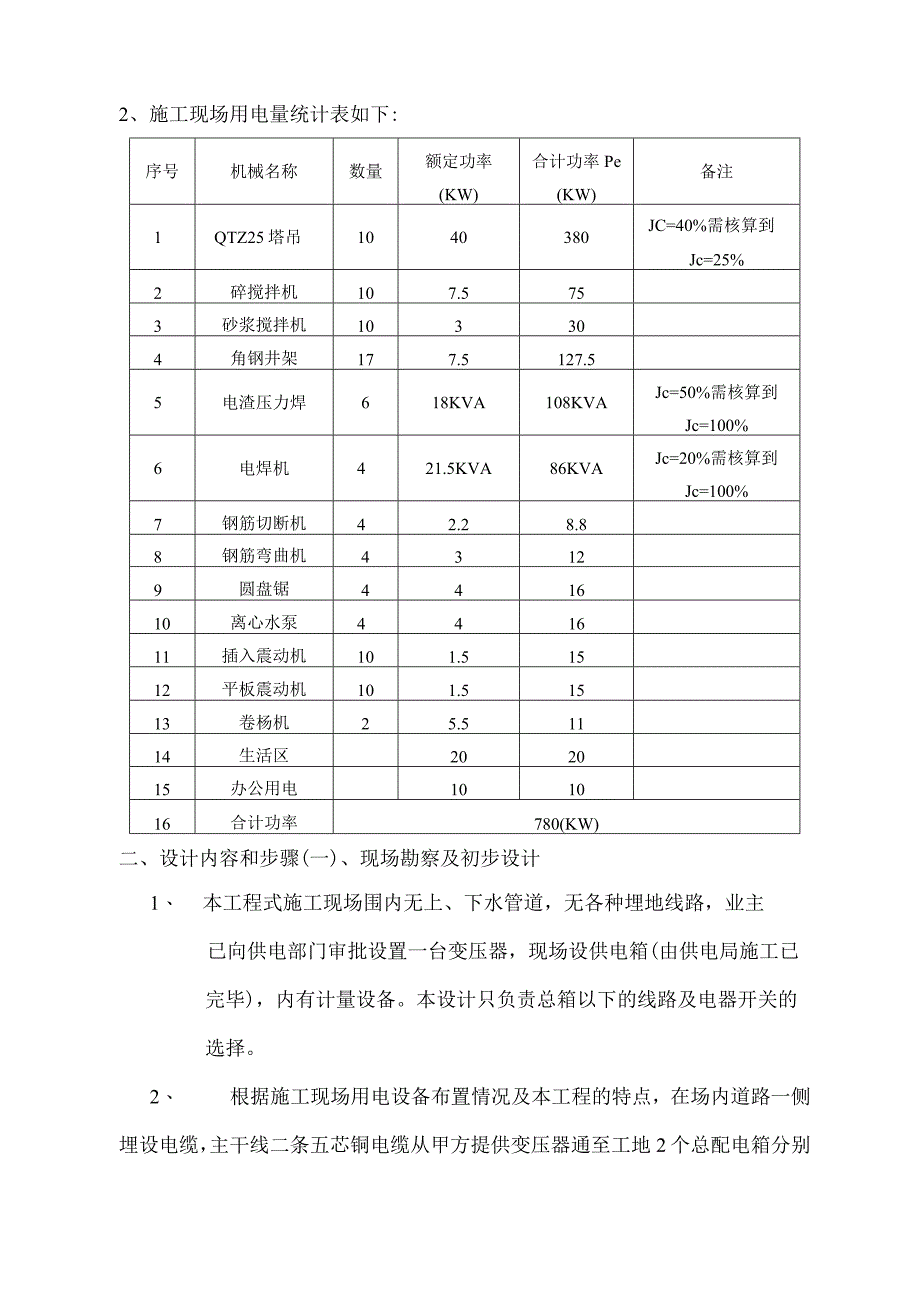

3、35m。B24#楼六层异形柱框架结构,建筑面积3874m2,建筑高度18.4m,檐口高度16.6moBI5#楼六层框架结构,建筑面积6490m2,建筑高度19.9m,檐口高度18.Im,BI6#楼六层框架结构,建筑面积7167m2,建筑高度19.9m,檐口高度18.Imo以上工程抗震设防烈度6度、抗震等级四级,屋面防水等级二级,安全等级二级,场地类别为11类,属于抗震一般地段,使用合理年限50年。甲方已提供1000KVA的变电器。2、施工现场用电量统计表如下:序号机械名称数量额定功率(KW)合计功率Pe(KW)备注1QTZ25塔吊1040380JC=40%需核算到Jc=25%2碎搅拌机107.

4、5753砂浆搅拌机103304角钢井架177.5127.55电渣压力焊618KVA108KVAJc=50%需核算到Jc=100%6电焊机421.5KVA86KVAJc=20%需核算到Jc=100%7钢筋切断机42.28.88钢筋弯曲机43129圆盘锯441610离心水泵441611插入震动机101.51512平板震动机101.51513卷杨机25.51114生活区202015办公用电101016合计功率780(KW)二、设计内容和步骤(一)、现场勘察及初步设计1、 本工程式施工现场围内无上、下水管道,无各种埋地线路,业主已向供电部门审批设置一台变压器,现场设供电箱(由供电局施工已完毕),内有计

5、量设备。本设计只负责总箱以下的线路及电器开关的选择。2、 根据施工现场用电设备布置情况及本工程的特点,在场内道路一侧埋设电缆,主干线二条五芯铜电缆从甲方提供变压器通至工地2个总配电箱分别是1#总电箱2#总电箱。再从每个总配电箱分成1#总电箱分从LFGKLFG2、LFG3。2#总电箱分从LFG4、LFG5、LFG6、LFG7、LFG8、LFG9LFGlO,埋土也弓I至各分配电箱,其中LFGl至LFGlO的用电情况基本相同,再由分配电箱引到各用电设备的开关箱。3、 根据施工现场临时用电安全技术规范JGJ88规定,本供电系统采用TNS系统(三相五线制)供电。总配电箱及区域配电箱与电源变压器的距离超过

6、50米以上时,其保护零线(PE)应作重复接地,接地电阻值不应大于4Q。(二)、确定负荷计算:搅拌机组查表得K=0.7COS11=0.68tg11=1.08Pjsi=KxPe=0.7(15+12)=18.9KWQisi=PjsiXtgn=I8.9X1.08=105KW1、塔吊、施工井架物料提升机查表得Kx=0.3、COS=0.7tg=1.02(1)、将Jc=40%统一换算到J25%的额定容量Pe2=2向Pe=240%(61.8+76)=350.3Kw(2)、计算负荷Pjs2=KXXPe2=0.3X350=105KWQjs2=Pjs2tg=1051.02=107kVar3、卷扬机组查表得Kx=0.

7、3COS =0.7tg=1.02Pjs3=KxPe=0.3(15+11)=7.8KWQjs3=Pjs3tg=7.8X1.02=7.96kVar4、电焊机组查表得Kx=0.45COSn=0.45tg=1.98(1)将Jc=50%统一换算到JC=IoO%的额定容量Pe4=7SNCoSn=50%(200+36)+20%X8610.45=92.4KW(2)计算负荷Pjs4=KxXPe4=0.45X194=87.3KWQjs4=Pjs4tg=87.3X1.98=172.8kVar5、钢筋机械组查表得Kx=o.7cosn=o.7tgn=1.02Pjs5=KPe=0.7(20.8)=14.56KWQjs5=

8、Pjs5tg=14.56X1.02=14.8kVar6、木工机械组查表得Kx=0.7tg=0.88Pjs6=KXXPe=O.7义22.8=16KWQjs6=Pjs6tg=22.8X0.88=20kVar7、振捣棒组查表得K=o.7cosn=o.7tgn=1.02Pjs7=KPe=0.7(42.8)=30KWQis7=Pjs7tg=301.02=30.6kVar8、离心水泵查表得Kx=0.7COS =0.7tg=1.02Pjs8=KxXPe=0.716=11.2KWQis8=Pjs8tg=11.21.02=11.42kVar9、总的计算负荷计算,干线同期系数取KX=O.6总的有功功率:Pjs=K

9、(Pjsl+Pjs2+-+Pjs9)=0.6X(18.9+52.29+7.8+41.58+7.28+11.2+8.4+11.2)=95.19Kw总的无功功率:Qjs=Kx(QislQjs2Qjs9)=0.6760=456kVar总的视在功率功讣=J年+或=560kVA总的计算电流:Ijs=S讣X11)3(3U)=890.65A10、变压器使用容量核对根据计算的总的视在功率,甲方提供的1000kVA变压器能满足施工用电的要求。(三)、LGB至LGFK)线路上导线截面及分配电箱、开关箱内电气设备选择在选择前对照平面图和系统图先由用电设备至开关箱计算,再由开关箱至分配箱计算,选择导线及开关设备。分配

10、箱至开关箱,开关箱至用电设备的导线敷设采用铜芯橡皮绝缘导线挖地沟暗设在地面内,由于这部分距离较短,因此不考虑电压降,只按导线安全流量选择导线截面。1、 塔吊开关箱至塔吊的导线截面及箱内电气选择(1)、计算电流查表得Kx=ICOS=0.7Pc=30.9KWIjS=KXXP0/(1.732UC0S)=l30.9XlO3/(1.7323800.7)=67.07A(2)、选择导线型号及截面为BX一416116mm2,因塔吊开关箱自带,这里电气设备不选择。2、 施工井架开关箱至施工电梯的导线截面及箱内电气选择(1)、计算电流查表得Kx=ICOS=0.7P=38KWIjS=KXXP0/(1.732UC0S

11、)=IX38IO3/(1.7323800.7)=82.48A(2)、选择导线型号及截面为BX416+116mm2,因施工井架开关箱自带,这里电气设备不选择。3、 开关箱至分配箱导线截面及分配箱所对应保护开关的选择采用三级保护,所以选择开关箱至分配箱导线型号截面与开关箱至设备的导线型号及截面相同。各分路选择开关为负荷开关,型号为HH3-200A3o4、 分一1配电箱进线截面及进线开关选择(1)、计算电流查表Kx=ICOS =0. 7P=30. 9+38=68. 9KWIjs=KPe(1.732UC0S)=168.9103/(1.7323800.7)=149.55A(2)、选择导线型号及截面为BX

12、-450+l25mm2,由LFGi引下至分一1箱选择箱内开关为负荷开关,型号为HH3200A/35、开关箱至电渣压力焊的导线截面及箱内电气选择(1)、计算电流查表Kx=ICOS=0.45Pt=18KWIjs=KxXPe(1.732UC0S)=IX18IO3/(1.7323800.45)=60.77A(2)、选择导线型号及截面为BX4X10+IXlOmn?,开关箱内开关为HKi-100A33XRCIA-100A其熔体电流为Ird=1.560.77=100A,漏电保护器为DZ15L100/3,其漏电动作电流小于50mA,额定漏电动作时间小于0.1S。6、开关箱至分配箱导线截面及分配箱所对应保护开关

13、的选择采用三级保护,所以选择开关箱至分配箱导线型号截面与开关箱至设备至设备的导线型号及截面相同。各分路选择开关型号为HKi-100A/3,漏电保护器为DZ15L100/3,其漏电动作电流小于50mA,额定漏电作时间小于0.1S。7、分一2配电箱进线截面及进线开关选择因分一2配电箱为楼层活动配电箱,主要为楼层面施工时用,所以计算进线时按额定功率最大的机械作业时的用电量计算,即钢筋竖向焊接时的电渣压力焊额定功率最大。(1)、计算电流前面已计算一台电渣压力焊的电流量,则两台同时作业时的电流量为121.54Ao(2)、选择导线型号及截面为BX-435+lX16mn由LFGl引下至分一2箱选择箱内开关为

14、负荷开关,型号为HH3150A/38.选择LFGi导线截面的选择(1)、按导线安全载流量选择导线截面查表Kx=ICOSn=0.7Pe=68.9+36=104.9KWIjs=KxP(1.732UC0S11)=1X104.9107(1.7323800.7)=227.68A查表可得导线截面为BX-495+l50mm2(2)、按电压降选择导线截面查表Kx=0.6Pc=68.9+36=104.9KWL=120mC钢二77U=8%S=KxXPL/CU=0.6X104.9120/(778)=12mm2(3)、查表室外埋地导线按机械强度的最小截面16mm根据导线截面选择三原则,LFGl埋地导线应选BX4X95+1X50mm2,出线开关选择为负荷开关,型号为HH3300A/3(四)、LFG2线路上导线截面及分配箱、开关箱内电气设备选择由于LFG2线路上设备数量与LFGl线路上设备数量相同,所以LFG2线路上导线截面及各相应分配箱内进线截面及开关型号同LFGlo(五)、LFG3线路上导线截面及分配箱、开关箱内电气设备选择
