XX机电设备有限公司XX办公楼工程监理旁站计划(2023年).docx

上传人:p** 文档编号:544581 上传时间:2023-10-24 格式:DOCX 页数:8 大小:56.96KB
下载 相关 举报
XX机电设备有限公司XX办公楼工程监理旁站计划(2023年).docx_第1页
第1页 / 共8页
XX机电设备有限公司XX办公楼工程监理旁站计划(2023年).docx_第2页
第2页 / 共8页
XX机电设备有限公司XX办公楼工程监理旁站计划(2023年).docx_第3页
第3页 / 共8页
XX机电设备有限公司XX办公楼工程监理旁站计划(2023年).docx_第4页
第4页 / 共8页
XX机电设备有限公司XX办公楼工程监理旁站计划(2023年).docx_第5页
第5页 / 共8页
XX机电设备有限公司XX办公楼工程监理旁站计划(2023年).docx_第6页
第6页 / 共8页
XX机电设备有限公司XX办公楼工程监理旁站计划(2023年).docx_第7页
第7页 / 共8页
XX机电设备有限公司XX办公楼工程监理旁站计划(2023年).docx_第8页
第8页 / 共8页
亲,该文档总共8页,全部预览完了,如果喜欢就下载吧!
资源描述

《XX机电设备有限公司XX办公楼工程监理旁站计划(2023年).docx》由会员分享,可在线阅读,更多相关《XX机电设备有限公司XX办公楼工程监理旁站计划(2023年).docx(8页珍藏版)》请在第壹文秘上搜索。

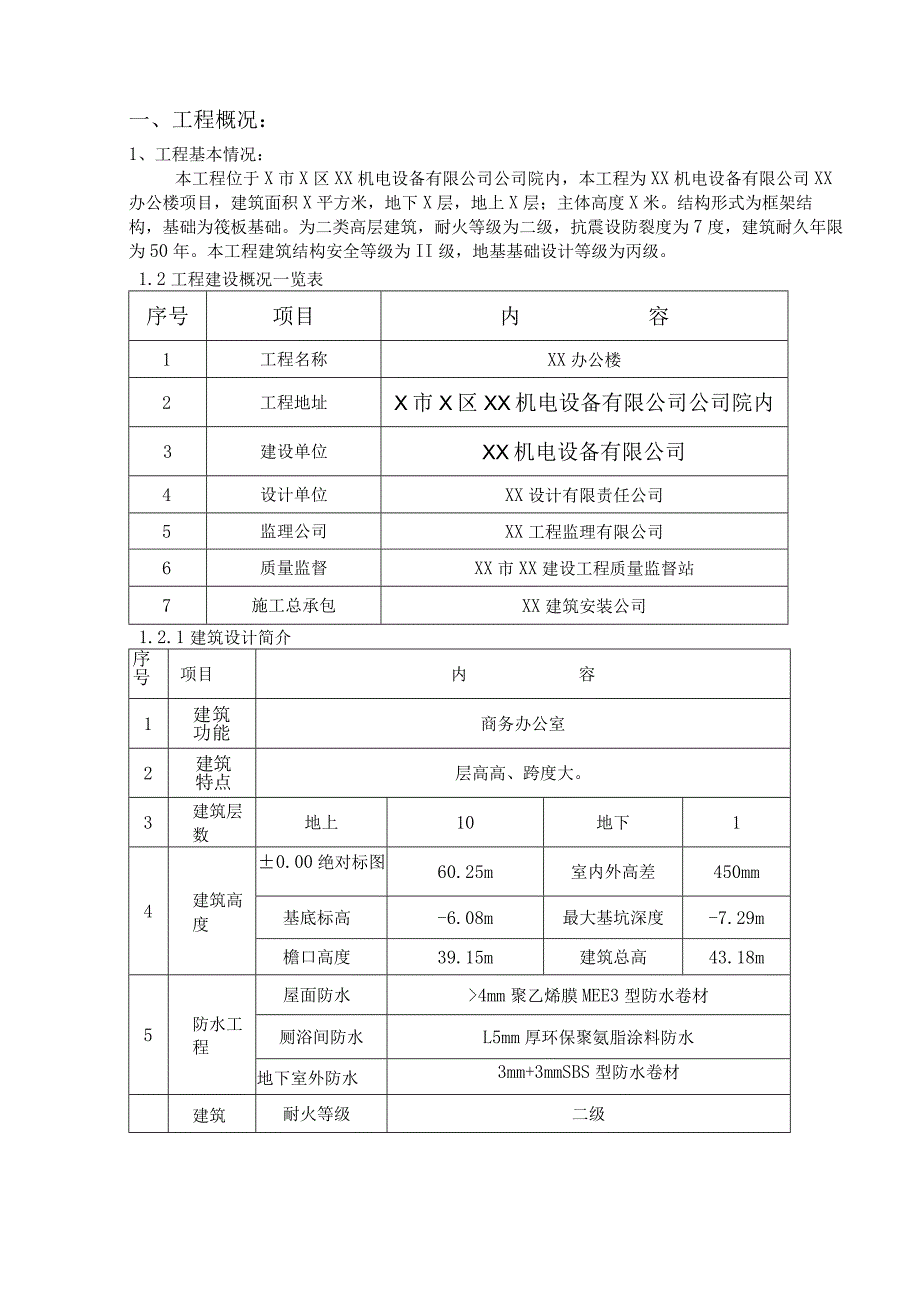

1、XX工程监理有限公司XX办公楼工程监理旁站方案编制:XX总监:XX日期:202X年X月目录一、工程概况:3二、旁站施工监理依据:5三、旁站监理范围:5四、土建专业旁站监理内容:5五、电气专业旁站监理内容:6六、给排水、暖通专业旁站监理内容:6七、旁站监理程序:6八、 旁站监理人员职责:7九、 项目监理部旁站人员构成及分工:7十、监理旁站程序附图:9一、工程概况:1、工程基本情况:本工程位于X市X区XX机电设备有限公司公司院内,本工程为XX机电设备有限公司XX办公楼项目,建筑面积X平方米,地下X层,地上X层;主体高度X米。结构形式为框架结构,基础为筏板基础。为二类高层建筑,耐火等级为二级,抗震设

2、防裂度为7度,建筑耐久年限为50年。本工程建筑结构安全等级为II级,地基基础设计等级为丙级。1.2工程建设概况一览表序号项目内容1工程名称XX办公楼2工程地址X市X区XX机电设备有限公司公司院内3建设单位XX机电设备有限公司4设计单位XX设计有限责任公司5监理公司XX工程监理有限公司6质量监督XX市XX建设工程质量监督站7施工总承包XX建筑安装公司1.2.1建筑设计简介序号项目内容1筑能建功商务办公室2筑点建特层高高、跨度大。3建筑层数地上10地下14建筑高度0.00绝对标图60.25m室内外高差450mm基底标高-6.08m最大基坑深度-7.29m檐口高度39.15m建筑总高43.18m5防

3、水工程屋面防水4mm聚乙烯膜MEE3型防水卷材厕浴间防水L5mm厚环保聚氨脂涂料防水地下室外防水3mm+3mmSBS型防水卷材建筑耐火等级二级6消防防火分区本建筑设有自动喷洒灭火系统和消火栓灭火系统,采用甲级防火门、乙级防火门、丙级防火及特级防火卷帘门等。7节能保温屋面50厚挤塑聚苯乙烯泡沫保温板8屋面上人屋面11级防水,花岗岩砖9楼地面地砖楼(地)面、花岗岩楼(地)面、细石混凝土楼(地)面、水泥楼(地)面等10踢脚水泥踢脚、瓷砖踢脚等11外立面涂料12内墙涂料、乳胶漆13顶棚、吊顶板底刮腻子喷涂顶棚、刷涂料顶棚。14门窗防火门、防火卷帘门、无框玻璃门、人防防护门、木门、铝合金门等15回填土室

4、外2:8灰土。1.2.2结构设计简介1结构形式全现浇框架剪力墙结构体系2抗震等级抗震设防类别抗震设防烈度七度3混凝土强度等级结构部位混凝土强度备注基础梁、基础底板C30抗渗混凝土P6地下室外墙C40抗渗混凝土P6墙及柱C40、C30基础垫层C15圈梁、构造柱及现浇过梁C204钢筋接头形式框架柱、剪力墙暗柱的纵向钢筋采用直螺纹套筒连接,其余构件受力钢筋直径220mm时,采用直螺纹套筒连接,dW20mm时,采用绑扎接头5钢筋类别HPB235级一级(6.5、8、10、12mm)HRB335级二级(12、16、18、20、22、25mm)7人防等级五级二、旁站施工监理依据:1、建设部2002年7月17

5、日颁发房屋建筑工程施工旁站监理管理办法(实行)的通知。2、施工单位编制的施工方案以及工程建设标准强制性条文。三、旁站监理范围:对该工程施工阶段的基础和主体结构的关键部位、关键工序实行全过程的跟班监理活动。四、土建专业旁站监理内容:对工程基础和主体主要的关键部位和关键工序实行旁站监理。1)土方基坑(深基坑大于6米)开挖及支护关键部位与关键工序;A、较大、较深的基坑必须有岩土专业专家论证及施组和方案;B、基坑土钉墙原材质量,支护每1.5米-2.0米一步土钉成孔角度和深度、土锚杆制作验收、锚杆安装与注浆施工;C、基坑护坡桩锚,按每个剖面桩锚不同标高的帽梁、工字钢(槽钢)腰梁预应力钢绞线原材质量、钢绞

6、线加工、安装、预应力成孔深度检查、注浆及预应力后张拉;(预应力后张拉锚固段水泥强度大于15MPa,并达到设计强度的75%时方可进行张拉)D、土方工程共分4个剖面,按1-4个剖面的土方开挖到结束进行对不同标高、剖面进行旁站并做记录。旁站人员由监理部土建工程师组成;2)基础工程的关键部位和工序;A、基础防水:材料质量、基层处理、施工方法、细部做法;B、基础肥槽灰土土方回填及室内土方回填;C、地基处理碎及基础混凝土浇注;D、深基坑支护;3)主体工程A现浇碎的浇筑过程B较复杂梁柱节点的钢筋绑扎4)屋面及卫生间防水:材料质量、基层处理、施工方法、细部做法;五、电气专业旁站监理内容:1、主体施工期间,进度

7、随土建专业,旁站监理内容:(1)底板钢筋,接地体的焊接;(2)导管敷设工艺、接线盒的放置;2、装修施工期间,进度随施工单位进行,旁站内容:(1)防雷接地电阻的测试;(全部过程)(2)导线绝缘测试;(抽查)(3)配电柜、箱的安装;(4)各漏电开关动作参数的测试;(全部)(5)开关插座的安装工艺;(抽查)(6)照明全负荷试验,检查测试区的划分及测试点;(7)弱电系统(电视、网络、广播)信号测试及调试;(抽查)六、给排水、暖通专业旁站监理内容:施工阶段旁站的关键部位和工序:1、给水管道的系统水压试验;2、压力排水管道的水压试验;3、埋地或隐蔽的排水管道灌水试验;4、排水管道的通球试验;5、暖气管道的

8、系统水压试验;6、暖气系统管道冲洗试验;7、给水、排水系统管道通水试验;七、旁站监理程序:(1)编制旁站方案,报送建设单位和施工单位。(2)实施旁站监理的关键部位、关键工序施工前24小时,施工单位书面通知项目监理部,项目监理部确定旁站人员,安排旁站监理。(3)对关键工序的施工质量实施全过程现场跟班的监督活动。(4)对出现的工程质量问题及时提示,要求施工单位及时纠正。(5)最后要求施工单位质检员和监理单位旁站人员在旁站记录上签字。问题没有处理,旁站记录上未签字,施工单位部的不得进入下道工序施工。(6)暖通旁站、按系统或分层、分区、分段与总包议定后进行。八、旁站监理人员职责:(1)检查施工单位质检员、特殊工种人员持证上岗情况。检查施工机械、建筑材料准备情况。(2)跟班监督关键部位、关键工序、关键节点执行施工方窠和强制性标准情况。(3)核查进场建筑材料、建筑构配件、设备和商品碎质量检查报告等相关的资料及进场复试报告;(4)跟班监督关键部位、关键工序施工过程中质量质量情况;(5)对工程的质量问题,要求施工单位及时整改,并且重新报验检查,直到检查合格为止;(6)做好旁站记录和监理日记;(7)对新技术、新材料,要严格执行新材料的工艺要求和施工方案;(8)旁站中发现的质量问题,应及时向总监理工程师汇报。九、项目监理部旁站人员构成及分工:十、监理旁站程序附图:

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 工作计划

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
