二次结构(砌筑)施工工艺.docx

上传人:p** 文档编号:549091 上传时间:2023-10-27 格式:DOCX 页数:14 大小:30.75KB
下载 相关 举报
二次结构(砌筑)施工工艺.docx_第1页
第1页 / 共14页
二次结构(砌筑)施工工艺.docx_第2页
第2页 / 共14页
二次结构(砌筑)施工工艺.docx_第3页
第3页 / 共14页
二次结构(砌筑)施工工艺.docx_第4页
第4页 / 共14页
二次结构(砌筑)施工工艺.docx_第5页
第5页 / 共14页
二次结构(砌筑)施工工艺.docx_第6页
第6页 / 共14页
二次结构(砌筑)施工工艺.docx_第7页
第7页 / 共14页
二次结构(砌筑)施工工艺.docx_第8页
第8页 / 共14页
二次结构(砌筑)施工工艺.docx_第9页
第9页 / 共14页
二次结构(砌筑)施工工艺.docx_第10页
第10页 / 共14页
亲,该文档总共14页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

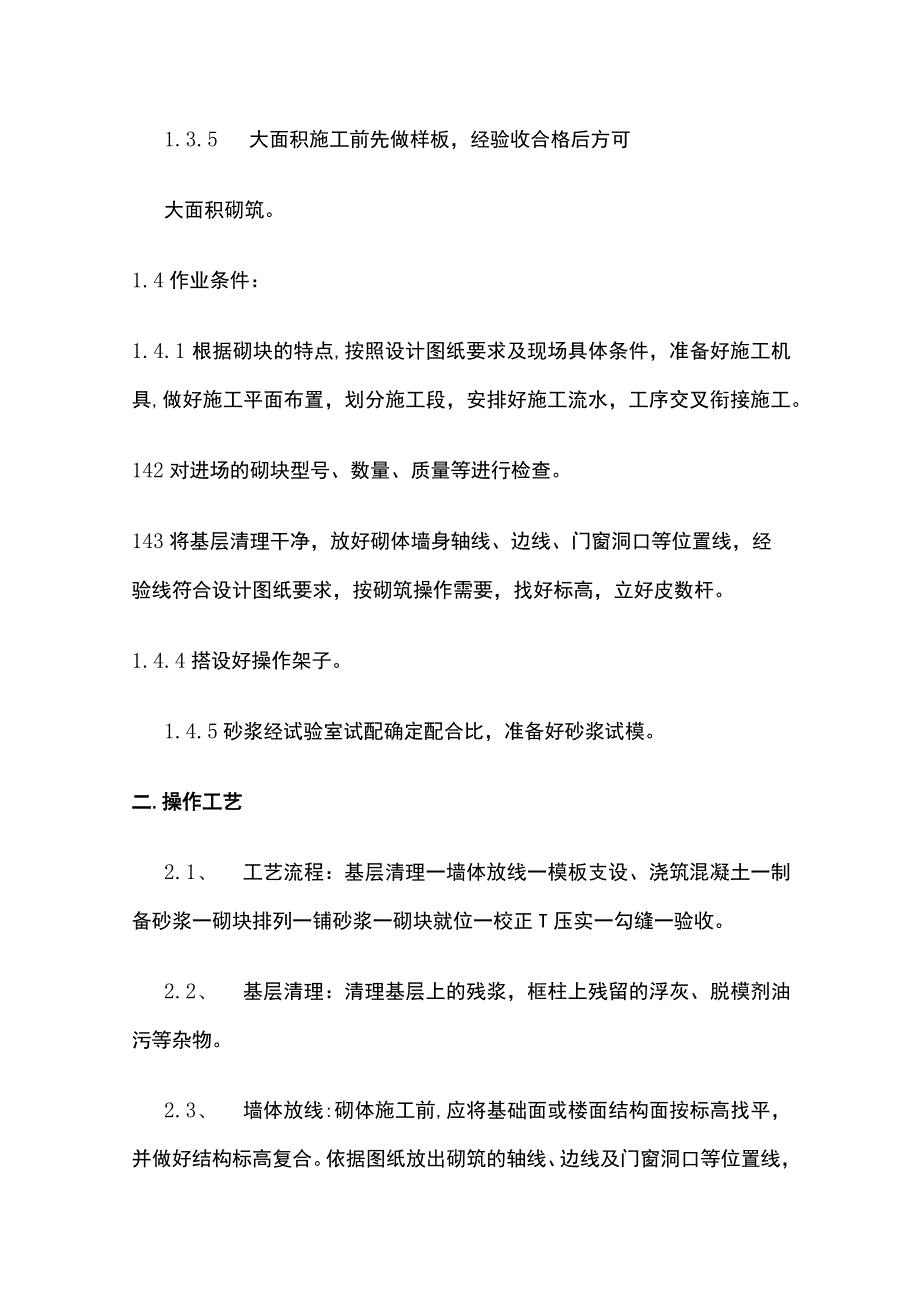

《二次结构(砌筑)施工工艺.docx》由会员分享,可在线阅读,更多相关《二次结构(砌筑)施工工艺.docx(14页珍藏版)》请在第壹文秘上搜索。

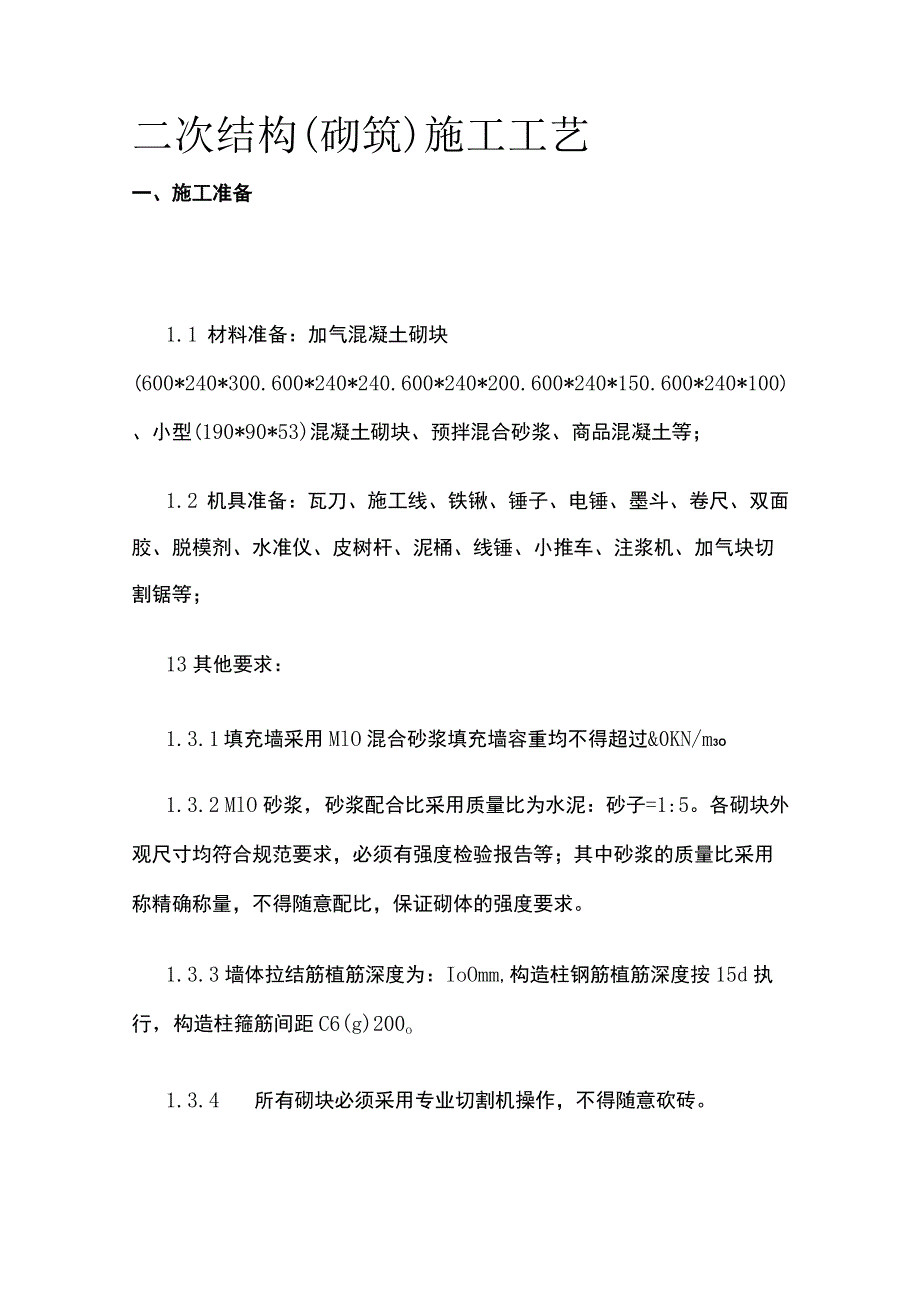

1、二次结构(砌筑)施工工艺一、施工准备1.1 材料准备:加气混凝土砌块(600*240*300.600*240*240.600*240*200.600*240*150.600*240*100)、小型(190*90*53)混凝土砌块、预拌混合砂浆、商品混凝土等;1.2 机具准备:瓦刀、施工线、铁锹、锤子、电锤、墨斗、卷尺、双面胶、脱模剂、水准仪、皮树杆、泥桶、线锤、小推车、注浆机、加气块切割锯等;13其他要求:1.3.1 填充墙采用MlO混合砂浆填充墙容重均不得超过&0KN/m3O1.3.2 MlO砂浆,砂浆配合比采用质量比为水泥:砂子=1:5。各砌块外观尺寸均符合规范要求,必须有强度检验报告等;

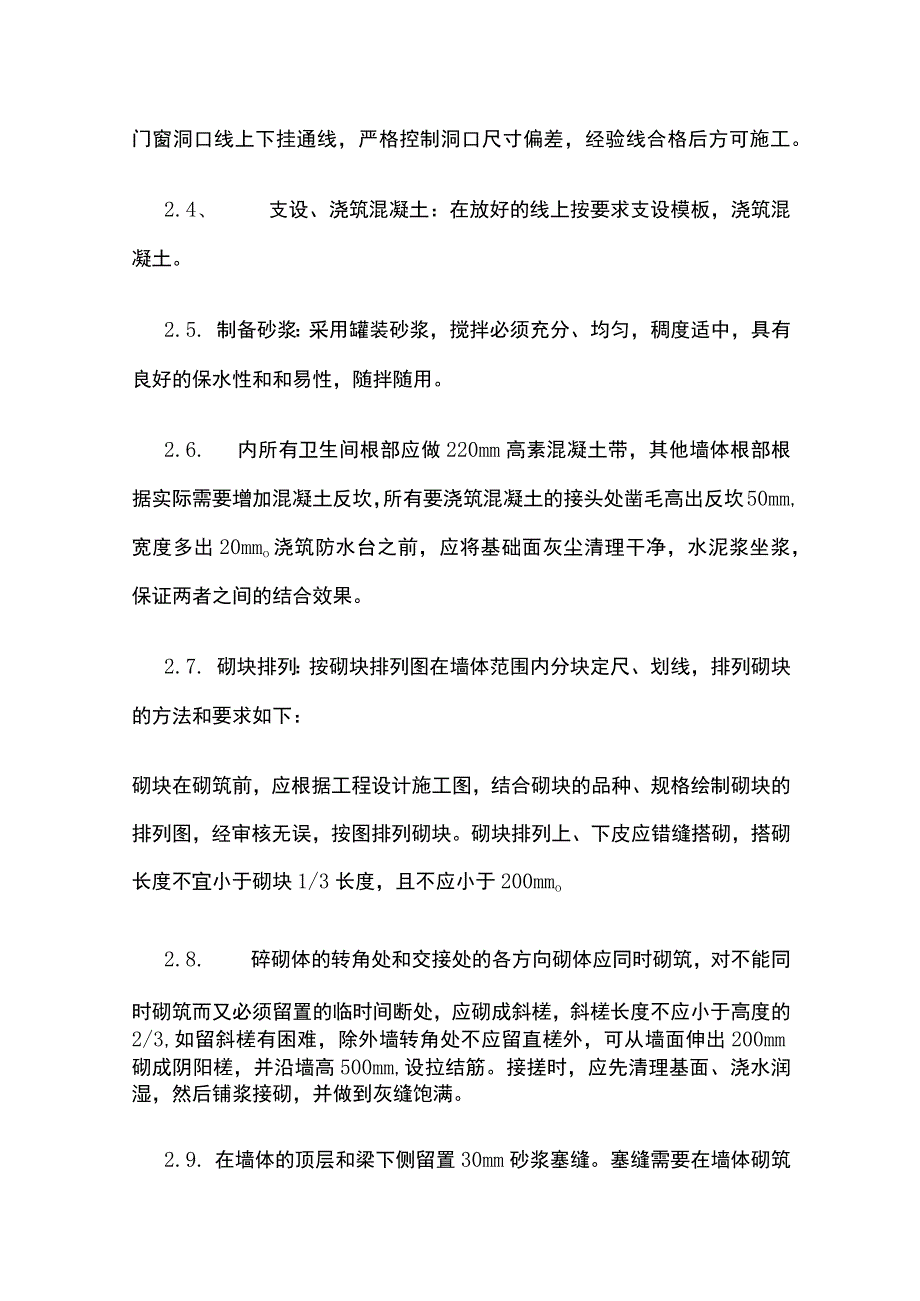

2、其中砂浆的质量比采用称精确称量,不得随意配比,保证砌体的强度要求。1.3.3 墙体拉结筋植筋深度为:IoOmm,构造柱钢筋植筋深度按15d执行,构造柱箍筋间距C6(g)200o1.3.4 所有砌块必须采用专业切割机操作,不得随意砍砖。1.3.5 大面积施工前先做样板,经验收合格后方可大面积砌筑。1.4作业条件:1.4.1 根据砌块的特点,按照设计图纸要求及现场具体条件,准备好施工机具,做好施工平面布置,划分施工段,安排好施工流水,工序交叉衔接施工。142对进场的砌块型号、数量、质量等进行检查。143将基层清理干净,放好砌体墙身轴线、边线、门窗洞口等位置线,经验线符合设计图纸要求,按砌筑操作需要

3、,找好标高,立好皮数杆。1.4.4 搭设好操作架子。1.4.5 砂浆经试验室试配确定配合比,准备好砂浆试模。二.操作工艺2.1、 工艺流程:基层清理一墙体放线一模板支设、浇筑混凝土一制备砂浆一砌块排列一铺砂浆一砌块就位一校正T压实一勾缝一验收。2.2、 基层清理:清理基层上的残浆,框柱上残留的浮灰、脱模剂油污等杂物。2.3、 墙体放线:砌体施工前,应将基础面或楼面结构面按标高找平,并做好结构标高复合。依据图纸放出砌筑的轴线、边线及门窗洞口等位置线,门窗洞口线上下挂通线,严格控制洞口尺寸偏差,经验线合格后方可施工。2.4、 支设、浇筑混凝土:在放好的线上按要求支设模板,浇筑混凝土。2.5. 制备

4、砂浆:采用罐装砂浆,搅拌必须充分、均匀,稠度适中,具有良好的保水性和和易性,随拌随用。2.6. 内所有卫生间根部应做220mm高素混凝土带,其他墙体根部根据实际需要增加混凝土反坎,所有要浇筑混凝土的接头处凿毛高出反坎50mm,宽度多出20mmo浇筑防水台之前,应将基础面灰尘清理干净,水泥浆坐浆,保证两者之间的结合效果。2.7. 砌块排列:按砌块排列图在墙体范围内分块定尺、划线,排列砌块的方法和要求如下:砌块在砌筑前,应根据工程设计施工图,结合砌块的品种、规格绘制砌块的排列图,经审核无误,按图排列砌块。砌块排列上、下皮应错缝搭砌,搭砌长度不宜小于砌块1/3长度,且不应小于200mmo2.8. 碎

5、砌体的转角处和交接处的各方向砌体应同时砌筑,对不能同时砌筑而又必须留置的临时间断处,应砌成斜槎,斜槎长度不应小于高度的2/3,如留斜槎有困难,除外墙转角处不应留直槎外,可从墙面伸出200mm砌成阴阳槎,并沿墙高500mm,设拉结筋。接搓时,应先清理基面、浇水润湿,然后铺浆接砌,并做到灰缝饱满。2.9. 在墙体的顶层和梁下侧留置30mm砂浆塞缝。塞缝需要在墙体砌筑完成14天以后进行。2.10. 不得在墙上设脚手眼,可采用移动脚手架、升降架或双排脚手架砌筑。在砌筑过程中一定要确保砌筑脚手架牢固,而且还要做好安全围护,确保工人操作安全。2.11. 砌筑时应在每一块砌块全长上铺满砂浆。铺浆要厚薄均匀,

6、浆面平整。铺浆后立即放置砌块,要求对准皮数杆,一次摆正找平,保证灰缝厚度。如铺浆后不立即放置砌块、砂浆凝固了,需铲去砂浆,重新砌筑。随砌随用20钢筋将灰缝钩成深23mm的凹缝,凹缝深浅一致。并做好落手清工作。每皮均须通过皮树杆拉水准线,灰缝要求横平竖直,严禁用水冲浆灌缝。2.12. 埋入佐砌体内部的拉结筋,高度和平面位置应设置正确、平直、其外露部分在施工中不得任意弯折。砂浆和灰缝1.砌体灰缝应横平坚直,全部灰缝均应铺填砂浆;水平灰缝的砂浆饱满度不得低于90%;竖缝的砂浆饱满度不得低于80%;砌筑中严禁出现瞎缝、透明缝、通缝、假缝。1.1 体的水平灰缝厚度和竖直灰缝宽度宜为IOmmo1.2 浆的

7、强度等级和品种必须符合要求。砌筑砂浆必须搅拌均匀,随拌随用,盛入灰槽(盆)内的砂浆如有泌水现象时,应在砌筑前重新拌和。水泥混合砂浆应分别在拌成后4h内用完l施工期间最高气温超过30C,必须在2h内用完。1.3 凝土及砌筑砂浆用的水泥、水、骨料、外加剂等必须符合现行国家标准和有关规定。每一楼层或250m3的砌体,每种强度等级的砂浆至少制作两组(每组6个)试块,每层楼每种强度等级的混凝土至少制作一组(每组3个)试块。2.14 对设计规定的洞口、管道、沟槽和预埋件等,应在砌筑时预留或预埋,严禁在砌好的墙体上打凿。在小砌块墙体中严禁预留水平沟槽。水电班组在二次结构墙体砌筑时应有专人跟踪砌筑,有预埋管部

8、位应随墙体砌筑进度随时跟进。2.15 施工中需要在砌体中设置的临时施工洞口,其侧边离交接处的墙面不应小于500mm,洞口净宽度不应超过Im,并在顶部设过梁,填砌施工洞口的砌筑砂浆强度等级应提高一级。2.16 、被撞、松动小砌块时,应重新浇水湿润铺浆砌筑。2.17 .砌筑高度应根据气温、风压、墙体部位及小砌块材质等不同情况分别控制。砖墙每天砌筑高度以不超过L8m为宜,雨天施工时,每天砌筑时,每天砌筑高度不宜超过L2m2.18 .砌筑完成后,应对砌筑完成的墙体浇水养护,以保证砂浆强粘结强度。2.19 、填充墙顶部与楼层板梁下皮留出后做,待墙体砌筑14天后,则将留出缝隙用砂浆塞堵密实。三、构造柱的设

9、置及相关要求3.1 墙体构造柱的平面位置见构造柱平面图;其中墙垛小于250mm均采用构造柱代替。3.2 构造柱与砌块墙体连接应设置马牙槎,并设2C6(g)500的拉结钢筋,墙体拉结筋伸入砌筑墙内500mm,并设2C6通长拉结筋,砌墙时将其埋入水平灰缝内,放置在砌块边30mm位置。当墙长小于700mm时,伸出柱外皮钢筋长度同墙长,沿墙高按照300预埋A4(g)60*60钢筋网片用于清水砖拉结。3.4 构造柱截面:墙宽200,竖筋4C12,箍筋C6200,混凝土强度等级为C25,具体详见构造柱平面图,有相应截面不同的构造柱另出图,构造柱根部及顶部与预埋钢筋及植筋钢筋相交部位应箍筋加密。3.5 构造

10、柱支模、拆模要求:351模板表面清洗干净,不得出现翘裂,构造柱两边对称布置。3.5.1 模板紧固使用对拉螺栓,严禁使用步步紧。对拉螺栓螺杆应调直,不得使用歪斜螺杆,不得在加气块上打洞加固。3.5.2 模板使用对拉螺栓拉接,第一道对拉螺栓距地300,其余对拉螺栓700均匀布置,布置到最顶端时,如剩余段长度300可不设对拉螺栓,300时另加设一道。详见附图。3.5.3 梁或板底端模板预留100mm孔洞作灌注混凝土用。合摸前对构造柱内垃圾清理,马牙槎部位必须贴海绵条。3.5.4 构造柱模板拆除必须达到养护时间24小时以上,拆模时应先松动紧固螺栓,然后使用扁钢上下轻轻撬开模板,撬动过程中不得用力过大,

11、使模板损坏或对墙面造成划痕。3.5.5 螺杆取出时先在两边进行水平敲打,等螺杆出现明显松动时可由一边直接拔出。3.5.6 构造柱每5m3为一个检验批,与班组申请,专业工长同意方可浇筑。四.植筋质量要求:4.1 植筋工艺流程:弹线定位T钻孔一洗孔一注胶一植筋一固化养护一抗拔试验一绑筋浇混凝土;4.1.1 施工操作4.1.1.1 弹线定位根据设计图的配筋位置及数量,错开原结构钢筋位置,标注出植筋位置。请有关部门验线,合格后就可钻孔。4.1.1.2 钻孔用冲击钻钻孔钻头直径应比钢筋直径大5mm左右孔深大小15d。钻孔时,钻头始终与柱、板面保持垂直。4.1.1.3 洗孔洗孔是植筋中最重要的一个环节,因

12、为孔钻完后内部会有很多灰粉、灰渣,直接影响植筋的质量,所以一定要把孔内杂物清理干净。方法是:用毛刷伸至孔底,来回反复抽动,把灰尘、碎渣带出,再吹出孔内浮尘。用蘸有少量的水的脱脂棉擦洗干燥后。钻孔清洗完后要请有关单位验收,合格后方可注胶。注胶要确保饱满。为了使钢筋植入后孔内胶液饱满,又不能使胶液外流,孔内注胶达到80%即可。孔内注满胶后应立即植筋。4.1.1.5 植筋植筋前要把钢筋植入部分用钢丝刷反复刷,墙拉筋植筋长度不应小于700mm,应通长设置,构造柱植筋不应小于Im,清除锈污。钻孔内注完胶后才巴经除锈处理过的钢筋立即放入孔口,然后慢慢单向旋入,不可中途逆向反转,直至钢筋伸入孔底。4.1.1

13、.6 固化养护钢筋植入后,在梁底模板上定位,在强力植筋胶完全固化前不能振动钢筋。强力植筋胶在常温下就可完成固化,12h后便可进行下道工序施工。4.1.1.7 检测试验在植筋施工前,要对所用钢筋及植筋胶进行现场拉拔试验,以确定钢筋及植筋胶是否符合设计要求。方法是:制作与要植筋部位混凝土构件相同强度等级的混凝土试件,按植筋步骤,植入3组钢筋,待植筋胶完全固化后,进行拉拔实验。实验用专用的钢筋测力计,当加力达到钢筋屈服强度时,出现颈缩现象,继而拉断。五.质量检查标准及测量方法5.1 砌块和混合砂浆的强度等级必须符合设计要求。5.2 砌体水平灰缝的砂浆饱满度不得小于90%,竖缝的砂浆饱满度不得低于80

14、%o5.3 砖砌体的转角处和交接处应同时砌筑严禁无可靠措施的外墙分砌施工。对不能同时砌筑而又必须留置的临时间断处砌成斜槎,斜槎水平投影长度不应小于高度的23o5.4 砌体的位置允许偏差符合下表规定:普通砖砌体的位置及垂直度允许偏差项次项目允许偏差(mm)检查方法1轴线位置偏移5用经纬仪和尺检查等2垂直度5用2m托线板检查3表面平整度8用2m靠尺和楔形塞尺检查4灰缝平直度(10皮砖累计)5用尺检查5门窗洞口高、宽-5-20用尺检查6外墙上、下窗口偏移-510用经纬仪或吊线检查5.5 、砖砌体组砌方法应正确,上下错缝,内外搭砌,砖柱不得采用包心砌法。5.6 、加气混凝土砌体的灰缝应横平竖直,厚薄均

15、匀。水平、垂直灰缝厚度宜为IOmmo砌墙时采用双面挂线砌筑。5.7 .班组每天要对其通病要加强控制,如纵向钢筋锚固不牢,构件混凝土强度不足,砌体顶部砂浆不饱满,拉结筋数量不足等。、5.8 、砌体表面平整度的测量方法:当墙体长度L3m时,利用2米靠尺及塞尺,按45度斜放靠尺在墙边下坎上部和斜砖底部侧2尺平整度,在墙中间水平测量1尺平整度;当墙体长度L5mL3m时,利用2米靠尺及塞尺,按45度斜放靠尺在墙边下坎上部和斜砖底部侧2尺平整度;当墙体长度L1.5m时,不进行平整度测量。5.9 、砌体表面垂直度的测量方法:当墙体长度L3m时,利用2米靠尺及塞尺,离墙边300mm靠墙底下坎测一尺,墙中间一尺,另一边离墙边300mm靠墙底下坎测一尺;当墙体长度1.5mL3m时,利用2米靠尺及塞尺,离墙边300mm靠墙底下坎测一尺,另一边离墙边300mm靠墙底下坎测一尺;当墙体长度L1.5m时,居中测一尺。六、冬季施工注意事项根据规范规定要求商品仁搅拌站对使用的砂、石进行现场加热,使用60C80C的热水进行搅拌,不得使水泥直接接触80。C以上热水以免影响水泥强度,已运输车辆必须要有保温措施保证砂的到场温度不低于15oCo1、冬期施工所用材料应符合下列规定:(1)普通砖、空心砖

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
