1、冲孔灌注桩施工方案一.编制依据现行设计规范、施工规范、验收标准及建筑施工手册为依据编制。二.工程概况设计为灌注桩基础,采用泥浆护壁钻冲成孔灌注桩施工工艺。共需成桩286根,桩径D为1.0-22米等共八种,桩净长H约5-12米。三.施工部署1、施工顺序由于本工程在土方开挖前进行工程桩的施工,将会产生近10米深空桩段,为节约时间和降低施工成本,在工程桩施工过程中采用钻孔冲孔相结合的方法施工,即先使用旋挖机进行钻孔,钻至强风化岩以下改用冲孔桩机施工至设计深度。2、工期安排2、劳动力需要量计划、主要施工机具计划项目部本着合理利用资源,精简实干的原则,安排计划冲孔灌注桩施工期间所需劳动力和机械用量。四.

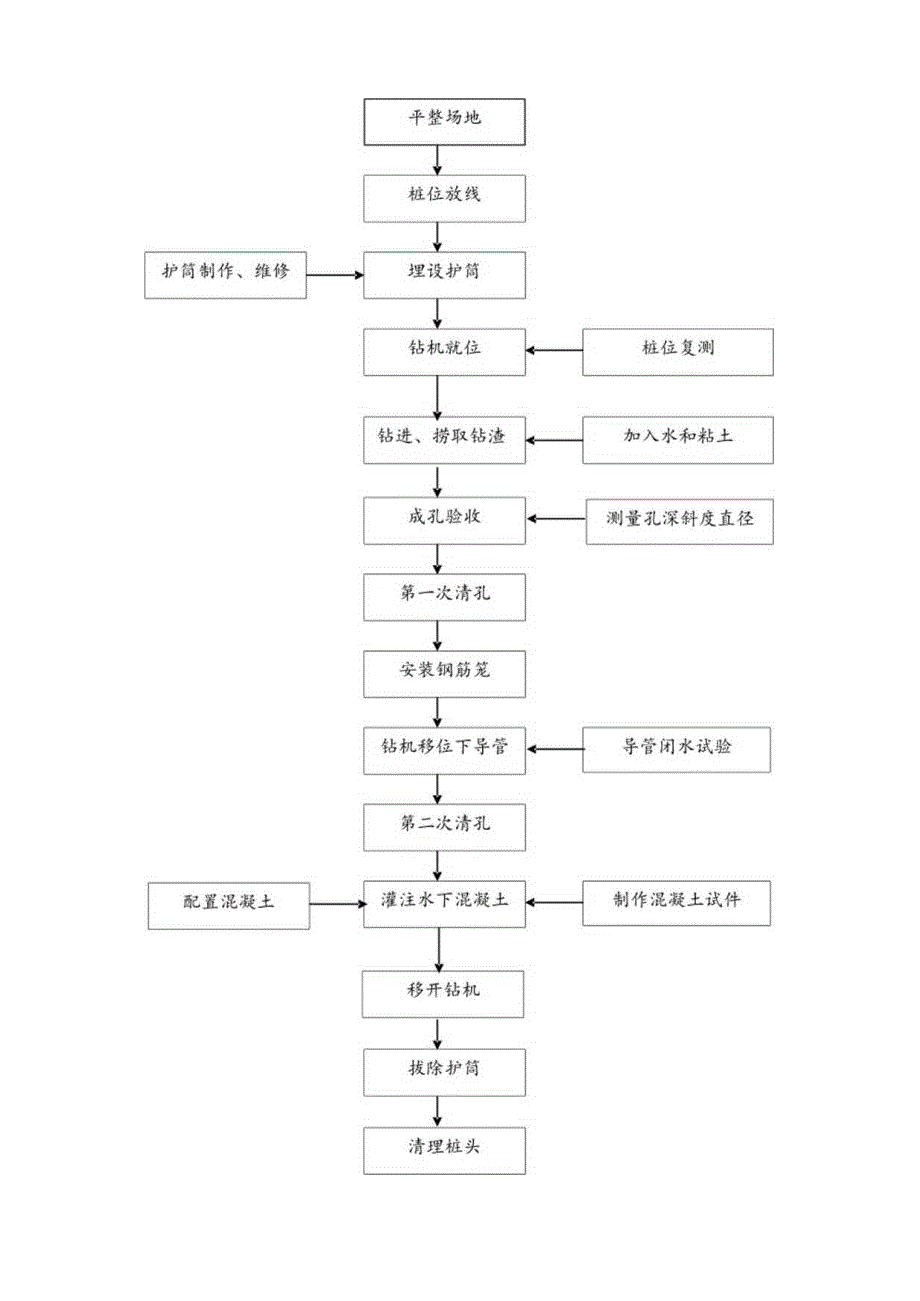

2、冲孔灌注桩施工方案1、工艺流程场地平整一桩位放线、开挖浆池一护筒埋设T钻机就位、孔位校正一钻成孔、泥浆循环一清孔一成孔验收T吊放钢筋笼、导管T灌注水下混凝-成桩养护。2、施工方法(1)施工准备:冲孔前需进行的准备工作有:平整场地、修筑便道、挖泥浆池(泥浆池的设置及布置见泥浆池布置图准备合格的粘土、架设配电线路及安装配电柜、配送用电和用水接口、钻机进场安装就位。(2)桩位测量:使用全站仪进行导线闭合测量,合格后测放桩位标记,并做好标记保护工作。(3)埋设护筒:护筒用68mm钢板制作,在护筒的上、下段及中部外侧各焊一道加强筋增加刚度,护筒内径大于设计桩径02m,高度为1.8m2.3m,在护筒顶下2
3、0cm处设一个20cm40cm溢浆孔。护筒制作完毕后,根据桩位标记拉十字线、打木桩标记桩中心线,然后人工挖土坑埋设护筒。护筒埋设完成后再次对中校核中心点位,护筒中心与桩位中心偏差50mm0护筒底部用水泥砂浆处理,在其周围60cm范围内以粘土分层夯填到护筒顶平。挖埋式护筒(示意)(4)钻机就位钻孔采用12台zz-5型钻机成孔。钻机进场后检查钻头直径并及时进行焊接修补,本工程采用直径670mm的一字钻,保证钻孔直径70050mmo如若在冲孔过程中,检测到成孔直径不满足要求,则停止钻孔,重新对钻头进行焊接,直到满足要求后,再进行钻进工作。安装钻机前使用全站仪复核点位,开钻前用水准仪测量护筒顶部标高,
4、以计算孔深作为钻孔深度监测的基础数据。钢护筒埋设完成后,钻机组装就位,并使其底座平稳、水平,钻架竖直,保持钻机转盘中心、钻头、桩位中心在同一铅垂线上,以保证钻孔垂直度。冲击钻对准护筒中心,要求偏差不大于20mm,检查合格后根据四角控制拉好的十字线对准桩位。冲击成孔操作要点项目操作要点在护筒刃脚以下2m范围内小冲程Im左右,泥浆相对密度1.21.5,软弱土层投入黏土块夹小片石黏性土层中小冲程12m,泵入清水或稀泥浆,经常清除钻头上的泥块粉砂或中粗砂层中冲程23m,泥浆相对密度1.21.5,投入黏土块,勤冲,勤掏渣砂卵石层中、高冲程34m,泥浆相对密度1.3左右,勤掏渣小冲程反复冲击,加黏土块夹小
5、片石,泥浆相对软弱土层或塌孔回填重钻密度1.31.5注:1、土层不好时提高泥浆相对密度或加黏土块;施工中除能自行造浆的黏性土层外,均制备泥浆。选用高塑性黏土或膨润土造浆,使泥浆的比重、粘度、含砂率、胶体率达到设计和规范要求。特别是钻进到砂卵石层时应加强监测,如泥浆指标达不到要求,及时抛填粘土,通过钻头钻进时的冲击力重新造浆,使泥浆指标满足要求。(5)泥浆护壁应符合下列规定:施工期间护筒内的泥浆面高出地下水位LOm以上,在收水位涨落影响时,泥浆面应高出最高水位L5m以上;在清孔过程中,应不断置换泥浆,直至灌注水下混凝土;施工中废弃的浆渣未经沉淀池沉淀不得排放,在施工结束泥浆基本晒干后,同干土拌和
6、挖运出场。钻进过程中每5米验一次孔并作好原始记录。成孔顺序采用跳打法,隔一根桩钻孔,以避免桩孔颈缩,变形。(6)桩基检测混凝土灌筑桩质量检验标准及检测方法序号检查项目允许偏差或允许值检杳方法单位数值主控1桩位13根桩、群桩基础中的边桩:d/6且不大于IO0;群桩基坑开挖前量护筒,开挖后量桩中心项目基础中的中间桩:d/4且不大于1502孔深mm300用重锤测,嵌岩桩应确保进入设计要求的嵌岩深度3桩体质量检验按基桩检测技术规范按基桩检测技术规范和见设计图纸结施054混凝土强度设计要求试块报告5承载力按基桩检测技术规范按基桩检测技术规范和见设计图纸结施05般项目1垂直度1%桩长用钢筋探笼、重锤配合进
7、行测量2桩径mm50用探笼检测3泥浆相对密度1目测7混凝土坍落度(水下灌注)mm180220坍落度仪8钢筋笼安装深度mm100用钢尺量9混凝土充盈系数1检查每根桩的实际灌筑量10桩顶标段Imm+30-50水准仪,需扣除桩顶浮浆层及劣质桩体11沉渣厚度mm50用测锤、测饼进行测量试桩在做竖向静载试验前,应先做高应变检测,得出高应变检测结果与静载试验的关系,以便工程桩检测时使用。本工程施工完后根据施工记录和现场施工情况选择适量的桩作低应变和高应变检测,高应变检测数量为工程桩总数的5%,低应变检测数量不少于工程桩总数的20%,且三桩或三桩以下的承台轴检测数不少于1根,一桩和两桩承台下的桩应全部检测。
8、(7)钢筋笼制作与吊装钢筋笼在钢筋加工棚一次制作绑扎成型。桩身钢筋笼主筋采用闪光对焊,螺旋箍和加劲箍均采用单面搭接焊,搭接长度10d0加劲箍与主筋每隔一根错位点焊连接,采用E43焊条;螺旋箍与主筋绑扎连接。主筋焊接在同一连接区段内钢筋接头面积不应超过钢筋总面积的50%,且接头位置错开900mmo钢筋笼每间隔2米焊接保护层定位钢筋,保护层厚度50mmo钢筋笼制作允许偏差项目允许偏差(mm)主筋间距10箍筋间距20钢筋笼直径10钢筋笼长度100钢筋笼吊装采用汽车吊或塔吊一次吊放入孔,起吊点设在钢筋笼顶部、中部及底部1/3位置处,成孑隔查合格后即可吊放钢筋笼。钢筋笼入孔时,应对准孔位轻放、慢放,如遇
9、阻碍,可徐起徐落和正反旋动使之下放,以免碰坏孔壁。钢筋笼到达标高后,检查其中心偏位是否符合规范要求。检查合格后将对称焊接在钢筋笼顶部主筋上的四根吊筋与孔口护筒焊接牢固,以防掉笼或浮笼。(8)水下灌注混凝土钢筋笼安装就位后再次检验孔底沉渣厚度,如不满足50mm规范要求,应进行二次清孔。清孔完毕后应立即灌注水下混凝土:其粗骨料最大粒径应小于40mm,且不大于最小钢筋间距1/3,含砂率在40%50%,选用中粗砂,坍落度控制在180mm至220mmo混凝土由专业商品混凝土搅拌站拌合,商磅车运输到现场,采用汽车硅输送泵直接泵送碎。根据现场实际情况必要时掺加缓凝剂,以保证混凝土的质量。灌注混凝土进度宜控制
10、在混凝土初凝时间内。导管采用钢导管,管节长度型号为0.5m、1.0m、2.5m、3.0m、4m、6.0m,管径27Omm,钢管厚3mm,用法兰盘加止水胶垫用螺栓连接而成。拼装后确保导管底部至孔底间距在030.5m,以利隔水栓顺利排出及灌注混凝土时挤出沉渣。导管在使用前需进行检修,并以0.6-1.0mpa水压力试压,合格后方可使用。沉放导管时检查导管的连接是否牢固和密实,以免漏气、漏浆而影响已灌注质量。首批灌注混凝土的数量应能满足导管首次埋置深度(0.8m)和填充导管底部的需要。导管在混凝土面的埋置深度一般在2.06.0m严禁把导管底端提出混凝土面,并应控制导管提拔速度,安排专人测量导管埋深及其
11、内外混凝土高差并做好记录。V=h1(d24)+Hc(D24)V-漏斗与储料槽容量;hl-钻孔内磴高度达到Hc时,导管内砂柱为与导管外水压平衡所需高度(m),hl=HWpWpC;HC-钻孔内灌注首批碎后所需的碎面至孔底的高度,即导管初次埋深h2加间距h3oh2至少为0.8m,h3为03-0.5m,当孔底有沉淀时应将h3值适当加大;HW-孔内水面至首批灌注需要的硅面高度(m);D-钻孔直径(0.7m);d-导管直径,27Omm;PW-孔内水或泥浆的密度,取1.2kgm3;PC-硅拌合物密度,取2.4(kgm31以3#试桩20M桩长为例,由上式计算首批灌注混凝土用量:h2取Im,h3取0.5mhl=
12、HWp/pC=18.5m1.2kgm32.4kgm3=9.25m;V=hl(d24)+Hc(D24)=9.253.140.2724+1.53.140.724=l.llr3开始灌注磅时,可以使导管保持稍大的埋深,并放慢灌注速度,以减小磅的冲击力,预防钢筋笼上浮;当钢筋笼在碎内有一定埋深后,再适当提升导管,按正常速度灌注硅。碎超灌高度宜为0.8m1.0m,人工凿除泛浆60cm,保证暴露的桩顶已达到设计强度等级。桩身充盈系数大于1.0o一个灌注台班取2组磴试件,每组试件留3件。五.冲击成孔灌注桩常见问题及预防处理方法常遇问题产生原因预防措施及处理方法钻孔偏斜冲击中遇探头石、漂石,大小不均,钻头受力不
13、均基岩面产状较陡钻机底座未安置水平或产生不均匀沉陷发现探头石后应回填碎石或钻机稍移向探头石一侧用高冲程猛击探头石破碎探头石后钻进遇基岩时采用低冲程,并使钻土层软硬不均;孑Lg大,钻头小,冲击时钻头向T则倾斜头充分转动,加快冲击频率,进入基岩后采用高冲程钻进;若发现孔斜,应回填重钻;经常检查及时调整进入软硬不均地层,采取低锤密击,保持孔底平整穿过此层后再正常钻进;及时更换钻头孔壁塌坍孔壁塌坍冲击钻头或掏渣筒倾倒撞击孔壁泥浆相对密度偏低起不到护壁作用孔内泥浆面低于孔外水位遇流砂、软淤泥、破碎地层或松砂层钻进时进尺太快地层变化时未及时调整泥浆相对密度清孔或漏浆时补浆不及时造成泥浆面过低孔压不够而塌孔
14、成孔后未及时灌筑混凝土或下钢筋笼时撞击孔壁造成塌孔探明坍塌位置,将砂和粘土(或砂砾和黄土)混合物回填到坍孔位置以上l2m,等回填物沉积密实后再重新冲孔按不同地层土质采用不同的泥浆相对密度;提高泥浆面;严重坍孔,用粘土泥管投入,待孔壁稳定后,采用低速重新钻进地层变化时要随时调整泥浆相对密度清孔或漏浆时应及时!卜充泥浆保持浆面在护筒范围以内成孔后应及时灌筑混凝土下钢筋笼应保持竖直,不撞击孔壁吊脚桩清孔后泥浆相对密度过低,孔壁坍塌或孔底涌进泥砂或未立即灌筑混泥土清渣未静,残留沉渣过厚沉放钢筋骨架、导管等物碰撞孔壁,使孔壁坍落孔底做好清孔工作达到要求立即灌筑混凝土;注意泥浆浓度,及时清渣;注意孔壁,不让重物碰撞孔壁断桩断桩1 .在硅浇筑过程中,导管接头断裂使导管脱离混凝土面引起断桩;2 .导管接头密封不好,漏气、漏水使混凝土产生严重离析导致断桩;3 .混凝土质量不佳,如塌落度不满足要求、运输灌注过程中产生离析等造成卡管导致断桩;4 .初灌磴过少,导管埋入磴深度太
