冲孔灌注桩施工方案(终稿).docx

上传人:p** 文档编号:549319 上传时间:2023-10-27 格式:DOCX 页数:11 大小:56.72KB
下载 相关 举报
冲孔灌注桩施工方案(终稿).docx_第1页
第1页 / 共11页
冲孔灌注桩施工方案(终稿).docx_第2页
第2页 / 共11页
冲孔灌注桩施工方案(终稿).docx_第3页
第3页 / 共11页
冲孔灌注桩施工方案(终稿).docx_第4页
第4页 / 共11页
冲孔灌注桩施工方案(终稿).docx_第5页
第5页 / 共11页
冲孔灌注桩施工方案(终稿).docx_第6页
第6页 / 共11页
冲孔灌注桩施工方案(终稿).docx_第7页
第7页 / 共11页
冲孔灌注桩施工方案(终稿).docx_第8页
第8页 / 共11页
冲孔灌注桩施工方案(终稿).docx_第9页
第9页 / 共11页
冲孔灌注桩施工方案(终稿).docx_第10页
第10页 / 共11页
亲,该文档总共11页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《冲孔灌注桩施工方案(终稿).docx》由会员分享,可在线阅读,更多相关《冲孔灌注桩施工方案(终稿).docx(11页珍藏版)》请在第壹文秘上搜索。

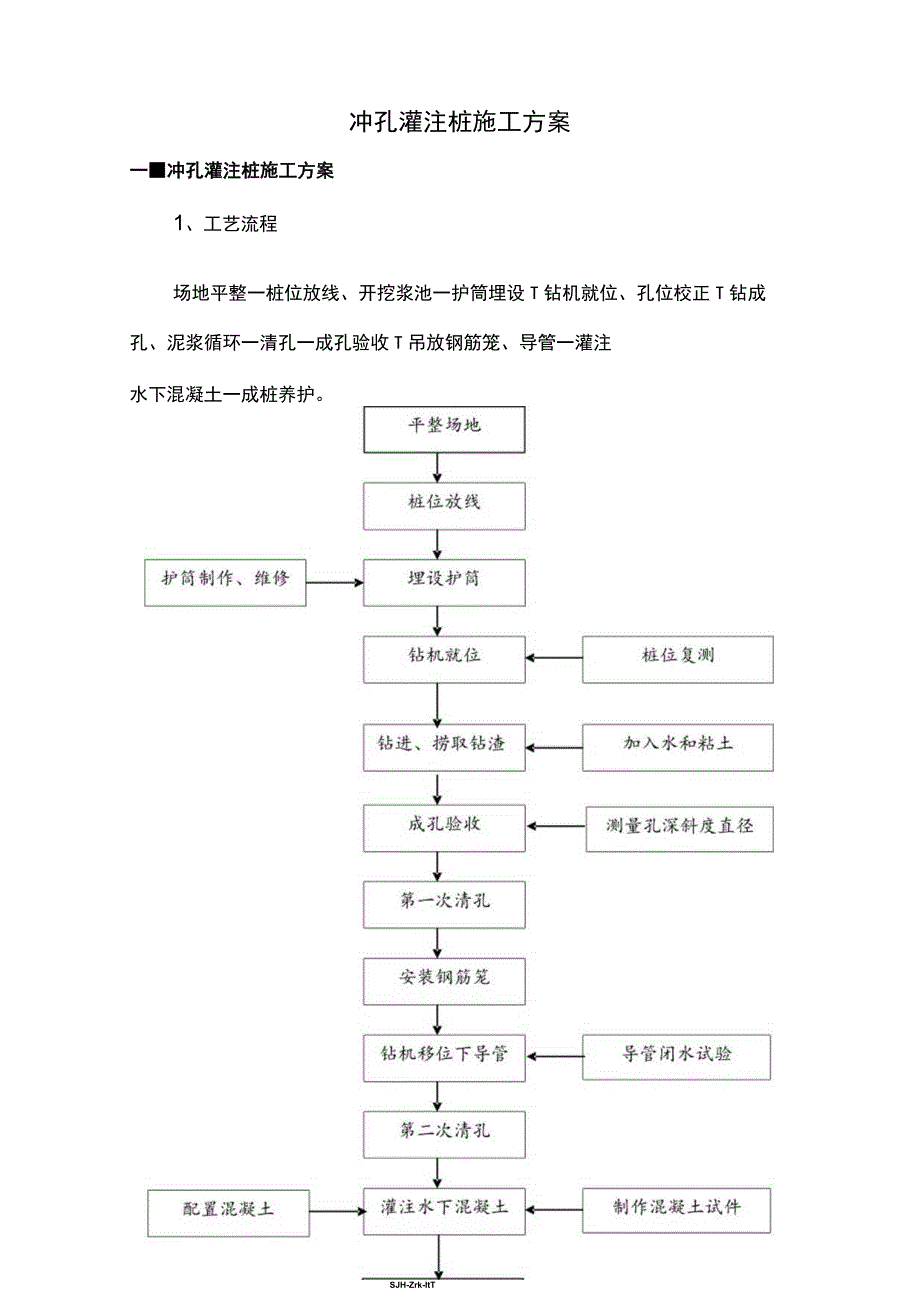

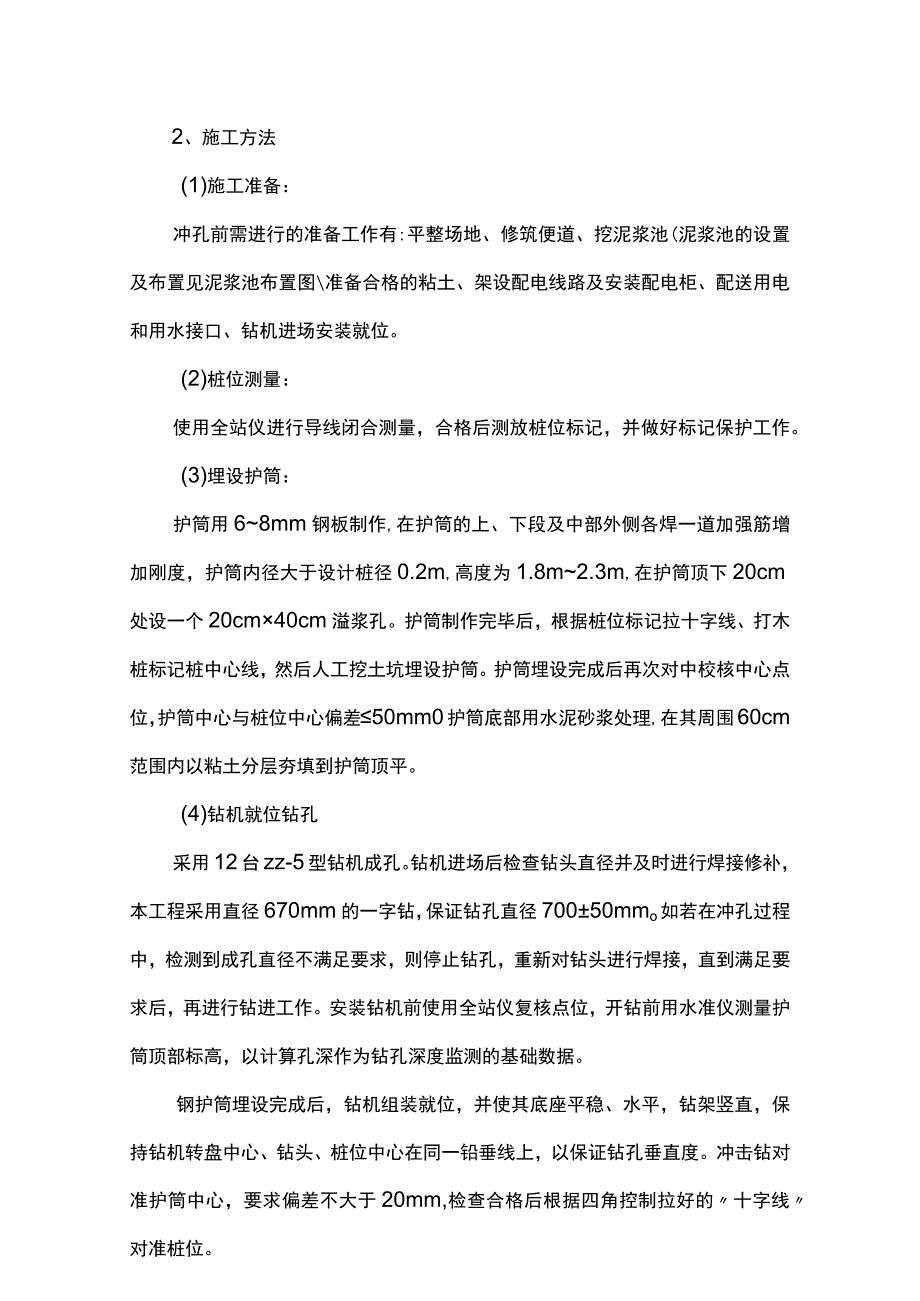

1、冲孔灌注桩施工方案一冲孔灌注桩施工方案1、工艺流程场地平整一桩位放线、开挖浆池一护筒埋设T钻机就位、孔位校正T钻成孔、泥浆循环一清孔一成孔验收T吊放钢筋笼、导管一灌注水下混凝土一成桩养护。SJH-Zrk-ItT2、施工方法(1)施工准备:冲孔前需进行的准备工作有:平整场地、修筑便道、挖泥浆池(泥浆池的设置及布置见泥浆池布置图准备合格的粘土、架设配电线路及安装配电柜、配送用电和用水接口、钻机进场安装就位。(2)桩位测量:使用全站仪进行导线闭合测量,合格后测放桩位标记,并做好标记保护工作。(3)埋设护筒:护筒用68mm钢板制作,在护筒的上、下段及中部外侧各焊一道加强筋增加刚度,护筒内径大于设计桩径

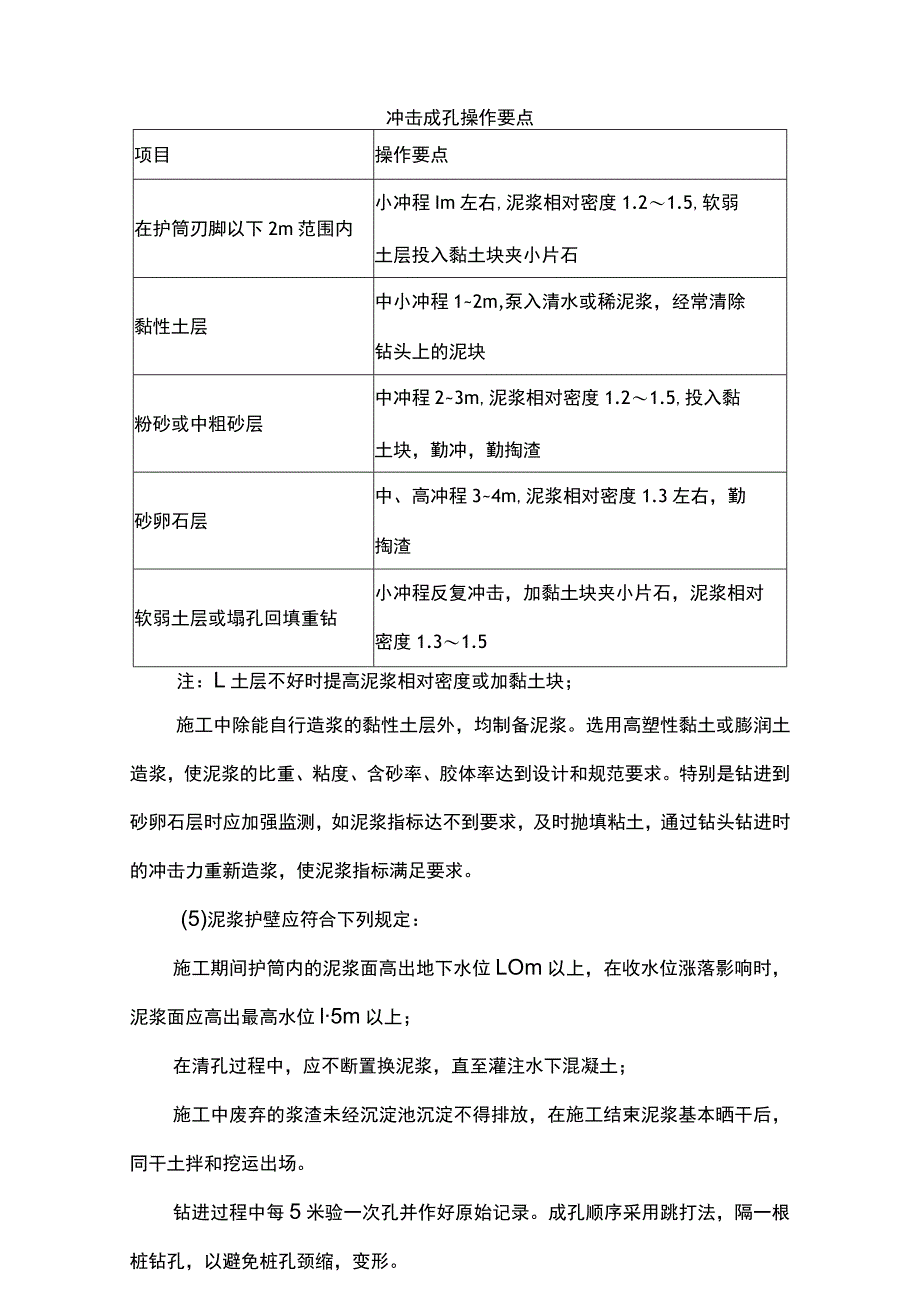

2、0.2m,高度为1.8m2.3m,在护筒顶下20cm处设一个20cm40cm溢浆孔。护筒制作完毕后,根据桩位标记拉十字线、打木桩标记桩中心线,然后人工挖土坑埋设护筒。护筒埋设完成后再次对中校核中心点位,护筒中心与桩位中心偏差50mm0护筒底部用水泥砂浆处理,在其周围60cm范围内以粘土分层夯填到护筒顶平。(4)钻机就位钻孔采用12台zz-5型钻机成孔。钻机进场后检查钻头直径并及时进行焊接修补,本工程采用直径670mm的一字钻,保证钻孔直径70050mmo如若在冲孔过程中,检测到成孔直径不满足要求,则停止钻孔,重新对钻头进行焊接,直到满足要求后,再进行钻进工作。安装钻机前使用全站仪复核点位,开钻

3、前用水准仪测量护筒顶部标高,以计算孔深作为钻孔深度监测的基础数据。钢护筒埋设完成后,钻机组装就位,并使其底座平稳、水平,钻架竖直,保持钻机转盘中心、钻头、桩位中心在同一铅垂线上,以保证钻孔垂直度。冲击钻对准护筒中心,要求偏差不大于20mm,检查合格后根据四角控制拉好的十字线对准桩位。冲击成孔操作要点项目操作要点在护筒刃脚以下2m范围内小冲程Im左右,泥浆相对密度1.21.5,软弱土层投入黏土块夹小片石黏性土层中小冲程12m,泵入清水或稀泥浆,经常清除钻头上的泥块粉砂或中粗砂层中冲程23m,泥浆相对密度1.21.5,投入黏土块,勤冲,勤掏渣砂卵石层中、高冲程34m,泥浆相对密度1.3左右,勤掏渣

4、软弱土层或塌孔回填重钻小冲程反复冲击,加黏土块夹小片石,泥浆相对密度1.31.5注:L土层不好时提高泥浆相对密度或加黏土块;施工中除能自行造浆的黏性土层外,均制备泥浆。选用高塑性黏土或膨润土造浆,使泥浆的比重、粘度、含砂率、胶体率达到设计和规范要求。特别是钻进到砂卵石层时应加强监测,如泥浆指标达不到要求,及时抛填粘土,通过钻头钻进时的冲击力重新造浆,使泥浆指标满足要求。(5)泥浆护壁应符合下列规定:施工期间护筒内的泥浆面高出地下水位LOm以上,在收水位涨落影响时,泥浆面应高出最高水位l5m以上;在清孔过程中,应不断置换泥浆,直至灌注水下混凝土;施工中废弃的浆渣未经沉淀池沉淀不得排放,在施工结束

5、泥浆基本晒干后,同干土拌和挖运出场。钻进过程中每5米验一次孔并作好原始记录。成孔顺序采用跳打法,隔一根桩钻孔,以避免桩孔颈缩,变形。(6)桩基检测试桩在做竖向静载试验前,应先做高应变检测,得出高应变检测结果与静载试验的关系,以便工程桩检测时使用。本工程施工完后根据施工记录和现场施工情况选择适量的桩作低应变和高应变检测,高应变检测数量为工程桩总数的5%,低应变检测数量不少于工程桩总数的20%,且三桩或三桩以下的承台轴检测数不少于1根,一桩和两桩承台下的桩应全部检测。(7)钢筋笼制作与吊装钢筋笼在钢筋加工棚一次制作绑扎成型。桩身钢筋笼主筋采用闪光对焊,螺旋箍和加劲箍均采用单面搭接焊,搭接长度10d

6、0加劲箍与主筋每隔一根错位点焊连接,采用E43焊条;螺旋箍与主筋绑扎连接。主筋焊接在同一连接区段内钢筋接头面积不应超过钢筋总面积的50%,且接头位置错开900mmo钢筋笼每间隔2米焊接保护层定位钢筋,保护层厚度50mmo钢筋笼制作允许偏差项目允许偏差(mm)主筋间距10箍筋间距20钢筋笼直径10钢筋笼长度100钢筋笼吊装采用汽车吊或塔吊一次吊放入孔,起吊点设在钢筋笼顶部、中部及底部1/3位置处,成孑显查合格后即可吊放钢筋笼。钢筋笼入孔时,应对准孔位轻放、慢放,如遇阻碍,可徐起徐落和正反旋动使之下放,以免碰坏孔壁。钢筋笼到达标高后,检查其中心偏位是否符合规范要求。检查合格后将对称焊接在钢筋笼顶部

7、主筋上的四根吊筋与孔口护筒焊接牢固,以防掉笼或浮笼。(8)水下灌注混凝土钢筋笼安装就位后再次检验孔底沉渣厚度,如不满足50mm规范要求,应进行二次清孔。清孔完毕后应立即灌注水下混凝土:其粗骨料最大粒径应小于40mm,且不大于最小钢筋间距1/3,含砂率在40%50%,选用中粗砂,坍落度控制在180mm至220mmo混凝土由专业商品混凝土搅拌站拌合,商碎车运输到现场,采用汽车硅输送泵直接泵送碎。根据现场实际情况必要时掺加缓凝剂,以保证混凝土的质量。灌注混凝土进度宜控制在混凝土初凝时间内。导管采用钢导管,管节长度型号为0.5m、1.0m、2.5m、3.0m、4m、6.0m,管径27Omm,钢管厚3m

8、m,用法兰盘加止水胶垫用螺栓连接而成。拼装后确保导管底部至孔底间距在0.30.5m,以利隔水栓顺利排出及灌注混凝土时挤出沉渣。导管在使用前需进行检修,并以0.6L0mpa水压力试压,合格后方可使用。沉放导管时检查导管的连接是否牢固和密实,以免漏气、漏浆而影响性灌注质量。首批灌注混凝土的数量应能满足导管首次埋置深度(0.8m)和填充导管底部的需要。导管在混凝土面的埋置深度一般在2.06.0m严禁把导管底端提出混凝土面,并应控制导管提拔速度,安排专人测量导管埋深及其内外混凝土高差并做好记录。开始灌注硅时,可以使导管保持稍大的埋深,并放慢灌注速度,以减小磅的冲击力,预防钢筋笼上浮;当钢筋笼在磅内有一

9、定埋深后,再适当提升导管,按正常速度灌注磅。硅超灌高度宜为0.8mLOm,人工凿除泛浆60cm,保证暴露的桩顶磴达到设计强度等级。桩身充盈系数大于1.0o一个灌注台班取2组磴试件,每组试件留3件。五.冲击成孔灌注桩常见问题及预防处理方法常遇问题产生原因预防措施及处理方法钻孔偏斜冲击中遇探头石、漂石,大小不均,钻头受力不均基岩面产状较陡钻机底座未安置水平或产生发现探头石后应回填碎石或钻机稍移向探头石一侧用高冲程猛击探头石破碎探头石后钻进不均匀沉陷遇基岩时采用低冲程并使钻M软硬不均牙胞大,钻头头充分转动,加快冲击频率,小,冲击时钻头向T则倾斜进入基岩后采用高冲程钻进;若发现孔斜,应回填重钻;经常检

10、查及时调整进入软硬不均地层,采取低锤密击,保持孔底平整穿过此层后再正常钻进;及时更换钻头冲击钻头或掏渣筒倾倒撞击探明坍塌位置,将砂和粘土孔壁(或砂砾和黄土)混合物回填孔壁塌坍泥浆相对密度偏低起不到护到坍孔位置以上l2m,等壁作用孔内泥浆面低于孔外回填物沉积密实后再重新冲水位孔按不同地层土质采用不同遇流砂、软淤泥、破碎地层或的泥浆相对密度;提高泥浆松砂层钻进时进尺太快面;严重坍孔,用粘土泥管投地层变化时未及时调整泥浆入,待孔壁稳定后,采用低速相对密度重新钻进地层变化时要随时清孔或漏浆时补浆不及时造调整泥浆相对密度清孔或漏成泥浆面过低孔压不够而塌浆时应及时!卜充泥浆保持浆孔壁塌坍孔面在护筒范围以内

11、成孔后应成孔后未及时灌筑混凝土或及时灌筑混凝土下钢筋笼应下钢筋笼时撞击孔壁造成塌保持竖直,不撞击孔壁孔吊脚桩清孔后泥浆相对密度过低,孔壁坍塌或孔底涌进泥砂或未立即灌筑混泥土清渣未静,残留沉渣过厚沉放钢筋骨架、导管等物碰撞孔壁,使孔壁坍落孔底做好清孔工作达到要求立即灌筑混凝土;注意泥浆浓度,及时清渣;注意孔壁,不让重物碰撞孔壁断桩断桩1 .在碎浇筑过程中,导管接头断裂使导管脱离混凝土面引起断桩;2 .导管接头密封不好,漏气、漏水使混凝土产生严重离析导致断桩;3 .混凝土质量不佳,如塌落度不满足要求、运输灌注过程中产生离析等造成卡管导致断桩;4 .初灌碎过少,导管埋入佐深度太小,使导管进水或进泥,

12、导致断桩;5 .在灌注碎过程中以及后期导管埋入佐深度太小提管时碎砂、石、水泥用料按规范要求严格筛选,塌落度控制在180mm-220mm,使佐拌合物具有良好的和易性在运输和灌注过程中,不应有离析、沁水现象;碎应连续灌注;首批碎灌注量应经过严格计算,保证充足灌注过程中导管埋入深度2.0m-6.0m,及时提管;如造成断桩,根据现场实际情况,选择合理补救措施:二次成孔法、接桩法、压浆法、补桩法。高出验面使导管进水和提漏导致断桩;钢筋笼上浮1 .导管底端接近钢筋笼底端时,灌注混凝土的速度太快,混凝土流出时冲击力较大推动钢筋笼向上浮动;2 .埋管过深,混凝土灌注时间过长,表层混凝土已近终凝使混凝土与钢筋之

13、间产生了一定的握裹力。此时若导管底端未及时提升到钢筋笼底端以上混凝土从导管流出后向上升时,会带动钢筋笼上浮;3 .提管时法兰盘钩住钢筋笼。钢筋笼的顶端若在钢护筒范围内,可将其焊到钢护筒上;若在钢护筒以下则可用钢管套在钢筋上顶压;当导管底端接近钢筋笼底端时适当放慢灌注速度,并控制好导管的埋深,以减少混凝土的上冲力;尽量缩短混凝土的整体灌注时间若整体灌注时间较长时应采取措施延长混凝土的初凝时间若发现钢筋笼有上浮现象赊了采用钢管套在钢筋上顶压以外还应提升导管(注意导管的埋深),并放慢混凝土浇灌速度。六、质量保证措施1、开工前,做好施工图预审及会审工作;2、现场施工技术人员必须认真学习设计图纸和施工方

14、案内容,对工人进行技术和安全交底,严格按设计要求和规范施工;3、施工过程中,落实各级人员岗位责任制,加强技术管理,认真贯彻各项技术管理制度;4、认真做好原材料检验工作,材料进场要有产品出厂合格证,并按规定抽样送检,合格后方能使用;5、混凝土应严格执行配合比要求,试块按规定进行养护并按期送试验室试验;6、施工过程由主管施工员对主要轴线、位置、标高、尺寸等进行复核校对,经复核校对无误后,方可进行下一工序的施工;7、施工过程中,及时做好隐蔽工程验收工作,并记录和整理有关资料;8、切实执行工人班组自检、互检、交接检制度,施工员、质安员要进行经常性检查,及时发现消除隐患,并做好记录;9、项目经理部每星期

15、检查一次,并开例会总结施工质量情况;10、公司有关部门不定期检查落实质量管理各项工作;11.钢筋严格按施工图纸和相关规范抽料并进行复核,安装时保护层厚度符合设计要求,接头位置以及同一截面的接头数量应符合规范要求;12、桩身浇注时严格控制已坍落度;13、严格执行公司质量管理体系文件的要求。七.文明施工措施1.建立健全的现场文明施工管理组织,由项目经理总负责,施工班组设兼职管理员。2、施工现场内对施工设备、材料堆放、场地道路进行统一合理的规划;做好泥浆的现场管理工作,浆液不得外溢,以免污染工地;污水须经沉淀滤清后才可排向市政管道;工地大门(出入口)设置洗车台,保证车辆外出不污染路面。各项文明施工工作按照相关严格执行。八.工期保证措施1、根据总体控制计划,实行信息监控,及时调整部署,采取相应措施,确保每一阶段的计划如期实施;2、定期召开每周生产例会,加强与各单

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
