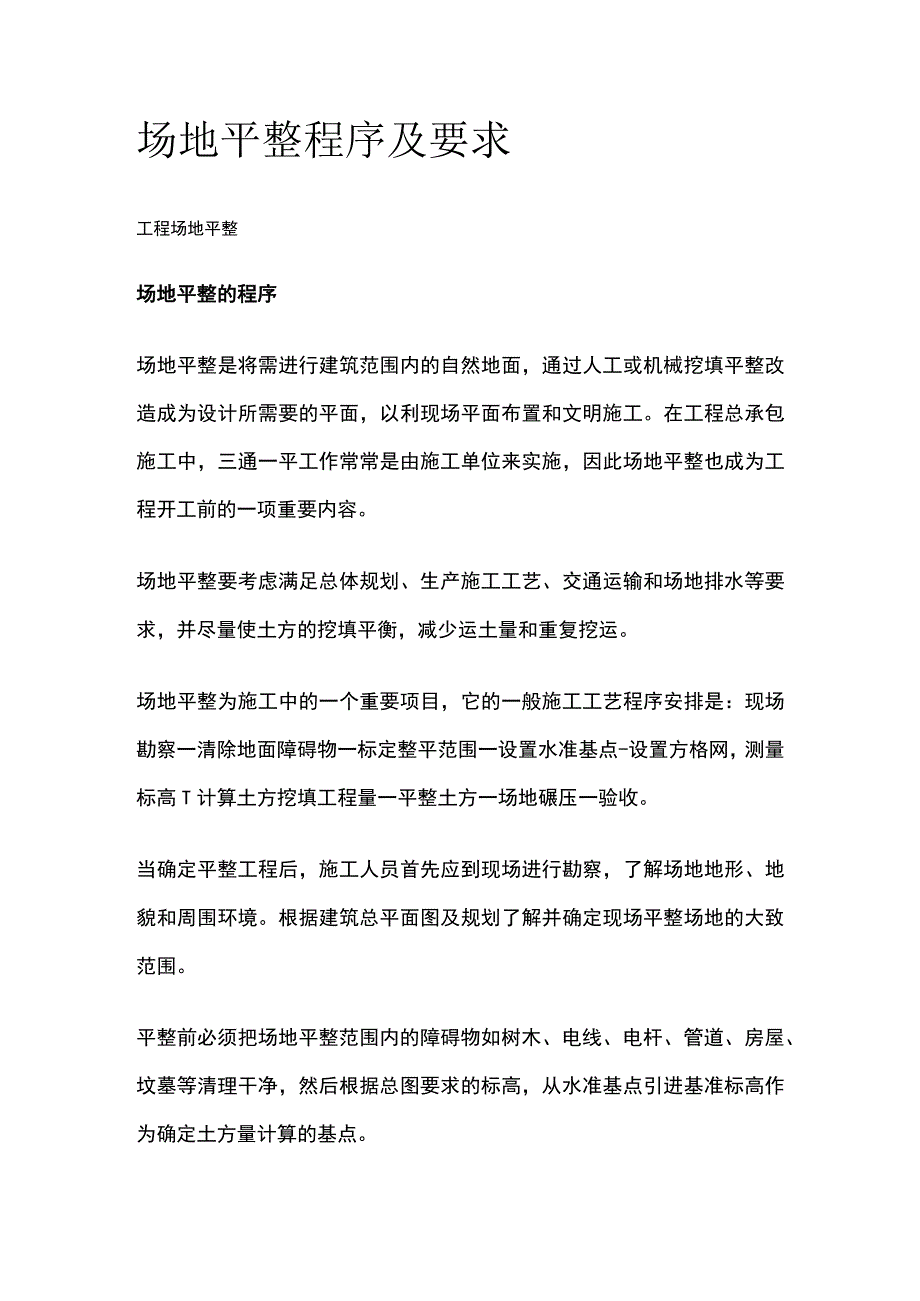

1、场地平整程序及要求工程场地平整场地平整的程序场地平整是将需进行建筑范围内的自然地面,通过人工或机械挖填平整改造成为设计所需要的平面,以利现场平面布置和文明施工。在工程总承包施工中,三通一平工作常常是由施工单位来实施,因此场地平整也成为工程开工前的一项重要内容。场地平整要考虑满足总体规划、生产施工工艺、交通运输和场地排水等要求,并尽量使土方的挖填平衡,减少运土量和重复挖运。场地平整为施工中的一个重要项目,它的一般施工工艺程序安排是:现场勘察一清除地面障碍物一标定整平范围一设置水准基点-设置方格网,测量标高T计算土方挖填工程量一平整土方一场地碾压一验收。当确定平整工程后,施工人员首先应到现场进行勘

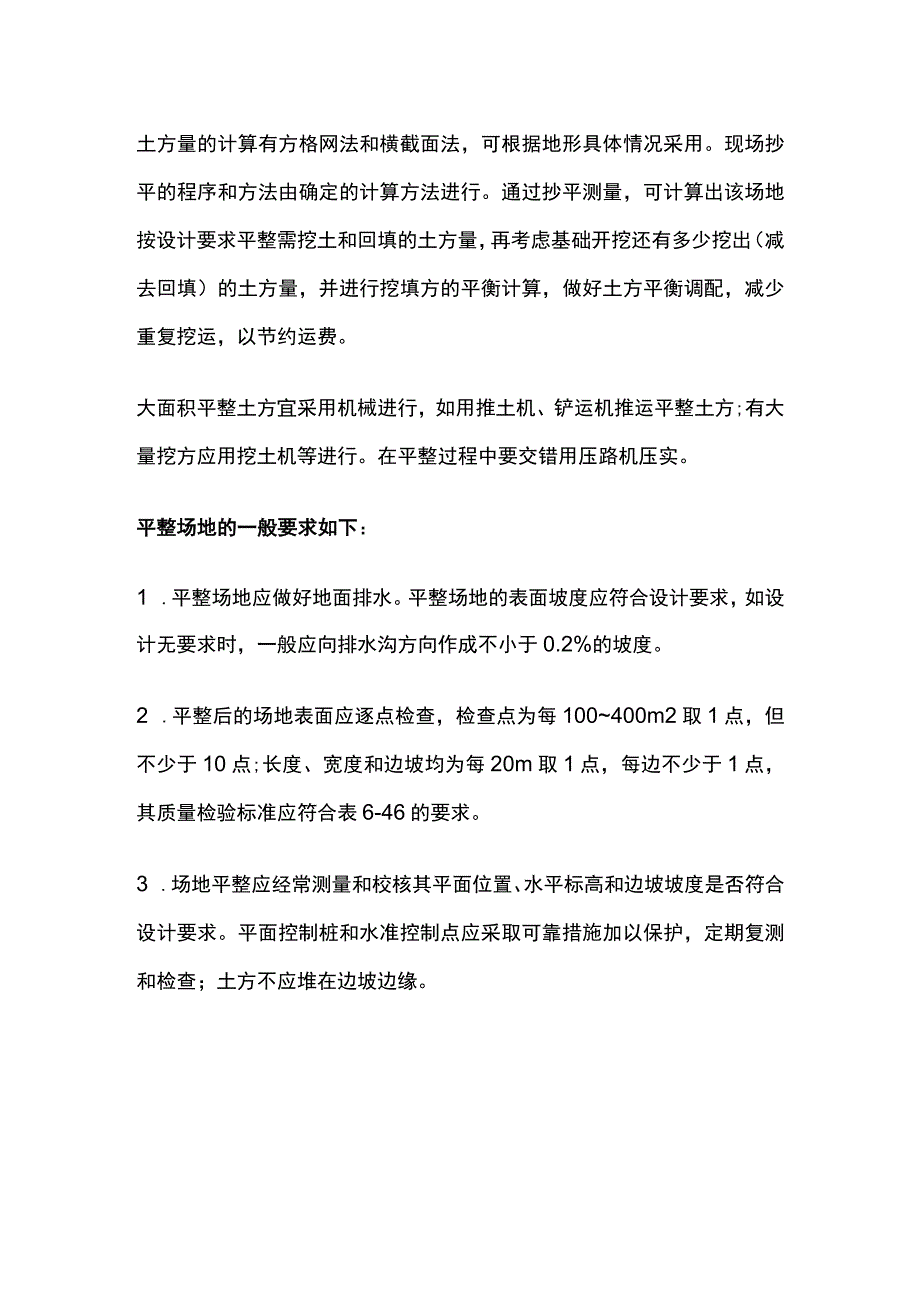

2、察,了解场地地形、地貌和周围环境。根据建筑总平面图及规划了解并确定现场平整场地的大致范围。平整前必须把场地平整范围内的障碍物如树木、电线、电杆、管道、房屋、坟墓等清理干净,然后根据总图要求的标高,从水准基点引进基准标高作为确定土方量计算的基点。土方量的计算有方格网法和横截面法,可根据地形具体情况采用。现场抄平的程序和方法由确定的计算方法进行。通过抄平测量,可计算出该场地按设计要求平整需挖土和回填的土方量,再考虑基础开挖还有多少挖出(减去回填)的土方量,并进行挖填方的平衡计算,做好土方平衡调配,减少重复挖运,以节约运费。大面积平整土方宜采用机械进行,如用推土机、铲运机推运平整土方;有大量挖方应用挖土机等进行。在平整过程中要交错用压路机压实。平整场地的一般要求如下:1 .平整场地应做好地面排水。平整场地的表面坡度应符合设计要求,如设计无要求时,一般应向排水沟方向作成不小于0.2%的坡度。2 .平整后的场地表面应逐点检查,检查点为每100400m2取1点,但不少于10点;长度、宽度和边坡均为每20m取1点,每边不少于1点,其质量检验标准应符合表6-46的要求。3 .场地平整应经常测量和校核其平面位置、水平标高和边坡坡度是否符合设计要求。平面控制桩和水准控制点应采取可靠措施加以保护,定期复测和检查;土方不应堆在边坡边缘。
