外墙外保温施工工艺.docx

上传人:p** 文档编号:549601 上传时间:2023-10-27 格式:DOCX 页数:8 大小:23.46KB
下载 相关 举报
外墙外保温施工工艺.docx_第1页
第1页 / 共8页
外墙外保温施工工艺.docx_第2页
第2页 / 共8页
外墙外保温施工工艺.docx_第3页
第3页 / 共8页
外墙外保温施工工艺.docx_第4页
第4页 / 共8页
外墙外保温施工工艺.docx_第5页
第5页 / 共8页
外墙外保温施工工艺.docx_第6页
第6页 / 共8页
外墙外保温施工工艺.docx_第7页
第7页 / 共8页
外墙外保温施工工艺.docx_第8页
第8页 / 共8页
亲,该文档总共8页,全部预览完了,如果喜欢就下载吧!
资源描述

《外墙外保温施工工艺.docx》由会员分享,可在线阅读,更多相关《外墙外保温施工工艺.docx(8页珍藏版)》请在第壹文秘上搜索。

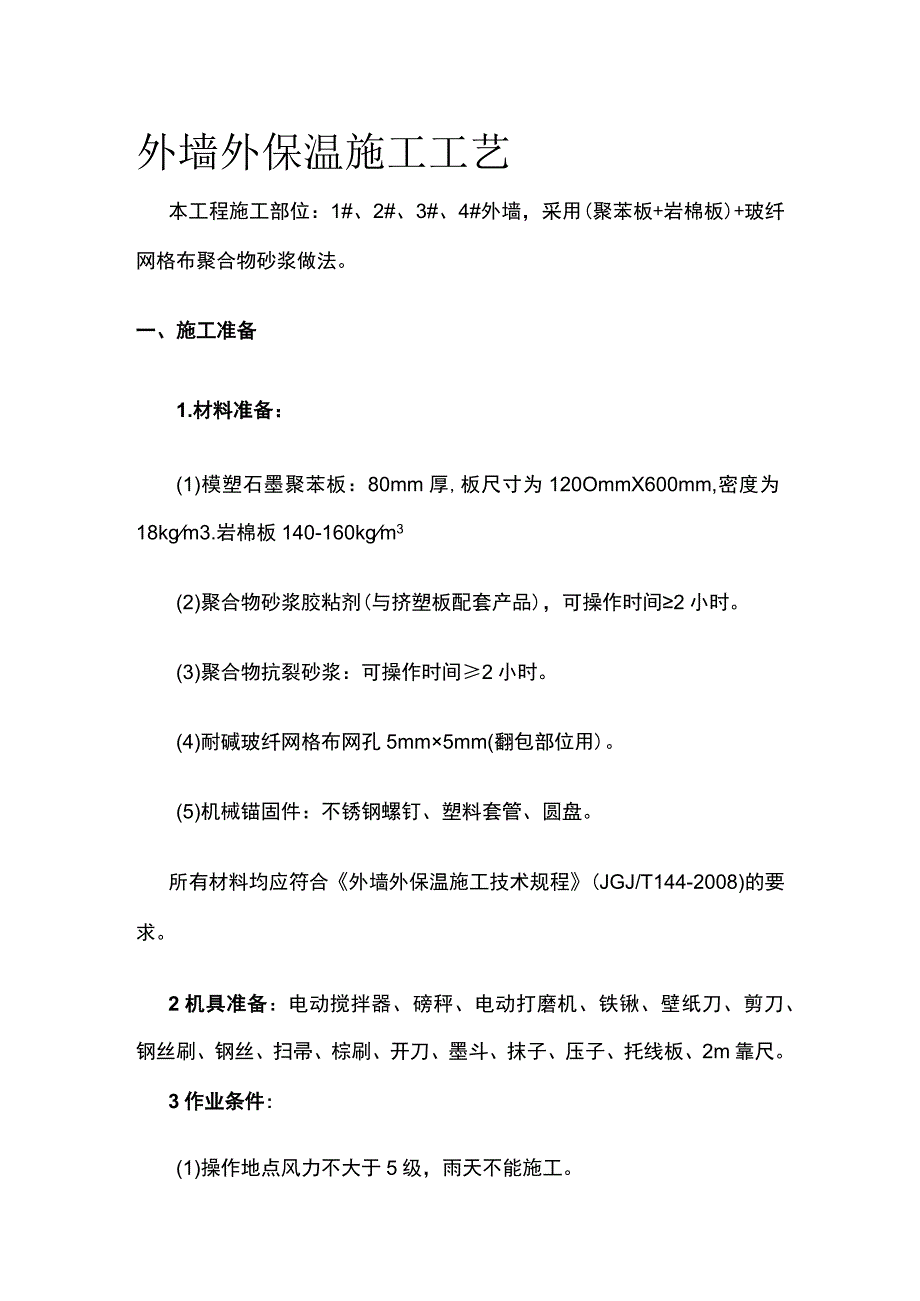

1、外墙外保温施工工艺本工程施工部位:1#、2#、3#、4#外墙,采用(聚苯板+岩棉板)+玻纤网格布聚合物砂浆做法。一、施工准备1.材料准备:(1)模塑石墨聚苯板:80mm厚,板尺寸为120OmmX600mm,密度为18kgm3.岩棉板140-160kgm3(2)聚合物砂浆胶粘剂(与挤塑板配套产品),可操作时间2小时。(3)聚合物抗裂砂浆:可操作时间2小时。(4)耐碱玻纤网格布网孔5mm5mm(翻包部位用)。(5)机械锚固件:不锈钢螺钉、塑料套管、圆盘。所有材料均应符合外墙外保温施工技术规程(JGJ/T144-2008)的要求。2机具准备:电动搅拌器、磅秤、电动打磨机、铁锹、壁纸刀、剪刀、钢丝刷、

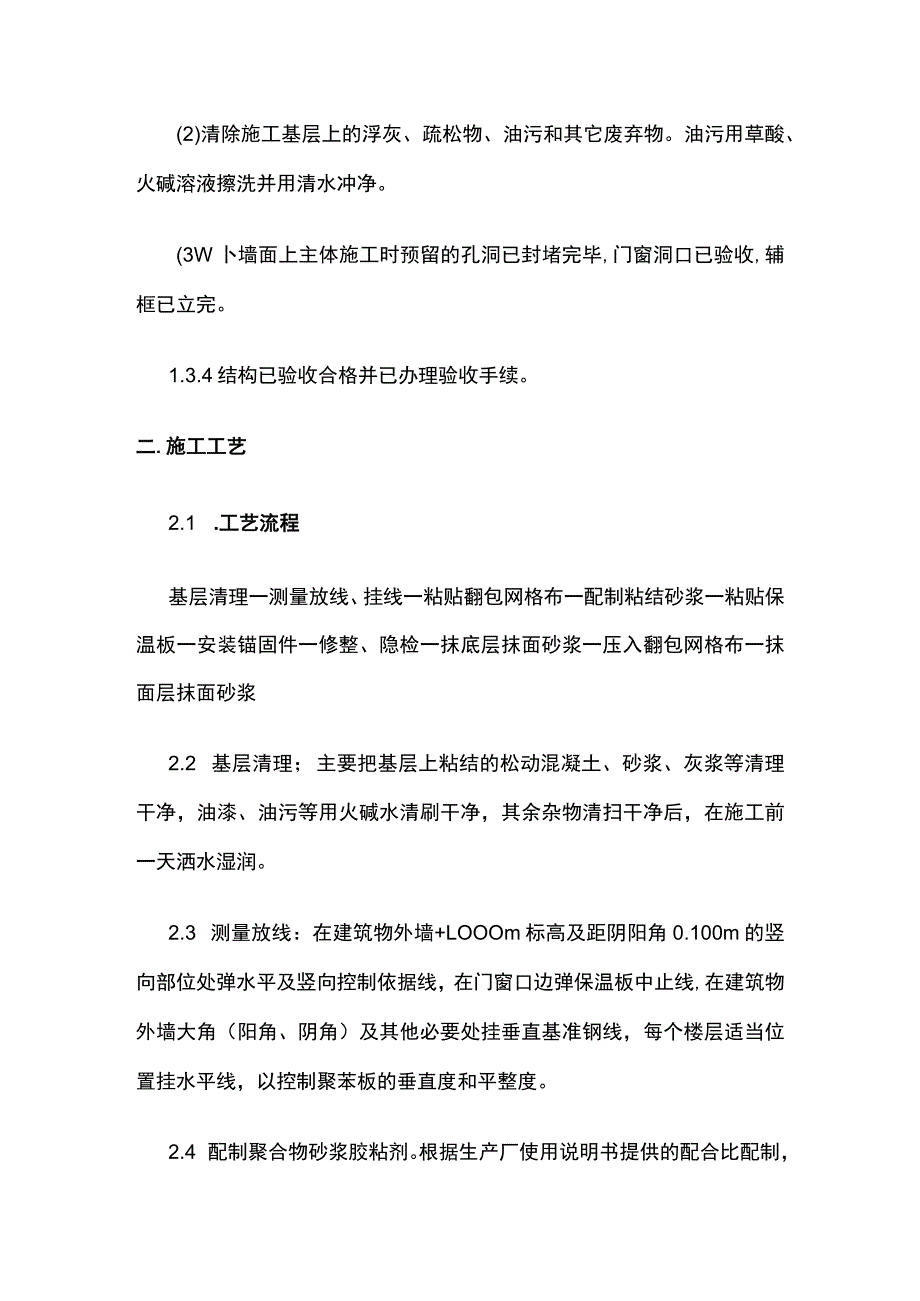

2、钢丝、扫帚、棕刷、开刀、墨斗、抹子、压子、托线板、2m靠尺。3作业条件:(1)操作地点风力不大于5级,雨天不能施工。(2)清除施工基层上的浮灰、疏松物、油污和其它废弃物。油污用草酸、火碱溶液擦洗并用清水冲净。(3W卜墙面上主体施工时预留的孔洞已封堵完毕,门窗洞口已验收,辅框已立完。1.3.4结构已验收合格并已办理验收手续。二.施工工艺2.1 .工艺流程基层清理一测量放线、挂线一粘贴翻包网格布一配制粘结砂浆一粘贴保温板一安装锚固件一修整、隐检一抹底层抹面砂浆一压入翻包网格布一抹面层抹面砂浆2.2 基层清理;主要把基层上粘结的松动混凝土、砂浆、灰浆等清理干净,油漆、油污等用火碱水清刷干净,其余杂物

3、清扫干净后,在施工前一天洒水湿润。2.3 测量放线:在建筑物外墙+LOOOm标高及距阴阳角0.100m的竖向部位处弹水平及竖向控制依据线,在门窗口边弹保温板中止线,在建筑物外墙大角(阳角、阴角)及其他必要处挂垂直基准钢线,每个楼层适当位置挂水平线,以控制聚苯板的垂直度和平整度。2.4 配制聚合物砂浆胶粘剂。根据生产厂使用说明书提供的配合比配制,专人负责,严格计量,机械搅拌,确保搅拌均匀。拌好的胶粘剂在静停10分钟后还需二次搅拌才能使用。配好的料注意防晒避风,以免水分蒸发过快。一次配制量应在可操作时间内完成。2.5 翻包网格布:在保温板中止部位(如门窗口、散水上平及伸缩缝两侧等处)翻包网格布,可

4、在此部位粘贴保温板时同时进行,具体操作为将网格布剪成250mm宽幅面备用,在保温板上抹布粘结砂浆,将网格布(宽100mm的幅面)压入粘贴砂浆内(在保温板的中止面)在将保温板粘贴到位,待大面积铺玻纤网格布时先将剩余部分网格布弯折至外表面,并在四角加设加强层(见附图一)。2.6 粘贴保温板:2.6.1 外保温用聚苯板尺寸为1200600mm,非标准尺寸或局部不规则处可现场裁切,但必须注意切口与板面垂直。保温板排布应错缝排布(见附图四)整块墙面的边角处应用最小尺寸超过300mm的聚苯板。聚苯板的拼缝不得正好留在门窗口的四角处(见附图二)。2.6.2 保温板采用点框法粘贴:用银铁抹子首先沿挤塑板周边(

5、非侧面)涂抹配制好的粘结砂浆,宽度80mm,厚度IOmm(根据墙面平整度可适当调整,但压实后。厚度不超IOmm),在板的上侧粘结砂浆处留5050mm排气口,在板的中间部位梅花型布置粘结点,每点直径100mm,排距200mm(见附图三),保温板抹完粘结砂浆后应立即平贴在基层墙体上轻轻滑动就位,并随时用靠尺检查平整度和垂直度,每贴完一块板后及时清理挤出的粘结砂浆,保温板要从下至上沿水平方向横向铺贴,到墙角处,聚苯乙烯泡沫塑料板须垂直交错交连接,保证拐角处板材安装的垂直度。2.6.3 粘板应用专用工具轻柔、均匀挤压聚苯板,随时用2m靠尺和托线板检查平整度和垂直度。粘板时注意清除板边溢出的胶粘剂,使板

6、与板之间无碰头灰。拼缝严密,缝宽超出2mm时用相应厚度的聚苯板片填塞。拼缝高差不大于L5mm,否则应先用砂纸或专用打磨机具打磨平整。2.7 安装锚固件,采用机械锚固件固定聚苯板,锚固件安装在胶粘剂使用24h后进行用电锤在聚苯板表面向内打孔,拧入锚固钉,钉头和圆盘不得超出板面。锚固件设置数量为4个f,做法见附图六。2.8 配制抹面砂浆。按照生产厂提供的配合比配置抹面砂浆,做到计量准且、机械二次搅拌,搅拌均匀。配好的料注意防晒避风,一次配制量应控制在可操作完成时间内用完,超过可操作时间后不准再度加水使用。2.9 抹底层抹面砂浆。聚苯板安装完毕检查验收后进行聚合物砂浆抹灰。抹灰分底层和面层两次。在聚

7、苯板面抹底层抹面砂浆,厚度2-3mmo同时将翻包网格布压入砂浆中。门窗口四角和阴阳角部位所用的增强网格布随即压入砂浆中。2.10 贴压网格布:将网格布绷紧后贴入底层抹面砂浆上,用抹子由中间向四周把网格布压入砂浆的表层,要平整压实,严禁网格布褶皱。网格布不得压入过深,表面必须暴露在底层砂浆之外。单张网格布长度不宜大于6mo铺贴遇有搭接时,必须满足横向100mmx纵向80mm的搭接长度要求。2.11 抹面层抹面砂浆:在底层抹面砂浆凝结前再抹一道抹面砂浆罩面,厚度l-2mm,以仅覆盖网格布、微见网格布轮廓为宜。面层砂浆切忌不停揉搓,以免形成空鼓。砂浆抹灰施工间歇应在自然断开处,方便后续施工的搭接,如

8、伸缩缝、阴阳角、挑台等部位。在连续墙面上如需停顿,面层砂浆不应完全覆盖已铺好的网格布,需与网格布、底层砂浆呈台阶形坡茬,留茬间距不小于15Omm,以免网格布搭接处平整度超出偏差。2.12 加强层做法:考虑首层部位的抗冲击要求,在标准夕M呆温做法基础上加铺一层厚质防撞玻纤网格布,并再抹一道抹面砂浆罩面,以提高抗冲击强度。加强部位抹灰砂浆总厚度为5-7mmo2.13聚苯板与外窗洞口下边向下量60mm为预留量,左右边及上边与洞口贴平齐。窗上口处埋塑料滴水条。三.质量标准(一)主控项目:1聚苯板粘结剂的粘结面积、玻纤网格布的搭接长度符合本交底要求。玻纤网格布的位置应在抹面砂浆中部偏外的地方。2抹面砂浆

9、与聚苯板必须粘结牢固,无脱层、空鼓。网格布不得外露。3抹灰面层无爆灰和裂缝等缺陷,表面洁净,接槎平整。(二)一般项目:1.聚苯板安装的允许偏差及检查方法聚苯板安装的允许偏差项次项目允许偏差检验方法1表面平整度3用2m靠尺和楔形塞尺检查2立面垂直3用2m托线板检查3阴阳角垂直3用2m托线板检查4阳角方正3用20Omm方尺检查5接缝高差1.5用直尺检查2、保温墙面层允许偏差及检查方法项次项目允许偏差检验方法1表面平整度4用2m靠尺和楔形塞尺检查2立面垂直4用2m托线板检查3阴阳角垂直4用2m托线板检查4阳角方正4用20Omm方尺检查5伸缩缝平直3用直尺检查四.注意事项1成品保护外保温施工完成后,后

10、续工序与其他正在进行的工序应注意对成品进行保护。禁止在保温墙面上随意剔凿,避免尖锐物件撞击。2.应注意的质量问题2.1 胶结剂和抹面砂浆的配制应使用机械搅拌超过凝结时间的不准使用。2.2 每块聚苯板与墙面的总粘结面积不得小于30%o聚苯板必须与墙面粘结牢固,无松动和虚粘现场。2.3 聚苯板安装应上下错缝。各聚苯板间应挤紧拼严,不得用砂浆填塞。2.4 网格布应横向铺设,压贴密实,不得有空鼓、褶皱、翘曲、外露等现象。搭接宽度左右不小于100mm,上下不得小于80mmo3安全文明施工:3.1 搅拌机具专人操作,用前检查有无漏电。3.2 脚手架经检验员确认无安全隐患后方右使用。3.3 操作人员必须遵守高空作业安全规定,系好安全带。3.4 避免上下垂直作业。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 保温建筑

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
