屋面工程施工技术要求.docx

上传人:p** 文档编号:549891 上传时间:2023-10-27 格式:DOCX 页数:15 大小:31.69KB
下载 相关 举报
屋面工程施工技术要求.docx_第1页
第1页 / 共15页
屋面工程施工技术要求.docx_第2页
第2页 / 共15页
屋面工程施工技术要求.docx_第3页
第3页 / 共15页
屋面工程施工技术要求.docx_第4页
第4页 / 共15页
屋面工程施工技术要求.docx_第5页
第5页 / 共15页
屋面工程施工技术要求.docx_第6页
第6页 / 共15页
屋面工程施工技术要求.docx_第7页
第7页 / 共15页
屋面工程施工技术要求.docx_第8页
第8页 / 共15页
屋面工程施工技术要求.docx_第9页
第9页 / 共15页
屋面工程施工技术要求.docx_第10页
第10页 / 共15页
亲,该文档总共15页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《屋面工程施工技术要求.docx》由会员分享,可在线阅读,更多相关《屋面工程施工技术要求.docx(15页珍藏版)》请在第壹文秘上搜索。

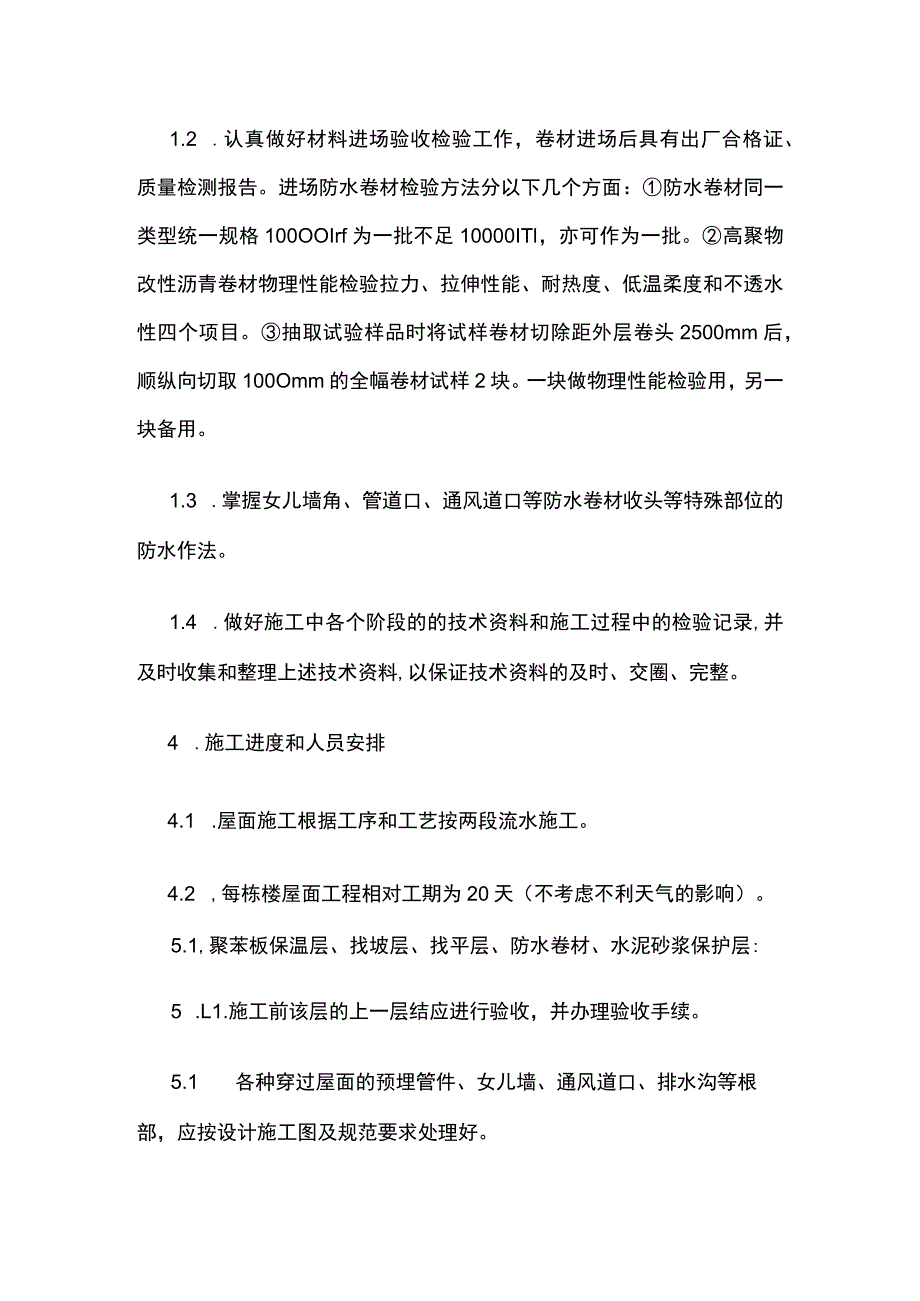

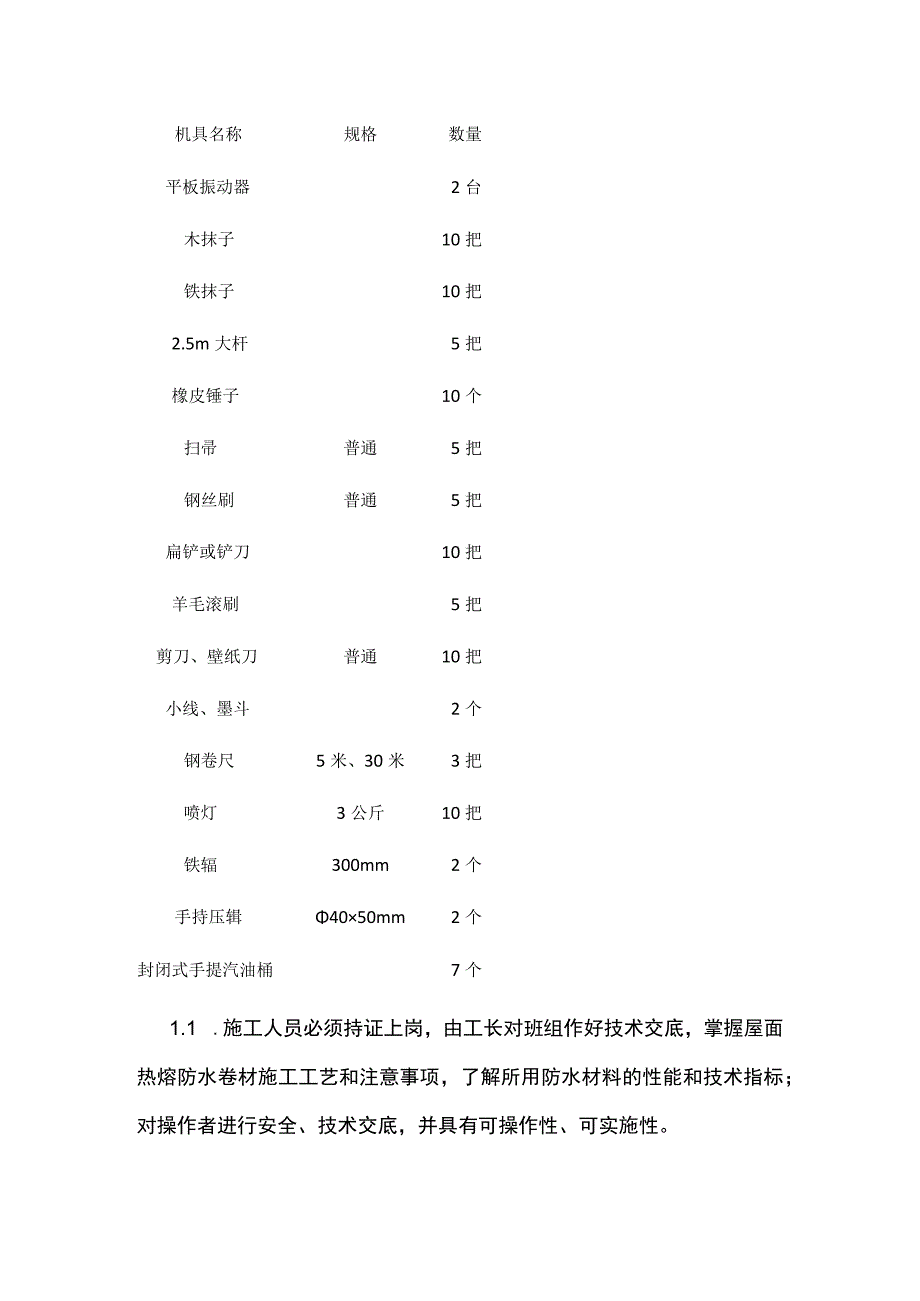

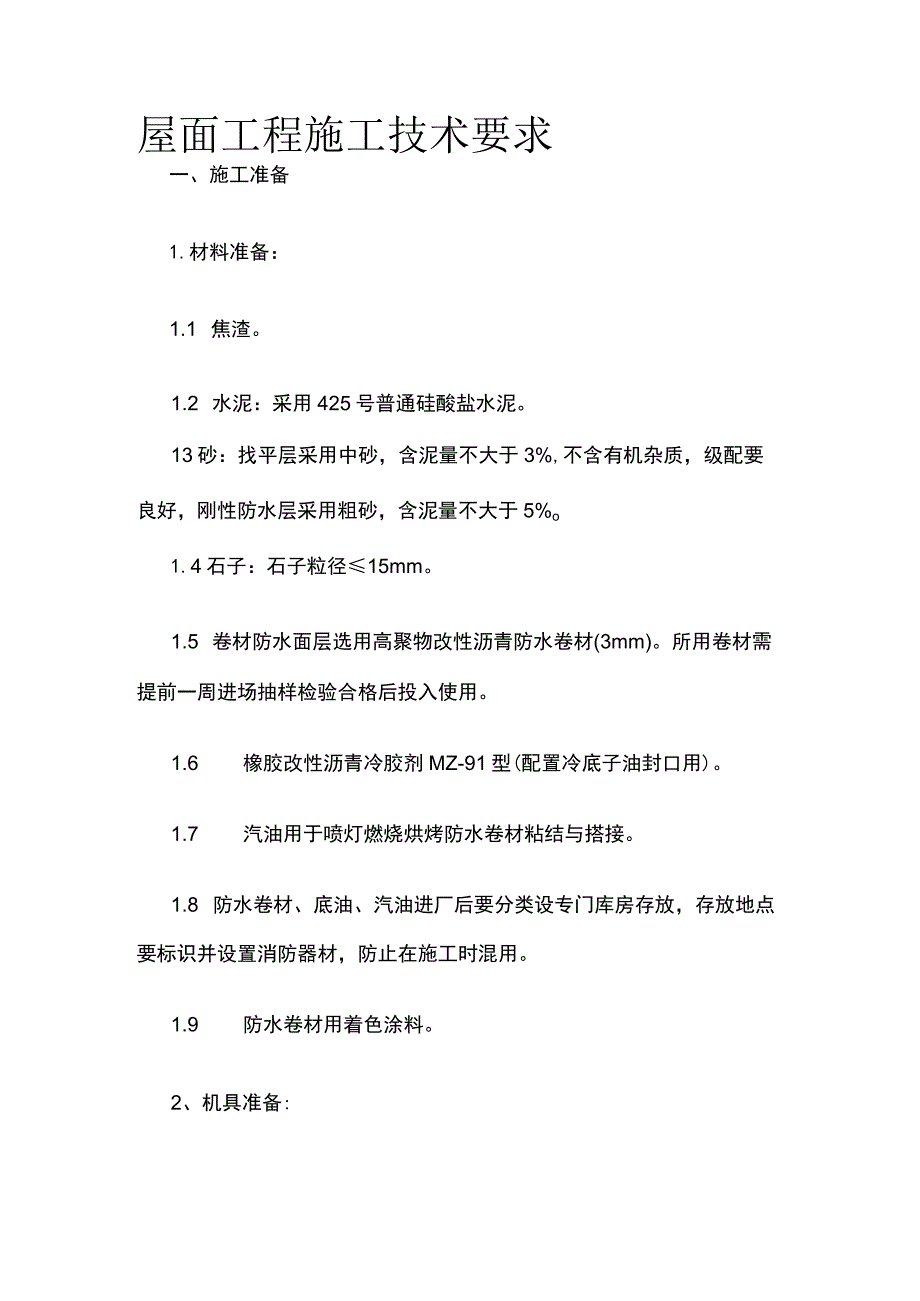

1、屋面工程施工技术要求一、施工准备1.材料准备:1.1 焦渣。1.2 水泥:采用425号普通硅酸盐水泥。13砂:找平层采用中砂,含泥量不大于3%,不含有机杂质,级配要良好,刚性防水层采用粗砂,含泥量不大于5%o1.4石子:石子粒径15mm。1.5 卷材防水面层选用高聚物改性沥青防水卷材(3mm)。所用卷材需提前一周进场抽样检验合格后投入使用。1.6 橡胶改性沥青冷胶剂MZ-91型(配置冷底子油封口用)。1.7 汽油用于喷灯燃烧烘烤防水卷材粘结与搭接。1.8 防水卷材、底油、汽油进厂后要分类设专门库房存放,存放地点要标识并设置消防器材,防止在施工时混用。1.9 防水卷材用着色涂料。2、机具准备:机

2、具名称规格数量平板振动器2台木抹子10把铁抹子10把2.5m大杆5把橡皮锤子10个扫帚普通5把钢丝刷普通5把扁铲或铲刀10把羊毛滚刷5把剪刀、壁纸刀普通10把小线、墨斗2个钢卷尺5米、30米3把喷灯3公斤10把铁辐300mm2个手持压辑4050mm2个封闭式手提汽油桶7个1.1 .施工人员必须持证上岗,由工长对班组作好技术交底,掌握屋面热熔防水卷材施工工艺和注意事项,了解所用防水材料的性能和技术指标;对操作者进行安全、技术交底,并具有可操作性、可实施性。1.2 .认真做好材料进场验收检验工作,卷材进场后具有出厂合格证、质量检测报告。进场防水卷材检验方法分以下几个方面:防水卷材同一类型统一规格1

3、00OOIrf为一批不足10000ITl,亦可作为一批。高聚物改性沥青卷材物理性能检验拉力、拉伸性能、耐热度、低温柔度和不透水性四个项目。抽取试验样品时将试样卷材切除距外层卷头2500mm后,顺纵向切取100Omm的全幅卷材试样2块。一块做物理性能检验用,另一块备用。1.3 .掌握女儿墙角、管道口、通风道口等防水卷材收头等特殊部位的防水作法。1.4 .做好施工中各个阶段的的技术资料和施工过程中的检验记录,并及时收集和整理上述技术资料,以保证技术资料的及时、交圈、完整。4 .施工进度和人员安排4.1 .屋面施工根据工序和工艺按两段流水施工。4.2 ,每栋楼屋面工程相对工期为20天(不考虑不利天气

4、的影响)。5.1,聚苯板保温层、找坡层、找平层、防水卷材、水泥砂浆保护层:5 .L1.施工前该层的上一层结应进行验收,并办理验收手续。5.1 各种穿过屋面的预埋管件、女儿墙、通风道口、排水沟等根部,应按设计施工图及规范要求处理好。513.根据设计要求的标高、坡度,找好规矩并弹线。5.14 各层施工时应将其上一层表面清理干净,并进行有利于两层相互结合的处理。5.15 .卷材防水层:521 .找平层施工完毕,并经养护、干燥,含水率不大于9%。522 .找平层坡度应符合设计要求,不得有空鼓、开裂、起砂、脱皮等缺陷。523 .各种阴阳角、管根抹圆角。524 .立面上卷最小高度要保证25Ommo525

5、.下水口的位置、出墙距离不能影响雨漏斗的安装,不能与各楼层的通气孔、空调孔紧贴。526 .作业人员应持证上岗。527 .安全防护到位并经安全员验收,准备好卷材及配套材料,存放和操作应远离火源,防止发生事故。二、操作工艺1.施工工艺流程不上人屋面:150厚岩棉保温板、石墨聚苯板1:6水泥焦渣找泛水,i=2%最薄处3020厚1:3水泥砂浆找平层2厚非固化橡胶沥青防水3厚高聚物改性沥青卷材防水层10厚1:4石灰砂浆一层(聚酯无纺布隔离层)40厚C20细石混凝土保护层(20厚12.5水泥砂浆保护层抹平压光,表面分隔缝分割缝分割面积宜为1nV,缝内填防水砂浆)金属瓦屋面:钢筋混凝土屋面板,板内预埋锚筋1

6、0900*900,伸入持力层25mm30厚建筑用保温砂浆35mm细石混凝土持钉层,内配6150*150钢丝网钢顺水条-25*5,中距600钢挂瓦条L30M,中距按瓦材规格金属瓦(瓦片采取固定加强措施)2.1、 保温层施工(1)基层应平整、干净、干燥;(2)岩棉板板、聚苯板铺贴,不应破碎、缺棱角,铺设时遇有缺棱掉角、破碎不齐的,应锯平拼接使用。(3)板与板间之间要错缝、挤紧,不得有缝隙。若因岩棉板裁剪不方正或裁剪不直而形成缝隙,应用板条塞入并打磨平。(4)屋顶与外墙交界处、屋顶开口部位四周的保温层,应采用宽度不小于500mm的A级保温材料设置水平防火隔离带。2.2、 找坡层施工(1)先按设计坡度

7、及流水方向,用砂浆打点定位,确保坡度、厚度正确。(2)铺设水泥焦渣找坡,-用平板振动器压实适当,表面平整,找坡正确。(3)找坡层完工后,应用彩条布覆盖,以防浸水和破坏。(4)铺设找坡层时,应按设计规定埋设好排气槽、管。2.3、 找平层施工(1)水泥砂浆要求:严格控制配合比,使用清净中砂并过5mm孔筛,含泥量不大于3%o(2)做好防水基层的处理,板面上的垃圾、杂物、硬化的砂浆块等必须清除干净,墙上四周必须弹出水平标高控制线(50线)。孔洞、管线应事前预埋、预留,严禁事后打洞。(3)施工前在底层先刷一道素水泥奖,找平层应粘结牢固,没有松动、起砂、起皮等现象,表面平整度5mm0(4)找平层设置10宽

8、分隔缝,间距不大于6m6mo(5)在女儿墙、管道出屋面处均做成半径不小于1015cm的圆角。(6)防水层施工前,现场要进行基层检验:一般是将一块薄膜覆盖在找平层上,经过一夜后第2天早上掀起薄膜处没有明显的潮湿痕迹,则可进行防水层施工。2.4、 防水层施工(1)冷底子油的涂刷基层处理剂的涂刷要薄而均匀,不得有空白、麻点、气泡;涂刷时间宜在铺贴油毡前l-2h进行,使油层干燥而不粘灰尘;基层处理剂涂刷后宜在当天铺完防水层,但也要根据具体情况灵活确定。如多雨季节、工期紧张的情况下,可先涂好全部基层处理剂后再铺贴卷材,这样可以防止雨水渗入找平层,而且基层处理剂干燥后的表面水分蒸发较快。一次涂的面积,根据

9、基层处理剂干燥时间的长短和施工进度快慢确定。面积过大,来不及铺贴卷材,时间过长易被风沙尘土污染或露水打湿;面积过小,影响下道工序的施工,拖延工期。涂刷2mm厚非固化橡胶沥青防水涂料(2)防水卷材铺贴卷材防水层施工的一般工艺流程:基层表面清理、修补一喷、涂基层处理剂T节点附加增强处理一定位、弹线、试铺一铺贴卷材一收头处理、节点密封一清理检查修整一保护层施工铺贴方向:卷材应平行于屋脊铺贴;施工Jl褥:防水层施工时,应先做好节点、附加层和屋面排水比较集中部位(如屋面与水落口连接处,檐口、天沟、檐沟、屋面转角处、板端缝等)的处理,然后由屋面最低标高处向上施工。铺贴天沟、檐口卷材时,宜顺天沟、檐口方向,

10、减少搭接。搭接方法及宽度要求铺贴卷材采用搭接法,上下层及相邻两副卷材的搭接缝应错开。平屋面卷材搭接缝应顺水流方向搭接:搭接缝顺年最大频率风向搭接。叠层铺设的各卷材,在天沟与屋面的连接处应采用叉接法搭接日苔接缝应错开。接缝宜留在屋面或天沟侧面,不宜留在沟底。预留凹槽,卷材嵌凹槽并用压条固定密封。卷材搭接长度:长边100mm,短边100mm0屋面特殊部位的附加增强层和卷材铺贴要求。A、檐口将铺贴到檐口端头的卷材裁齐后压入凹槽内,然后将凹槽用密封材料嵌填密实。如用压条(20mm宽薄钢板等)或用带垫片钉子固定时,钉子应敲入凹槽内,钉帽及卷材端头用密封材料封严。B、天沟、檐沟、水落口及檐沟卷材铺设前,应

11、先对水落口进行密封处理。在水落口杯埋设时,水落口杯与竖管承插口的连接处用密封材料嵌填密实,防止该部位在暴雨时产生倒水现象,水落口周围直径500mm范围内用防水涂料或密封材料涂封作为附加增强层,厚度不少于2mm,涂刷时应根据防水材料的种类采用不同的涂刷遍数来满足涂层的厚度要求。水落口杯与基层接触应留宽IOmm、深IOmm的凹槽,嵌填密封材料。由于天沟、檐沟部位水流量较大,防水层经常受雨水冲刷或浸泡,因此在天沟转角处应先用密封材料涂封,每边宽度不少于30mm,干燥后再增铺一层卷材或涂刷防水涂料作为附加增强层。天沟或檐沟铺贴卷材应从沟底开始,顺天沟从水落口向分水岭铺贴,边铺边用刮板从沟低中心向两侧刮

12、压,赶出气泡使卷材铺贴平整,粘贴密实。如沟底过宽时,会有纵向搭接缝,搭接缝处必须用密封材料封口。铺至水落口的各层卷材和附加增强层,均应粘贴在杯口上,用雨水罩的底盘将其压紧,底盘与卷材间应满涂胶结材料以粘接,底盘周围用密封材料填封。C、泛水与卷材收头泛水是指屋面的转角与立墙部位。这些部位结构变形大,容易受太阳曝晒,因此为增强接头部位防水层的耐久性,一般要在这些部位加铺一层卷材或涂刷涂料作为附加增强层。泛水部位卷材铺贴前,应先进行试铺,将立面卷材长度留足,先铺贴平面卷材至转角处,然后从下向上铺贴立面卷材。如先铺立面卷材,由于卷材自重作用,立面卷材张拉过紧,使用过程宜产生翘边、空鼓、脱落等现象。卷材

13、铺贴完成后,将端头塞齐。若采用预留凹槽收头,将端头全部压入凹槽内,用压条钉压平,再用密封材料密封,最后用水泥砂浆抹封凹槽。如无法预留凹槽,应先用带垫片钉子或金属压条将卷材端头固定在墙面上,用密封材料封严,再将金属或合成高分子卷材条用压条钉压作盖板,盖板与立体墙间用密封材料封固或采用聚合物水泥砂浆将整个端头部位埋压。D、伸出屋面管道排气孔与屋面交角处卷材的铺贴方法和立墙与屋面转角处相似,所不同的是流水方向不应有逆槎,排气孔阴角处卷材应作附加增强层,上部剪口交叉贴实或者涂刷防水涂料增强。伸出屋面管道卷材铺贴与排气孔相似,但应加铺两层附加层。防水层铺贴后,上端用细铁丝扎紧,最后用密封材料封密,。附加

14、层卷材裁剪方法参见水落口做法。E、阴阳角处的基层涂胶后要用密封材料封密,宽度为距转角每边100mm,再铺一层卷材附加层。节点处理A、穿过防水层的管道管道穿过防水层分直接穿过和套管穿过两种。直接穿过防水层的管道四周找平层应按设计要求放坡,与基层交接处必须预留IOmmxlOmm的槽,填嵌密封材料,再将管道四周除锈打光,然后加铺附加增强层。用套管穿过防水层时,套管与基层间的做法与直接穿管做法相同,穿管与套管之间填弹性材料如泡沫塑料,每端留深IOmm以上凹槽嵌填密封的防水材料,然后再做保护层。B、分格缝分格缝的设置是为了使防水层有效地适应各种变形的影响,提高防水能力。但如果分格缝施工质量不好,则有可能

15、成为漏源之一。分格缝应按设计要求填嵌密封材料。分格缝位置要准确。一般应先弹线后嵌分格木条或聚苯乙烯(或聚乙烯)泡沫条,待砂浆或硅终凝后立即取出木条。分格缝两侧应做到顺直、平整、密实,否则应及时修补,以保证嵌缝材料粘结牢固,交工前用油膏灌满。C、阴阳角防水层阴阳角的基层应按设计要求作成半圆或倒角。由于交接处应力集中,往往先于大面积防水层提前破损,因此在这些部位应加做附加增强层,附加增强层可采用涂料加筋涂刷或采用卷材条加铺。阴角处常以全粘实铺为主,阳角处常采用空铺为主。附加层的宽度按设计规定,一般每边粘贴50mm为宜。也可采用密封材料涂刷2mm厚作为附加层。D、防水层收头防水层的檐口部位的收头,应距檐口边缘50-100mm,并留凹槽以便防水层端头压入凹槽,嵌填密封材料后不应产生阻水。防水层在泛水部位收头距屋面找平层最低高度应不小于250mm,待大面卷材铺贴后,再对泛水和收头做统一处理。铺贴卷材前,收头凹槽应抹聚合物水泥砂浆,使凹槽宽度和深度一致,并能顺直、平整。E、将预留洞口湿润并清除洞口内残留杂物,充分浇水湿润,在补洞前洞壁四周先刷界面剂一道,厚23mm,再用1:2防水砂浆填嵌入洞,补灰面应比墙面凹进IOmm,此处周围堵嵌油

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 绿化工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
