《幼儿园维修改造工程土方工程施工方案及技术措施.docx》由会员分享,可在线阅读,更多相关《幼儿园维修改造工程土方工程施工方案及技术措施.docx(8页珍藏版)》请在第壹文秘上搜索。

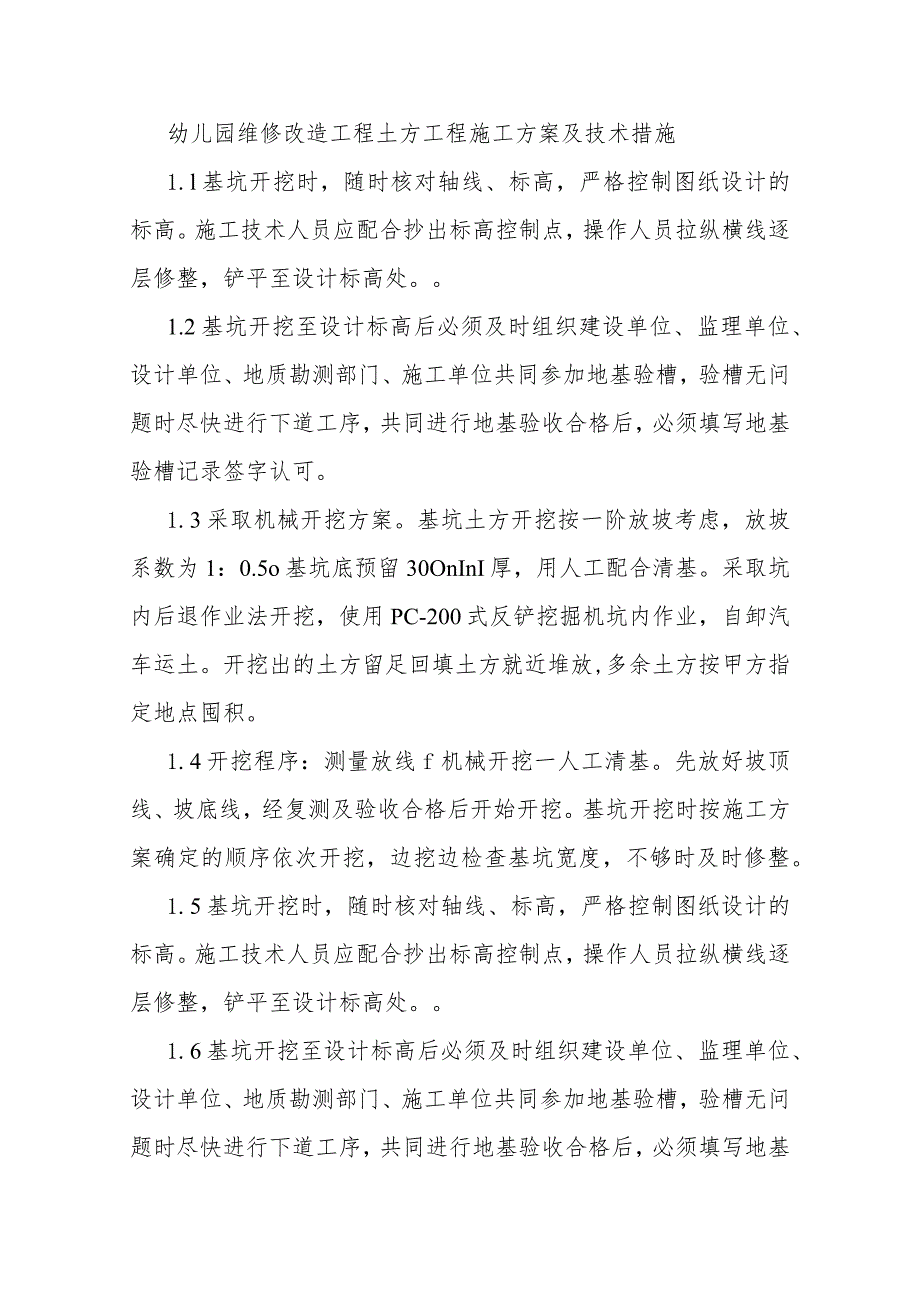

1、幼儿园维修改造工程土方工程施工方案及技术措施1.l基坑开挖时,随时核对轴线、标高,严格控制图纸设计的标高。施工技术人员应配合抄出标高控制点,操作人员拉纵横线逐层修整,铲平至设计标高处。1.2基坑开挖至设计标高后必须及时组织建设单位、监理单位、设计单位、地质勘测部门、施工单位共同参加地基验槽,验槽无问题时尽快进行下道工序,共同进行地基验收合格后,必须填写地基验槽记录签字认可。1.3采取机械开挖方案。基坑土方开挖按一阶放坡考虑,放坡系数为1:0.5o基坑底预留30OnInI厚,用人工配合清基。采取坑内后退作业法开挖,使用PC-200式反铲挖掘机坑内作业,自卸汽车运土。开挖出的土方留足回填土方就近堆

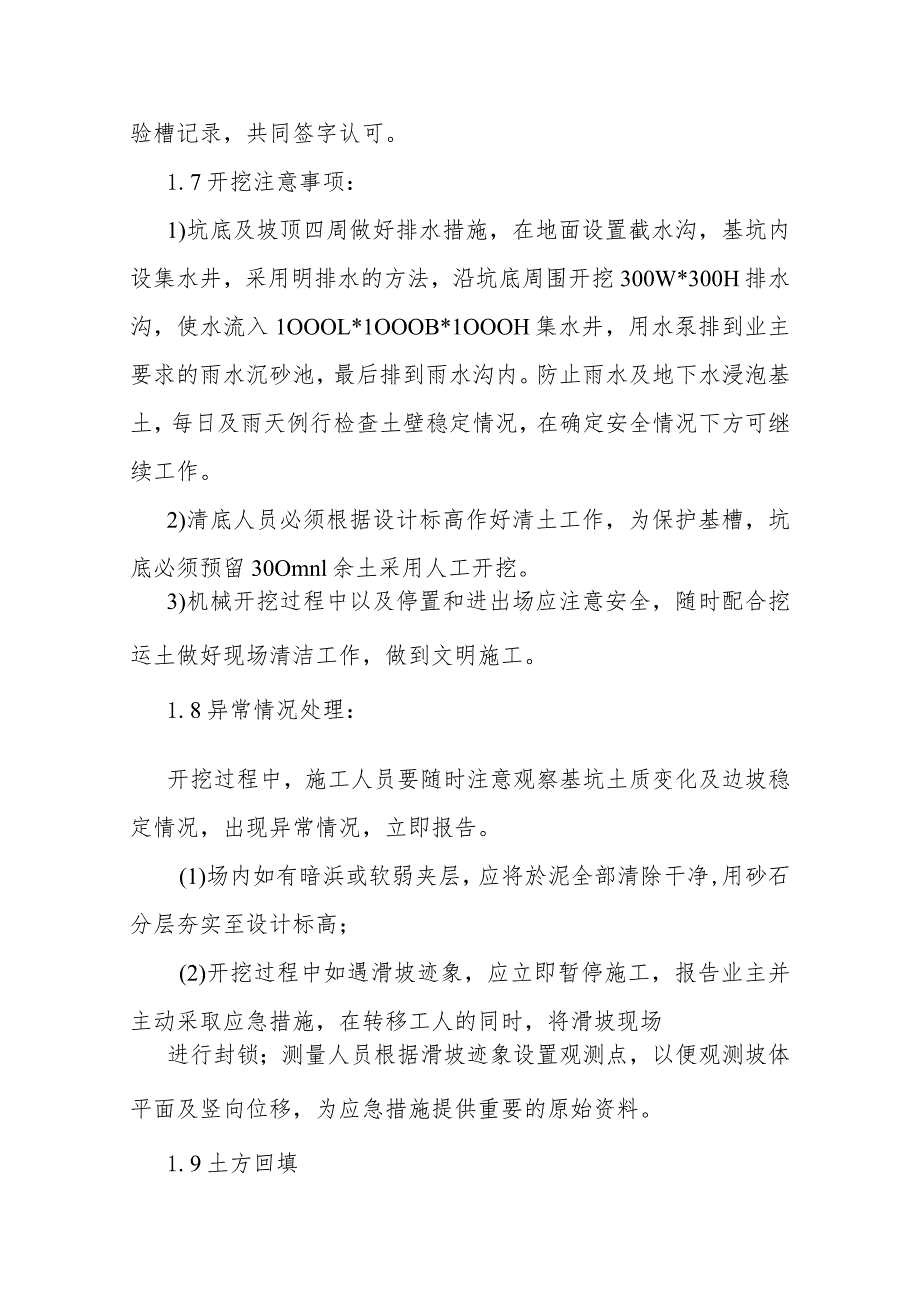

2、放,多余土方按甲方指定地点囤积。1.4开挖程序:测量放线f机械开挖一人工清基。先放好坡顶线、坡底线,经复测及验收合格后开始开挖。基坑开挖时按施工方案确定的顺序依次开挖,边挖边检查基坑宽度,不够时及时修整。1.5基坑开挖时,随时核对轴线、标高,严格控制图纸设计的标高。施工技术人员应配合抄出标高控制点,操作人员拉纵横线逐层修整,铲平至设计标高处。1.6基坑开挖至设计标高后必须及时组织建设单位、监理单位、设计单位、地质勘测部门、施工单位共同参加地基验槽,验槽无问题时尽快进行下道工序,共同进行地基验收合格后,必须填写地基验槽记录,共同签字认可。1.7开挖注意事项:1)坑底及坡顶四周做好排水措施,在地面
3、设置截水沟,基坑内设集水井,采用明排水的方法,沿坑底周围开挖300W*300H排水沟,使水流入1OOOL*1OOOB*1OOOH集水井,用水泵排到业主要求的雨水沉砂池,最后排到雨水沟内。防止雨水及地下水浸泡基土,每日及雨天例行检查土壁稳定情况,在确定安全情况下方可继续工作。2)清底人员必须根据设计标高作好清土工作,为保护基槽,坑底必须预留30Omnl余土采用人工开挖。3)机械开挖过程中以及停置和进出场应注意安全,随时配合挖运土做好现场清洁工作,做到文明施工。1.8异常情况处理:开挖过程中,施工人员要随时注意观察基坑土质变化及边坡稳定情况,出现异常情况,立即报告。(1)场内如有暗浜或软弱夹层,应

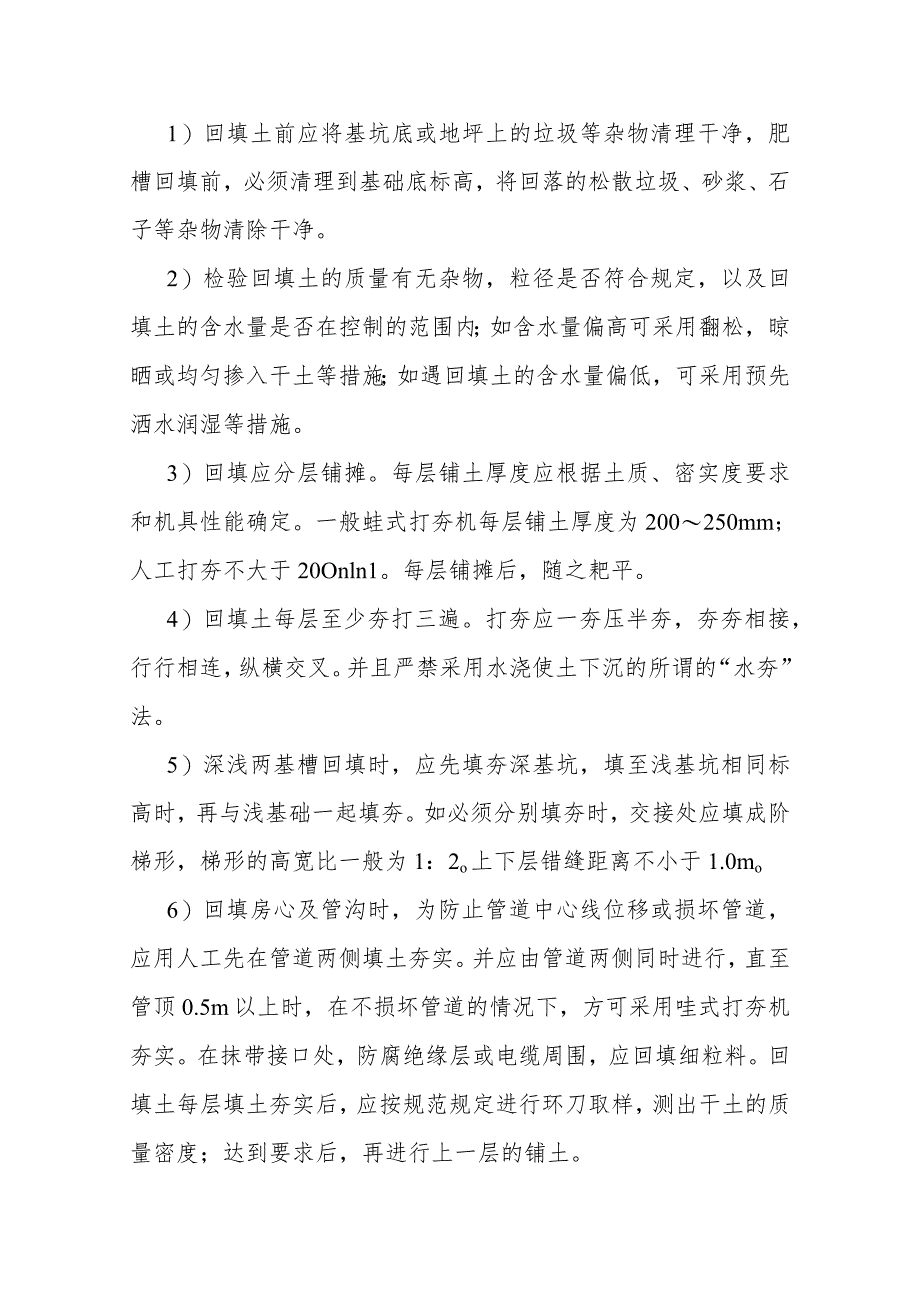

4、将於泥全部清除干净,用砂石分层夯实至设计标高;(2)开挖过程中如遇滑坡迹象,应立即暂停施工,报告业主并主动采取应急措施,在转移工人的同时,将滑坡现场进行封锁;测量人员根据滑坡迹象设置观测点,以便观测坡体平面及竖向位移,为应急措施提供重要的原始资料。1.9土方回填1)回填土前应将基坑底或地坪上的垃圾等杂物清理干净,肥槽回填前,必须清理到基础底标高,将回落的松散垃圾、砂浆、石子等杂物清除干净。2)检验回填土的质量有无杂物,粒径是否符合规定,以及回填土的含水量是否在控制的范围内;如含水量偏高可采用翻松,晾晒或均匀掺入干土等措施;如遇回填土的含水量偏低,可采用预先洒水润湿等措施。3)回填应分层铺摊。每
5、层铺土厚度应根据土质、密实度要求和机具性能确定。一般蛙式打夯机每层铺土厚度为200250mm;人工打夯不大于20Onln1。每层铺摊后,随之耙平。4)回填土每层至少夯打三遍。打夯应一夯压半夯,夯夯相接,行行相连,纵横交叉。并且严禁采用水浇使土下沉的所谓的“水夯”法。5)深浅两基槽回填时,应先填夯深基坑,填至浅基坑相同标高时,再与浅基础一起填夯。如必须分别填夯时,交接处应填成阶梯形,梯形的高宽比一般为1:2o上下层错缝距离不小于1.0mo6)回填房心及管沟时,为防止管道中心线位移或损坏管道,应用人工先在管道两侧填土夯实。并应由管道两侧同时进行,直至管顶0.5m以上时,在不损坏管道的情况下,方可采
6、用哇式打夯机夯实。在抹带接口处,防腐绝缘层或电缆周围,应回填细粒料。回填土每层填土夯实后,应按规范规定进行环刀取样,测出干土的质量密度;达到要求后,再进行上一层的铺土。7)修整找平,填土全部完成后,应进行表面拉线找平,凡超过标准高程的地方,及时依线铲平,凡低于标准高程的地方,应补土夯实。1.2质量技术组织措施建立以项目经理为负责人的质量保证体系。开工前组织全部进场人员学习施工方案,熟悉图纸及地质状况,对机械操作手进行技术交底,要求掌握施工的技术要点。每一道工序开工前,学习规范要求,精心施工。完工后,进行严格自检,不合格者坚决返工,按国际IS09002认证标准与要求进行全过程的质量管理。土方开挖
7、工程质量验收标准项目序号检查项目允许偏差或允许值(mm)检查方法柱基挖方场地平整管内地(路)基坑基槽人工机械面基层二k控项目1标高-50+305050-50水准仪检查2长度、宽度+200-50+300100+500150+100经纬仪、钢尺3边坡设计要求观察、坡度尺般项目1表面平整度2020502020用2m靠尺和楔形塞尺2基低土性设计要求观察或土样分析注:地(路)面基层的偏差只适用于直接在挖、填方上做地(路)面的基层。土方回填工程质量验收标准项序检查项目允许偏差或允许值(mm)检查方法柱基基坑挖方场地平整管内地(路)基槽人工机械面基层主控项目1标高-50305050-50水准仪检查2分层压实
8、系数设计要求按规定方法般项目1回填土料设计要求取样检查或直观鉴别2分层厚度及含水量设计要求水准仪及抽样检查3表面平整度2020302020用靠尺或水准仪1.3安全管理及防护技术措施按照我公司职业健康安全管理手册、程序文件严格对现场安全防护进行控制。现场成立安全领导小组,工地设专职安全员,全面负责安全生产及各种安全教育活动,由工程部组织有关部门对现场进行经常性检查,发现隐患及时组织人员整改。保证无重大事故。场内按各阶段施工情况在进出口和危险区挂宣传画、色标、标牌及标语,各种防护部位防护到位。各种标牌应挂齐,并挂在醒目部位处,符合OHSASI8001标准。1.3.1基坑的防护1)土方开挖要探明地下
9、管网,防止发生意外事故;2)在距基坑边0.6米周围用48钢管设置两道护身栏杆,立杆间距4米,高出自然地坪L8米,埋深0.8米,基坑上口边1米范围内不许堆土、堆料和停放机具。各施工人员严禁翻跃护身栏杆。基坑施工期间设警示牌,夜间加设红色灯标志;3)基坑外施工人员不得向基坑内乱扔杂物,向基坑下传递工具时要接稳后再松手;4)坑下人员休息要远离基坑边及放坡处,以防不慎;5)施工机械一切服从指挥,人员尽量远离施工机械,如有必要,先通知操作人员,待回应后方可接近。1.3.2施工现场场容管理措施1)施工现场执行“谁主管,谁负责”的原则,工地项目经理对施工现场管理工作全面负责,一切与建设工程施工活动有关的单位和个人,必须服从管理。2)现场施工道路为於路面,保持畅通,禁止路面堆放材料、设备;3)进入现场的土方机械及材料不用时要堆放整齐,不得混乱,每天安排专人保持现场的整洁;4)进入施工现场的所有人员必须佩带安全帽,非施工人员不准进入施工现场;5)各种机械定期保养,机械操作人员建立岗位责任制,做到持证上岗,严禁无证操作;6)天气干燥时,现场适量洒水,减少扬尘;7)施工现场全体管理人员佩带胸卡。
