幼儿园维修改造项目模板工程施工方案及技术措施.docx

上传人:p** 文档编号:550326 上传时间:2023-10-27 格式:DOCX 页数:6 大小:23.86KB
下载 相关 举报
幼儿园维修改造项目模板工程施工方案及技术措施.docx_第1页
第1页 / 共6页
幼儿园维修改造项目模板工程施工方案及技术措施.docx_第2页
第2页 / 共6页
幼儿园维修改造项目模板工程施工方案及技术措施.docx_第3页
第3页 / 共6页
幼儿园维修改造项目模板工程施工方案及技术措施.docx_第4页
第4页 / 共6页
幼儿园维修改造项目模板工程施工方案及技术措施.docx_第5页
第5页 / 共6页
幼儿园维修改造项目模板工程施工方案及技术措施.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《幼儿园维修改造项目模板工程施工方案及技术措施.docx》由会员分享,可在线阅读,更多相关《幼儿园维修改造项目模板工程施工方案及技术措施.docx(6页珍藏版)》请在第壹文秘上搜索。

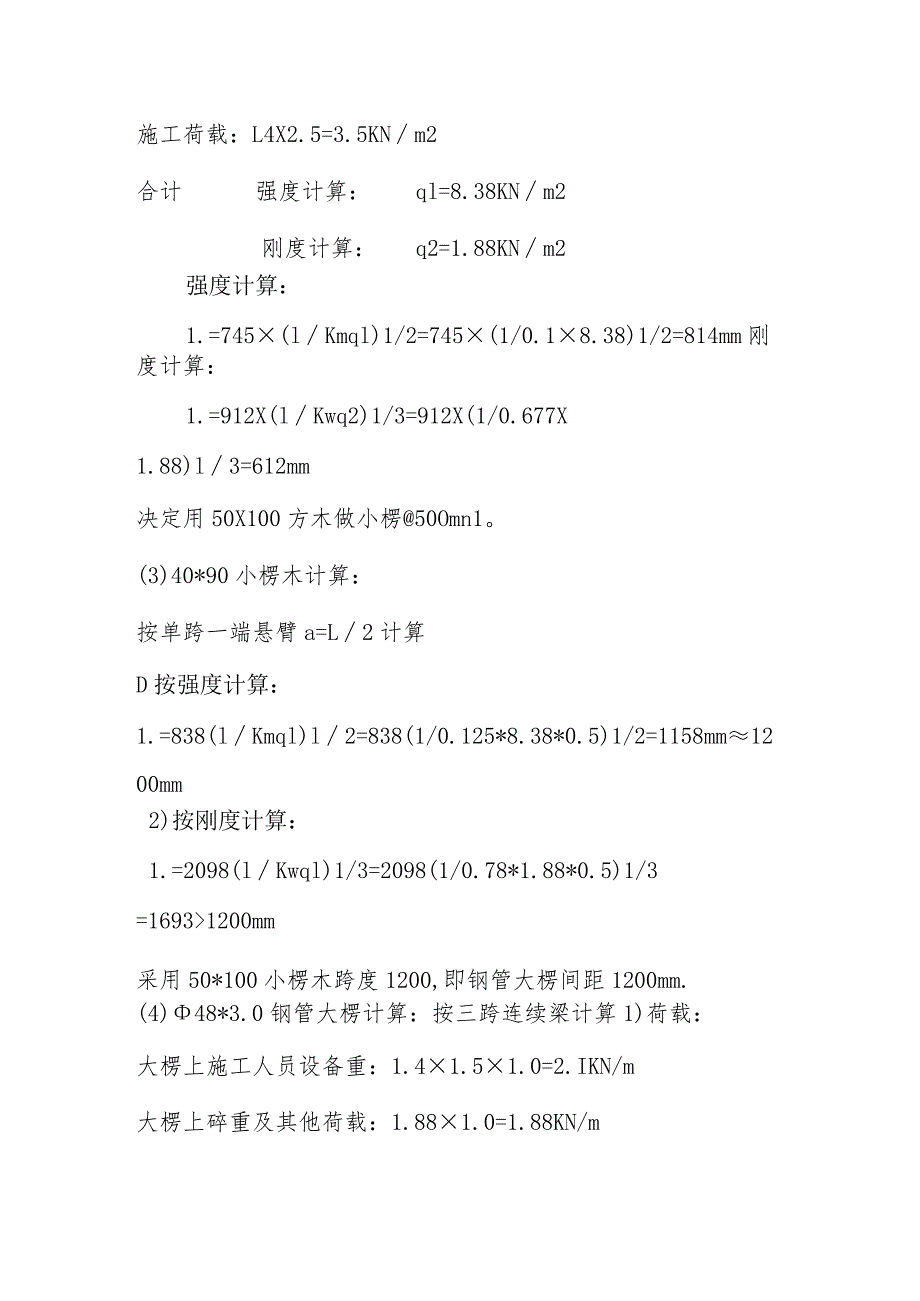

1、幼儿园维修改造项目模板工程施工方案及技术措施模板工程是本项目现浇校结构的关键工序,必须具有足够的强度、刚度和稳定性,保证工程结构的构件各部分的形状、尺寸和相互位置的准确,能可靠的承受新浇税的重量和侧压力及施工荷载,构造简单、装拆方便,利于施工。1、模板构造特点墙、柱、楼板模均采用15厚复合木模板,小楞用50*100方料,大楞用648*3.0钢管,墙拉杆用螺栓,板、梁用脚手架钢管支架支撑。拉杆螺栓为10圆钢,墙柱横楞(外楞)采用48*3钢管。(一)钢模板计算:本工程楼板的厚度均小于15Omnb故均按下列计算支撑:(1)本模板支撑设计考虑舲板的厚度为15OnInI,楼层层高小于3.6m,选择可以适

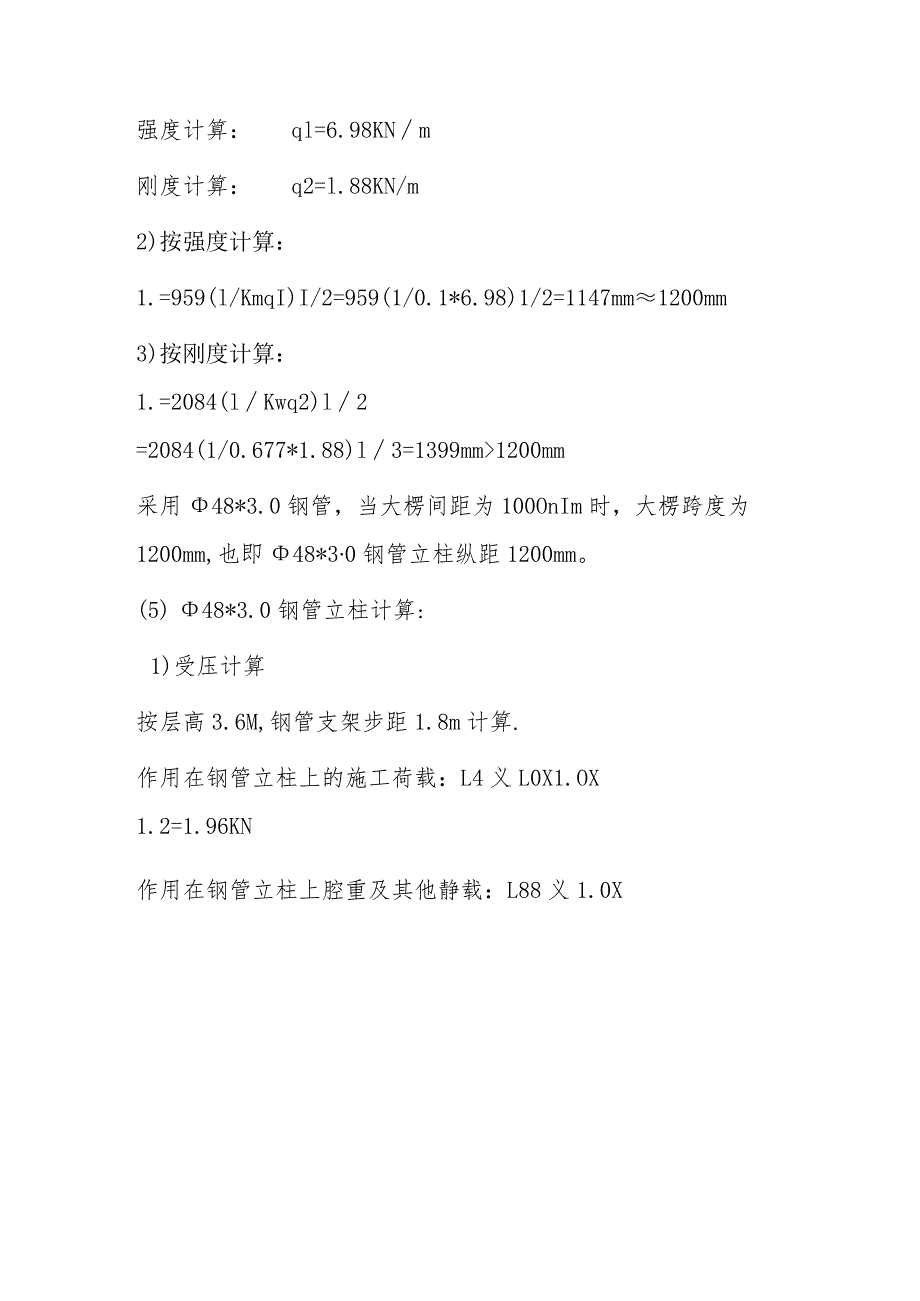

2、用于绝大多数工程的校楼板。模板支撑构造,见后附图:(2)胶合板面板计算:按三跨连续梁计算荷载:模板自重:L2XO.3=0.36KNm2舲 重:1.2X0. 1524=1.32 KNm2钢筋重:O.151,IX1.2=0.20KNm2施工荷载:L4X2.5=3.5KNm2合计强度计算:ql=8.38KNm2刚度计算:q2=1.88KNm2强度计算:1.=745(lKmql)1/2=745(1/0.18.38)1/2=814mm刚度计算:1.=912X(lKwq2)1/3=912X(1/0.677X1.88)l3=612mm决定用50X100方木做小楞50Omn1。(3)40*90小楞木计算:按单

3、跨一端悬臂a=L2计算D按强度计算:1.=838(lKmql)l2=838(1/0.125*8.38*0.5)1/2=1158mm1200mm2)按刚度计算:1.=2098(lKwql)1/3=2098(1/0.78*1.88*0.5)1/3=16931200mm采用50*100小楞木跨度1200,即钢管大楞间距1200mm.(4)48*3.0钢管大楞计算:按三跨连续梁计算1)荷载:大楞上施工人员设备重:1.41.51.0=2.IKN/m大楞上碎重及其他荷载:1.881.0=1.88KN/m强度计算:ql=6.98KNm刚度计算:q2=l.88KN/m2)按强度计算:1.=959(l/KmqI

4、)I/2=959(1/0.1*6.98)1/2=1147mm1200mm3)按刚度计算:1.=2084(lKwq2)l2=2084(1/0.677*1.88)l3=1399mm1200mm采用48*3.0钢管,当大楞间距为100OnIm时,大楞跨度为1200mm,也即48*30钢管立柱纵距1200mm。(5) 48*3.0钢管立柱计算:1)受压计算按层高3.6M,钢管支架步距1.8m计算.作用在钢管立柱上的施工荷载:L4义L0X1.OX1.2=1.96KN作用在钢管立柱上腔重及其他静载:L88义1.0XP=7.82KN入=L/i=2100/15.75=133查表得:=0.418KNN=fmA三

5、0.418X205X424=36.33KN7.82KN(安全)2)扣件抗滑移计算:单个扣件抗滑移力为8.OKN7.82KN(安全)3)讨论从上看出,钢管立柱的抗压承载力大大高于扣件的抗滑移能力,甚至步距L=390时,入二250的情况下,立管抗压也安全.以上计算表面,本方案立柱的扣件抗滑移能力只能承受L2M2模板传来的荷载,而50*100方木小楞和48*3.0钢管大楞的跨度都可达到L2M,所以,当房间开间不同而要调整大楞间距时,只要相应调整大楞的立柱纵向距离,使立柱承受的荷载面积不超过L2M2都是可以的.(6)结论本方案用15厚复合木模板做底板,必须顺纹受力,40*90方木小楞500,钢管大楞间

6、距*钢管立柱纵距可在1200*1000.1100*1100.100O*1200尺寸中供选择,但其最大尺寸不能大于L2M,受力面积不得大于1.2M2.施工时特别注意:1、钢管大楞与立柱的扣件螺丝要拧紧,严防扣件在受力滑落。2、立柱的最大间距不得大于1200mm,且此时立柱的另一方向间距不能大于100OnIm。3、板的方木小楞近梁端,不能直接放在梁的侧模方木上,而应放在钢管大楞上.模板的安装与拆除1)拉杆螺栓应采用塑料套管以便回收利用。2)竖横楞悬臂长度不得大于200mm。为保证模板施工位置准确、确保墙体垂直度平整度,采用焊钢筋限位来控制墙厚度,同时以弹模板就位边线来校正和检验模板位置的正确度。柱墙模板舲强度必须达到1.2Mp,梁和楼板底模混凝土强度必须达到设计强度的80%方可拆除,跨度大于8M时必须达到设计强度的100%方可拆模.在数层楼板结构连续施工时,应计算楼面施工载荷和施工中结构的荷载对下层楼板结构传递力,对下层结构应采取支撑措施.为此必须配备二层模板和支撑的材料数量.拆模前应由工地技术负责人填写拆除报告,经现场监理批复后才能拆除.模板拆除后,应及时清除粘结在表面的水泥等,重复使用前必须喷涂隔离剂,模板每次使用后应视其变形和损坏程度,及时组织整理更换,确保达到优质结构标准.

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
