环梁、支撑拆除施工工艺.docx

上传人:p** 文档编号:551362 上传时间:2023-10-27 格式:DOCX 页数:10 大小:28.31KB
下载 相关 举报
环梁、支撑拆除施工工艺.docx_第1页
第1页 / 共10页
环梁、支撑拆除施工工艺.docx_第2页
第2页 / 共10页
环梁、支撑拆除施工工艺.docx_第3页
第3页 / 共10页
环梁、支撑拆除施工工艺.docx_第4页
第4页 / 共10页
环梁、支撑拆除施工工艺.docx_第5页
第5页 / 共10页
环梁、支撑拆除施工工艺.docx_第6页
第6页 / 共10页
环梁、支撑拆除施工工艺.docx_第7页
第7页 / 共10页
环梁、支撑拆除施工工艺.docx_第8页
第8页 / 共10页
环梁、支撑拆除施工工艺.docx_第9页
第9页 / 共10页
环梁、支撑拆除施工工艺.docx_第10页
第10页 / 共10页
亲,该文档总共10页,全部预览完了,如果喜欢就下载吧!
资源描述

《环梁、支撑拆除施工工艺.docx》由会员分享,可在线阅读,更多相关《环梁、支撑拆除施工工艺.docx(10页珍藏版)》请在第壹文秘上搜索。

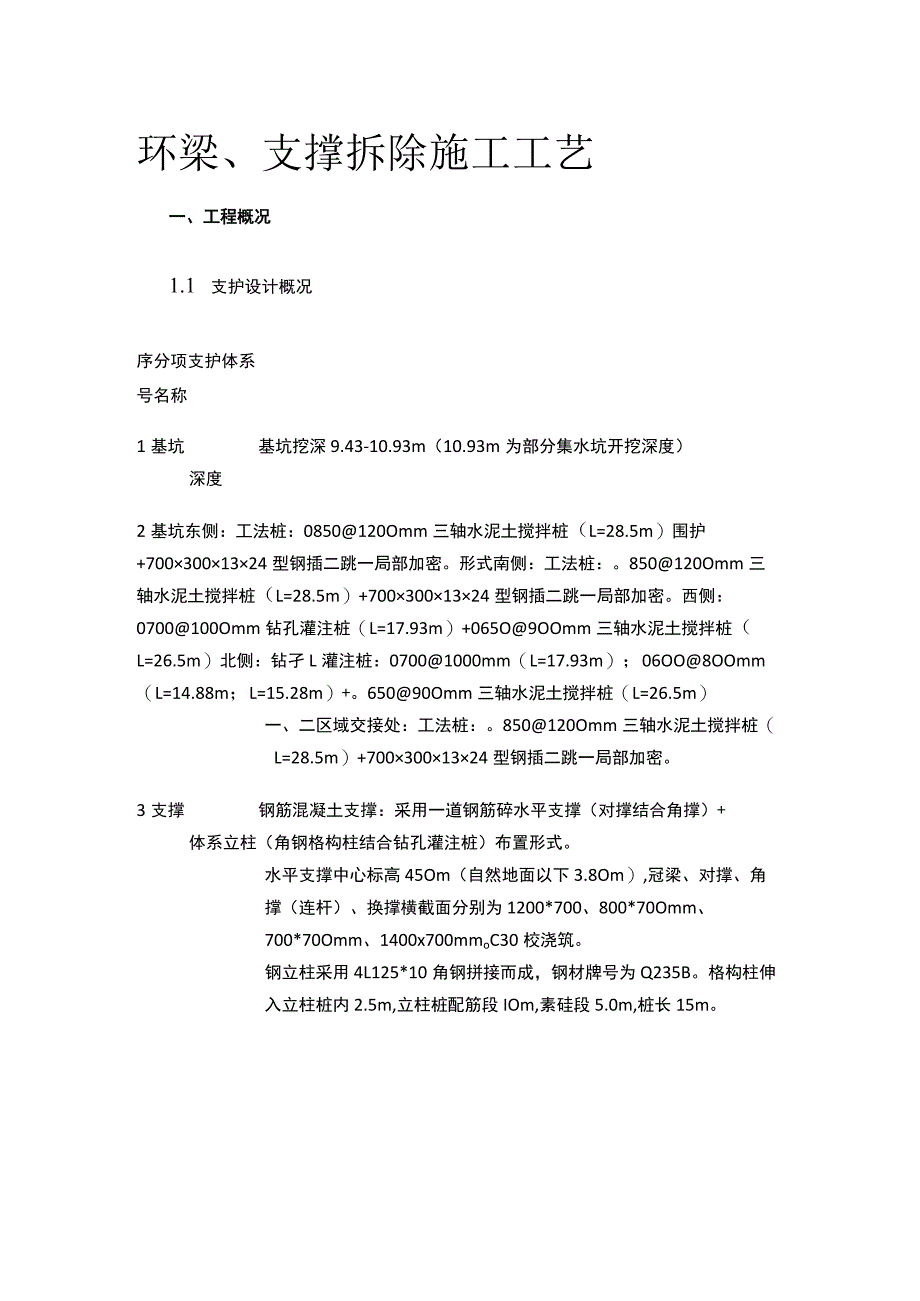

1、环梁、支撑拆除施工工艺一、工程概况1.1 支护设计概况序分项支护体系号名称1基坑基坑挖深9.43-10.93m(10.93m为部分集水坑开挖深度)深度2基坑东侧:工法桩:0850120Omm三轴水泥土搅拌桩(L=28.5m)围护+7003001324型钢插二跳一局部加密。形式南侧:工法桩:。850120Omm三轴水泥土搅拌桩(L=28.5m)+7003001324型钢插二跳一局部加密。西侧:0700100Omm钻孔灌注桩(L=17.93m)+065O9OOmm三轴水泥土搅拌桩(L=26.5m)北侧:钻孑L灌注桩:07001000mm(L=17.93m);06OO8OOmm(L=14.88m;L

2、=15.28m)+。65090Omm三轴水泥土搅拌桩(L=26.5m)一、二区域交接处:工法桩:。850120Omm三轴水泥土搅拌桩(L=28.5m)+7003001324型钢插二跳一局部加密。3支撑钢筋混凝土支撑:采用一道钢筋碎水平支撑(对撑结合角撑)+体系立柱(角钢格构柱结合钻孔灌注桩)布置形式。水平支撑中心标高45Om(自然地面以下3.8Om),冠梁、对撑、角撑(连杆)、换撑横截面分别为1200*700、800*70Omm、700*70Omm、1400x700mmoC30校浇筑。钢立柱采用4L125*10角钢拼接而成,钢材牌号为Q235B。格构柱伸入立柱桩内2.5m,立柱桩配筋段IOm,

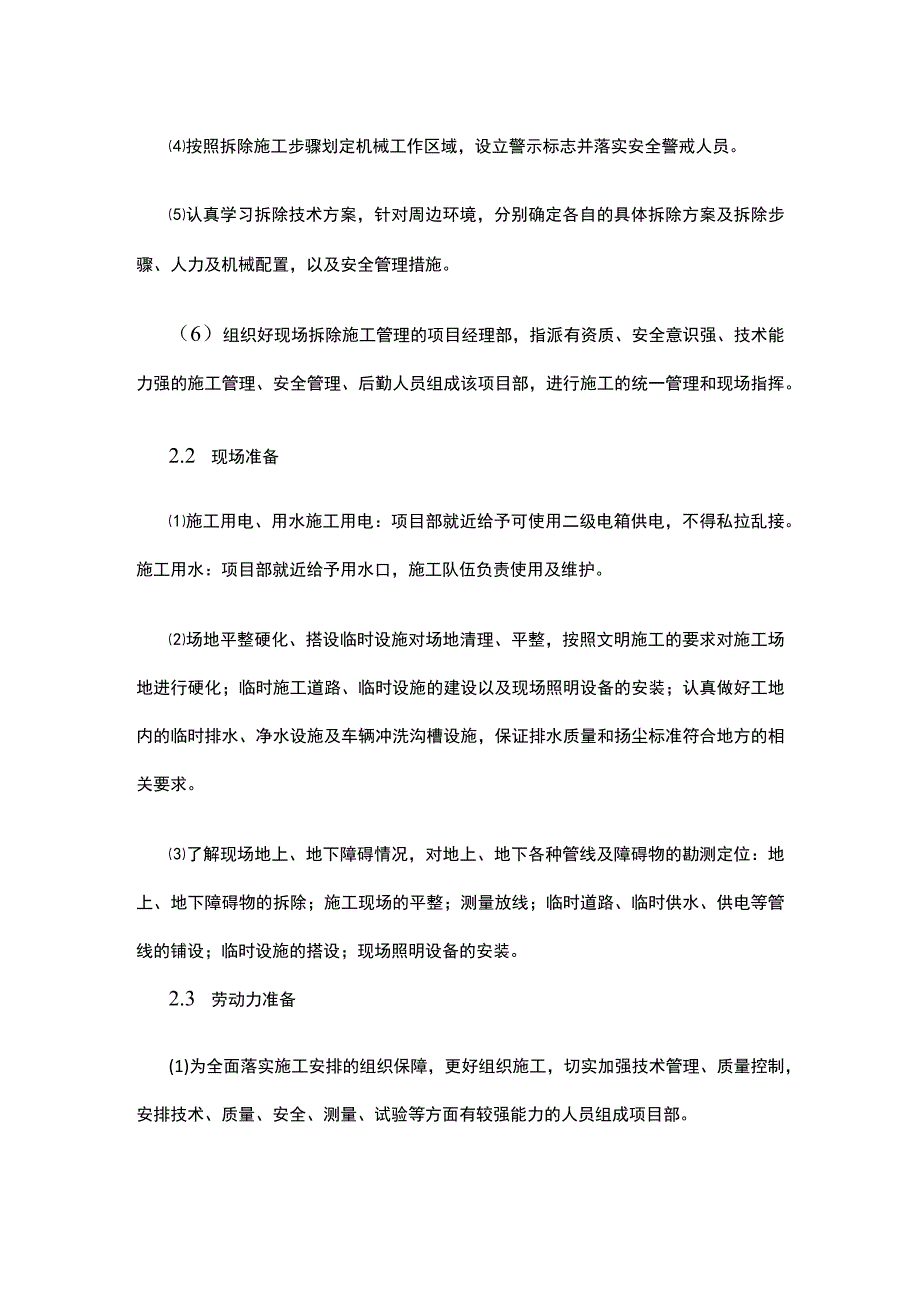

3、素硅段5.0m,桩长15m。支撑梁截面尺寸序号名称截面尺寸梁顶标高混凝土强度等级1冠梁11100500-2.700C302冠梁21200500-1.700C303腰梁1200700-4.150C304对撑800700-4.150C305连梁700700-4.150C30二、施工准备2.1 技术准备建立拆除工程项目管理小组,明确各自责任与分工,共同协调拆除进度,按时完成工程。落实主要工程技术人员,选调有丰富经验的人员为骨干,认真熟悉拆除对象和环境。(3)针对施工特点对施工人员分阶段进行安全、技术交底,确定施工的对象、方法、须保护的对象和安全标准,加强对施工人员安全教育、提高安全生产自觉性。按照拆

4、除施工步骤划定机械工作区域,设立警示标志并落实安全警戒人员。认真学习拆除技术方案,针对周边环境,分别确定各自的具体拆除方案及拆除步骤、人力及机械配置,以及安全管理措施。(6)组织好现场拆除施工管理的项目经理部,指派有资质、安全意识强、技术能力强的施工管理、安全管理、后勤人员组成该项目部,进行施工的统一管理和现场指挥。2.2 现场准备施工用电、用水施工用电:项目部就近给予可使用二级电箱供电,不得私拉乱接。施工用水:项目部就近给予用水口,施工队伍负责使用及维护。场地平整硬化、搭设临时设施对场地清理、平整,按照文明施工的要求对施工场地进行硬化;临时施工道路、临时设施的建设以及现场照明设备的安装;认真

5、做好工地内的临时排水、净水设施及车辆冲洗沟槽设施,保证排水质量和扬尘标准符合地方的相关要求。了解现场地上、地下障碍情况,对地上、地下各种管线及障碍物的勘测定位:地上、地下障碍物的拆除;施工现场的平整;测量放线;临时道路、临时供水、供电等管线的铺设;临时设施的搭设;现场照明设备的安装。2.3 劳动力准备(1)为全面落实施工安排的组织保障,更好组织施工,切实加强技术管理、质量控制,安排技术、质量、安全、测量、试验等方面有较强能力的人员组成项目部。本标段施工工期紧、任务重、施工难度大,为了顺利完成该项施工彳壬务,项目部选派有施工经验的现场管理人员协调施工各个环节。根据工期安排,选择有较强施工组织能力

6、、信誉高、肯吃苦的施工队伍进行混凝土支撑拆除施工。(4)进场前对施工人员进行全员入场教育、岗前培训,对施工人员进行钢筋混凝土、施工安全、技术交底。做好特殊工种的准备工作,特殊工种施工人员只有取得特殊工种操作证后才能持证上岗。劳动力计划见表1,施工中根据实际需要进行人员工种、数量调整。表1劳动力配置表序号工种第一段人数第二段人数第三段人数1管理人员2222空压机操作人员5553挖掘机操作人员2224破碎机操作人员2225铲车操作人员2226吊车操作人员2227电工1118气割施工人员6669清理人员1515152.4 施工物资、机械准备(1)根据主要机具需用量计划,及时组织机械设备的进场、安装、

7、调试,保证使用。大型设备进场前要进行设备报验,经过监理批复后的合格设备才允许进场施工。施工设备进场计划见表2,施工中根据实际情况进行同类设备调整以保证施工正常进行。施工设备进场计划表2名称型号第一段第二段第三段塔吊QTZ80(5710)2台2台2台空压机3台3台3台破碎机ZX2002台2台2台铲车1.5吨2台2台2台长臂挖掘机17米2台2台2台气割设备5套5套5套斗车垃圾运输车10辆10辆10辆铁锹15把15把15把二、操作工艺项目经理对整个拆除工程的施工进度全面控制,项目部成立支撑梁拆除专项管理小组与安全监控管理小组。支撑系统拆除按照流水段分段拆除,拆前做好隔离措施,用彩旗拉线封闭拆除区并派

8、人在现场监护邛方止其他施工人员进入拆除现场,协调好塔吊配合施工。施工工艺说明:(1)拆前:13Ot汽车吊各一台,220履带式镐头机2-3台,空压机若干台,氧气瓶、乙块瓶若干瓶,20t土方车5辆,废旧钢筋运输车2辆。(2)预埋钢筋防护搭设:进场后立即实施预埋钢筋防护搭设即产品保护措施。开拆前对基坑及围樵下面预埋钢筋认真做好保护工作,即用搭设脚手架后铺脚手板,形成坚实斜面的保护架,阻挡混凝土块坠落而压弯预埋钢筋的发生。机械车坑内作业移动时如遇有预埋钢筋不能穿越,按照常规操作的办法,将钢筋弯曲,下铺木方,上铺钢板再穿越。在条件许可的情况下尽可能绕行。(3)130t汽车吊将机械吊入基坑用130t汽车吊

9、将拆除机械吊入基坑。(4)支撑破碎拆除采用在支撑梁上铺设工字钢条,然后用普通镐头机立于工字钢梁上(类似走道板,工字钢梁为25b工字钢,长12m)组成的平板作为镐头机作业平台上进行渐次后退式拆除对于机械无法拆除的部位,采用人工辅助拆除。采用人工拆除的施工部位,需要先搭设脚手架,并且脚手架验收合格后施工,施工人员系好安全带。作业形式为:进场一搭设脚手架剥离混凝土保护层切割钢筋剥离钢筋破碎混凝土拆除脚手架施工完毕退场。人工风镐拆除时搭设安全脚手架要求:横向间隔Im,纵向间隔1.2m,重点部位采用双排钢管,支撑下平面与钢管间隔Olm,扣件扣牢,上铺木板,工人能够平稳站立,每条支撑梁从中间开口向两端破凿

10、,使支撑梁重量分开,承载在底层钢筋和脚手架上。(4)废钢筋的气割、归堆、外运采用乙块、氧气切割废钢筋。根据塔吊、内支撑及墙柱插筋位置,将钢筋回收到指定地点,每个工作点两个工人切割,两个工人对方并用塔吊吊出坑外,基坑周边停放钢筋车辆,码放装车。(5)渣土归堆、垂直运输、外运归堆时采用人工装运、小推车运输,将渣土运至塔吊能够吊起的部位。人工清理墙板筋内渣土,确保清理干净,不留死角。归堆不能过于集中,以免影响楼板安全。垂直运输:将渣土归堆在吊车或塔吊有效工作范围内,把渣土装入钢丝网兜或专用钢斗里,由汽车吊或塔吊吊出基坑,基坑边渣土堆料应及时装车运走。(7)交出工作面或退场分块作业面施工完毕后,项目验

11、收合格后转入下一个工作面,整个工作完成后退场。三、质量控制要求(1)技术人员熟悉施工图纸、施工规范、质量检验标准、验收规范和验收制度,做好施工前的技术交底和质量标准交底工作,进一步落实有关施工工艺和施工方法。(2)加强职工技术业务培训教育提高职工的质量意识和业务技能,树立质量为本的观念,建立和完善质量责任制度,理)顺、调节各项管理关系。(3)积极配合上级部门,认真听取意财口要求,避免拆撑施工对实体结构的破坏。(4)建立质量否决制,以专职质量员为主,与现场施工员一起,重点加强拆撑过程拆撑工艺控制,认真做好质量检查工作。(5)成立检查小组,开展全面质量管理活动,开展拆撑质量自检、抽检、评定并及时总

12、结改进。(6)按照施工程序,每道工序进行跟踪落实。(7)内业资料整理及时、准确、整齐、齐全,与外业同步,保存原始数据备查。(8)及时请监理、设计、业主单位工程师到现场检查,发现不足及时纠正整改,确保工程质量达到优良。四、安全控制要求坚持安全第一,施工前先对现场管理人员和施工人员进行安全教育和技术交底;进场人员必须经过安全教育才能上岗,机械操作人员必须持证上岗;建筑施工人员不得进入机械作业半径以内,建筑施工不得与机械施工交叉作业;(4)拆除前在警戒区拉警戒绳,做好警戒区域明示。机械拆除施工在指挥人员指挥操作下进行,并有安全员负责监督周围安全情况;机械拆除施工时,要特别注意计划好机械的行驶、退避路

13、线。要严格按照建筑物、构筑物拆除技术规程中的方法要求进行。使用前必须检查,达到运行情况良好,安全可靠;机械拆除施工必须设专职现场指挥员,直接指挥作业人员,按施工方案、指挥信号完成支撑拆除工作;使用机械拆除施工,除机械作业和指挥人员外,其他辅助人员必须距工作点1.2倍距离以外。按照施工步骤,划定危险区域,做好安全防护和警戒措施,规划出拆除机械的回旋路线;(6)搞好机械设备的维护,定期检验,保证安全使用条件;严禁在风速五级以上拆除作业和吊装工作。机械拆除及渣土外运时,需要采取洒水以降尘;(9)严格遵守市区有关机械拆除规定,不得违章操作,野蛮施工;(IO)严格遵守夜间施工的有关规定,尽量做到少扰民;工人气割钢筋时,需配备灭火器。附近堆放有可燃物时(木方,模板等),接水管到作业面做消防准备。(11)作业方法,在施工中认真贯彻实施,确保施工全过程万无一失,碰到新的问题,应采取有针对性的拆除方案,确保安全施工,施工方法有较大改动,报告公司技术部立即到现场决策确定可行的施工方法。(12)拆除施工人员必须佩戴安全带,戴好安全帽,戴好口罩。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
