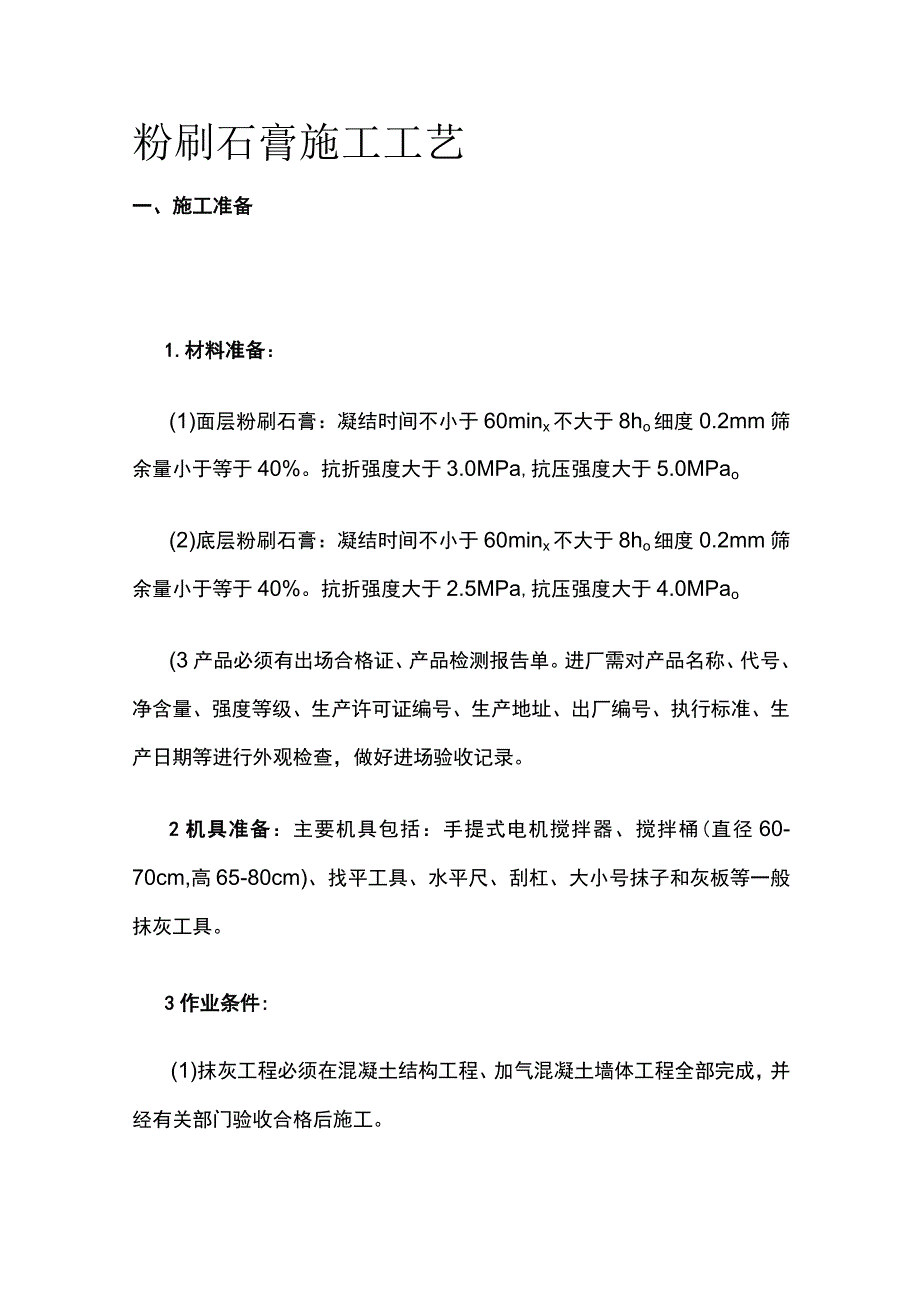

1、粉刷石膏施工工艺一、施工准备1.材料准备:(1)面层粉刷石膏:凝结时间不小于60minx不大于8ho细度0.2mm筛余量小于等于40%。抗折强度大于3.0MPa,抗压强度大于5.0MPao(2)底层粉刷石膏:凝结时间不小于60minx不大于8ho细度0.2mm筛余量小于等于40%。抗折强度大于2.5MPa,抗压强度大于4.0MPao(3产品必须有出场合格证、产品检测报告单。进厂需对产品名称、代号、净含量、强度等级、生产许可证编号、生产地址、出厂编号、执行标准、生产日期等进行外观检查,做好进场验收记录。2机具准备:主要机具包括:手提式电机搅拌器、搅拌桶(直径60-70cm,高65-80cm)、找

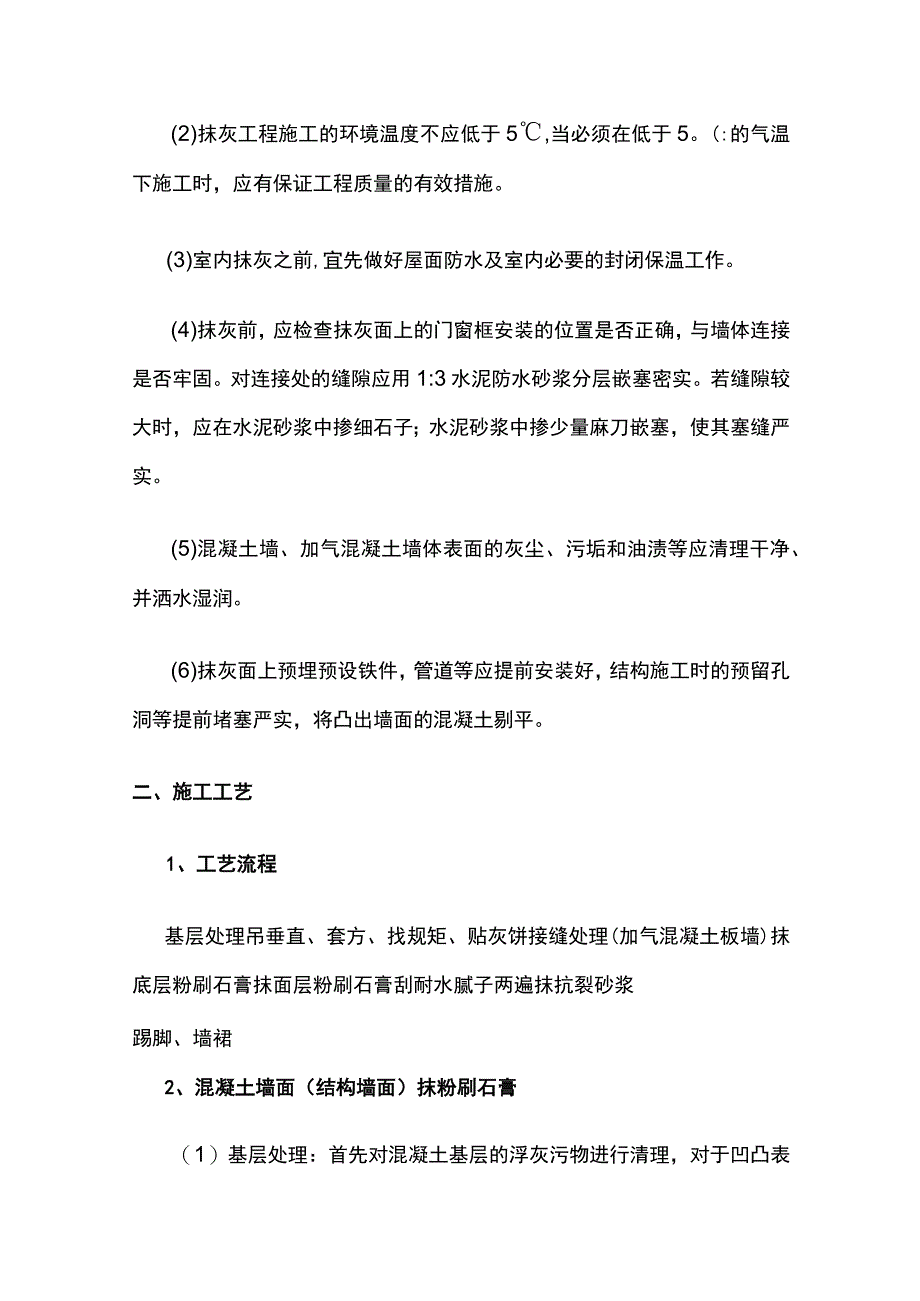

2、平工具、水平尺、刮杠、大小号抹子和灰板等一般抹灰工具。3作业条件:(1)抹灰工程必须在混凝土结构工程、加气混凝土墙体工程全部完成,并经有关部门验收合格后施工。(2)抹灰工程施工的环境温度不应低于5,当必须在低于5。(:的气温下施工时,应有保证工程质量的有效措施。(3)室内抹灰之前,宜先做好屋面防水及室内必要的封闭保温工作。(4)抹灰前,应检查抹灰面上的门窗框安装的位置是否正确,与墙体连接是否牢固。对连接处的缝隙应用1:3水泥防水砂浆分层嵌塞密实。若缝隙较大时,应在水泥砂浆中掺细石子;水泥砂浆中掺少量麻刀嵌塞,使其塞缝严实。(5)混凝土墙、加气混凝土墙体表面的灰尘、污垢和油渍等应清理干净、并洒水

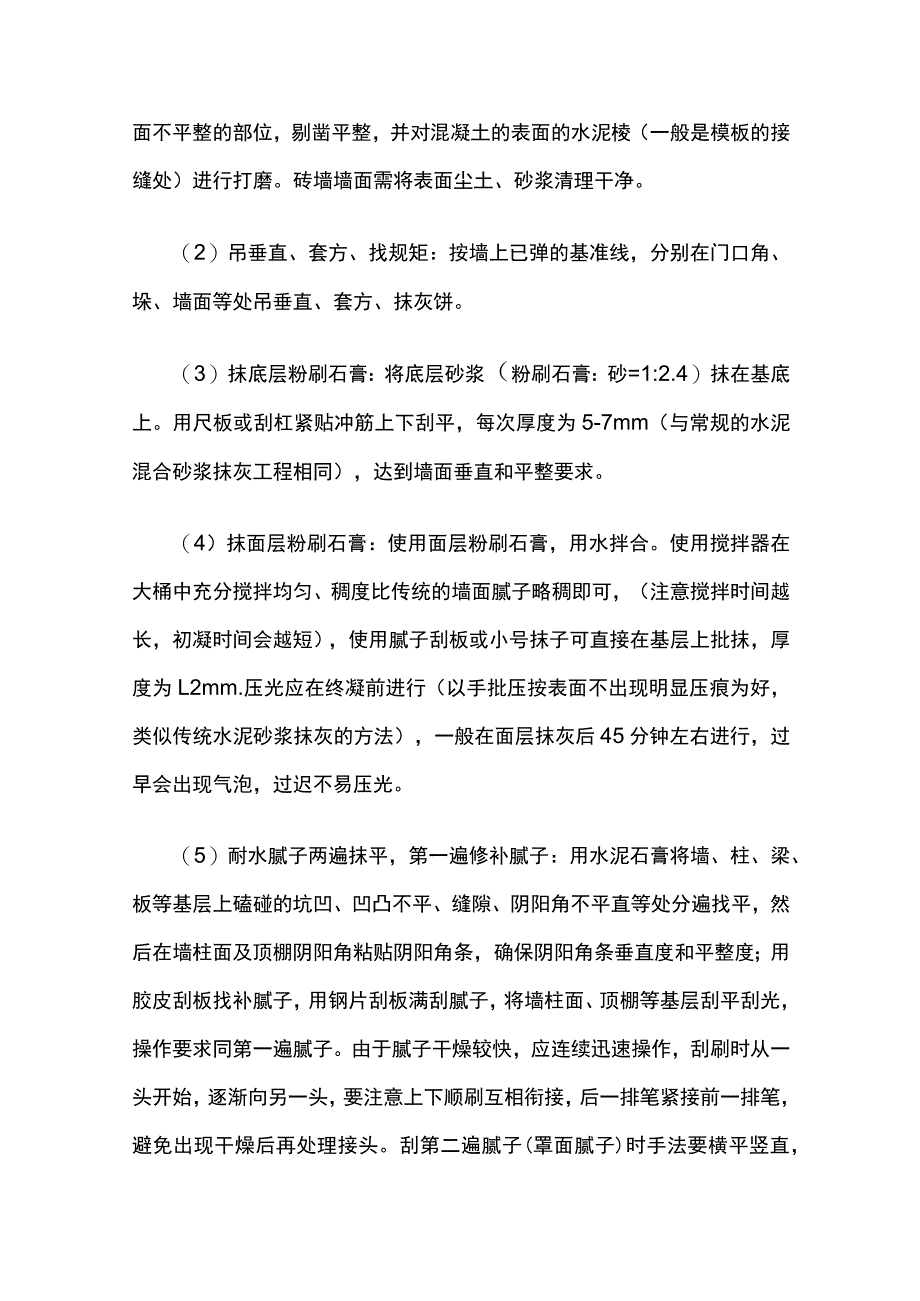

3、湿润。(6)抹灰面上预埋预设铁件,管道等应提前安装好,结构施工时的预留孔洞等提前堵塞严实,将凸出墙面的混凝土剔平。二、施工工艺1、工艺流程基层处理吊垂直、套方、找规矩、贴灰饼接缝处理(加气混凝土板墙)抹底层粉刷石膏抹面层粉刷石膏刮耐水腻子两遍抹抗裂砂浆踢脚、墙裙2、混凝土墙面(结构墙面)抹粉刷石膏(1)基层处理:首先对混凝土基层的浮灰污物进行清理,对于凹凸表面不平整的部位,剔凿平整,并对混凝土的表面的水泥棱(一般是模板的接缝处)进行打磨。砖墙墙面需将表面尘土、砂浆清理干净。(2)吊垂直、套方、找规矩:按墙上已弹的基准线,分别在门口角、垛、墙面等处吊垂直、套方、抹灰饼。(3)抹底层粉刷石膏:将底
4、层砂浆(粉刷石膏:砂=1:2.4)抹在基底上。用尺板或刮杠紧贴冲筋上下刮平,每次厚度为5-7mm(与常规的水泥混合砂浆抹灰工程相同),达到墙面垂直和平整要求。(4)抹面层粉刷石膏:使用面层粉刷石膏,用水拌合。使用搅拌器在大桶中充分搅拌均匀、稠度比传统的墙面腻子略稠即可,(注意搅拌时间越长,初凝时间会越短),使用腻子刮板或小号抹子可直接在基层上批抹,厚度为L2mm.压光应在终凝前进行(以手批压按表面不出现明显压痕为好,类似传统水泥砂浆抹灰的方法),一般在面层抹灰后45分钟左右进行,过早会出现气泡,过迟不易压光。(5)耐水腻子两遍抹平,第一遍修补腻子:用水泥石膏将墙、柱、梁、板等基层上磕碰的坑凹、
5、凹凸不平、缝隙、阴阳角不平直等处分遍找平,然后在墙柱面及顶棚阴阳角粘贴阴阳角条,确保阴阳角条垂直度和平整度;用胶皮刮板找补腻子,用钢片刮板满刮腻子,将墙柱面、顶棚等基层刮平刮光,操作要求同第一遍腻子。由于腻子干燥较快,应连续迅速操作,刮刷时从一头开始,逐渐向另一头,要注意上下顺刷互相衔接,后一排笔紧接前一排笔,避免出现干燥后再处理接头。刮第二遍腻子(罩面腻子)时手法要横平竖直,用力要均匀,罩面腻子要做到收平压光。切忌忽轻忽重,以避免出现颜色不一,压糊的现象。对第二遍腻子,接茬处不能有痕迹,大面要收光平整。耐水腻子刮实压光,刮实均匀,有光滑的效果,对于接痕和不平处,适当用砂纸打磨。(5)抗裂砂浆
6、踢脚:在抹水泥砂浆的高度范围内,刷一遍聚合物水泥浆,立即抹1:3水泥聚合物砂浆,砂浆配比要与墙体材料性能相接近,其强度、弹性模量和收缩率基本接近为宜。3.加气混凝土砌块墙面抹粉刷石膏(1)基层处理:抹灰前检查加气混凝土墙体,对松动、灰浆不饱满的砌缝及梁、板下的顶头缝,用聚合物砂浆填塞密实。将凸出墙面的灰浆刮净,凸出墙面不平整的部分剔凿。用吊线板检查墙体的垂直及平整度,将抹灰基层处理完好。洒水湿润:将墙面浮土清扫干净,少量浇水湿润即可。切忌增加浇水的次数,浇水量以加气块湿润为宜,且浇水宜在抹灰前一天进行。遇风干天气,抹灰时墙面如干燥不湿,应再喷洒一遍水,但抹灰时墙面应不显浮水。(2)吊垂直、套方
7、、找规矩:按墙上已弹的基准线,分别在门口角、垛、墙面等处吊垂直、套方、抹灰饼。(3腰缝处理:在加气混凝土板的接缝处抹2mm厚底层抗裂砂浆,宽度约为250-300mm,随后将中碱玻纤网带(250-300mm)轻轻勒入砂浆层并铺贴平整。不同材料墙体相交部位的抹灰,应采用加强网进行防开裂处理,加强网与两侧墙体的搭接宽度不应小于100mm,另外砌体墙面采用抗裂砂浆满挂玻纤网格布打底。(4)抹底层粉刷石膏:等接缝处的砂浆完全干燥后,将底层砂浆(粉刷石膏:砂二1:2-4)抹在基底上。用尺板或刮杠紧贴冲筋上下刮平,每次厚度为5-7mm(与常规的水泥混合砂浆抹灰工程相同),达到墙面垂直和平整要求。(5)抹面层
8、粉刷石膏:使用面层粉刷石膏,用水拌合。使用搅拌器在大桶中充分搅拌均匀,稠度比传统的墙面腻子刮板略稠即可(注意搅拌时间越长,初凝时间会越短),使用传统腻子刮板或小号抹子可直接在基层上批抹,厚度为l-2mm压光应在终凝前进行(以手指压按表面不出现明显压痕为好,类似传统水泥砂浆抹灰的方法),一般在面层抹灰后45分钟左右进行,过早会出现气泡,过迟不易压光。(6)抹抗裂砂浆踢脚:在抹水泥砂浆的高度范围内,刷一遍聚合物水泥浆,立即抹1:3水泥聚合物砂浆,砂浆配比要与墙体材料性能相接近,其强度、弹性模量和收缩率基本接近为宜。(7)抹门窗口水泥砂浆护角:室内门窗口的阳角和门窗套、柱子阳角,均应抹水泥砂浆护角,
9、护角采用高强石膏,抹成八字角。三、质量标准(一)主控项目:1.抹灰所用材料的品种和性能应符合设计及国家规范、标准的要求。2、抹灰工程应分层进行,不同材料的分层抹灰厚度应符合国家规范的要求。当抹灰总厚度大于或等于35mm时,应采取有效的加强措施。不同材料基体交接处表面和抹灰,应采取防止开裂的加强措施,当采用加强网时,加强网与各基体的搭接宽度不应小于100mmo3、抹灰层与基体之间及各抹灰层之间必须粘结牢固,抹灰层应无脱层、空鼓,面层应无裂缝。4、设计要求抹灰层具有防水、防潮功能时,应采用防水砂浆。防水砂浆外加剂应按规定进行试配,掺量应符合设计及产品使用说明的要求。(二)一般项目:1.粉刷石膏抹灰
10、工程的表面质量应符合下列规定:(1)普通抹灰:表面应光滑、洁净、接茬平整,分格缝及灰缝应顺直、清晰(毛面纹路均匀一致)(2)高级抹灰:表面应光滑、洁净、颜色均匀、无抹纹,分格缝和灰线应平直方正、清晰美观。2、护角、空洞、槽、盒周围的抹灰表面应边缘整齐、方正、光滑;设备管道、暖气片等后面的抹灰表面应平整、光滑。门窗框与墙体的缝隙应填塞饱满,表面平整光滑。3、抹灰层的总厚度应符合设计要求。4、立面分格缝的设置应符合设计要求,宽度和深度应均匀,表面应光滑,棱角应整齐。5、有排水要求的部分应做滴水线(槽)。滴水线(槽)应整齐顺直,滴水线应内高外低。6、粉刷石膏抹灰工程质量的允许偏差和检验方法应符合以下
11、规定:普通装修墙面允许偏差4mm2m靠尺、塞尺墙面阴阳角垂直度允许偏差4mm2m托线板、尺量阴阳角方正允许偏差4mm方尺、塞尺分格线(缝)平直度允许偏差2mm拉线、方尺四、成品保护1.门窗框上残存的砂浆应及时清理干净。铝合金门窗框装墙要粘贴保护膜,嵌缝用中性砂浆应及时清洁并用洁净的棉丝将框擦净。2、室内抹灰前宜在门框根部500600mm高范围内,钉铁皮或木板保护,防止施工中碰坏。3、地面踢脚板、墙裙及管道背后及时清理干净,暖气片背面事先刷(喷)和一道罩面材料。4、室内搬运物料要轻抬、轻放,及时清理场内杂物,施工工具、材料码放整齐,避免撞坏和污染门窗、墙面和护角。为避免破坏地面面层,严禁在地面抹
12、灰,保护地面完好。5、保护好墙面的预埋件,通风篦子,管线槽、孑k盒。电气、水暖设备所预留的洞不要抹死。6、抹灰层在凝结硬化期应防止暴晒、水冲、撞击、振动和受冻,以保证抹灰层有足够的强度。7、应注意的问题:(1)铝合金门窗框与墙体之间的缝隙需用防水砂浆嵌塞。嵌塞材料按设计要求选用,内外两面密封胶进行密封处理,操作时应防止对铝合金门窗造成污染和损坏。(2)空鼓、开裂:由于抹灰前对基层清理不干净或不彻底造成的。每层石膏抹的过厚,跟的太紧。为解决好空鼓,开裂等质量问题,应从三方面解决:第一,基层清理干净,抗裂砂浆满刮到位;第二,施工操作分层分遍压实,每层不能跟的太紧;第三,防止基层吸收粉刷石膏料浆中的
13、水分。(3)门窗框边缘不塞灰或塞灰不实,门窗框固定点间距大,门窗反复开关的振动,在门窗框两侧产生空鼓、裂缝,应把门窗框塞缝当作一个重要工序专人负责,加气混凝土砌块(板)墙体安装木质门窗框的木砖必须预埋在混凝土预制的砌块内,随着墙体砌筑按规定间距砌筑安放。(4)抹灰表面不平、阴阳角不垂直、不方正:主要是抹灰前挂线、做灰饼、冲筋不认真,冲筋时间过短或过长造成收缩量不同,出现搞定不平,阴阳角不顺直、不方正。抹灰前用托线板、靠尺对抹灰墙体尺寸预测摸底,安排好阴阳角不同两个面的灰层厚度和方正,认真做好灰饼、冲筋。阴阳角处用方尺套方。做到墙面垂直、平顺、阴阳角方正。(5)管道背后抹灰不平、不光,管根空裂,
14、暖气槽两侧上下不通顺:改进办法是管线过墙按规定放套管,凡有管道设备的部位应提前抹好灰,并清理干净。槽、垛按尺寸吊直、找平,压光收边整齐,不甩破活。(6应根据施工进度少量和灰,拌和好的灰必须在50分钟内用完。切忌稠化后加水使用。(7)拌和粉刷石膏的工具、容器,抹灰操作用的工具,用毕后必须清洗干净,否则会影响粉刷石膏的使用时间。五.环境保护1.粉刷石膏、耐水腻子等材料进场后,应用彩条布覆盖严密,防止刮风扬尘污染环境。2、每天施工如有剩余的材料必须集中到指定地点,由项目统一处理,防止污染环境。六、职业健康1.施工人员应戴好口罩防止发生矽肺等职业病。2、应给施工人员配备绝缘胶鞋等劳动保护用品,使用电动
15、工具时避免发生触电事故。3、施工人员应配备手套、穿紧口衣服,防止工人皮肤发生过敏。七.成品保护1.阳角、门口应加设成品护角保护。2、推小车或搬运东西时,要注意不要碰坏口角和墙面。施工时大杠不要靠放在墙上。3、要保护好墙上的预埋件、电线槽、盒、水暖设备和预留孔洞等,不要随意抹死。4、石膏硬化前,应防止撞击、振动和挤压,以保证灰层有足够的强度。5、施工完成后及时清理地面散落的石膏。八、安全文明施工1、进入现场必须戴安全帽,严禁吸烟、嬉戏打闹;2、及时清理落地灰;3、石膏搅拌应使用专用搅拌电锤;4、作业高度超过1.5m时必须搭设抹灰架子,施工人员作业超过2.0m时必须系好安全带;5、注意交叉作业时人员的安全,严禁随意抛扔施工材料。
