老年养护楼工程屋面工程施工方案及技术措施.docx

上传人:p** 文档编号:551695 上传时间:2023-10-27 格式:DOCX 页数:28 大小:84.32KB
下载 相关 举报
老年养护楼工程屋面工程施工方案及技术措施.docx_第1页
第1页 / 共28页
老年养护楼工程屋面工程施工方案及技术措施.docx_第2页
第2页 / 共28页
老年养护楼工程屋面工程施工方案及技术措施.docx_第3页
第3页 / 共28页
老年养护楼工程屋面工程施工方案及技术措施.docx_第4页
第4页 / 共28页
老年养护楼工程屋面工程施工方案及技术措施.docx_第5页
第5页 / 共28页
老年养护楼工程屋面工程施工方案及技术措施.docx_第6页
第6页 / 共28页
老年养护楼工程屋面工程施工方案及技术措施.docx_第7页
第7页 / 共28页
老年养护楼工程屋面工程施工方案及技术措施.docx_第8页
第8页 / 共28页
老年养护楼工程屋面工程施工方案及技术措施.docx_第9页
第9页 / 共28页
老年养护楼工程屋面工程施工方案及技术措施.docx_第10页
第10页 / 共28页
亲,该文档总共28页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《老年养护楼工程屋面工程施工方案及技术措施.docx》由会员分享,可在线阅读,更多相关《老年养护楼工程屋面工程施工方案及技术措施.docx(28页珍藏版)》请在第壹文秘上搜索。

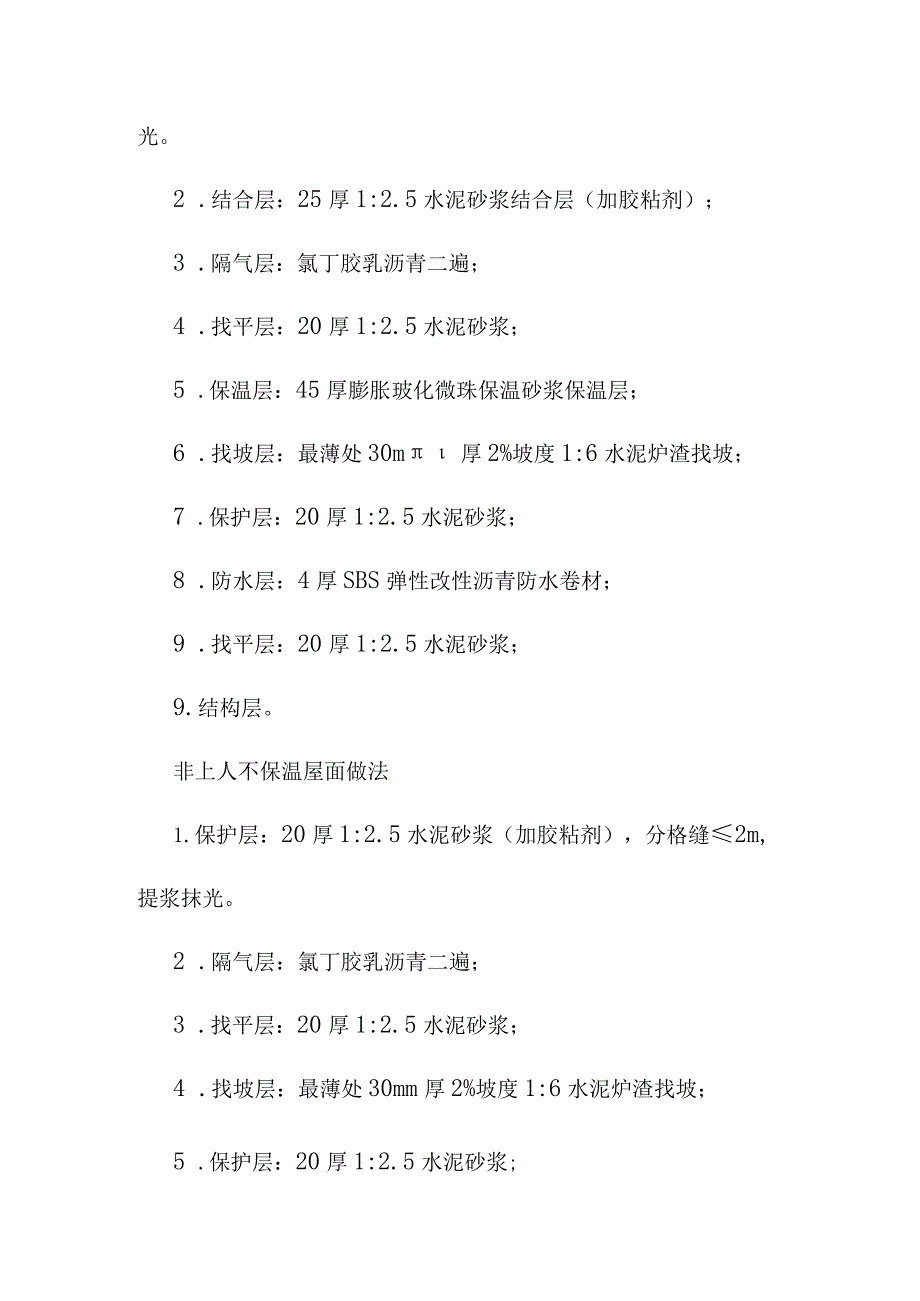

1、老年养护楼工程屋面工程施工方案及技术措施上人保温屋面做法1 .保护层:40厚细石碎加4%防水剂内配CR4100双向钢筋网片,提浆抹光,分格缝间距按设计图;2 .结合层:25厚1:2.5水泥砂浆结合层(加胶粘剂);3 .隔气层:氯丁胶乳沥青二遍;4 .找平层:20厚1:2.5水泥砂浆;5 .保温层:45厚膨胀玻化微珠保温砂浆保温层;6 .找坡层:最薄处30m厚2%坡度1:6水泥炉渣找坡;7 .保护层:20厚1:2.5水泥砂浆;8 .防水层:4厚SBS弹性改性沥青防水卷材;9 .找平层:20厚1:2.5水泥砂浆;9.结构层。非上人保温屋面做法光。2 .结合层:25厚1:2.5水泥砂浆结合层(加胶粘

2、剂);3 .隔气层:氯丁胶乳沥青二遍;4 .找平层:20厚1:2.5水泥砂浆;5 .保温层:45厚膨胀玻化微珠保温砂浆保温层;6 .找坡层:最薄处30m厚2%坡度1:6水泥炉渣找坡;7 .保护层:20厚1:2.5水泥砂浆;8 .防水层:4厚SBS弹性改性沥青防水卷材;9 .找平层:20厚1:2.5水泥砂浆;9.结构层。非上人不保温屋面做法1.保护层:20厚1:2.5水泥砂浆(加胶粘剂),分格缝2m,提浆抹光。2 .隔气层:氯丁胶乳沥青二遍;3 .找平层:20厚1:2.5水泥砂浆;4 .找坡层:最薄处30mm厚2%坡度1:6水泥炉渣找坡;5 .保护层:20厚1:2.5水泥砂浆;6 .防水层:4厚

3、SBS弹性改性沥青防水卷材;7 .找平层:20厚1:2.5水泥砂浆;8.结构层。本工程屋面防水等级采用1级,防水年限15年。施工时,必须按施工程序以及操作规范,精心施工,以确保防水质量。一、水泥炉渣混凝土找坡层施工(一)、施工准备1、材料及主要机具1)、炉渣炉渣:粒径530mm,松散密度为500700kgm3,吸水率3.5%5%(干燥状态下30mm计),未熟化的片状物应小于10%15%,粉末及粒径小于5mm的颗粒含量应小于5%02)、砂:中砂或粗砂,含泥量当混凝土强度等级2C10C30时不大于5%o3)、水泥:一般采用325号、425号矿渣硅酸盐水泥或普通硅酸盐水泥。4)、外加剂:掺量必须通过

4、试验确定,并按有关技术规定执行。5)、主要机具:强制式混凝土搅拌机或自落式混凝土搅拌机、磅秤、窄手推车、外加剂、稀释容器、平板振捣器、平锹、拍板、铁滚筒、小铁锤、鎏子、钢丝刷、毛刷、半截大桶、小水桶、胶皮水管、木抹子、小水壶、23m木杠、5mm和30mm孑L径筛子。(二)、作业条件:1、主体结构工程质量已办完验收手续。2、穿过屋面板的暖卫管线已安装完,管洞已浇筑细石混凝土并填塞密实。3、陶粒混凝土的配合比通过试验室确定。4、冬期施工室内温度应保持在+5以上。(三)、操作工艺1、工艺流程:基层处理一管根堵孔、固定弹线找坡度一打底找坡一炉渣一搅拌一铺设炉渣混凝土一养护2、基层处理:在浇筑炉渣混凝土

5、找坡层之前将混凝土楼板基层进行处理,把粘结在基层上的松动混凝土、砂浆等用塞子剔掉,用钢丝刷刷掉水泥浆皮,然后用扫帚扫净。3、冲筋贴灰饼,根据坡度要求拉线找坡贴灰饼,顺排水方向冲筋,冲筋的间距为L5m,在排水沟、雨水口处找出泛水,冲筋后进行找平层施工。4、炉渣:为了清除炉渣中的杂物,炉渣进场后要过两遍清理。5、搅拌:先将骨料、水泥、水和外加剂均按重量计量。骨料的计量允许偏差应小于3%,水泥、水和外加剂计量允许偏差应小于2%。6、采用自落式搅拌机的加料顺序是:先加1/2的用水量,然后加入粗细骨料和水泥,搅拌约Imin,再加剩余的水量,继续搅拌不少于2mi11o7、采用强制式搅拌机的加料顺序是:先加

6、细骨料、水泥和粗骨料,搅拌约Imin,再加水继续搅拌不少于2mino搅拌时间比普通混凝土稍长,约3min左右。8、铺设、振捣或滚压:浇筑炉渣混凝土垫层其厚度不得小于60m,强度等级应不小于Cl0。1)、在已清理干净的基层上洒水湿润。2)、涂刷水灰比为0.40.5的水泥浆结合层。3)、铺已搅拌好的炉渣混凝土,用铁锹将混凝土铺在基层上,以已做好的坡度铺设,比找坡控制点高出3mm,然后用平板振捣器振实找平。如厚度较薄时,可随铺随用铁锹和特制木拍板拍压密实,并随即用大杠找平,用木抹子搓平或用铁滚滚压密实,全部操作过程要在2h内完成。浇筑炉渣混凝土垫层时尽量不留或少留施工缝,如必须留施工缝时,应用木方或

7、木板挡好断槎处,施工缝最好留在门口与走道之间,或留在有实墙的轴线中间,接槎时应在施工缝处涂刷水泥浆(W/C为0.40.5)结合层,再继续浇筑。浇筑后应进行洒水养护。强度达1.2MPa后方可进行下道工序操作。9、冬期施工时,陶粒上洒水不得受冻,应有足够的保温材料覆盖。室内操作温度要在+5。C以上。(四)、质量标准1、保证项目:1)、炉渣混凝土找坡层使用的水泥、炉渣、砂子等,必须符合设计要求及施工验收规范的规定。2)、炉渣混凝土找坡层的材质、强度、密实度等必须符合设计要求和施工规范的要求。3)、炉渣混凝土找坡层与基层必须粘结牢固,不得有空鼓和表面松散、裂缝等缺陷。2、允许偏差项目炉渣混凝土找坡层允

8、许偏差序号项目允许偏差(mm)检验方法1表面平整度10用2m靠尺和楔形塞尺检查2标高10用水准仪和尺量检查3坡2/1000且不大于30用坡度尺度检查4厚度个别地方不大于设计厚度的1/10用尺量检查(五)、成品保护1、施工完的垫层应注意养护,常温3d后方能进行下道工序施工。2、避免在找坡层上搅拌砂浆、存放油漆桶等物,以免污染垫层,影响粘结力,而造成空鼓。二、屋面水泥砂浆找平层施工1、材料要求(1)所用材料的质量、技术性能必须符合设计要求和施工规范的规定。1)水泥:不低于325号普通硅酸盐水泥或矿渣硅酸盐水泥。2)砂:宜用中砂:含泥量不大于3%,不含有机杂质,级配要良好。2、主要机具一般应有砂浆搅

9、拌机或混凝土搅拌机、运砂浆手推车、铁锹、铁抹子、水平刮杠、水平尺等。3、作业条件(1)找平层施工前,屋面找坡层、保温层应进行隐蔽工程检查验收,并办理手续。(2)各种穿过屋面的预埋管件根部及烟囱、女儿墙等处的根部应按图纸要求做好处理。(3)根据设计规定的坡度、弹线、找好规矩、(包括天沟、檐沟的坡度),并进行彻底清扫。4、操作工艺工艺流程:基层清理一管根堵孔、固定弹线找坡度一洒水湿润一打底找坡一铺抹水泥浆一辗压、养护一验收(1)找平层的施工见表3-2。找平层的施工标准表3-2类别基层种类厚度(mm)技术要求水泥砂浆找平层整体混凝土整体或板状材料隔温层装配式混凝土板、整体或板状材料隔温层152020

10、2520301:2.5(水泥泥砂)体积比水泥标号不低于325号洒水养护至无起砂现象(2)抹水泥砂浆找平层:D基层清理:将基层上面的松散杂物清扫干净,凸出基层表面的硬块要剔平扫净。2)洒水湿润,在抹找平层之前,应对基层洒水湿润,但不能将水浇透,宜适当掌握,以达到找平层、找坡层能牢固结合为度。4)找平层要留分格缝,分格缝兼做排气屋面的排气道时,分格缝应适当加宽,并与找坡层、保温层连通,一般分格缝的宽度应为20mm;留置分格缝的位置应在预制支承的拼缝处,其纵缝的最大间距:水泥砂浆找平层不宜大于6m。5)铺灰压头遍:沟边、拐角,根部等处应在大面积抹灰前先做,有坡度要求的部位,必须满足排水要求。大面积抹

11、灰在两筋中间铺砂浆(配合比应按设计要求),用抹子摊平,然后用短木杆根据两边冲筋标高刮平,再用木抹子找平,然后用木杠检查平整度。6)铁抹子压第二遍、第三遍:当水泥砂浆开始凝结,人踩上去有脚印但不下陷时,用铁抹子压第二遍,要注意防止漏压,并将死坑、死角、砂眼抹平,当抹子压不出抹纹时,即可找平、压实,完成第三遍抹压,这道工序,宜在砂浆初凝前进行。砂浆的稠度应控制在7cm左右。7)养护:找平层抹平、压实后,常温时在24h后浇水养护,养护时间一般不小于7d,干燥后即可进行防水层施工。5、质量标准(1)保证项目:D找平层所用的原材料及配合比,必须符合设计要求和施工规范的规定。2)屋面(包括天沟、檐沟)找平

12、层的坡度,必须符合设计要求,纵向不宜小于5%o,平屋面坡度不小于3%o,内部排水的水落口周围应做成略低的凹坑。(2)基本项目:D水泥砂浆找平层无脱皮和起砂等缺陷。2)找平层与脱出屋面结构的连接处和转角处应做成弧形或钝角,且整齐平顺。3)分格缝的留设、位置和间距符合设计和施工规范规定。(3)允许偏差项目:见表3-4。屋面找平层允许偏差表3-4项次项目允许偏差(mm)检验方法1表面平整5用2m靠尺和楔形塞尺检查2预制找平层接缝高低差3用直尺和楔形塞尺检查6、成品保护(1)抹好的找平层上,推小车运物时,应先铺设木脚手板车道,以防止破坏找平层表面。(2)雨水口、内排水口等部位应采取临时措施保护好,防止

13、堵塞和杂物进入。7、应注意的质量问题(1)找平层起砂:1)砂浆拌合过稀,配合比不准,水泥标号不够或不稳定。2)抹压程度不足,养护过早、过晚,过早上人踩踏等均能引起找平层起砂。(2)找平层空鼓、开裂:1)所用砂子过细,基层表面清理不干净,施工前未浇水或浇水不够。2)基底厚薄不均匀或施工中局部漏压。3)屋面转角处,出屋管根和埋件周围漏压或操作不够认真,构件吊坏在抹灰前未割掉等原因,易产生空、鼓、裂。(3)屋面倒泛水冲筋时泛水坡没有找准确,或在铺灰时未用木杠找出泛水。铺灰厚度没按冲筋刮平顺,使泛水失去作用。8、基层水泥砂浆找平层施工应注意以下几点:基层应达到设计要求并清理干净,不得有集水,基层表面应

14、干燥;突出屋面构筑物、预留孔洞、埋设件的位置和数量是否满足设计要求。对有质量缺陷的部位应及时校正和整修,达到合格后,方可下道工序。根据规范要求面积较大的按6X6见方设置分格缝,且屋面的平、立面转角(转折)处均应留置分格缝,缝高同找平层厚度,缝宽2mm左右,用小木材或金属条嵌缝;砂浆铺设应按由远到近、由高到低的程序进行,最好在每分格内一次连续铺成,可用2m左右长的直尺找平;待砂浆稍收水后,用抹子压实抹平,终凝前,轻轻取出嵌缝条,完工后表面少踩踏;注意气候变化,如气温在OC以下,或终凝前可能下雨时,不宜施工,如必须施工时,应有技术措施,保证找平层质量;铺设找平层12h后,根据天气情况进行洒水养护。

15、三、屋面保温施工(一)、施工准备1、材料准备:本工程屋面保温采用膨胀玻化微珠保温砂浆,其性能应符合设计及规范要求。2、材料配置:膨胀玻化微珠保温砂浆配合比(体积比):微珠:胶粉(水泥+砂子)=1:1.1.3(水泥、砂子体积比为1:2)。(二)、主要施工方法和操作工艺1、施工程序基层处理一做灰饼、冲筋一配制保温浆料一浇筑保温砂浆并压实f禁止踩踏、养护。2、施工要点屋面保温浇筑时,将浆料均匀密实覆盖屋面,稍待干燥后搓平,平整度达到规范质量要求后,在再表面进行收平压实。屋面保温层内按规范要求设置排气管。3、注意事项1)屋面灰饼应采用保温浆料制作。2)保温浆料必须采用机械搅拌,不得用手工拌合。3)保温层施工完毕验收合格后方可进行下道工序施工。(三)质量标准1、主控项目

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
