花岗岩地面施工方案 .docx

上传人:p** 文档编号:551825 上传时间:2023-10-27 格式:DOCX 页数:7 大小:37.65KB
下载 相关 举报
花岗岩地面施工方案 .docx_第1页
第1页 / 共7页
花岗岩地面施工方案 .docx_第2页
第2页 / 共7页
花岗岩地面施工方案 .docx_第3页
第3页 / 共7页
花岗岩地面施工方案 .docx_第4页
第4页 / 共7页
花岗岩地面施工方案 .docx_第5页
第5页 / 共7页
花岗岩地面施工方案 .docx_第6页
第6页 / 共7页
花岗岩地面施工方案 .docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《花岗岩地面施工方案 .docx》由会员分享,可在线阅读,更多相关《花岗岩地面施工方案 .docx(7页珍藏版)》请在第壹文秘上搜索。

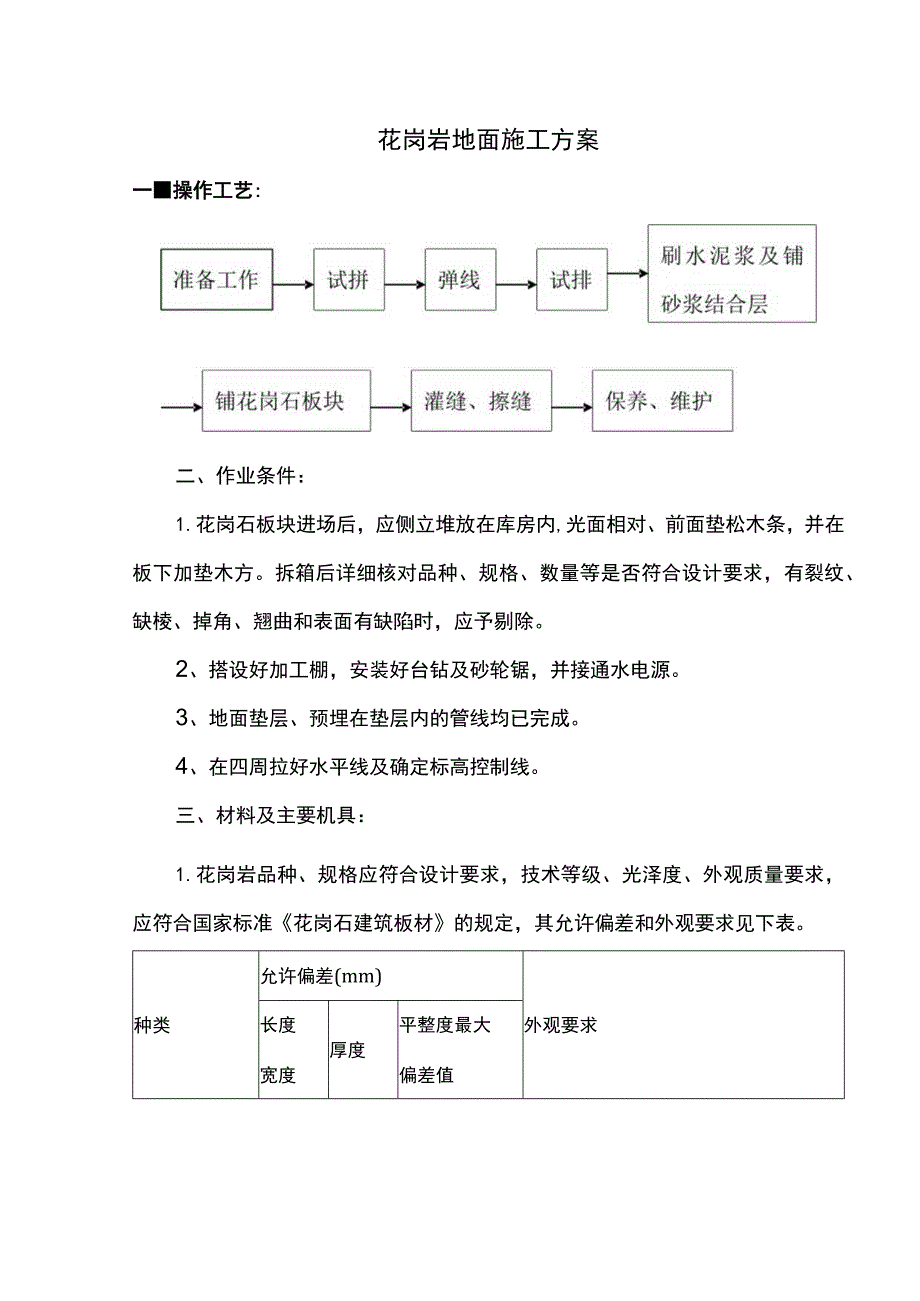

1、花岗岩地面施工方案一操作工艺:二、作业条件:1.花岗石板块进场后,应侧立堆放在库房内,光面相对、前面垫松木条,并在板下加垫木方。拆箱后详细核对品种、规格、数量等是否符合设计要求,有裂纹、缺棱、掉角、翘曲和表面有缺陷时,应予剔除。2、搭设好加工棚,安装好台钻及砂轮锯,并接通水电源。3、地面垫层、预埋在垫层内的管线均已完成。4、在四周拉好水平线及确定标高控制线。三、材料及主要机具:1.花岗岩品种、规格应符合设计要求,技术等级、光泽度、外观质量要求,应符合国家标准花岗石建筑板材的规定,其允许偏差和外观要求见下表。种类允许偏差(mm)外观要求长度宽度厚度平整度最大偏差值花岗石板材+0-12长度:400

2、0.68000.8花岗石板材表面要求光洁、明亮,色泽鲜明,无刀痕旋纹。边角方正,无扭曲、缺角、掉边。2、水泥:硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,其标号不宜小于425号。3、砂:中砂或粗砂,其含泥量不应大于3%o4、矿物颜料(擦缝用蜡、草酸四准备工作:1.以施工大样图和加工单为依据,熟悉了解各部位尺寸和作法,弄清各部位之间的关系。2、基层处理:将地面垫层上的杂物清净,用钢丝刷刷掉粘结在垫层上的砂浆,并清扫干净。3、试拼:在正式铺设前,对同一面的花岗石板块,应按图案、颜色、纹理试拼,将非整块板排放在旁边,试拼后按两个方向编号排列,然后按编号码放整齐。4、弹线:为了检查和控制花岗岩板块的位

3、置,在地面上拉控制线,弹在混凝土垫层上,并引至不容易变动的部位,然后依据测量的标高线找出面层标高,拉水平标高线。5、试排:在两个相互垂直的方向铺两条干砂,其宽度大于板块宽度,厚度不小于3cmo结合施工大样图及现场实际尺寸,把花岗石板块排好,以便检查板块之间的缝隙,核对板块与各主体部位的相对位置。6、刷水泥素浆及铺砂浆结合层:试铺后将干砂和板块移开,清扫干净,用喷壶洒水湿润,刷一层素水泥浆。根据板面水平线确定结合层砂浆厚度,拉十字控制线,开始铺结合层干硬性水泥砂浆,厚度控制在放上花岗石板块时宜高出面层水平线3-4mmo铺好后用大杠刮平,要用抹子拍实找平。7、铺砌花岗岩板块:a.板块应先用水浸湿,

4、待擦干或表面晾干后方可铺设。b根据现场拉的十字控制线,纵横各铺一行,做为大面积铺砌标筋用。依据试拼时的编号、图案及试排时的缝隙,在十字控制线交点开始铺砌。先试铺即搬起板块对好纵横控制线铺落在已铺好的干硬性砂浆结合层上,用橡皮锤敲击木垫板,震实砂浆至铺设高度后,将板块掀起移至一旁,检查砂浆表面与板块之间是否相吻合,如发现有空虚之处,应用砂浆填补,然后正式镶铺,先在水泥砂浆结合层上满浇一层水灰比为0.5的素水泥浆,再铺板块,安放时四角同时往下落,用橡皮锤或木锤轻击木垫板,根据水平线用铁水平尺找平,铺完第一块,向两侧和后退方向顺序铺砌。铺完纵、横行之后有了标准,可分段分区依次铺砌,板块与板块应紧密砌

5、合,不得有空隙。8、灌缝、擦缝:在板块铺砌后12昼夜进行灌浆擦缝。根据花岗石颜色,选择相同颜色矿物颜料和水泥(或白水泥)拌合均匀,调成1:1稀水泥浆,用浆壶徐徐灌入板块之间的缝隙中(可分几次进行),并用长把刮板把流出的水泥浆刮向缝隙内,至基本灌满为止。灌浆1-2h后,用棉纱团蘸原稀水泥浆擦缝与板面擦平,同时将板面上水泥浆擦净,使花岗石面层的表面洁净、平整、坚实,以上工序完成后,面层加以覆盖。养护时间不应小于7d。五.质量标准:1.保证项目:(1)面层所用板块品种、规格、级别、形状、光洁度、颜色和图案必须符合设计要求。(2)面层与基层必须结合牢固,无空鼓。2、基本项目:(1)面层:板块挤靠严密,

6、无缝隙,接缝通直无错缝,表面平整洁净,图案清晰无磨划痕,周边顺直方正。(2)板块镶贴质量:任何一处独立空间的石板颜色一致,花纹通顺基本一致。石板缝痕与石板颜色一致,擦缝饱满与石板齐平、洁净、美观。(3)地面镶边铺设质量:用料尺量准确,边角整齐,拼接严密,接缝顺直。(4)地漏坡度符合设计标准,不倒泛水,无积水,与地漏结合处严密牢固,无渗漏(有坡度的面层应做泼水检验,并以能排除液体为合格I3、允许偏差项目:项次项目花岗岩允许偏差(mm)检验方法光面火烧面1立面垂直度23用2M垂直检测尺检查2表面平整度23用2m靠尺和塞尺检查3阴阳角方正24用直角检测尺检查4接缝直线度24拉5m线,不足5m拉通线和

7、尺量检查5接缝高磔0.53尺量和楔形塞尺检查6板块间宽度不大于12尺量检查4、成品保护:(1)运输花岗岩板块和水泥砂浆时,应采取措施防止碰撞已做完的石材等。(2)铺砌花岗岩板块过程中,操作人员应做到即铺即用干布揩净表面上的水泥浆痕迹。(3)在花岗岩地面上行走时,找平层水泥砂浆的抗压强度不得低于1.2Mpao六、安全保证措施(一)临时用电措施:1.施工现场的临时用电严格按施工现场临时用电安全技术规范设置。2、配电室要做到五防一通”,门向外开,配有安全防护用具和干粉灭器等消防器材,安全警示牌。3、供电系统按三相五线制设置。架空导线采用BLV型铜芯塑料线截面积16mm2,架设应装设横担和绝缘子,离地

8、面4m,电源线绝缘良好,无老化,破损和漏电。4、照明线路单独设置,线路应用绝缘子固定,电源线采用单相芯橡皮软电缆,灯具的金属外壳应接零保护。5、施工用电要用标准总配电箱、分配电箱、开关箱,并配备干粉灭火机。6、总配电箱、分配电箱和开关箱应设置漏电保护器,应灵敏可靠,漏电保护器的额定漏电工作电流要与工作容量相匹配。电箱进出线从箱体底面进,并有套管分路成束,电箱内的工作零线与保护零线应分别接在各自专用的接线端子板上,金属外壳作接零保护,开关和设备实行一机一闸一保险。7、工地配备十名专职建筑电工驻现场管理施工用电。8、认真做好安全技术交底及使用前验收签证手续。(二)施工现场防火、防爆、防雷安全措施:

9、1.施工现场防火工作必须逐级实行防火责任制指定专人负责,保证防火安全措施有效地贯彻执行。2、工地领导应加强对全体职工特别是新职工和民工的防火教育,制订防火制度和公约。3、工地各级领导应定期检查工棚的防火安全工作,发现火险漏洞,必须及时彻底解决。4、工地应普遍地建立义务消防队。义务消防队应建立必要的值班汇报、学习训练等制度。5、要求在办公室、仓库、宿舍安置一定数量的灭火机,在配电室设置干粉式灭火机,并按规定时间更换药物,以免药物失效,由负责安全保卫的同志专门负责。6、工棚内的高度一般不要低于2.5米,工棚的门、窗要向外开。7、燃着的火炉要有看管,人员离去或睡觉时,要将炉门封好。8、加强明火作业管

10、理,电气焊、切割机作业场地半径10米范围内严禁放置易燃易爆物。9、加强对易燃易爆材料管理,油料、漆料等应以消防等级要求入库,仓库应设安全标志牌及消防器材。10、施工现场用电,应严格按照用电安全管理规定,加强电源管理,以便防止电气火灾。(三)雨季施工措施:1.应随时注意作好防雨、防雷及防雨季情况安排施工。2、机电设备必须加防雨罩,以免因漏水而损坏设备,做好接地保护,以防漏电伤人,雨后应对电气设备进行检查。(四)文明施工措施1.建立健全的现场文明施工管理组织,由项目经理总负责,施工班组设兼职管理员。2、施工现场内对施工设备、材料堆放、场地道路进行统一合理的规划;做好泥浆的现场管理工作,浆液不得外溢

11、,以免污染工地;污水须经沉淀滤清后才可排向市政管道;工地大门(出入口)设置洗车台,保证车辆外出不污染路面。各项文明施工工作按照相关严格执行。(五)工期保证措施1.根据总体控制计划,实行信息监控,及时调整部署,采取相应措施,确保每一阶段的计划如期实施;2、定期召开每周生产例会,加强与各单位协调工作,及时解决施工中存在的问题;3、严格控制各工序的施工质量,杜绝因质量问题而引起的返工;4、加强劳动力管理,及时组织劳动力进场,合理安排各班组的工作面;5、通过合理的施工组织,安排流水施工;6、及时编制材料的需用量计划及采购进场计划,保证材料及时进场;7、配备足够的机械设备;8、各工种安排专业熟练、操作证齐全的工人进行施工;9、施工前做好技术交底工作。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
