花岗岩地面施工方案及注意事项.docx

上传人:p** 文档编号:551838 上传时间:2023-10-27 格式:DOCX 页数:6 大小:42.38KB
下载 相关 举报
花岗岩地面施工方案及注意事项.docx_第1页
第1页 / 共6页
花岗岩地面施工方案及注意事项.docx_第2页
第2页 / 共6页
花岗岩地面施工方案及注意事项.docx_第3页
第3页 / 共6页
花岗岩地面施工方案及注意事项.docx_第4页
第4页 / 共6页
花岗岩地面施工方案及注意事项.docx_第5页
第5页 / 共6页
花岗岩地面施工方案及注意事项.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《花岗岩地面施工方案及注意事项.docx》由会员分享,可在线阅读,更多相关《花岗岩地面施工方案及注意事项.docx(6页珍藏版)》请在第壹文秘上搜索。

1、花岗岩地面施工方案一操作工艺:工艺流程:二作业条件:1.花岗石板块进场后,应侧立堆放在库房内,光面相对、前面垫松木条,并在板下加垫木方。拆箱后详细核对品种、规格、数量等是否符合设计要求,有裂纹、缺棱、掉角、翘曲和表面有缺陷时,应予剔除。2、搭设好加工棚,安装好台钻及砂轮锯,并接通水电源。3、地面垫层、预埋在垫层内的管线均已完成。4、在四周拉好水平线及确定标高控制线。三、材料及主要机具:1.花岗岩品种、规格应符合设计要求,技术等级、光泽度、外观质量要求,应符合国家标准花岗石建筑板材的规定,其允许偏差和外观要求见下表。种类允许偏差(mm)外观要求长度宽度厚度平整度最大偏差值花岗石板材+0-12长度

2、:4000.68000.8花岗石板材表面要求光洁、明亮,色泽鲜明,无刀痕旋纹。边角方正,无扭曲、缺角、掉边。2、水泥:硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,其标号不宜小于425号。3、砂:中砂或粗砂,其含泥量不应大于3%o4、矿物颜料(擦缝用蜡、草酸四、准备工作:1.以施工大样图和加工单为依据,熟悉了解各部位尺寸和作法,弄清各部位之间的关系。2、基层处理:将地面垫层上的杂物清净,用钢丝刷刷掉粘结在垫层上的砂浆,并清扫干净。3、试拼:在正式铺设前,对同一面的花岗石板块,应按图案、颜色、纹理试拼,将非整块板排放在旁边,试拼后按两个方向编号排列,然后按编号码放整齐。4、弹线:为了检查和控制花岗

3、岩板块的位置,在地面上拉控制线,弹在混凝土垫层上,并引至不容易变动的部位,然后依据测量的标高线找出面层标高,拉水平标高线。5、试排:在两个相互垂直的方向铺两条干砂,其宽度大于板块宽度,厚度不小于3cmo结合施工大样图及现场实际尺寸,把花岗石板块排好,以便检查板块之间的缝隙,核对板块与各主体部位的相对位置。6、刷水泥素浆及铺砂浆结合层:试铺后将干砂和板块移开,清扫干净,用喷壶洒水湿润,刷一层素水泥浆(水灰比类0.4-0.5,不要刷的面积过大,随铺砂浆随刷I根据板面水平线确定结合层砂浆厚度,拉十字控制线,开始铺结合层干硬性水泥砂浆(一般采用1:2-1:3的干硬性水泥砂浆,干硬程度以手捏成团,落地即

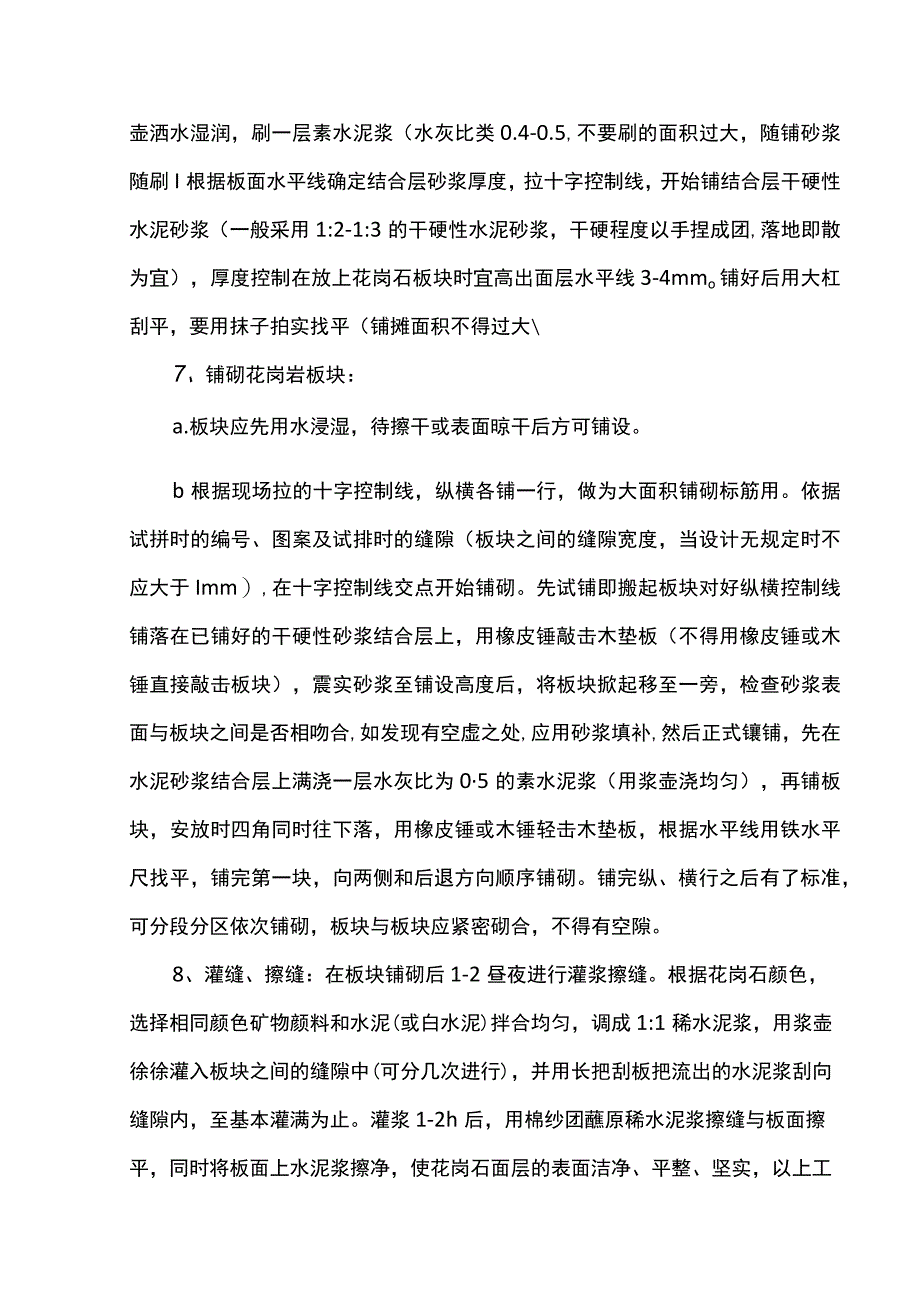

4、散为宜),厚度控制在放上花岗石板块时宜高出面层水平线3-4mmo铺好后用大杠刮平,要用抹子拍实找平(铺摊面积不得过大7、铺砌花岗岩板块:a.板块应先用水浸湿,待擦干或表面晾干后方可铺设。b根据现场拉的十字控制线,纵横各铺一行,做为大面积铺砌标筋用。依据试拼时的编号、图案及试排时的缝隙(板块之间的缝隙宽度,当设计无规定时不应大于Imm),在十字控制线交点开始铺砌。先试铺即搬起板块对好纵横控制线铺落在已铺好的干硬性砂浆结合层上,用橡皮锤敲击木垫板(不得用橡皮锤或木锤直接敲击板块),震实砂浆至铺设高度后,将板块掀起移至一旁,检查砂浆表面与板块之间是否相吻合,如发现有空虚之处,应用砂浆填补,然后正式镶

5、铺,先在水泥砂浆结合层上满浇一层水灰比为05的素水泥浆(用浆壶浇均匀),再铺板块,安放时四角同时往下落,用橡皮锤或木锤轻击木垫板,根据水平线用铁水平尺找平,铺完第一块,向两侧和后退方向顺序铺砌。铺完纵、横行之后有了标准,可分段分区依次铺砌,板块与板块应紧密砌合,不得有空隙。8、灌缝、擦缝:在板块铺砌后1-2昼夜进行灌浆擦缝。根据花岗石颜色,选择相同颜色矿物颜料和水泥(或白水泥)拌合均匀,调成1:1稀水泥浆,用浆壶徐徐灌入板块之间的缝隙中(可分几次进行),并用长把刮板把流出的水泥浆刮向缝隙内,至基本灌满为止。灌浆1-2h后,用棉纱团蘸原稀水泥浆擦缝与板面擦平,同时将板面上水泥浆擦净,使花岗石面层

6、的表面洁净、平整、坚实,以上工序完成后,面层加以覆盖。养护时间不应小于7d。打蜡:当水泥砂浆结合层达到强度后(抗压强度达到L2Mpa时),方可进行打蜡。打蜡后面层达到光滑洁亮。五.质量标准:1.保证项目:(1)面层所用板块品种、规格、级别、形状、光洁度、颜色和图案必须符合设计要求。(2)面层与基层必须结合牢固,无空鼓。2、基本项目:(1)面层:板块挤靠严密,无缝隙,接缝通直无错缝,表面平整洁净,图案清晰无磨划痕,周边顺直方正。(2)板块镶贴质量:任何一处独立空间的石板颜色一致,花纹通顺基本一致。石板缝痕与石板颜色一致,擦缝饱满与石板齐平、洁净、美观。(3)地面镶边铺设质量:用料尺量准确,边角整

7、齐,拼接严密,接缝顺直。(4)地漏坡度符合设计标准,不倒泛水,无积水,与地漏结合处严密牢固,无渗漏(有坡度的面层应做泼水检验,并以能排除液体为合格I3、允许偏差项目:项次项目花岗岩允许偏差(mm)检验方法光面火烧面1立面垂直度23用2M垂直检测尺检查2表面平整度23用2m靠尺和塞尺检查3阴阳角方正24用直角检测尺检查4接缝直线度24拉5m线,不足5m拉通线和尺量检查5接缝高低差0.53尺量和楔形塞尺检查6板块间宽度不大于12尺量检查4、成品保护:(1)运输花岗岩板块和水泥砂浆时,应采取措施防止碰撞已做完的石材等。(2)铺砌花岗岩板块过程中,操作人员应做到即铺即用干布揩净表面上的水泥浆痕迹。(3

8、)在花岗岩地面上行走时,找平层水泥砂浆的抗压强度不得低于1.2MPa。(4)花岗岩地面完工后,应封闭或在其表面上加以覆盖保护。六.安全生产和环境保护措施1.实行环保达标责任制。把环保指标以责任书的形式层层分解到有关单位和个人,列入岗位责任制,建立一支懂行善管的环保自我监控体系。2、加强检查和监控工作。要加强检查,加强对施工现场粉尘、噪声、废气的监测和监控工作。要与文明施工现场管理一起检查、考核、奖罚,及时采取措施消除粉尘、废气和污水的污染。3、渣土、泥浆等现场垃圾外运措施工地建筑垃圾含有大量地沙石颗粒等粉料,在运输过程中容易造成粉尘污染,为保证在装运过程中不造成粉尘污染以及路上散落造成二次污染

9、,在运输装车前对砖、混凝土块垃圾进行适量洒水,使沙石颗粒略有湿度而不流淌,即可进行装车运输。建筑垃圾的弃置按照市政府的有关渣土处置文件处理。在确定建筑垃圾弃置场地以后,根据现场到弃置地的道路情况,确定运输行走路线,安排民工在指挥中心及弃置场的进出口处对路面进行清洁维护,确保路面整洁。4、安全生产和环境保护措施为防止施工现场扬尘污染,每天都应用水浇地面一至两次。施工前对所有进入现场的通讯管、电缆管、给水管等线进出口进行确认,并制定周密的防护措施,向施工人员交底。每天分两次对现场及垃圾进行清理,对所有材料及机具进行归类堆放,保护场地环境,努力提高施工质量。禁止在施工现场焚烧彳丑可杂物,以及其它会产生有毒、有害烟尘和气体的物质。严格控制人为噪声,进入施工现场不得高声喊叫,敲打墙体及楼板、乱吹哨,禁止使用高音喇叭,最大限度的减少噪音扰民。凡在人口稠密区进行作业时,须严格控制作业时间,一般时10点到次日早6点之间停止作业。确系特殊情况,必须昼夜施工,尽量采取降低噪音措施,并会同建设单位协调与周边单位关系。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
