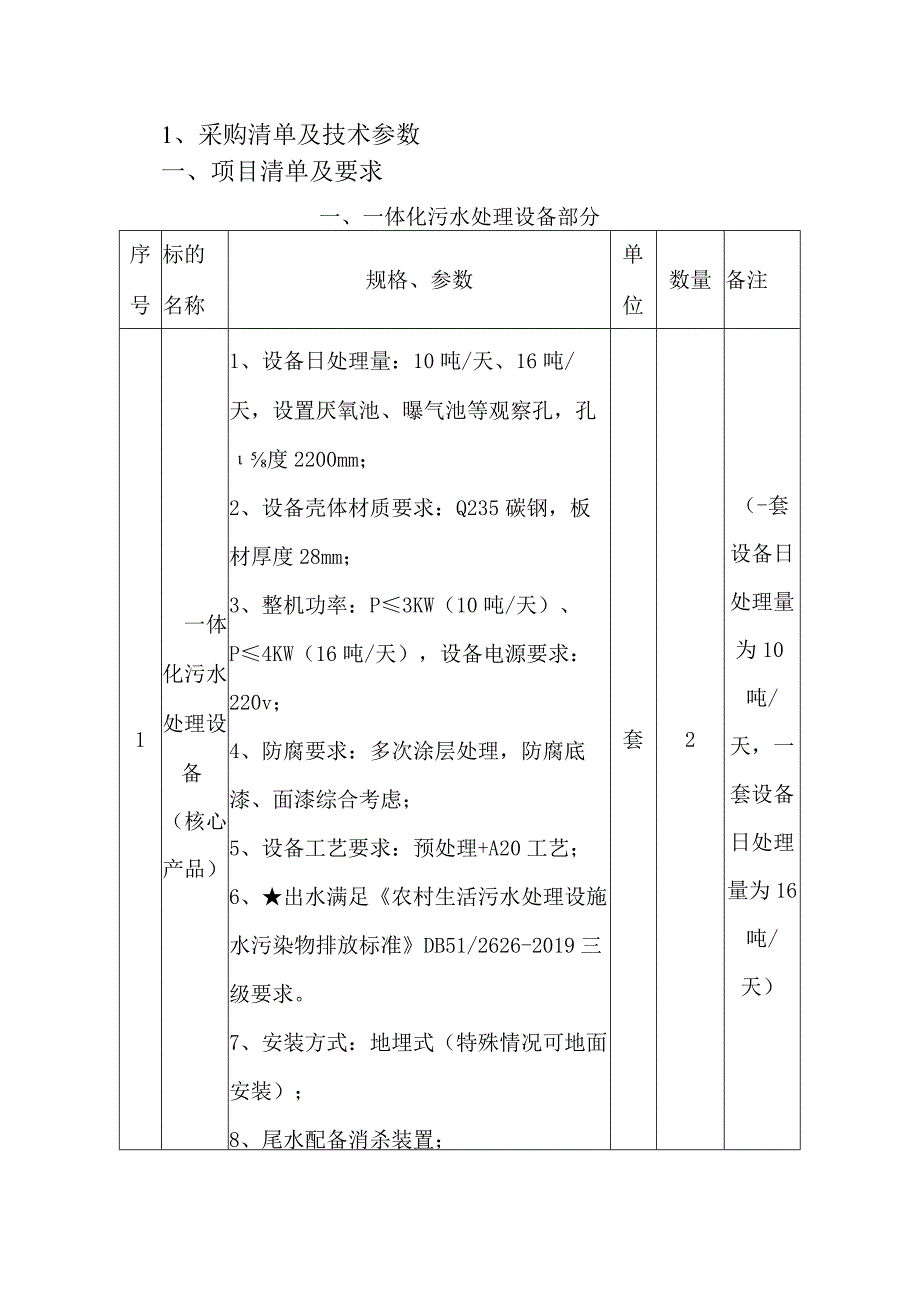

1、1、采购清单及技术参数一、项目清单及要求一、一体化污水处理设备部分序号标的名称规格、参数单位数量备注1一体化污水处理设备(核心产品)1、设备日处理量:10吨/天、16吨/天,设置厌氧池、曝气池等观察孔,孔度2200mm;2、设备壳体材质要求:Q235碳钢,板材厚度28mm;3、整机功率:P3KW(10吨/天)、P4KW(16吨/天),设备电源要求:220v;4、防腐要求:多次涂层处理,防腐底漆、面漆综合考虑;5、设备工艺要求:预处理+A20工艺;6、出水满足农村生活污水处理设施水污染物排放标准DB51/2626-2019三级要求。7、安装方式:地埋式(特殊情况可地面安装);8、尾水配备消杀装置
2、;套2(-套设备日处理量为10吨/天,一套设备日处理量为16吨/天)9、设备满足其他相关规范技术要求。2出水观察池1、设置出水观察池,尺寸:60Omm*40Omln*30Omm,砖砌;2、观察池盖板:高分子材质,尺寸60Omm*40Omn1;厚度22Onlm;3、内部贴蓝色瓷砖;4、完成本清单项目所需的一切相关工作。座23设备控制系统1、设备运行要求:自动和手动运行;2、配备sus304双层就地控制箱,内含设备电源系统、自动控制部分、风机控制、水泵控制、消杀装置控制等;3、配备自控系统,包括人机界面、控制器等;4、地面安装,C25碎固定;5、满足其他相关规范技术要求。6、完成本清单项目所需的一

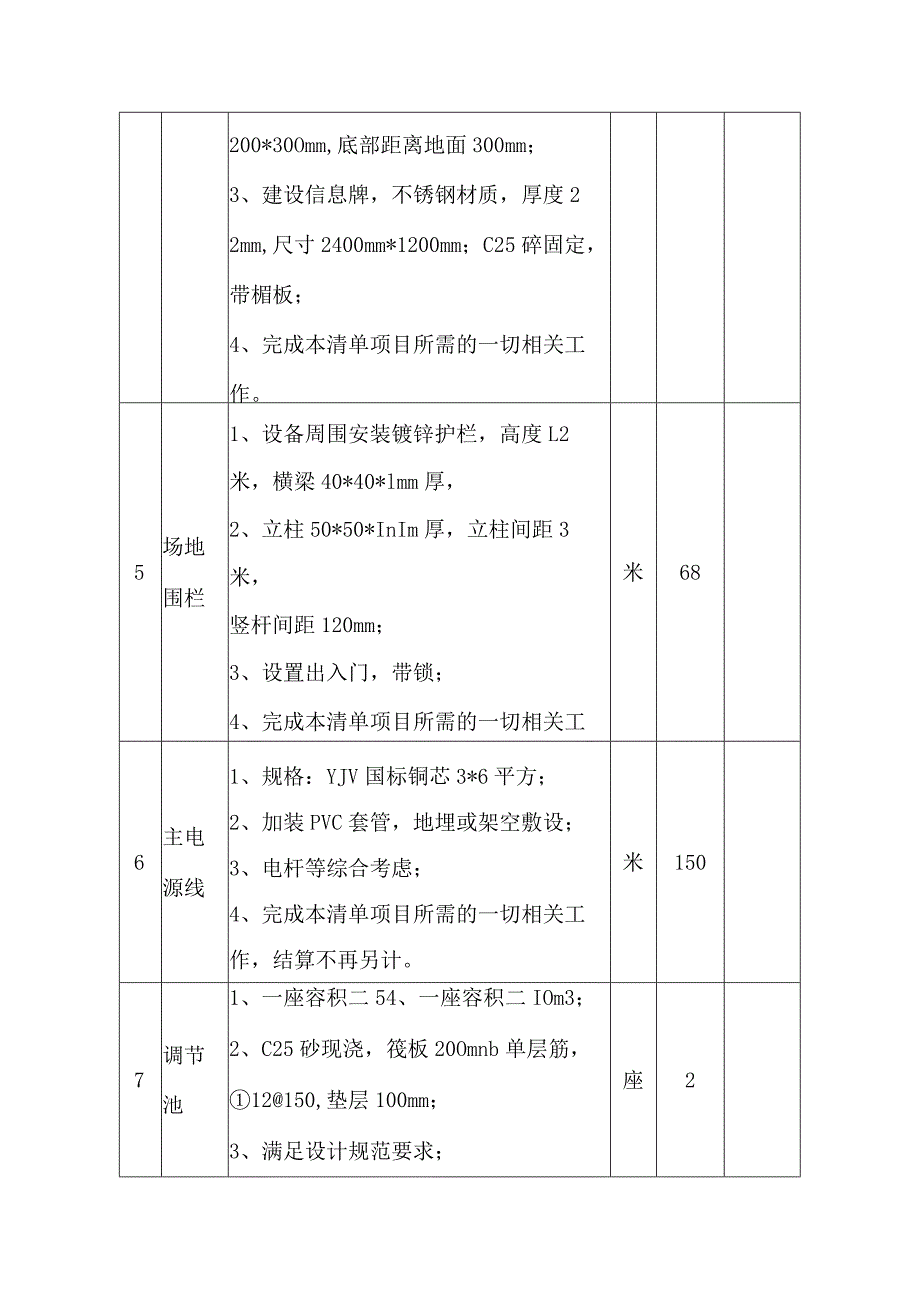

3、切相关工作。套24标识标志1、设立禁止进入标识;2、污泥池、调节池、厌氧池、曝气池、短程硝化池、集水沉淀池周围设置信息介绍牌,拉丝不锈钢,C25碎固定,套2200*30Omm,底部距离地面300mm;3、建设信息牌,不锈钢材质,厚度22mm,尺寸2400mm*1200mm;C25碎固定,带楣板;4、完成本清单项目所需的一切相关工作。5场地围栏1、设备周围安装镀锌护栏,高度L2米,横梁40*40*lmm厚,2、立柱50*50*InIm厚,立柱间距3米,竖杆间距120mm;3、设置出入门,带锁;4、完成本清单项目所需的一切相关工作。米686主电源线1、规格:YJV国标铜芯3*6平方;2、加装PVC
4、套管,地埋或架空敷设;3、电杆等综合考虑;4、完成本清单项目所需的一切相关工作,结算不再另计。米1507调节池1、一座容积二54、一座容积二IOm3;2、C25砂现浇,筏板20Omnb单层筋,12150,垫层100mm;3、满足设计规范要求;座24、完成本清单项目所需的一切相关工作,结算不再另计。8污泥池1、容积=Zn?;2、C25碎现浇,筏板15Omnb垫层100mm;3、满足设计规范要求;4、完成本清单项目所需的一切相关工作,结算不再另计。座29提升系统1、提升泵一备一用,安装压力管线208米,管径二75mm,材质自定;2、扬程三15米,电压220V;3、自动运行,配备浮球开关;4、符合设
5、计要求,管线埋深N500mm,安装相关控制系统5、其他附属设施综合考虑,混凝土路面开挖与恢复等。6、完成本清单项目所需的一切相关工作,结算不再另计。套1二、污水收集管网1双壁波纹管1、 DN200mm;2、 SN8;3、承插式接口;4、地埋式安装,管道中心距地面500mm;米965污水收集主管5、提供三年维护服务。2检查井1、井盖为五防圆井,材质球墨铸铁,D400,尺寸:700*900*19Omm;2、井采用现浇或预制井筒,内部布筋,详见检查井图集。3、提供三年维护服务。座243PVC管1、DellO;2、国标管件;3、入户,收集农户污水;4、地埋式安装;5、外漏位置需要混凝土保护;6、直接、
6、90度等接头综合考虑;7、提供三年维护服务。米8804C25混凝1、20Omnl厚C25商品混凝土;2、路面、沟渠恢复、模板与拆除综合考虑。m323三、无动力污水处理设备1无动力污水处理设备1、工艺要求:三格式化粪池+厌氧池+人工湿地;2、日处理量:1吨/天,禁止使用市电;3、材质:PE或玻璃钢,壁厚:25mm;4、化粪池容积要求:20.6立方米;套18厌氧池可用相关净化槽(两联户)5、人工湿地面积:21平方米,植被要求:综合考虑代替2设备围栏1、周围设置栅栏;2、高度:500mm,材质:塑钢;米1623标志标识1、安装信息介绍牌、警示牌;套184入户管1、配备16米IIOPVC污水管,使用部
7、位:入户管、排水管等米288四、其他项1其他项1、完成本项目安装(包括但不限于运输、吊装、转运、人工等综合考虑)相关工作、其他现场安装协调、便道协调、青苗协调等综合考虑。2、设备及管网开挖回填要求1.设备基础开挖(887.4m3):1.l计价综合考虑土壤类别:土石类别综合考虑(含淤泥)、挖土深度、场内运距、干湿程度、挖土方式(含人工、机械)、运输方式、运土高度等产生的费用等,土石比供应商自行考虑。1.2计价包括开挖、挡土板安拆(含文项1物保护)、排水降水、塌方恢复、场内运输等相关费用,为完成土方开挖所做的错台开挖、斜坡开挖、排障(清除孤石、废旧基础、管线、管井、树根等)、翻挖、倒运、整修的费用
8、、环保费用、以及可能发生的塌方、沉降。1.3施工基坑可能出现的施工降排水台班,供应商综合考虑在此项中,结算不再另计。1.4基坑支护由供应商综合考虑在此项中,结算不再另计。1.5完成本清单项目所需的一切相关工作。1.6开挖尺寸:长(箱体长度+100Omm)*宽(箱体宽度+100Omm)*深(箱体高度(含观察孔)300nm);1.7弃土等综合考虑。2.回填土石方(510m3)2.1 计价综合考虑密实度、回填方式(人工或机械)、垂直运土高度、运输方式、场内运距、夯实方式、为满足回填发生的翻晒及倒运、可能发生的场内二次转运等相关费用2.2 计价包括装卸、运输、回填、分层碾压及可能发生的挖土、整修等产生
9、的费用2.3 完成本清单项目所需的一切相关工作。3、一体化污水处理设备部分1.一体化污水处理设备基础筏板(2座)Ll设备地埋式安装,设备埋深(原始地面为0)二箱体高度(含人孔)+300mm,人孔顶部距地面100mm,人孔做防盗安全处理;1.2设备安装筏板:C25碎浇筑,厚度300mm;1.3布筋要求:筏板底部、顶部为双向贯通筋,钢筋均采用HRB400,上层中12150,下层012150;1.4垫层均采用C20碎,厚度2100mm;L5原土分层夯实回填,其他满足其他相关规范技术要求。1.6完成本清单项目所需的一切相关工作。2.一体化污水处理设备配套设施(2项)2.1设备供电主电源由就近电杆或农户
10、接入,控制箱、设备内部线缆规格根据规范使用;2. 2设备周围回填夯实后,表面硬化,C25碎现浇,厚度:10Omnb表面喷绘“设备重地、禁止进入”等字样;2.3完成本清单项目所需的一切相关工作,结算不再另计。3. 一体化污水处理设备配套服务(2项)3.1包含设备运行3年的运维人员工资福利、管理、设备维护检修、辅料更换、设备(水泵、填料、管道)更换、水处理剂添加、耗材、强检费用、污泥处理、废物清掏处理、能耗:水电气等与保证设备3年正常运行的相关一切工作;3. 2设备三年运行所需的电费;3.3三年水质达标排放,每季度提供一次具有相关资质的第三方公司检测报告;3.4建立运维台账、并记录。4、无动力污水处理设备1.无动力污水处理设备基础(18座)1.1 地埋式安装;1.2 15Onml厚筏板,C25现浇,垫层上部铺设细沙或软土;1.3 原土回填,表面绿化。2.无动力污水处理设备配套服务(1项)2.1三年运行维护服务及所有维护;2.2建立运行维护台账。注:内容中标注“”项为本项目的实质性要求,不允许有负偏离,否则其响应文件作无效处理。
