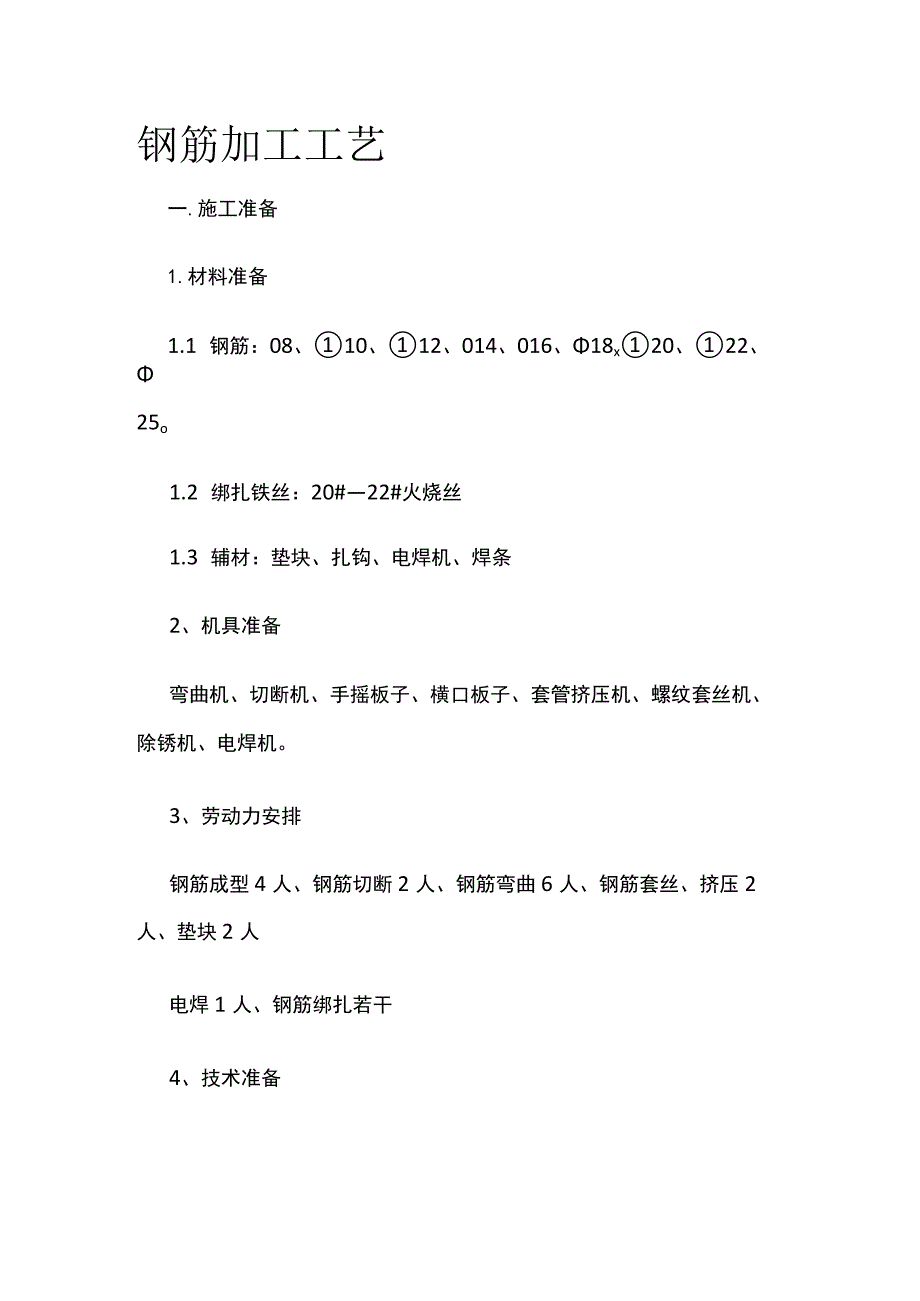

1、钢筋加工工艺一.施工准备1.材料准备1.1 钢筋:08、10、12、014、016、18x20、22、25o1.2 绑扎铁丝:20#22#火烧丝1.3 辅材:垫块、扎钩、电焊机、焊条2、机具准备弯曲机、切断机、手摇板子、横口板子、套管挤压机、螺纹套丝机、除锈机、电焊机。3、劳动力安排钢筋成型4人、钢筋切断2人、钢筋弯曲6人、钢筋套丝、挤压2人、垫块2人电焊1人、钢筋绑扎若干4、技术准备4.1充分熟悉钢筋的下料单、工程规范要求、机械的操作规程,数量掌握机械的操作方法。5、作业条件5.1 钢筋原材存放的场地,要求地面硬化并保持干燥,场地四周设排水沟。5.2 进场的钢筋经技术人员及质检人员检查合格,

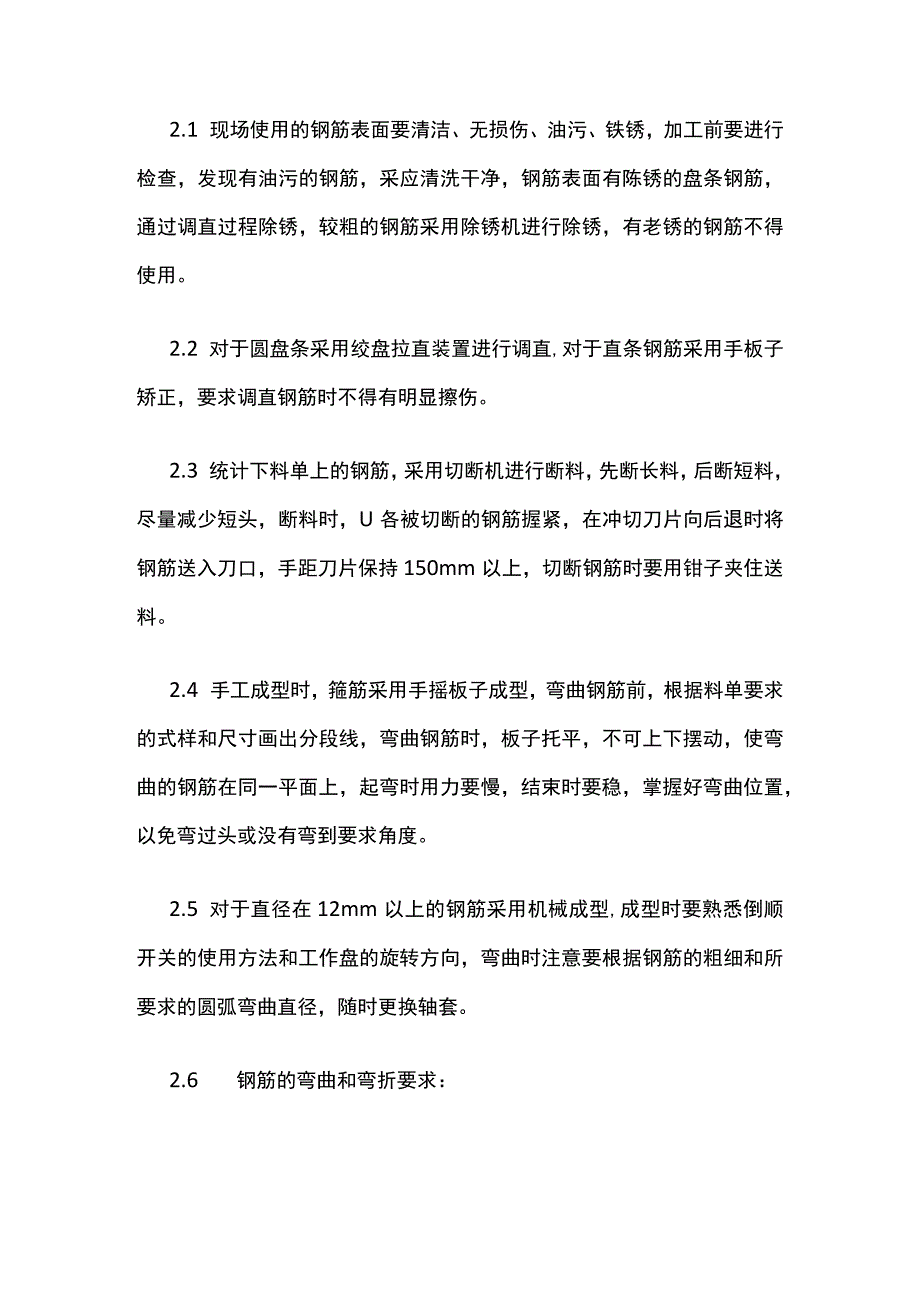

2、三证齐全,按施工平面布置图指定位置,按品种、规格码放整齐,用砖和木方垫起,离地200mm以上,根据天气情况,必要时加盖雨布,并做好标识。5.3 按照平面图的位置搭设钢筋加工棚,夜间施工用的照明灯挂在棚顶,并加灯罩,电线绝缘良好。5.4 查对现场库存钢筋的品种、规格及数量同下料单进行核对,如发现现场钢筋短缺并近期不能进场解决时,同技术人员洽商进行代换。二.工艺流程1.工艺流程加工前准备一钢筋除绣一钢筋调查一钢筋切断T钢筋挤压、套丝、弯曲成型一检查2、操作要点和技术要求2.1 现场使用的钢筋表面要清洁、无损伤、油污、铁锈,加工前要进行检查,发现有油污的钢筋,采应清洗干净,钢筋表面有陈锈的盘条钢筋,
3、通过调直过程除锈,较粗的钢筋采用除锈机进行除锈,有老锈的钢筋不得使用。2.2 对于圆盘条采用绞盘拉直装置进行调直,对于直条钢筋采用手板子矫正,要求调直钢筋时不得有明显擦伤。2.3 统计下料单上的钢筋,采用切断机进行断料,先断长料,后断短料,尽量减少短头,断料时,U各被切断的钢筋握紧,在冲切刀片向后退时将钢筋送入刀口,手距刀片保持150mm以上,切断钢筋时要用钳子夹住送料。2.4 手工成型时,箍筋采用手摇板子成型,弯曲钢筋前,根据料单要求的式样和尺寸画出分段线,弯曲钢筋时,板子托平,不可上下摆动,使弯曲的钢筋在同一平面上,起弯时用力要慢,结束时要稳,掌握好弯曲位置,以免弯过头或没有弯到要求角度。
4、2.5 对于直径在12mm以上的钢筋采用机械成型,成型时要熟悉倒顺开关的使用方法和工作盘的旋转方向,弯曲时注意要根据钢筋的粗细和所要求的圆弧弯曲直径,随时更换轴套。2.6 钢筋的弯曲和弯折要求:2.6.11级钢筋末端要做180。的弯钩,其圆弧弯曲直径D为所弯钢筋直径d的2.5倍(06.5=16.25mm,08=20mm,010=25mm,012=30mm),平直部分的长度为钢筋直径的3倍(06.5=19.5mm,08=24mm,010=30mm,012=36mm)。2.6.2II级钢筋末端要做90。弯折,其弯曲直径D为钢筋直径d的4倍(12=48mmz14=56mm,18=72mm,20=80
5、mm,22=88mmz25=100mm),见图2。2.63箍筋的末端做135。的弯钩平直长度为IOd(08=80mm,0IO=100mm,012=120mm,12=120mm),见图3o2.7墩粗直螺纹连接2.7.1 钢筋下料:钢筋下料可用砂轮切割机或高质量切断机下料,要求钢筋切割端面垂直于钢筋轴线,端头不准挠曲,不得有马蹄形。2.7.2 端头墩粗:墩粗前墩粗机应先退回零位,再把钢筋从前端插入、顶紧,开始为油泵上压。注意钢筋轴线一定要与墩粗机模具中心线保持一致,严禁夹偏,损坏模具;若墩粗机基圆没达要求,不许二次墩粗。现场工人一般经过一小时左右培训就能掌握操作技术。为了确保质量,操作人员必须持证
6、上岗。对加工的直螺纹丝头,要求必须逐个目测检查,并用止规检查,并做检查记录。检查合格的丝头,立即将其一端套上同规格塑料保护帽,另一端则连接上同规格的连接套筒,存放整齐备用。2.7.4 钢筋连接:2.7.4.1 钢筋连接之前,先回收丝头上的塑料保护帽和套筒端头的塑料密封盖,并检查钢筋规格是否和连接套筒一致,检查螺纹丝扣是否完好无损、清洁。如发现杂物或锈蚀要用铁刷清洗干净。2.7 A2把装好连接套筒的一端钢筋拧到连接钢筋上,然后再用钢筋扳手拧紧钢筋接头。2.8 4.3接头完成后,由质检人员分批检验,检验方式为:目测。接头两端外露、螺纹长度相等,且不超过一个完整丝扣(加长螺纹除外)。2.9 竖向钢筋
7、电渣压力焊详见电渣压力焊技术交底。2.10 圆钢筋冷拉盘圆钢筋的冷拉采用控制冷拉率法,冷拉率控制在1%,在冷拉现场用红色油漆做好冷拉起始点的标记。2.11 马凳的制作:马凳采用16的钢筋制作,长度为1500mm,马凳高度根据板厚的不同可适当调整,保证钢筋保护层厚度。2.12 梯子筋制作:2.12.1 竖向梯子筋墙体竖向梯子筋:地下室外墙采用比墙体钢筋大一规格为立筋;12钢筋作为横向支棍。要求模板的支撑筋(顶模棍)分三道,距下层板顶、上层板底各50mm一道,居中加一道,长度为所使用部位墙截面尺寸减2mm,要求钢筋断料时采用无齿锯或砂轮。2.11.2水平梯子筋2.11.2水平梯子筋水平梯子筋采用1
8、2钢筋制作,如图6o2.12垫块制作2.12.1 顶板采购预制垫块或者大理石垫块。其它部分垫块为塑料垫块或垫圈。2.12.2 垫块要均匀布置,保证钢筋保护层厚度,要求垫块尺寸必须满足施工要求,否则不允许使用。三、质量要求3.1 主控项目要求3.1.1 钢筋的表面要洁净、无损伤、油渍、漆污和带颗粒状或片状的老锈。3.1.2 加工的钢筋要平直,无局部曲折。3.1.3 加工的钢筋的规格、形状、尺寸、数量必须复核设计要求及施工规范的规定。3.1.4 要求直螺纹的丝头牙形饱满、无断牙、秃牙缺陷,且与止规的牙形吻合。3.2 一般项目要求序号检查项目规范要求偏差施工要求偏差1受力钢筋顺长度方向全长的净尺寸1
9、0mm5mm2箍筋尺寸2mm3马凳高度3mm4梯子筋顶模棍lmm四.其它措施4.1.1 做好加工机械的保养和维护,发现机械运转不正常时要立即停机检修,作业完成后要清除机械周边的杂物,进行整机清洁保养。4.1.2 加工成型的钢筋必须轻抬轻放,避免摔地产生变形,码放整齐,做好标识。4.1.3 非急用的钢筋要堆放在库棚内,库棚要严密不漏雨,地面保持干燥,钢筋用木方垫起。4.2安全措施4.2.1 严格执行机械的操作规程,要求钢筋加工人机固定,操作人员参加培训,持证上岗,非本机械操作人员不得擅自使用机械。4.2.2 钢筋长料运输时要注意安全,慢转身,以免磕碰他人。4.2.3 钢筋断料时,在机械未达到正常
10、运转时不得断料,切料时必须使用切刀的中下部,紧握钢筋对准刃口迅速送入,切短料时,手与切刀要保持15Cm以上距离,如手握端小于40Cm时,要用套管或夹具将钢筋短头夹牢或压住。4.2.4 在机械运转过程中,严禁用手直接清除切刀附近的断头或杂物。4.2.5 钢筋棚内和料场架设的夜间施工照明灯要加防护罩,不得用裸线作为导线。4.3.1 严格按照施工平面布置图堆放钢筋原材、成品、半成品材料和机具设备,不得侵占场内道路和安全防护设施。4.3.2 钢筋加工成型后,按照形状、尺寸、使用部位分批码放整齐,并做钢筋标识,注明钢筋的级别、形状、尺寸、使用部位和数量。4.3.3 钢筋场内设置明显的施工现场标牌,施工现场的主要负责人佩带证明身份的胸卡。4.3.4 钢筋场的用电线路、用电设施的安装和使用必须符合安装规范和安全操作规程,不得随意架设,夜间要有照明灯。4.3.5 钢筋场、加工棚内要保持整洁,随时将钢筋的下脚料集中放置。4.4环境保护4.4.1 减少加工棚内的机械噪声和机械振动,钢筋运输、放料轻拿轻放。4.4.2 钢筋的废料及下脚料不得随意乱扔,统一集中,随有随清。
