钢筋工程施工质量控制要点.docx

上传人:p** 文档编号:552206 上传时间:2023-10-27 格式:DOCX 页数:5 大小:18.09KB
下载 相关 举报
钢筋工程施工质量控制要点.docx_第1页
第1页 / 共5页
钢筋工程施工质量控制要点.docx_第2页
第2页 / 共5页
钢筋工程施工质量控制要点.docx_第3页
第3页 / 共5页
钢筋工程施工质量控制要点.docx_第4页
第4页 / 共5页
钢筋工程施工质量控制要点.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《钢筋工程施工质量控制要点.docx》由会员分享,可在线阅读,更多相关《钢筋工程施工质量控制要点.docx(5页珍藏版)》请在第壹文秘上搜索。

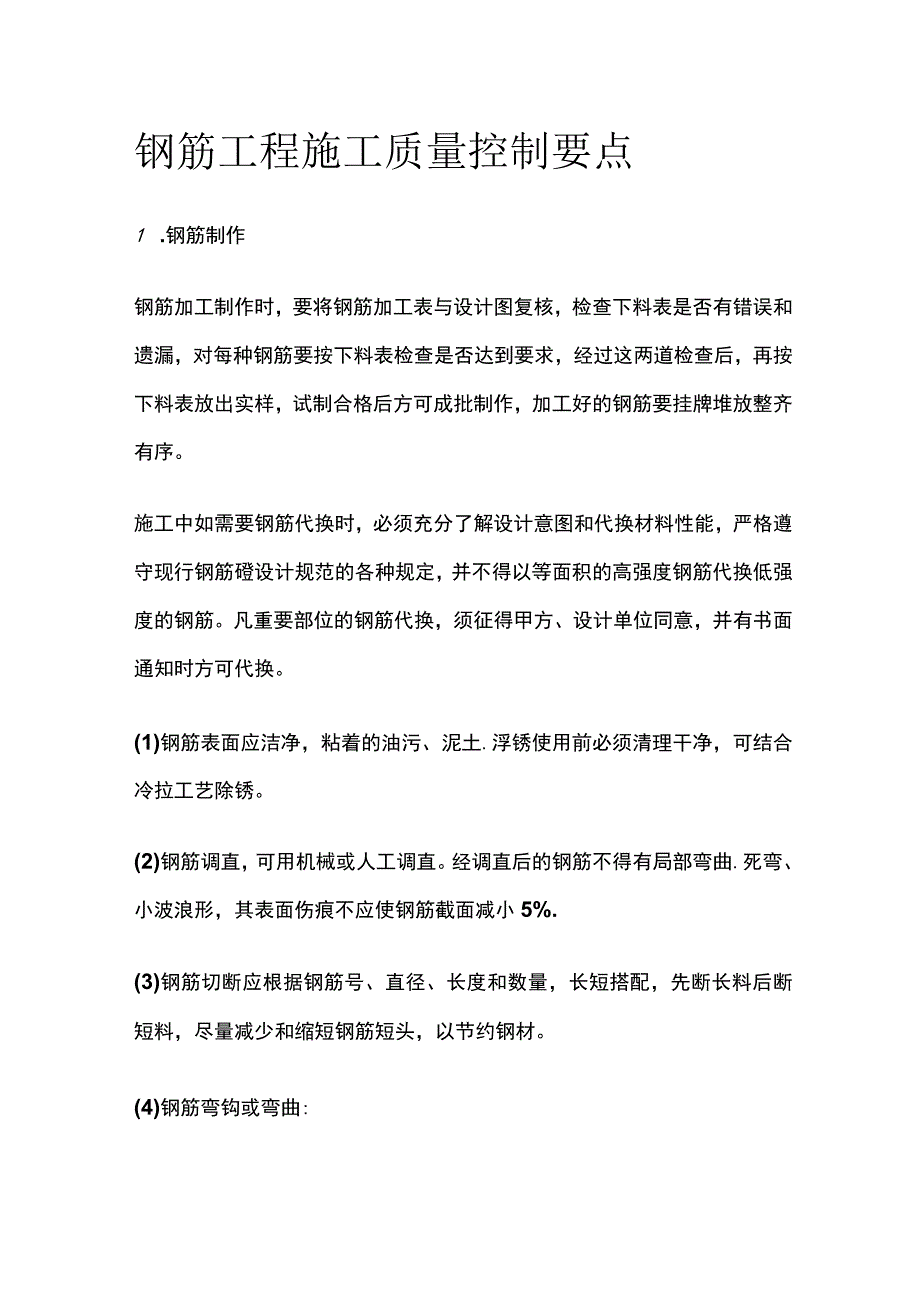

1、钢筋工程施工质量控制要点1 .钢筋制作钢筋加工制作时,要将钢筋加工表与设计图复核,检查下料表是否有错误和遗漏,对每种钢筋要按下料表检查是否达到要求,经过这两道检查后,再按下料表放出实样,试制合格后方可成批制作,加工好的钢筋要挂牌堆放整齐有序。施工中如需要钢筋代换时,必须充分了解设计意图和代换材料性能,严格遵守现行钢筋磴设计规范的各种规定,并不得以等面积的高强度钢筋代换低强度的钢筋。凡重要部位的钢筋代换,须征得甲方、设计单位同意,并有书面通知时方可代换。(1)钢筋表面应洁净,粘着的油污、泥土.浮锈使用前必须清理干净,可结合冷拉工艺除锈。(2)钢筋调直,可用机械或人工调直。经调直后的钢筋不得有局部

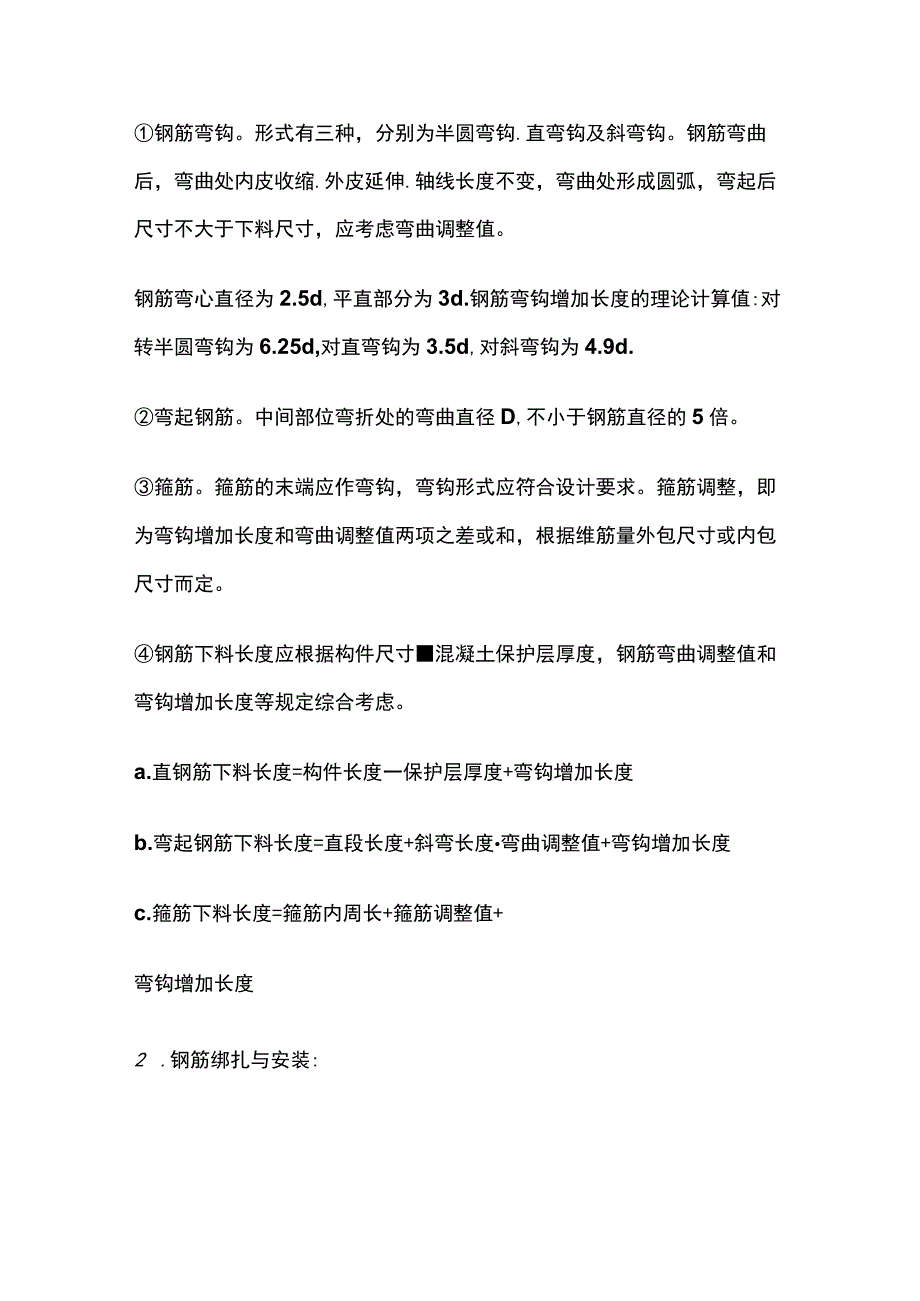

2、弯曲.死弯、小波浪形,其表面伤痕不应使钢筋截面减小5%.(3)钢筋切断应根据钢筋号、直径、长度和数量,长短搭配,先断长料后断短料,尽量减少和缩短钢筋短头,以节约钢材。(4)钢筋弯钩或弯曲:钢筋弯钩。形式有三种,分别为半圆弯钩.直弯钩及斜弯钩。钢筋弯曲后,弯曲处内皮收缩.外皮延伸.轴线长度不变,弯曲处形成圆弧,弯起后尺寸不大于下料尺寸,应考虑弯曲调整值。钢筋弯心直径为2.5d,平直部分为3d.钢筋弯钩增加长度的理论计算值:对转半圆弯钩为6.25d,对直弯钩为3.5d,对斜弯钩为4.9d.弯起钢筋。中间部位弯折处的弯曲直径D,不小于钢筋直径的5倍。箍筋。箍筋的末端应作弯钩,弯钩形式应符合设计要求。

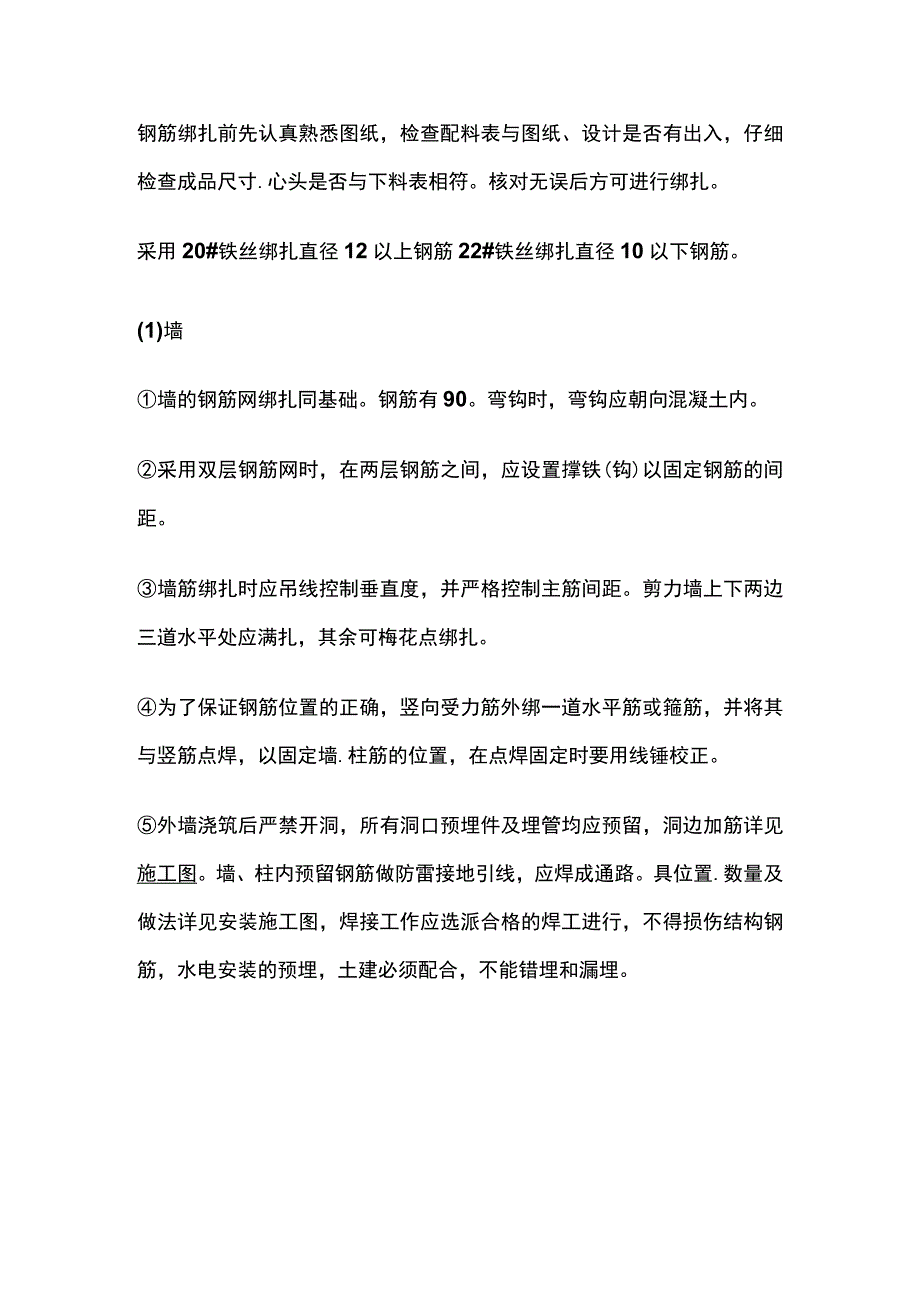

3、箍筋调整,即为弯钩增加长度和弯曲调整值两项之差或和,根据维筋量外包尺寸或内包尺寸而定。钢筋下料长度应根据构件尺寸混凝土保护层厚度,钢筋弯曲调整值和弯钩增加长度等规定综合考虑。a.直钢筋下料长度=构件长度一保护层厚度+弯钩增加长度b.弯起钢筋下料长度=直段长度+斜弯长度弯曲调整值+弯钩增加长度c.箍筋下料长度=箍筋内周长+箍筋调整值+弯钩增加长度2 .钢筋绑扎与安装:钢筋绑扎前先认真熟悉图纸,检查配料表与图纸、设计是否有出入,仔细检查成品尺寸.心头是否与下料表相符。核对无误后方可进行绑扎。采用20#铁丝绑扎直径12以上钢筋22#铁丝绑扎直径10以下钢筋。(1)墙墙的钢筋网绑扎同基础。钢筋有90。

4、弯钩时,弯钩应朝向混凝土内。采用双层钢筋网时,在两层钢筋之间,应设置撑铁(钩)以固定钢筋的间距。墙筋绑扎时应吊线控制垂直度,并严格控制主筋间距。剪力墙上下两边三道水平处应满扎,其余可梅花点绑扎。为了保证钢筋位置的正确,竖向受力筋外绑一道水平筋或箍筋,并将其与竖筋点焊,以固定墙.柱筋的位置,在点焊固定时要用线锤校正。外墙浇筑后严禁开洞,所有洞口预埋件及埋管均应预留,洞边加筋详见施工图。墙、柱内预留钢筋做防雷接地引线,应焊成通路。具位置.数量及做法详见安装施工图,焊接工作应选派合格的焊工进行,不得损伤结构钢筋,水电安装的预埋,土建必须配合,不能错埋和漏埋。纵向受力钢筋出现双层或多层排列时,两排钢筋

5、之间应垫以直径15mm的短钢筋,如纵向钢筋直径大于25mm时,短钢筋直径规格与纵向钢筋相同规格。箍筋的接头应交错设置,并与两根架立筋绑扎,悬臂挑梁则箍筋接头在下,其余做法与柱相同。梁主筋外角处与箍筋应满扎,其余可梅花点绑扎。板的钢筋网绑扎与基础相同,双向板钢筋交叉点应满绑。应注意板上部的负钢筋(面加筋)要防止被踩下;特别是雨蓬.挑檐.阳台等悬臂板,要严格控制负筋位置及高度。板、次梁与主梁交叉处,板的钢筋在上,次梁的钢筋在中层,主梁的钢筋在下,当有圈梁或垫梁时,主梁钢筋在上。楼板钢筋的弯起点,如加工厂(场)在加工没有起弯时,设计图纸又无特殊注明的,可按以下规定弯起钢筋,板的边跨支座按跨度1/1O

6、L为弯起点。板的中跨及连续多跨可按支座中线1/6L为弯起点。(L板的中一中跨度)框架梁节点处钢筋穿插十分稠密时,应注意梁顶面主筋间的净间距要有留有30mm,以利灌筑混凝土之需要。钢筋的绑扎接头应符合下列规定:1)搭接长度的末端距钢筋弯折处,不得小于钢筋直径的10倍,接头不宜位于构件最大弯矩处。2)受拉区域内,I级钢筋绑扎接头的末端应做弯钩,口级钢筋可不做弯钩。3)钢筋搭接处,应在中心和两端用铁丝扎牢。4)受拉钢筋绑扎接头的搭接长度,应符合结构设计要求。5)受力钢筋的混凝土保护层厚度,应符合结构设计要求。6)板筋绑扎前须先按设计图要求间距弹线,按线绑扎,控制质量。7)为了保证钢筋位置的正确,根据设计要求,板筋采用钢筋马凳纵横600予以支撑。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 管理/人力资源 > 质量管理

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
