3--模板工程施工方案(1.7).docx

上传人:p** 文档编号:552786 上传时间:2023-10-30 格式:DOCX 页数:23 大小:76.76KB
下载 相关 举报
3--模板工程施工方案(1.7).docx_第1页
第1页 / 共23页
3--模板工程施工方案(1.7).docx_第2页
第2页 / 共23页
3--模板工程施工方案(1.7).docx_第3页
第3页 / 共23页
3--模板工程施工方案(1.7).docx_第4页
第4页 / 共23页
3--模板工程施工方案(1.7).docx_第5页
第5页 / 共23页
3--模板工程施工方案(1.7).docx_第6页
第6页 / 共23页
3--模板工程施工方案(1.7).docx_第7页
第7页 / 共23页
3--模板工程施工方案(1.7).docx_第8页
第8页 / 共23页
3--模板工程施工方案(1.7).docx_第9页
第9页 / 共23页
3--模板工程施工方案(1.7).docx_第10页
第10页 / 共23页
亲,该文档总共23页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《3--模板工程施工方案(1.7).docx》由会员分享,可在线阅读,更多相关《3--模板工程施工方案(1.7).docx(23页珍藏版)》请在第壹文秘上搜索。

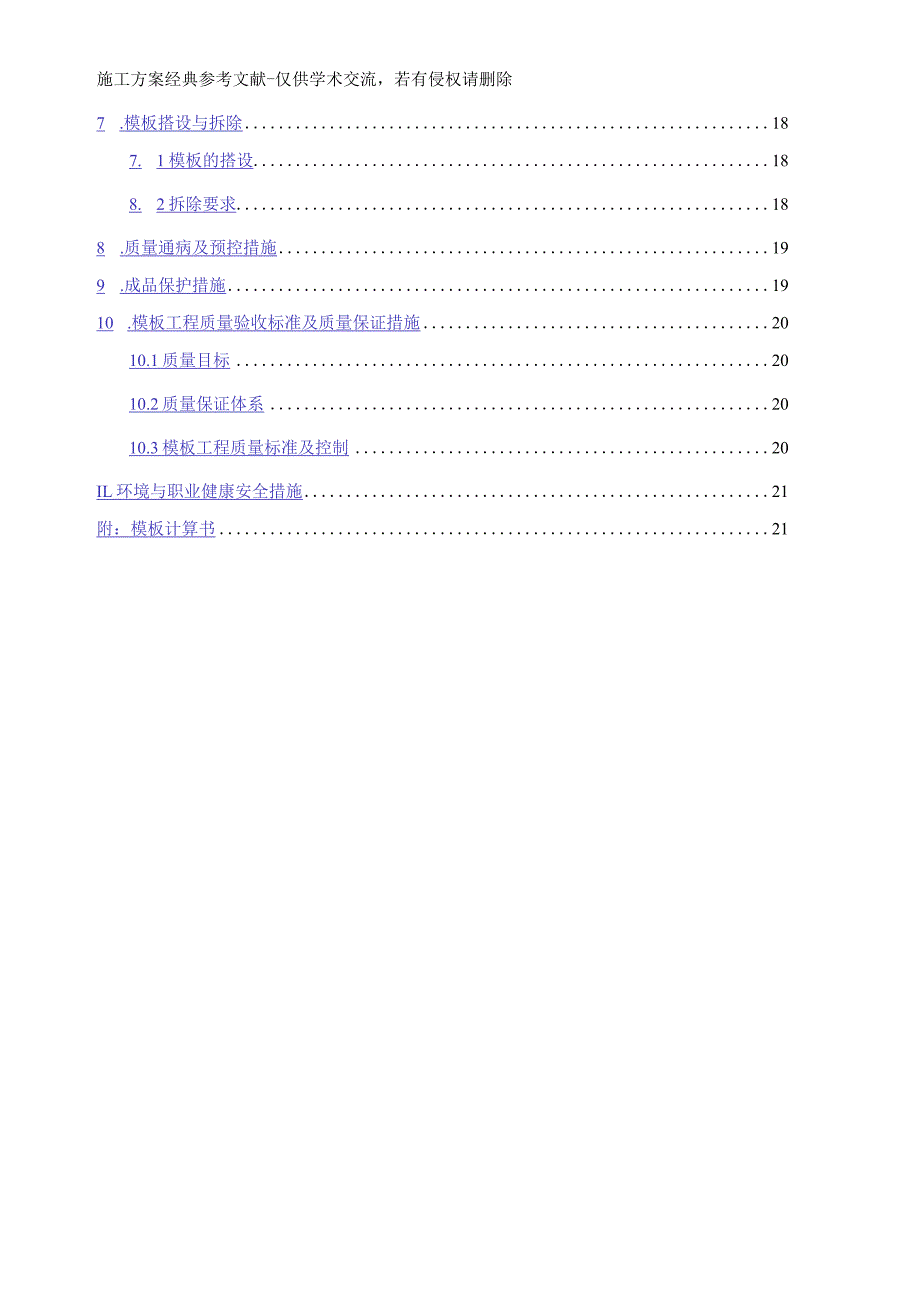

1、11.2 施工组织设计11.3 主要规范、规程、标准114卜,*12.工程概况22. 1设计概况22. 2模板工程重点、难点43. 2劳动力组织53. 3流水段划分63. 4模板配方式及原则74.施工准备94. 1技术准备94. 2机具准备9104. 3材料准备4. 4脱模剂的选用114. 5平面布置1112125. 2模板设计156 .模板加工及存放176. 1模板的加工要求177. 2模板的加工管理与验收17施工方案经典参考文献仅供学术交流,若有侵权请删除施工方案经典参考文献-仅供学术交流,若有侵权请删除7 .模板搭设与拆除187. 1模板的搭设188. 2拆除要求188 .质量通病及预控

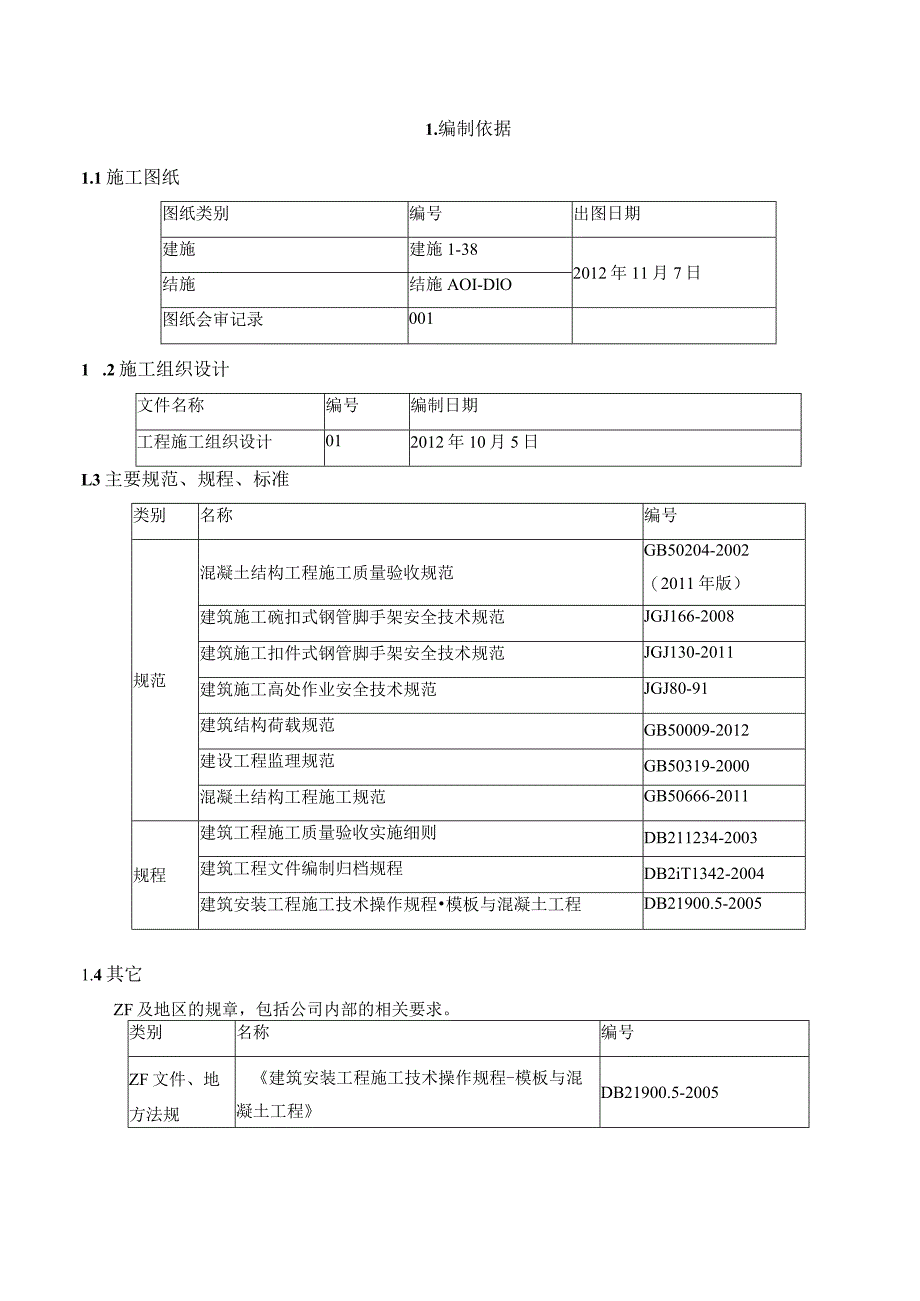

2、措施199 .成品保护措施1910 .模板工程质量验收标准及质量保证措施2010.1质量目标2010.2质量保证体系2010.3模板工程质量标准及控制20IL环境与职业健康安全措施21附:模板计算书211.编制依据1.1施工图纸图纸类别编号出图日期建施建施1-382012年11月7日结施结施AOI-DlO图纸会审记录0011 .2施工组织设计文件名称编号编制日期工程施工组织设计012012年10月5日L3主要规范、规程、标准类别名称编号规范混凝土结构工程施工质量验收规范GB50204-2002(2011年版)建筑施工碗扣式钢管脚手架安全技术规范JGJ166-2008建筑施工扣件式钢管脚手架安全

3、技术规范JGJ130-2011建筑施工高处作业安全技术规范JGJ80-91建筑结构荷载规范GB50009-2012建设工程监理规范GB50319-2000混凝土结构工程施工规范GB50666-2011规程建筑工程施工质量验收实施细则DB211234-2003建筑工程文件编制归档规程DB2iT1342-2004建筑安装工程施工技术操作规程模板与混凝土工程DB21900.5-20051.4其它ZF及地区的规章,包括公司内部的相关要求。类别名称编号ZF文件、地方法规建筑安装工程施工技术操作规程-模板与混凝土工程DB21900.5-2005关于印发危险性较大的分部分项工程安全管理办法的通知建质2009

4、87号其他地方法规2 .工程概况2.1 设计概况2.1.1 设计概况1建筑面积(m2)总建筑面积124510.3m2地下单层最大面积8256.12m2裙房单层最大面积6547.23m2主楼单层最大面积1975.80m22层数地下2裙房3主楼253层高(m)4m4.5m4.75m4.4m4.85m3.9m4m4结构形式基础筏板基础主体框架框架核心筒5楼梯结构形式梁式楼梯6坡道结构形式剪力墙7后浇带温度后浇带宽度Im单层总长度20.7m沉降后浇带宽度0.8m单层总长度65.2m2.1.2梁板主要截面尺寸:序号部位柱网尺寸次梁形式梁截面尺寸(宽X高)板厚(mm)1基础筏板500、I(XM)、1500

5、、2000、22002地下室9m9.35m等十字梁200400、200500、200600、200700、300400、3OO5OO、300600、300700、400400、400600、400700、400800、400900、4001000、4001050、450800、500700、5OO8OO、600700、600800、6001050120、150、180200、250、3003裙楼9m9.35m等十字梁200400、200500、200600、200700、200950、300600、300700、400500、400600、400700、400x800、500700120、15

6、04主楼井字梁150400、200400、200500、200600、200700、300600、300700、300920、400500、400700、450x700、500700120、1502.1.3层局统计部位层数层高地下室24m4.5m裙楼34.85m4.4m4.75m主楼254.85m4.4m4.75m3.9m4.0m2.1.4柱尺寸部位层数柱截面尺寸(mm)地下室211001100,600600裙楼31100l100,600600主楼2511001100,8008002.1.5墙体尺寸:位置截面尺寸(mm)外墙内墙核心筒地下室300、400200、300、400、600200、3

7、00、400裙楼200、300、400、600主楼200、300、4002.2模板工程重点、难点2.2 .1管理重难点:(1)施工场地狭小,不利于模板的存放和周转;(2)地下室和裙房部分层高变化多,不利于模板的周转;(3)地下室模板工程属于冬期施工,不利于安全方面的管理。2 .2.2技术重难点(1)地下二层墙体(人防墙)数量多、面积大,墙体的平面形式较复杂,截面尺寸种类多,并且各段之间变化较大。(2)柱截面尺寸规格多,高度变化大。(3)主楼首层大堂顶板高度为14m,属于高大模板支撑,其模板方案详见专项施工方案。3 .施工部署3.1 施工进度关键节点施工进度计划部位开始时间结束时间备注基础底板2

8、012.10.122012.10.28地下室2012.11.152012.12.15裙房2013.3.102013.4.20主楼2013.3.102013.9.203.2劳动力组织3.2.1管理层职责成立专门的模板质量控制领导小组,综合协调、解决模板工程施工过程中出现的技术、施工、质量、材料等相关问题。总包主要管理人员职责划分如下:序号总包负责人职位职责1潘凯项目经理负责模板方案的总体策划及决策。2王文超现场经理负责模板工程总体施工安排,进度控制,现场总体施工组织协调。3唐旭升总工组织编制写模板方案,根据实际情况优化方案,进行方案交底,审核技术交底,检查监督方案的落实及执行情况。4张明工程部经

9、理模板加工及安装进度计划以及质量控制。5刘立威责任工程师按模板方案组织施工,向作业班组详细技术交底,是现场模板工程质量及安全的执行和实施者,负责组织模板工程验收。6王捷物资部经理负责物资供应。7张旭光主方案师模板技术问题收集处理。8王玉龙质量安全经理负责模板施工过程中的质量控制,并监督检查模板是否按方案施工,加工及安装质量是否符合规范要求。负责模板工程施工过程中的安全检查及安全控制。3.2.2劳务层职责土建劳务分包商,作为模板工程劳务队伍,在木工人员配备上必须满足模板工程施工要求;对于项目部编制的技术方案,要及时对班组进行交底,并监督实施。协力单位主要管理人员职责划分如下:劳务负责人职位职责岳

10、正全(A区)罗声明(B区)现场经理模板加工、制作及安装质量、进度的直接负责人余政(A区)袁联云(BIX)技术主管技术问题处理及材料计划的提供罗彦敏(A区)关华伸(B区)木工工长负责模板加工、安装的具体施工管理张哲兵(AIx)罗在华(B区)质检员具体负责模板加工及安装过程中的质量检查,执行总包检查模板是否按技术交底施工,加工及安装质量是否符合规范要求。罗家群(A区)唐贤勇(B区)安全员具体负责模板加工及操作过程中的安全,禁止违规操作。3.2.3工人数量及分工序号工种数量(人)地下室裙房主楼1木工2403002402力工8060603架子工909060合计4104503603.3流水段划分3.3.

11、1地下室流水段划分详见附图13.3.2裙房流水段划分详见附图2、33.3.3主楼流水段划分详见附图4、53.4模板配置方式及原则3.4.1基础底板底板浇筑时利用砖胎模作为侧模,砖胎膜厚度为240mm,采用灰砂砖砌筑,内侧采用1:3水泥砂浆进行抹灰。砖胎膜强度满足要求后,使用坑内土方先进行导墙背后的土方回填。3.4.2竖向模板3.4.2.1墙(1)墙体模板选型及设计参数墙体模板设计参数:序号项目技术参数1面板采用尺寸为915*1830*15mm的双面覆膜多层板2内背楞竖向布置,采用4080木方,间距200mm,转角部位间距加密为150mm,加密四跨。3外背楞横向布置,采用248双钢管,起步为20

12、0mm,最底部四道为300mm,以上为450mm。4对拉螺杆使用l4穿墙螺栓拉结,水平间距为450mm,竖直间距同外背楞。地下室外墙及人防墙体采用用止水螺栓。5斜支撑采用钢管支撑,纵向间距为1500。高度在4m以下的墙体采用2道斜撑,4m以上的墙体采用3道斜撑。注:1、墙体相I丝螺杆一套包括:一根通丝螺杆,2个“3”型扣,2个蝶形螺母。(2)穿墙螺杆墙体模板支撑均采用M14穿墙螺栓,除地下室外墙及人防墙以外,均需预埋PVC套管,螺栓周转使用。地下室外墙及人防墙采用止水穿墙螺栓。M14穿墙螺栓200厚内墙MI4穿墙螺栓300厚内墙M14穿墙螺栓400厚内墙M14穿墙螺栓600厚内墙M14穿墙螺栓300摩外墙、人防墙M14穿墙螺栓400摩外墙、人防墙3. 4.2.2柱柱模板选型及设计参数序号项目技术参数1面板

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
