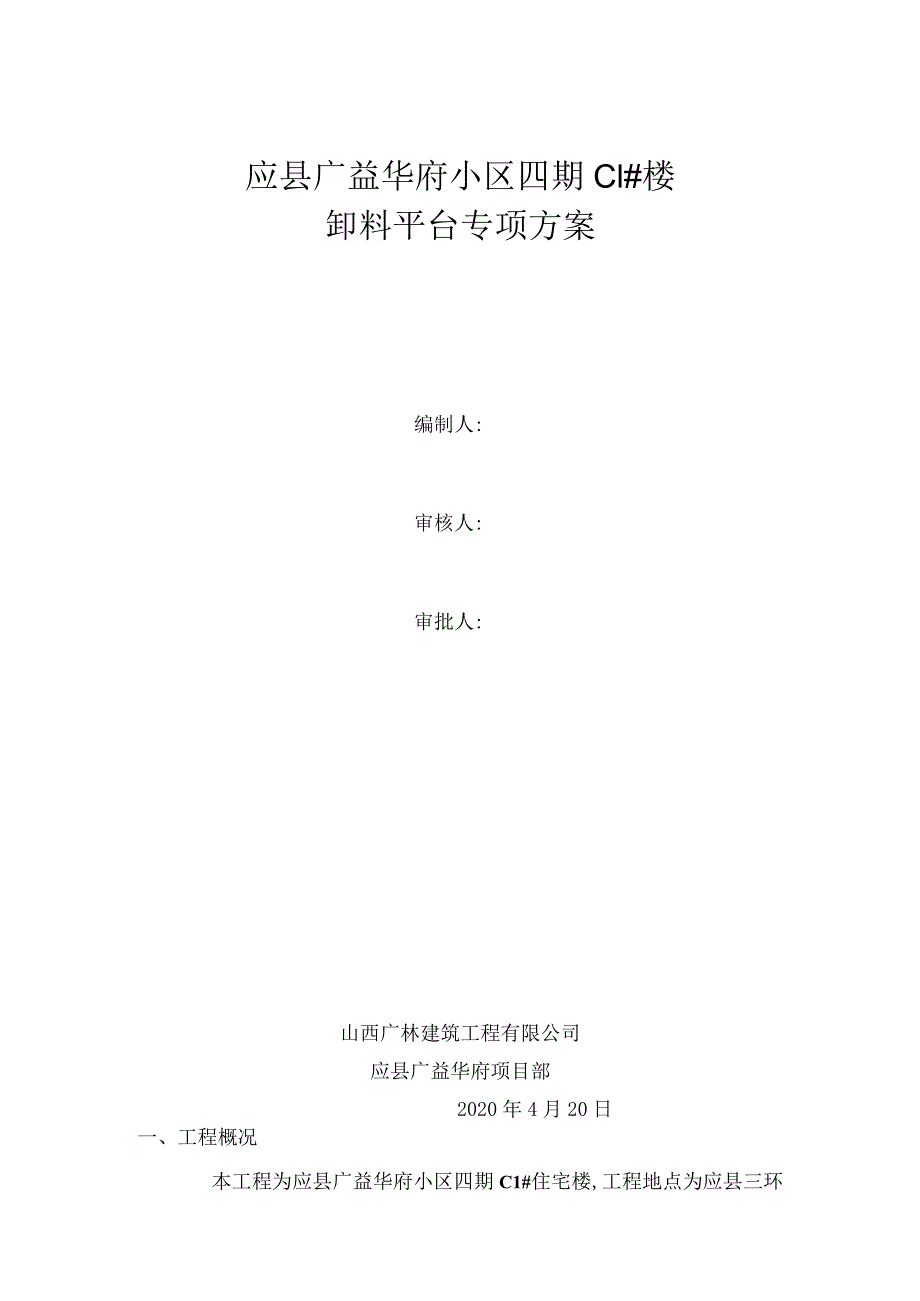

1、应县广益华府小区四期Cl#楼卸料平台专项方案编制人:审核人:审批人:山西广林建筑工程有限公司应县广益华府项目部2020年4月20日一、工程概况本工程为应县广益华府小区四期C1#住宅楼,工程地点为应县三环路南侧、长征路东侧、四环路北侧,结构形式:为剪力墙结构,层数为十一层,地下一层,地上十一层,建筑类别为二类,建筑耐火等级为二级,地下室耐火等级为一级,抗震设防烈度为8度,屋面防水等级为二级,地下室防水等级为二级,基础为平板式筏板基础,地下一层层高3.6m;本工程相对标高0.OOOm相当于绝对标高1003.05m,室内外高差015m。卸料平台的布置本工程单层面积大,楼层高,且施工工期较为紧张,为使
2、钢管、模板等建筑材料能快速有效地翻运至上部施工层,故特从二层开始一个单元每层均布设一只卸料台位(使用荷载小于或等于1.5吨),安装后进行上下垂直运输,并层层往上循环安装使用,直至11层。(卸料平台详图附后)。二、卸料平台的制作本工程用卸料平台平面尺寸为2000X6000,平台靠碎现浇构件外侧布置,突出现浇构件最外侧2000mm,平台骨架主梁采用16#槽钢,平台板下横档采用10#槽钢,拼接焊接而成,横档上铺设模板作卸料平台用。防护栏杆采用483.0mm钢管焊接,共计有两排平行于建筑物纵向栏杆,每排有立杆4根,间距为1m,高度1.2m。栏杆上铺满铺模板作围护用,如附图所示。三、安装、拆除与使用卸料
3、平台制作完成后,利用塔吊进行吊装,用钢丝绳将平台套住(通过预焊在平台上的6中20吊环)后吊运至欲安装楼层,将靠建筑物一端的槽钢放入预埋在楼面板中的拉环(420拉环埋件)内,并用电焊固定。外侧利用4中21.5钢丝绳吊拉至上层构件的预埋拉钩内,各钢丝绳利用双调螺丝张紧。拆除时则用塔吊吊住平台(平台上应清理干净,以免平台内的物体坠落)使之不至翻落,而后松掉钢丝绳及螺丝即可吊离原安装位置,吊至上层进行安装,有专人负责指挥。操作时,应尽量使吊物摆放均匀,同时不得堆载过重,限载1.5T。四、 操作平台安全要求1 .卸料平台的上部拉结点,必须设于建筑物上,不得设置在脚手架等施工设备上;2 .卸料平台安装时,

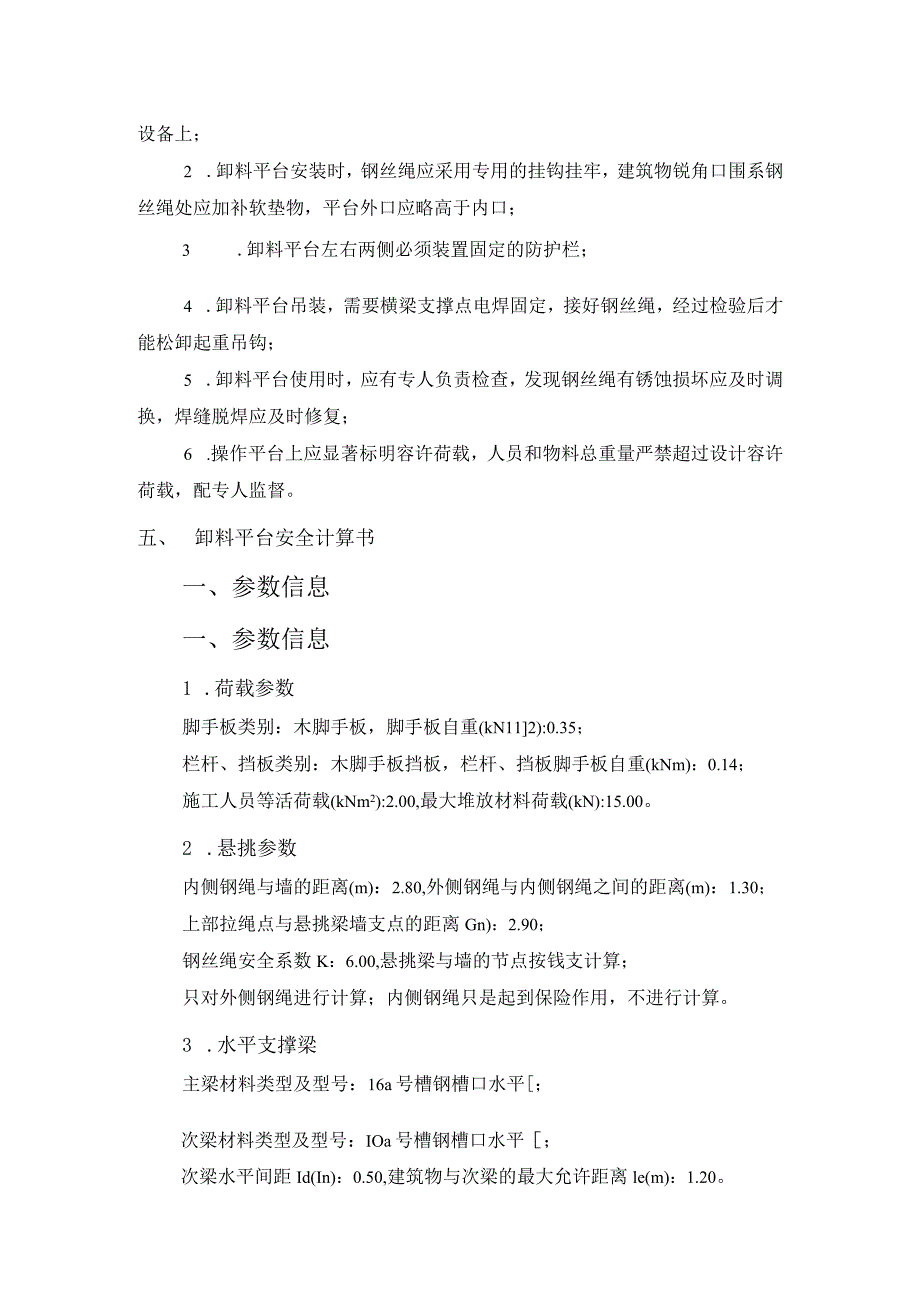

4、钢丝绳应采用专用的挂钩挂牢,建筑物锐角口围系钢丝绳处应加补软垫物,平台外口应略高于内口;3 .卸料平台左右两侧必须装置固定的防护栏;4 .卸料平台吊装,需要横梁支撑点电焊固定,接好钢丝绳,经过检验后才能松卸起重吊钩;5 .卸料平台使用时,应有专人负责检查,发现钢丝绳有锈蚀损坏应及时调换,焊缝脱焊应及时修复;6 .操作平台上应显著标明容许荷载,人员和物料总重量严禁超过设计容许荷载,配专人监督。五、 卸料平台安全计算书一、参数信息一、参数信息1 .荷载参数脚手板类别:木脚手板,脚手板自重(kN112):0.35;栏杆、挡板类别:木脚手板挡板,栏杆、挡板脚手板自重(kNm):0.14;施工人员等活荷
5、载(kNm2):2.00,最大堆放材料荷载(kN):15.00。2 .悬挑参数内侧钢绳与墙的距离(m):2.80,外侧钢绳与内侧钢绳之间的距离(m):1.30;上部拉绳点与悬挑梁墙支点的距离Gn):2.90;钢丝绳安全系数K:6.00,悬挑梁与墙的节点按钱支计算;只对外侧钢绳进行计算;内侧钢绳只是起到保险作用,不进行计算。3 .水平支撑梁主梁材料类型及型号:16a号槽钢槽口水平;次梁材料类型及型号:IOa号槽钢槽口水平;次梁水平间距Id(In):0.50,建筑物与次梁的最大允许距离le(m):1.20。4 .卸料平台参数水平钢梁(主梁)的悬挑长度(m):5.10,水平钢梁(主梁)的锚固长度(m
6、):1.50,次梁悬臂梁(m):0.00;平台计算宽度(m):L90。二、次梁的验算次梁选择16a号槽钢槽口水平,间距05,其截面特性为:面积A=21.95cm2;惯性距Ix=866.2cm4;转动惯量Wx=108.3cm3;回转半径ix=6.28cm;截面尺寸:b=63mm,h=160mm,t=IOmnio5 .荷载计算(I)、脚手板的自重标准值:本例采用木脚手板,标准值为0.35kNO?;Qi=O.350.50=0.18kNm;(2)、型钢自重标准值:本例采用16a号槽钢槽口水平L标准值为0.17kNmQ2=O.17kNm(3)、活荷载计算D施工荷载标准值:取2.OOkNn?Q3=2.OO
7、kNm22)最大堆放材料荷载P:15.OOkN荷载组合Q=l.2(0.18+0.17)+1.42.000.50=1.81kNmP=L4X15.00=21.OOkN6 .内力验算内力按照集中荷载P与均布荷载q作用下的简支梁计算,计算简图如下:最大弯矩M的计算公式(规范JGJ80-91,P31)为:Mn三-ql28(1-m2I2)2+pl4经计算得出:MmaX=(L81XL9028)X(1-(0.0021.902)2+21.001.904=10.79kNmo最大支座力计算公式:R=P+q(l+2m)2经计算得出:R=(21.OO+1.81(1.90+20.OO)2=12.22kN7 .抗弯强度验算
8、次梁应力:=MxWxf其中Yx-截面塑性发展系数,取1.05;f钢材的抗压强度设计值,f=205.OONmm2;次梁槽钢的最大应力计算值。=1.08104(1.05108.30)=94.91Nmm2;次梁槽钢的最大应力计算值o=94.912Nmm2小于次梁槽钢的抗压强度设计值f=205Nmn?,满足要求!8 .整体稳定性验算=MbWxf其中,l,-均匀弯曲的受弯构件整体稳定系数,按照下式计算:b=(570tblh)(235fy)经过计算得到b=57010.0063.00235(1900.00160.00x235.0)=1.18;由于b大于0.6,按照下面公式调整:b=1.07-0.282b1.
9、0得到b=0.831;次梁槽钢的稳定性验算=1.08104(0.831108.300)=119.89Nmm2;次梁槽钢的稳定性验算=119.886Nmm2小于次梁槽钢的抗压强度设计值f=205Ninn?,满足要求!三、主梁的验算根据现场实际情况和一般做法,卸料平台的内钢绳作为安全储备不参与内力的计算。主梁选择16a号槽钢槽口水平,其截面特性为:面积A=21.95cm2;惯性距Ix=866.2cm4;转动惯量Wx=108.3cm3;回转半径ix=6.28cm;截面尺寸,b=63mm,h=160mm,t=10mm;9 .荷载验算(1)栏杆与挡脚手板自重标准值:本例采用木脚手板挡板,标准值为0.14
10、kNm;Q-0.14kNm;(2)槽钢自重荷载Q2=O.17kNm静荷载设计值q=l.2X(Q1+Q2)=l.2(0.14+0.17)=0.37kNm;次梁传递的集中荷载取次梁支座力R;10 内力验算悬挑卸料平台示意图悬挑卸料平台水平钢梁计算简图悬挑水平钢梁支撑梁剪力图(kN)悬挑水平钢梁支撑梁弯矩图(kNm)悬挑水平钢梁支撑梁变形图(mm)从左至右各支座反力:Rl17.459kN;R2=11.931kN;R3-4.207kNo最大支座反力为Rnm=Il.931kN;最大弯矩MmaX=9.687kNm;最大挠度v=0.064mmO11 抗弯强度验算=M(xWx)+NAf其中x-截面塑性发展系数
11、,取L05;f钢材抗压强度设计值,f=205.OONun2;主梁槽钢的最大应力计算值=9.6871061.05108300.0+1.69IO42195.000=92.868Nmm2;主梁槽钢的最大应力计算值92.868NmIn2小于主梁槽钢的抗压强度设计值f=205.00Nmm2,满足要求!12 整体稳定性验算=M(bW)f其中b-均匀弯曲的受弯构件整体稳定系数,按照下式计算:b=(570tbIh)(235fy)b=57010.063.0235(4100.0160.0235.0)=0.547;主梁槽钢的稳定性验算=9.687106(0.547108300.00)=163.39Nmm2;主梁槽钢
12、的稳定性验算=163.39Nmm2小于f=205.00,满足要求!四、钢丝拉绳的内力验算水平钢梁的垂直支坐反力Rei和拉钢绳的轴力RUi按照下面计算,Rci-Rusini其中Rci-水平钢梁的垂直支坐反力(kN);Rui拉钢绳的轴力(kN);i-拉钢绳的轴力与水平钢梁的垂直支坐反力的夹角;sini=Sin(ArcTan(2.9(1.3+2.8)=0.577;根据以上公式计算得到外钢绳的拉力为:RUi=RCisini;RuE7.4590.577=30.23kN;五、钢丝拉绳的强度验算选择6X19钢丝绳,钢丝绳公称抗拉强度1550MPa,直径21.5mm。Fg=aFgK其中Fg一钢丝绳的容许拉力(
13、kN);Fg钢丝绳的钢丝破断拉力总和(kN),查表得Fg=271.5kN;-钢丝绳之间的荷载不均匀系数,对6X19、6X37、6X61钢丝绳分别取0.85、0.82和0.8。a=0.85;K-钢丝绳使用安全系数。K=6。得到:Fg=38.462kNRu=30.233kN经计算,选此型号钢丝绳能够满足要求。六、钢丝拉绳拉环的强度验算取钢丝拉绳(斜拉杆)的轴力最大值RU进行计算作为拉环的拉力N为:N=RU=30233.350N。拉环强度计算公式为:=NAf其中,f为拉环钢筋抗拉强度,按照混凝土结构设计规范10.9.8所述在物件的自重标准值作用下,每个拉环按2个截面计算的。拉环的应力不应大于50Nm
14、m2,故拉环钢筋的抗拉强度设计值f=50.ONmm2;所需要的拉环最小直径D=30233.4X4(3.14250.002),2=19.6mm实际拉环选用直径D=20n的HPB235的钢筋制作即可。七、操作平台安全要求1.卸料平台的上部拉结点,必须设于建筑物上,不得设置在脚手架等施工设备上;2 .卸料平台安装时,钢丝绳应采用专用的挂钩挂牢,建筑物锐角口围系钢丝绳处应加补软垫物,平台外口应略高于内口;3 .卸料平台左右两侧必须装置固定的防护栏;4 .卸料平台吊装,需要横梁支撑点电焊固定,接好钢丝绳,经过检验后才能松卸起重吊钩;5 .卸料平台使用时,应有专人负责检查,发现钢丝绳有锈蚀损坏应及时调换,焊缝脱焊应及时修复;6 .操作平台上应显著标明容许荷载,人员和物料总重量严禁超过设计容许荷载,配专人监督。
