C1#楼外墙保温施工方案.docx

上传人:p** 文档编号:552810 上传时间:2023-10-30 格式:DOCX 页数:15 大小:33.12KB
下载 相关 举报
C1#楼外墙保温施工方案.docx_第1页
第1页 / 共15页
C1#楼外墙保温施工方案.docx_第2页
第2页 / 共15页
C1#楼外墙保温施工方案.docx_第3页
第3页 / 共15页
C1#楼外墙保温施工方案.docx_第4页
第4页 / 共15页
C1#楼外墙保温施工方案.docx_第5页
第5页 / 共15页
C1#楼外墙保温施工方案.docx_第6页
第6页 / 共15页
C1#楼外墙保温施工方案.docx_第7页
第7页 / 共15页
C1#楼外墙保温施工方案.docx_第8页
第8页 / 共15页
C1#楼外墙保温施工方案.docx_第9页
第9页 / 共15页
C1#楼外墙保温施工方案.docx_第10页
第10页 / 共15页
亲,该文档总共15页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《C1#楼外墙保温施工方案.docx》由会员分享,可在线阅读,更多相关《C1#楼外墙保温施工方案.docx(15页珍藏版)》请在第壹文秘上搜索。

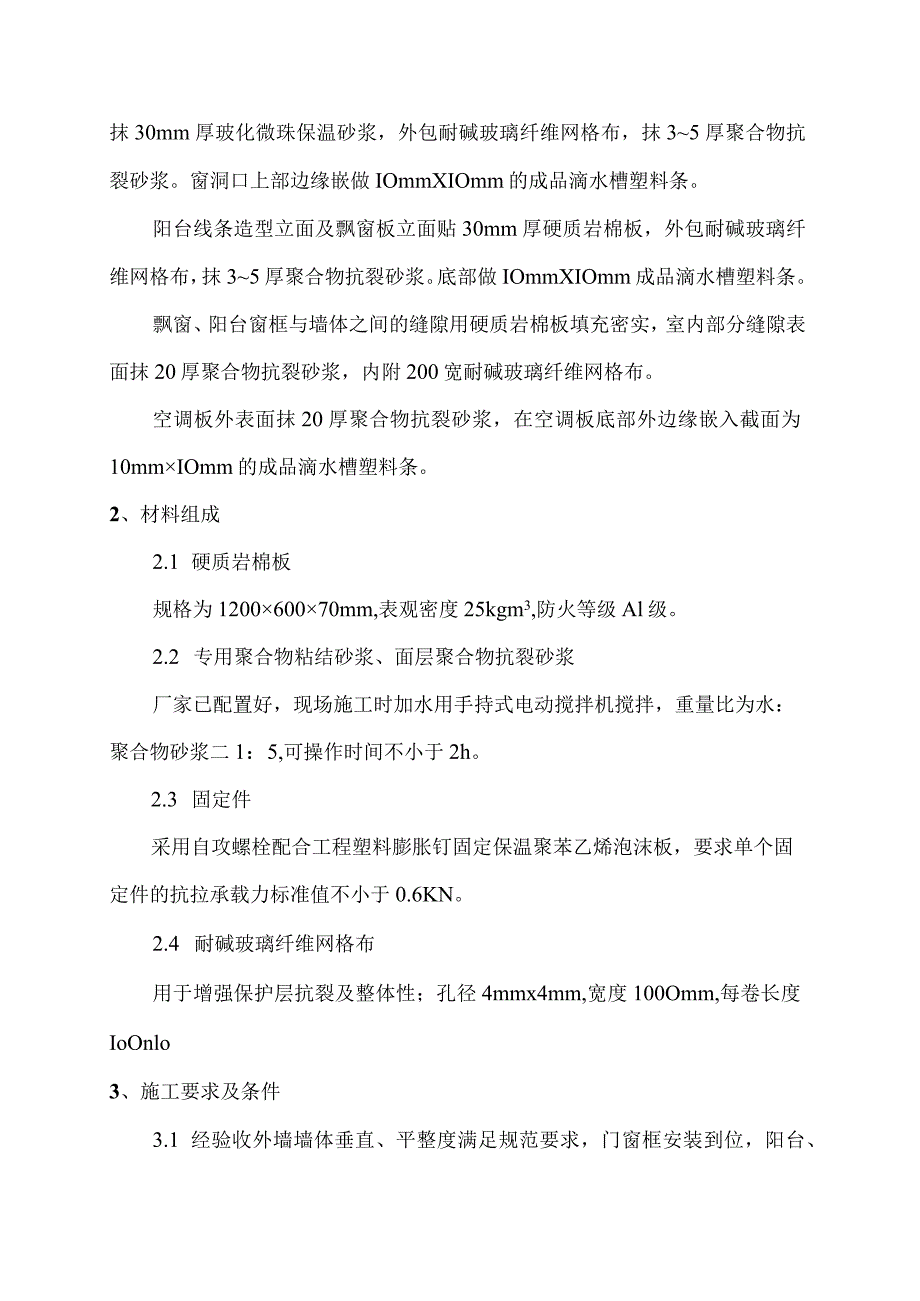

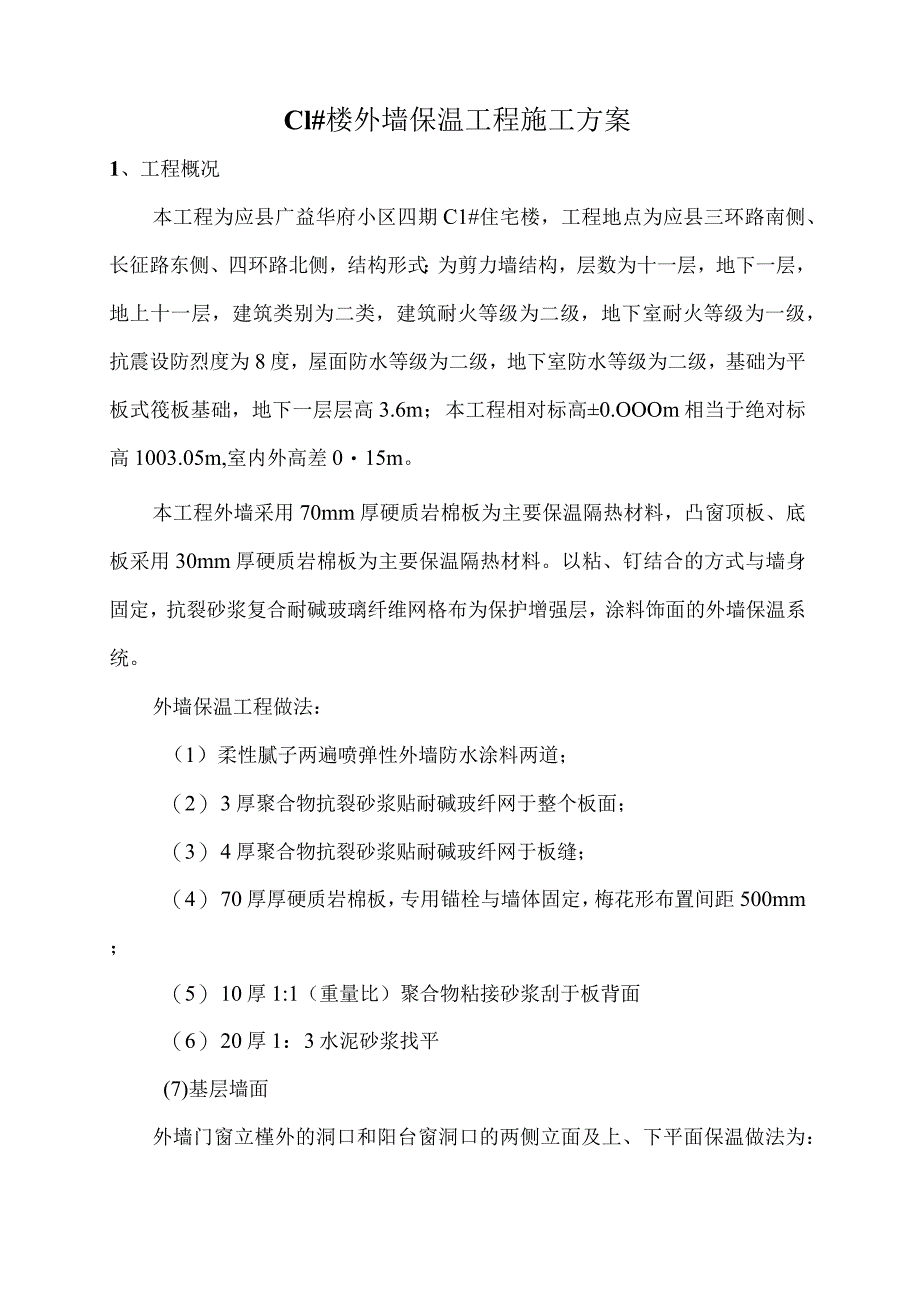

1、应县广益华府小区Cl#楼外墙保温工程专项方案编制:审核:审批:山西广林建筑工程有限公司应县广益华府项目部2020年8月1日Cl#楼外墙保温工程施工方案1、工程概况本工程为应县广益华府小区四期C1#住宅楼,工程地点为应县三环路南侧、长征路东侧、四环路北侧,结构形式:为剪力墙结构,层数为十一层,地下一层,地上十一层,建筑类别为二类,建筑耐火等级为二级,地下室耐火等级为一级,抗震设防烈度为8度,屋面防水等级为二级,地下室防水等级为二级,基础为平板式筏板基础,地下一层层高3.6m;本工程相对标高0.OOOm相当于绝对标高1003.05m,室内外高差015m。本工程外墙采用70mm厚硬质岩棉板为主要保温

2、隔热材料,凸窗顶板、底板采用30mm厚硬质岩棉板为主要保温隔热材料。以粘、钉结合的方式与墙身固定,抗裂砂浆复合耐碱玻璃纤维网格布为保护增强层,涂料饰面的外墙保温系统。外墙保温工程做法:(1)柔性腻子两遍喷弹性外墙防水涂料两道;(2) 3厚聚合物抗裂砂浆贴耐碱玻纤网于整个板面;(3) 4厚聚合物抗裂砂浆贴耐碱玻纤网于板缝;(4) 70厚厚硬质岩棉板,专用锚栓与墙体固定,梅花形布置间距500mm;(5) 10厚1:1(重量比)聚合物粘接砂浆刮于板背面(6) 20厚1:3水泥砂浆找平(7)基层墙面外墙门窗立槿外的洞口和阳台窗洞口的两侧立面及上、下平面保温做法为:抹30mm厚玻化微珠保温砂浆,外包耐碱

3、玻璃纤维网格布,抹35厚聚合物抗裂砂浆。窗洞口上部边缘嵌做IOmmXIOmm的成品滴水槽塑料条。阳台线条造型立面及飘窗板立面贴30mm厚硬质岩棉板,外包耐碱玻璃纤维网格布,抹35厚聚合物抗裂砂浆。底部做IOmmXIOmm成品滴水槽塑料条。飘窗、阳台窗框与墙体之间的缝隙用硬质岩棉板填充密实,室内部分缝隙表面抹20厚聚合物抗裂砂浆,内附200宽耐碱玻璃纤维网格布。空调板外表面抹20厚聚合物抗裂砂浆,在空调板底部外边缘嵌入截面为10mmIOmm的成品滴水槽塑料条。2、材料组成2.1 硬质岩棉板规格为120060070mm,表观密度25kgm3,防火等级Al级。2.2 专用聚合物粘结砂浆、面层聚合物抗

4、裂砂浆厂家已配置好,现场施工时加水用手持式电动搅拌机搅拌,重量比为水:聚合物砂浆二1:5,可操作时间不小于2h。2.3 固定件采用自攻螺栓配合工程塑料膨胀钉固定保温聚苯乙烯泡沫板,要求单个固定件的抗拉承载力标准值不小于0.6KN。2.4 耐碱玻璃纤维网格布用于增强保护层抗裂及整体性;孔径4mmx4mm,宽度100Omm,每卷长度IoOnlo3、施工要求及条件3.1 经验收外墙墙体垂直、平整度满足规范要求,门窗框安装到位,阳台、飘窗、空调板等突出墙面部位尺寸合格后即可进行施工。3.2 雨天施工时必须采取有效的防雨措施,防止雨水冲刷刚施工完但粘接砂浆或面层聚合物砂浆尚未初凝的墙面。3.3 施工现场

5、环境温度及找平层表面温度在施工中及施工后24h内均不得低于5,风力不大于5级。4、施工工具电热丝切割器或壁纸刀(裁保温板和网格布用)、电锤(拧胀钉螺栓及打膨胀锚固件孔用)、根部带切割刀片的冲击钻头(为放固定件打眼用,切割刀片的大小、切入深度与膨胀钉头一致)、手持式电动搅拌器(搅拌砂浆用)、木锂或粗砂纸(打磨用)、其他抹灰专用工具。5、工艺流程清理基层-找平-粘贴保温板-钻孔机安装固定-聚合物抗裂砂浆-埋贴网格布-抹面抗裂砂浆-面层清理-刮柔性腻子-外墙涂料5.1 基层处理必须彻底清除基层表面浮灰、涂料、油污、脱模剂、空鼓及风化物等影响粘结强度的材料。5.2 抹水泥砂浆找平层5.2.1 为保证外

6、墙平整度及垂直度,抹20厚1:3水泥砂浆,要求表面平整,阴阳角方正、上下通顺。5.3 调制聚合物砂浆5.3.1 施工使用的砂浆分为专用聚合物粘结砂浆和面层聚合物抗裂砂浆。532使用一只干净的塑料桶按1:5的水灰比加入清水和干混砂浆然后用手持式电动搅拌器搅拌约五分钟,直到搅拌均匀,且稠度适中为止,保证聚合物砂浆有一定粘度,以维持刚粘上墙的保温板不滑落,加水时尽可能量小一点,不可加水过多。5.3.3 以上工作进行完后,应将配好的砂浆静置5分钟,再搅拌即可使用,调好的砂浆宜在1小时内完成。5.3.4 注意本体系聚合物砂浆只需加净水,不能加入其它任何材料。5.4 预粘板端翻包网格布保温板在安装到墙面的

7、上、下、左、右顶点(含伸缩缝、门窗洞口、阳台栏板等处)预贴(在粘贴保温板前完成)翻包(包边)网格布,布宽为板厚+20Omm,即270mm。将不小于27Omm宽的网格布中的80mm宽用专用粘结砂浆牢固粘结在基面上(粘结厚度不得超过2mm),后期粘结保温板时再将剩余网格布翻包过来。5.6 安装粘贴保温板561保温板以长向水平铺贴,保证连续结合,上下两排板需竖向错缝12板长,局部最小错缝不得小于2(X)mm。保温板切割用电热丝切割器后工具刀切割。尺寸允许偏差为L5mm,大小面垂直。5.6.2 网格布翻包:伸缩缝两侧、孔洞边的保温板上预贴窄幅网格布。5.6.3 保温板粘贴应从细部节点(如飘窗、阳台、挑

8、檐)及阴阳角部位开始向中间进行。施工时要求在建筑物外墙所有阴阳角部位沿全高挂通线控制其顺直度,并要求事先用墨斗弹好的底边水平线及100mm控制线,以确保水平铺贴,在区段内的铺贴由下向上进行。5.6.4 粘贴保温板时,板缝应挤紧,相邻板应齐平,施工时控制板间缝隙不得大于2mm,板间高差不得大于1.5mm,须用保温板条将缝塞满,板条不得用砂浆或胶结剂粘结;板间平整度高差大于1.5mm的部位应在施工面层前用木镂、粗砂纸打磨平整。5.6.5 按事先排好的尺寸切割保温板,从拐角处垂直错缝连接,要求拐角处沿建筑物全高顺直、完整。566本系统采用条点法:用抹子在每块保温板周边涂抹宽50mm专用聚合物粘结砂浆

9、,从边缘向中间逐渐加厚专用聚合物粘结砂浆,最厚处达IOmm;注意在保温板下侧留设50mm宽的槽口,以利于贴板时将封闭在墙体间的空气溢出。然后再在保温板上抹14个100mm厚100的圆形聚合物粘结砂浆灰饼,如下图所示。保温板条点粘结法567用条点法涂好聚合物粘结砂浆后立即将保温板贴在墙面上,动作要迅速,以防止聚合物砂浆结皮失去粘结作用。5.6.8 粘贴时不允许采用使板左右、上下错动的方式调整预粘接板与已贴板间的平整度,而应采用橡胶锤敲击调整;目的是防止由于保温板左右错动而导致聚合物粘结砂浆溢进板与板间的缝隙内。5.6.9 保温板贴在墙上时,应用2米靠尺压平操作,保证其平整度和粘贴牢固。板与板之间

10、要挤紧,碰头缝处不抹聚合物砂浆。每帖完一块,应及时清除挤出的聚合物砂浆,板间不留间隙。若因保温板面方正或裁切不直形成缝隙,应用保温板条塞入并打磨平整。5.6.10 保温板与基层粘结砂浆在铺贴压实后,砂浆的覆盖面积约占板面的40%50%,以保证保温板与墙体粘结牢固。5611保温板应水平粘贴,保证连续结合,而且上下两排保温板宜竖向错缝板长12,保证最小错缝尺寸200mmo5612在墙体阴阳角处,应先排好尺寸,裁切保温板,使其粘贴时垂直交错连接,保证拐角处顺直且垂直。5613网格布翻包:从拐角处开始大面积粘贴保温板后,遇到阳台、飘窗、洞口、挑檐等部位需进行耐碱玻纤网格布翻包;即在基层墙体上用聚合物粘

11、结砂浆预先粘贴翻包网格布,将不小于270mm宽的网格布中的80mm宽用专用粘结砂浆牢固粘结在基面上(粘结厚度不得超过2mm),且翻包网格布本身不得出现搭接(目的是避免大面积施工时在此部位出现3层网格布搭接导致面层施工后露网),后期粘结保温板时再将剩余网格布翻包过来。5614在粘贴窗框四周的阳角和外墙角时,应先做出基准线,作为控制阳角上下竖直的依据。在门窗洞口部位的保温板,不允许用碎板拼凑,需用整幅板切割,其切割边缘必须顺直、平整、尺寸方正,其他接缝距洞口四边应大于200mm。如下图所示:保温板洞口处切割及接缝距离要求示意图5.6.15 在窗洞口位置的板块之间搭接留缝要考虑防水问题,在窗台部位要

12、求水平粘贴板压立面板,避免迎水面出现竖缝;但在窗户上口,要求立面板压住横板。5.7 安装固定件5.7.1 待保温板粘贴牢固,一般在824小时内固定件安装完毕后,按设计要求的位置用冲击钻钻孔,要求钻孔深度进入基层墙体内深度为50mm(不包括抹灰层厚度)。1.1.1 .2固定件个数按照下图要求放置(横向位置居中、竖向位置均分),任何面积大于0.1m2的单块板必须加固定件,且每块板添加数量不少于4个。固定件布置图1.1.2 固定件加密,阳角、檐口下、孔洞边缘四周应加密,其间距不大于300mm,距基层边缘不小于60mm。如下图所示:墙体边角、洞口处固定件1.1.3 自攻螺丝应用电动螺丝刀拧紧并使工程塑

13、料膨胀钉的帽子与保温板表面平齐或略拧入一些,确保膨胀钉尾部回拧使之与基层充分锚固。5.8 打磨581保温板接缝不平处应用粗砂纸打磨,打磨动作宜为轻柔的圆周运动,不要沿着与保温板接逢平行的方向打磨。5.8.2打磨后应用刷子或压缩空气将打磨操作产生的碎屑、其它浮灰清理干净。5.9 滴水槽5.9.1 外墙门窗立模外的洞口和阳台窗洞口的两侧立面及上、下平面保温做法为:抹30厚玻化微珠保温砂浆,外包耐碱玻璃纤维网格布,抹35厚聚合物抗裂砂浆。窗洞口上部边缘嵌做10mmIOmm的成品滴水槽塑料条。5.9.2 阳台线条造型立面及飘窗板立面贴50厚保温板,表面抹30厚玻化微珠保温砂浆,外包耐碱玻璃纤维网格布,

14、抹35厚聚合物抗裂砂浆。底部做IOmmXlOmm成品滴水槽塑料条。5.9.3 空调板外表面抹20厚聚合物抗裂砂浆,在空调板底部外边缘嵌入截面为10mmIOmm的成品滴水槽塑料条。5.10 涂刷专用界面剂5.10.1 保温板张贴及胀钉施工完毕经监理验收合格后,在膨胀钉帽及周圈50mm范围内用毛刷均匀的涂刷一遍专用界面剂。待界面剂晾干后,用面层聚合物砂浆对钉帽部位进行找平。要求塑料胀钉钉帽位置用聚合物砂浆找平后的表面与大面保温板平整。注:这样做的目的是为了避免钉帽位置由于面层聚合物砂浆过厚,将来在成活后的面层出现流坠、干缩现象。5.10.2 待塑料胀钉钉帽位置聚合物砂浆干燥后,用根子在保温板板面均

15、匀的涂一遍专用界面剂。5.11 抹第一遍面层聚合物抗裂砂浆5.11.1 待表面界面剂晾干至沾手时进行第一遍面层聚合物抗裂砂浆施工,附耐碱玻纤网于板缝,网宽200mmO用抹子将聚合物砂浆均匀地抹在保温板上,厚度约2mm左右。不得漏抹。5.11.2 伸缩缝内保温板端部及窗口保温板通槽侧壁位置要抹聚合物砂浆,以粘贴翻包网格布。5.12 整个板面埋贴网格布5.12.1 所谓埋贴网格布就是将网格布绷平,平整的贴于底层聚合物抗裂砂浆表面,用抹子由中间开始水平预先抹出一段距离,然后向上向下将网格布抹平,使其紧贴底层聚合物砂浆。5.12.2 网格布应按工作面的长宽要求剪裁,并应留出搭接宽度。网格布的剪裁应顺经纬向进行。5.12.3 门、窗洞口内侧周边与大墙形成的45。阳角部分各加一层400mm200mm网格布进行加强,大面网格布搭接在门窗洞口周边的网格布之上。5.12.4 对于窗口、门口及其它洞口四周的保温板端头应用网格布和粘结砂浆将其包住,也只有在此时,才允许保温板边涂抹粘结砂浆。5.12.5 将整幅网格布沿水平方向拉直绷平,注意将内曲的一面朝里,用抹子由中间向上、下两边将网格布抹平,使其紧贴底层聚合物砂浆。网格布左、右搭接宽度不小于100mm,上、下搭接宽度不小于80mm,局部搭接处可用聚合物砂浆补充原聚合物砂浆不足处,不得使网格布皱褶、空鼓、翘边。5.12.6

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
