万辉国际广场冬季施工方案.docx

上传人:p** 文档编号:553227 上传时间:2023-10-30 格式:DOCX 页数:15 大小:46.34KB
下载 相关 举报
万辉国际广场冬季施工方案.docx_第1页
第1页 / 共15页
万辉国际广场冬季施工方案.docx_第2页
第2页 / 共15页
万辉国际广场冬季施工方案.docx_第3页
第3页 / 共15页
万辉国际广场冬季施工方案.docx_第4页
第4页 / 共15页
万辉国际广场冬季施工方案.docx_第5页
第5页 / 共15页
万辉国际广场冬季施工方案.docx_第6页
第6页 / 共15页
万辉国际广场冬季施工方案.docx_第7页
第7页 / 共15页
万辉国际广场冬季施工方案.docx_第8页
第8页 / 共15页
万辉国际广场冬季施工方案.docx_第9页
第9页 / 共15页
万辉国际广场冬季施工方案.docx_第10页
第10页 / 共15页
亲,该文档总共15页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《万辉国际广场冬季施工方案.docx》由会员分享,可在线阅读,更多相关《万辉国际广场冬季施工方案.docx(15页珍藏版)》请在第壹文秘上搜索。

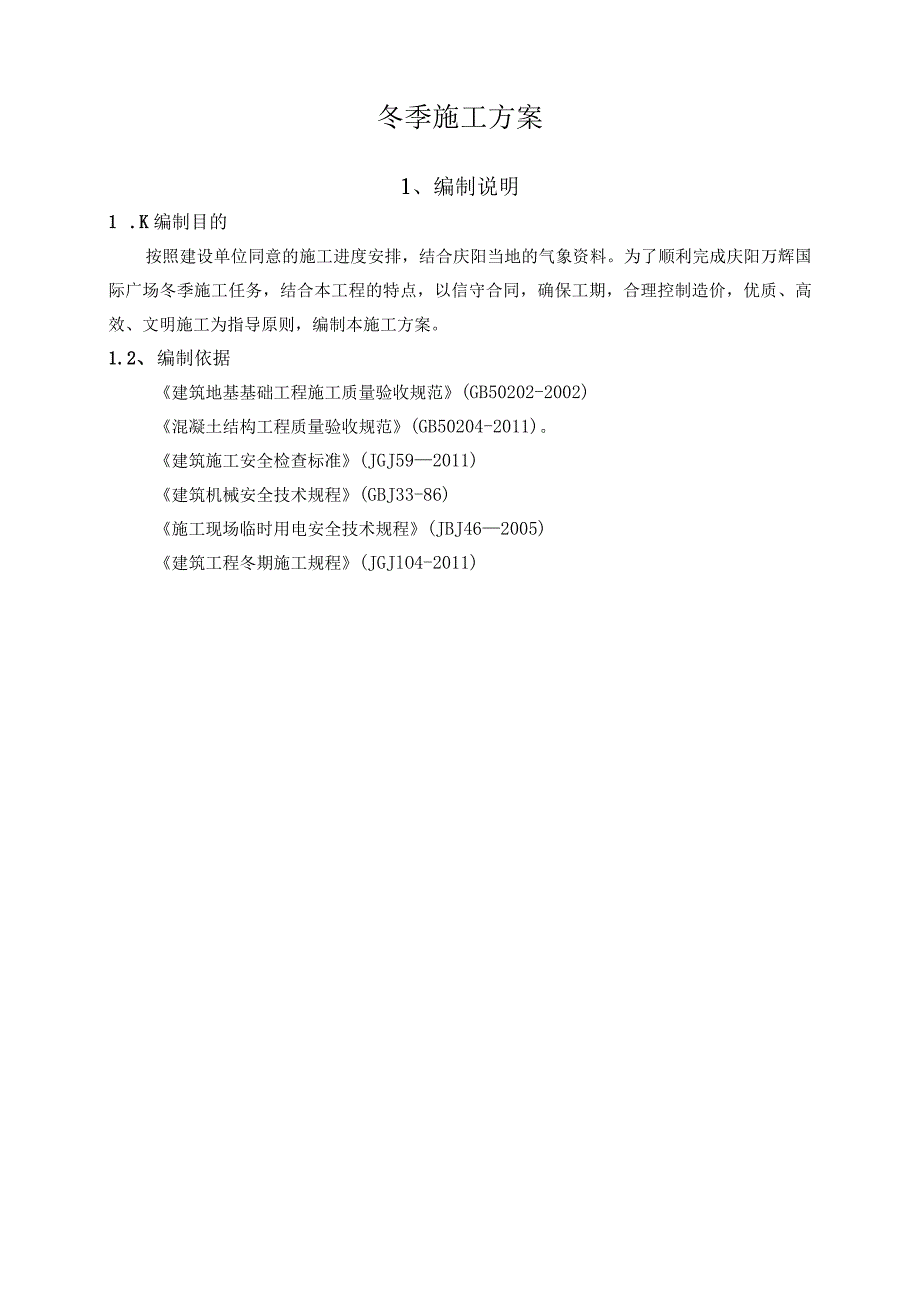

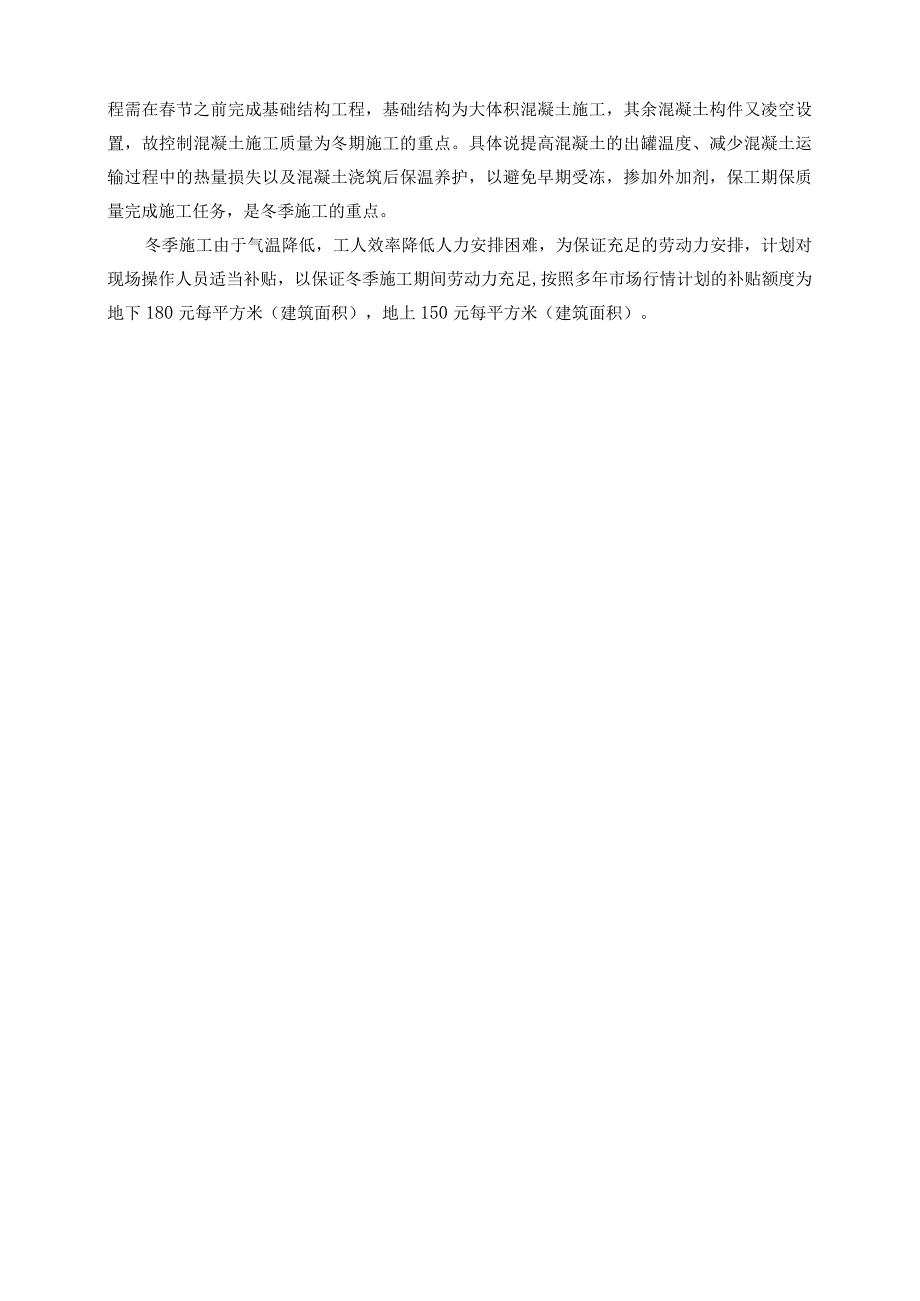

1、冬季施工方案1、编制说明1 .K编制目的按照建设单位同意的施工进度安排,结合庆阳当地的气象资料。为了顺利完成庆阳万辉国际广场冬季施工任务,结合本工程的特点,以信守合同,确保工期,合理控制造价,优质、高效、文明施工为指导原则,编制本施工方案。1.2、 编制依据建筑地基基础工程施工质量验收规范(GB50202-2002)混凝土结构工程质量验收规范(GB50204-2011)。建筑施工安全检查标准(JGJ592011)建筑机械安全技术规程(GBJ33-86)施工现场临时用电安全技术规程(JBJ462005)建筑工程冬期施工规程(JGJlO4-2011)2、冬季施工概况2.1、 工程主要情况庆阳万辉国

2、际广场工程位于甘肃省庆阳市西峰区,北至朔州东路,南至北地东路,西至拟建董志嫄大道,东至陇东大道。总用地面积124043.71平方米,总建筑面积455190.9平方米。由甘肃万辉置业有限公司投资兴建。本工程一期由5栋32层、1栋26、1栋18层住宅、2栋26层写字楼和2栋18层公寓组成;地上1-4层为红星美凯龙商业,地下室为连体一层(局部二层)。2.2、 冬季施工特点按照建筑工程冬期施工规程(JGJlO4-2011)的相关规定:冬期施工期限划分原则是:根据当地多年气象资料统计,当室外日平均气温连续5d稳定低于5即进入冬期施工,当室外日平均气温连续5d高于5即解除冬期施工。当冬天到来时,如连续五天

3、的日平均气温稳定在5以下,则此5d的第一天为进入冬季施工的初日,当气温转暖时,最后一个5d的日平均气温稳定在5C以上,则此5d的最后一天为冬季施工的终日。(日平均气温是ICl内2、8、14和20时等4次室外气温观测结果的平均值,这是在地面以上1.5m处,并远离热源的地方测得的)。按照当地气象资料及主管部门的规定,庆阳市一般11月15日左右进入冬季施工,次年3月15左右结束。2、 2.1施工特点冬季施工由于施工条件及环境不利,是工程质量事故的多发季节,尤以混凝土工程居多。质量事故出现的隐蔽性、滞后性。即工程是冬天干的,但大多数事故在春季才开始暴露出来,因而给事故处理带来很大的难度,轻者进行修补,

4、事故严重则拆除,不仅给经济带来损失,而且影响工程的使用寿命。冬季施工的计划性和准备工作时间性强。这是由于一般准备工作的时间短,技术要求复杂造成的。往往有一些质量事故的发生,都是由于在这一环节跟不上,仓促施工造成的。3、 2.2、气温特点拟建场区地处庆阳市区南部,庆阳市深居内陆,属干旱,半干旱大陆性气候,大陆性季风气候明显,气候干燥、降水量少是基本特征。冬季常刮西北风,夏季多行东南风,冬冷多晴,夏热丰雨;年平均气温9摄氏度;年平均降水量500毫米左右。该地区较兰州的年平均气温10C基本持平。土壤最大冻结深度约Im02.3、 本工程冬季施工安排根据总体施工任务安排、由于本工程开发计划时间较长,在各

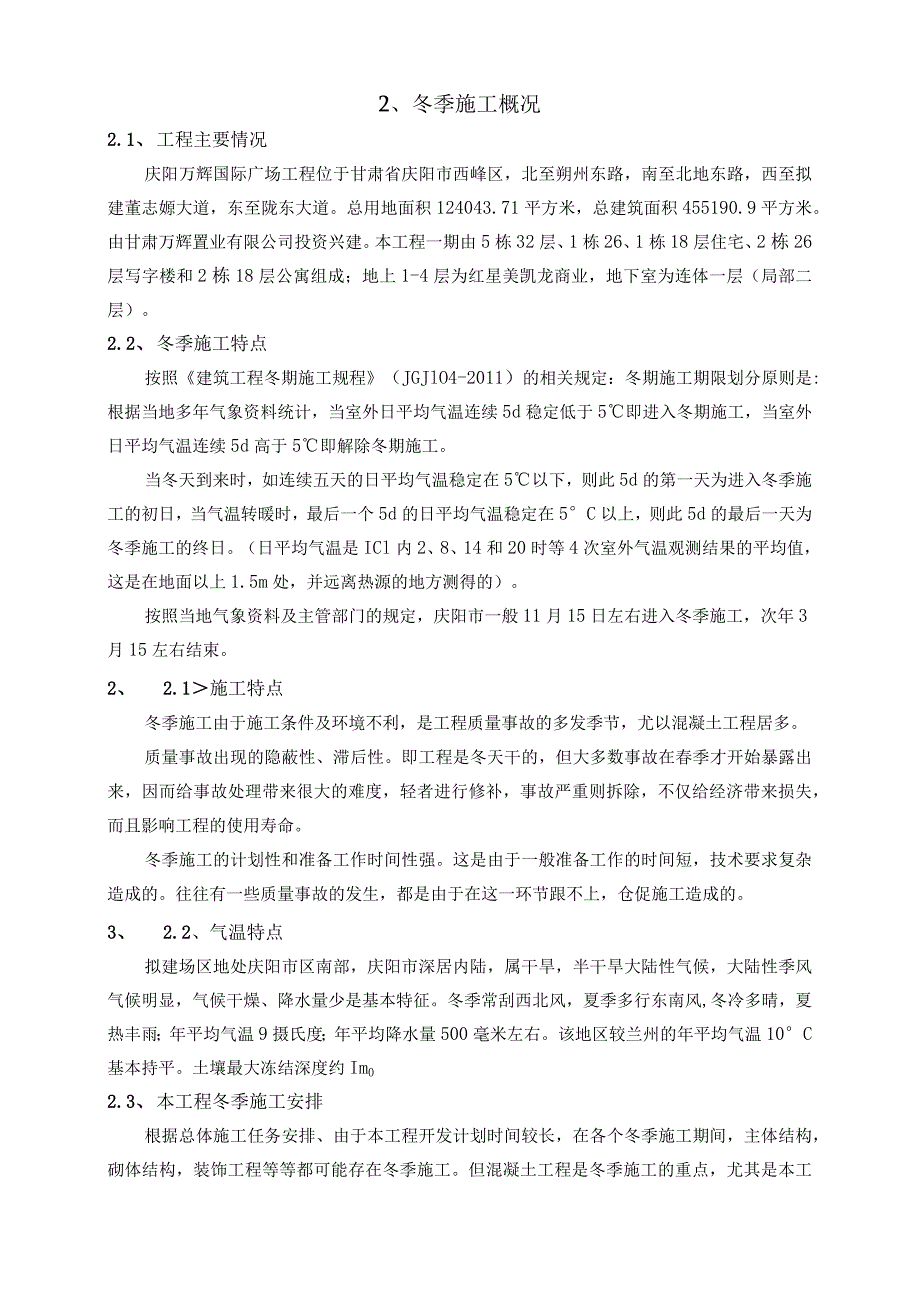

5、个冬季施工期间,主体结构,砌体结构,装饰工程等等都可能存在冬季施工。但混凝土工程是冬季施工的重点,尤其是本工程需在春节之前完成基础结构工程,基础结构为大体积混凝土施工,其余混凝土构件又凌空设置,故控制混凝土施工质量为冬期施工的重点。具体说提高混凝土的出罐温度、减少混凝土运输过程中的热量损失以及混凝土浇筑后保温养护,以避免早期受冻,掺加外加剂,保工期保质量完成施工任务,是冬季施工的重点。冬季施工由于气温降低,工人效率降低人力安排困难,为保证充足的劳动力安排,计划对现场操作人员适当补贴,以保证冬季施工期间劳动力充足,按照多年市场行情计划的补贴额度为地下180元每平方米(建筑面积),地上150元每平

6、方米(建筑面积)。3、施工部署3.1.1、组织准备(1)组织现场管理人员编制冬期施工方案。方案确定后,技术负责人对班组长以上管理人员进行方案交底。工长根据冬施方案对班组进行书面技术交底。各部门根据自己的职责安排落实在冬施之前的准备工作。(2)进入冬期施工前,对商混站技术人员、测温及保温工作人员应专门组织技术业务培训,学习本工作范围内的有关知识,明确职责,经考试合格后,方准上岗工作,并对业务培训的资料和影像资料报监理存档。(3)与当地气象台站保持联系,及时接收天气预报,防止寒流突然袭击。(4)安排专人测量施工期间的室外气温,砂浆、混凝土的温度并做好记录。3.1.2.图纸准备凡进行冬期施工的工程项

7、目,必须复核施工图纸,查对其是否能适应冬期施工要求,以确保施工质量。3.1. 3、现场准备(1)根据实物工程量提前组织有关机具、外加剂和保温材料进场。(2)机务人员和施工用电管理人员对各种机械设备,用电设备、线路进行检查、维修、保养,保证冬施正常进行。(3)计算变压器容量,接通电源。(4)现场消防、施工、生活临时用水外露水管和混凝土泵管均用岩棉保温材料包裹外缠塑料布保护保温。(5)做好冬期施工混凝土、砂浆及掺外加剂的试配试验工作,要求商混站提出施工配合比,并复核。3.14、物资准备根据工程的施工进度及材料需用量计划,做好材料的申请、订货和采购工作,组织材料按计划进场,并做好保管工作。表3-2冬

8、季施工物资准备表序号材料名称规格型号单位数量进场时间备注1塑料薄膜0.002m2200002014.11.11用于覆盖混凝土表面2温度计至个402014.11.11测温3篷布m2120002014.11.11外架外挂用作封闭建筑物4阻燃棉毡Icm厚m2120002014.11.11外架外挂用作封闭建筑物5阻燃棉毡厚in-140002014.11.11混凝土表面覆盖6灭火器个1202014.11.117棉大衣件2652014.11.118煤炉油桶制作个3202014.11.15用于暖棚9焦煤吨3502014.11.15用于暖棚IO电暖气2KW台62014.11.1511防毒面具个502014.1

9、1.15用于暖棚12铁丝捆1002014.11.11用于暖棚13棉帽顶2652014.11.1514棉裤条2652014.11.1515棉手套双2652014.11.151.1、 施工技术措施1.2、 钢筋工程(1)钢筋堆放时,钢筋下面采用预制混凝土条块垫高25Omnb以防钢筋锈蚀和污染,钢筋堆放时表面覆盖一层塑料布防止雨雪浸蚀,若遇下雪天气,应及时将积雪清理干净。钢筋在运输和加工过程中应防止碰撞和刻痕等。(2)焊接时要注意防风,选择好的天气进行焊接,雨天、雪天不得在现场施焊,必须施焊时,应采取有效遮蔽措施。焊后未冷却的接头应避免碰到冰雪。当温度低于-20时不得施焊,严格按照JGJIO4-20

10、11建筑工程冬期施工规范规范执行。钢筋直螺纹连接接头负温施工应经负温试验验证。(3)在负温条件下使用的钢筋,施工时应加强管理和检验。钢筋在运输和加工过程中注意防止撞击,避免造成刻痕等缺陷。(4)在负温下采用控制冷拉率的方法进行钢筋冷拉,冷拉后的钢筋应逐根进行外观检查,其表面不得有裂纹和局部颈缩。(5)各种焊接方式,根据施工条件进行试焊,待检验合格再进行施工焊接。钢筋负温焊接当环境温度低于-20。C时,不宜进行施焊。工程负温下主要采用的电渣压力焊方式,需调整焊接工艺参数,使焊缝和热影响区缓慢冷却。(6)钢筋焊接前必须清除钢筋焊接部位的铁锈、熔渣、油污等,钢筋端部的扭曲、弯折应予以矫直或切除。焊接

11、时第一层焊缝应具有足够的熔深,主焊缝或定位焊缝应熔合良好。平焊时,第一层焊缝应先从中间引弧,再向两端运弧。立焊时,应先从中间向上运弧,再从下端向中间运弧。在以后各层焊缝焊接时,应采用分层控温施焊。(7)钢筋直螺纹丝头加工采用的冷却液(水溶性切削润滑液)须为防冻型,保证-20以上不受冻仍可使用。(8)加工成型的钢筋,应下垫木方或混凝土底座,防止钢筋接触冰冻地面,粘上泥土。(9)注意雪后要及时清理施工完毕钢筋表面上的积雪,防止钢筋锈蚀,要搭设人行马道,不得在钢筋骨架上行走,防止钢筋变形、人员摔伤。遇下雪天气绑扎钢筋时,应将绑扎好的钢筋加盖塑料布,减少积雪清理难度。1.3、 模板工程(1)工地上的模

12、板,应垫上木方,排放整齐,遇到下雪时,应用苫布、编织布遮盖。(2)支模时,应将模板上的冰雪和泥土清除干净,方可使用。(3)支墙体模板前必须将模板内杂物、冰雪清扫干净,模板不准浇水。(4)墙体、柱子模板的保温:墙柱模板采覆盖棉毡的方式进行保温,在模板支设完毕后,用铁丝捆扎棉毡覆盖模板,拆模前先将棉毡被取下再拆模。(5)墙柱大模板当混凝土达到1.2NnUn2后,可使侧模轻轻脱离混凝土后,再合上继续养护到拆模。(6)模板拆除控制:梁、板侧模及墙柱模板须在同条件养护试块混凝土强度达到4Nmm2后,且混凝土表面温度与外界环境温度差不大于20C时方可拆除。则将已拆模的混凝土表面挂盖棉毡。对于柱子混凝土,还

13、应控制其混凝土内外温差不大于25。其它模板的拆除控制参见下表。表4.2-1模板拆除控制参数模板类型结构跨度(m)同条件养护试块达设计的混凝上立方体抗压强度标准值的百分率()混凝土表面温度与外界环境温度差(C)混凝土内外温差()梁、板侧模-20-墙体大模-20-柱子模板-202,875-8100-梁底模875-8100-悬臂底模-100-4.3、混凝土工程(1)材料要求1)混凝土均为商品混凝土,搅拌站的冬施混凝土采用加防冻剂的方法,防冻剂的种类和掺量由试验室做试配后确定。混凝土掺用防冻剂,当室外最低气温不低于-15C时,其受冻临界强度为4.ONmm2;当室外最低气温低于-15而不低于-30时,其

14、受冻临界强度为5.ONmm2O对有抗渗要求的混凝土,不宜小于设计混凝土强度等级值的50%;2)由搅拌站提供混凝土成熟度、强度增长关系曲线,用于推测混凝土早期强度。3)施工前所有混凝土原材料及技术性能指标均与混凝土搅拌站沟通,签订混凝土供货技术协议,提前做好试配,预先做混凝土试压报告,碱含量计算和热工计算。经监理单位审定后方可搅拌供应。4)混凝土冬施选用水化热大的硅酸盐水泥和普通硅酸盐水泥,水泥强度等级不应低于32.5,最小水泥用量不应少于300kgm2,水灰比不应大于0.6。选用-25抗冻极限的防冻剂。5)混凝土初、终凝时间控制(标准件):初凝8小时,终凝12小时(试验室标养条件下)。混凝土坍落度控制:16020mm。混凝土温控要求如下:出机温度220,出罐温度210,入模温度25。6)投料顺序:先下砂石、水和外加剂,待搅拌510秒后再下水泥和粉煤灰。7)搅拌时间:为保证混凝土搅拌均匀、充分,其搅拌时间一般不得小于常温搅拌时间的1.5倍。8)混凝土原材料加热应优先采用加热水的方法,当加热水仍不能满足要求时,再对骨料进行加热,使用前应先经暖气加热,保证其不含冻块。水泥不得直接加热,使用前宜运入暖棚内存放,水泥温度控制在5060C之间。(2)混凝土运输1)冬期施工期间,混凝土运输应有保温措

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 解决方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
