中海商业二期混凝土施工方案.docx

上传人:p** 文档编号:553253 上传时间:2023-10-30 格式:DOCX 页数:24 大小:71.28KB
下载 相关 举报
中海商业二期混凝土施工方案.docx_第1页
第1页 / 共24页
中海商业二期混凝土施工方案.docx_第2页
第2页 / 共24页
中海商业二期混凝土施工方案.docx_第3页
第3页 / 共24页
中海商业二期混凝土施工方案.docx_第4页
第4页 / 共24页
中海商业二期混凝土施工方案.docx_第5页
第5页 / 共24页
中海商业二期混凝土施工方案.docx_第6页
第6页 / 共24页
中海商业二期混凝土施工方案.docx_第7页
第7页 / 共24页
中海商业二期混凝土施工方案.docx_第8页
第8页 / 共24页
中海商业二期混凝土施工方案.docx_第9页
第9页 / 共24页
中海商业二期混凝土施工方案.docx_第10页
第10页 / 共24页
亲,该文档总共24页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《中海商业二期混凝土施工方案.docx》由会员分享,可在线阅读,更多相关《中海商业二期混凝土施工方案.docx(24页珍藏版)》请在第壹文秘上搜索。

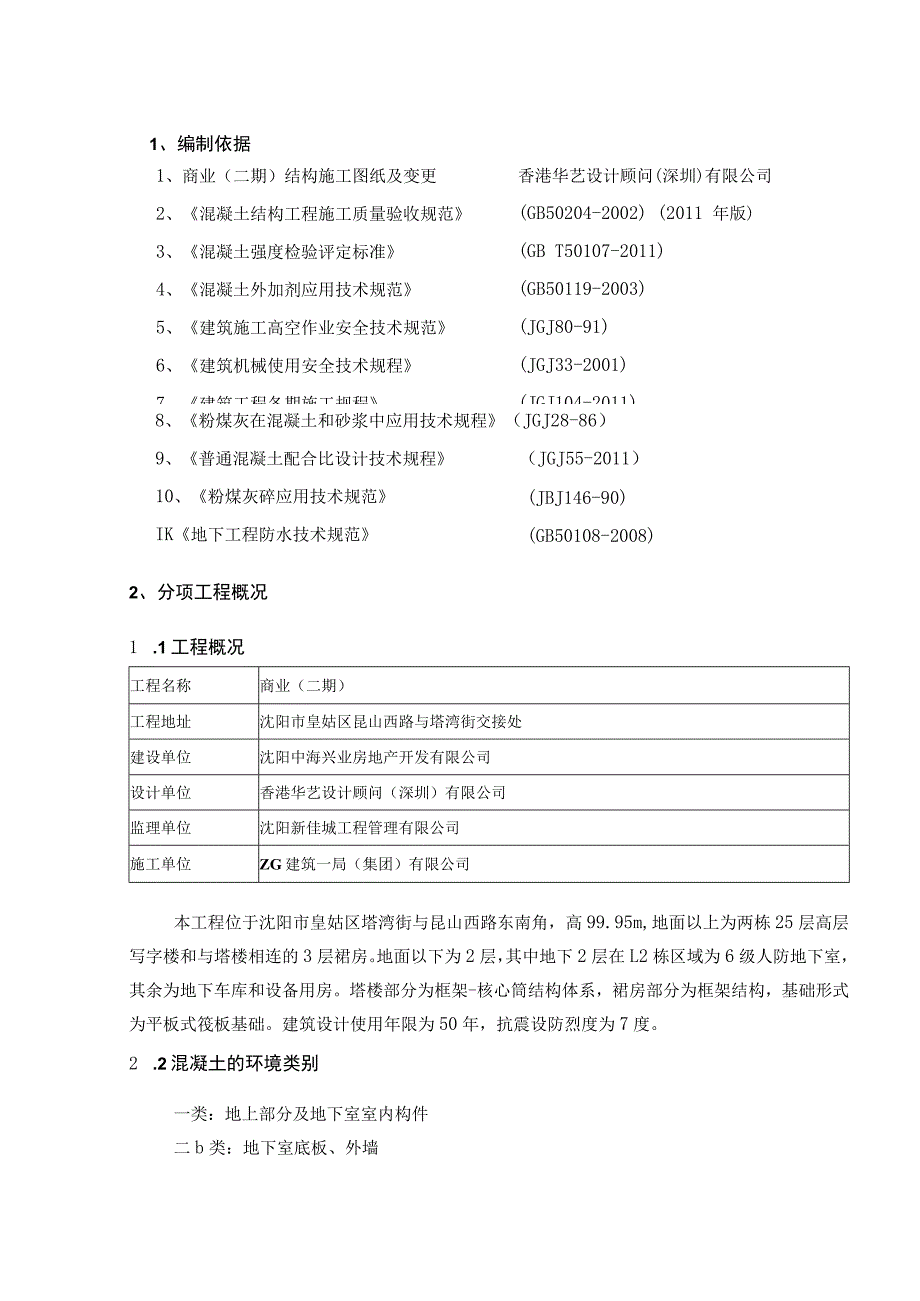

1、1、编制依据1、商业(二期)结构施工图纸及变更2、混凝土结构工程施工质量验收规范3、混凝土强度检验评定标准4、混凝土外加剂应用技术规范5、建筑施工高空作业安全技术规范6、建筑机械使用安全技术规程7、建筑工程冬期施工规程香港华艺设计顾问(深圳)有限公司(GB50204-2002) (2011 年版)(GB T50107-2011)(GB50119-2003)(JGJ80-91)(JGJ33-2001)(JGJ104-2011)8、粉煤灰在混凝土和砂浆中应用技术规程(JGJ28-86)9、普通混凝土配合比设计技术规程(JGJ55-2011)(JBJ146-90)(GB50108-2008)10、粉

2、煤灰碎应用技术规范IK地下工程防水技术规范2、分项工程概况1 .1工程概况工程名称商业(二期)工程地址沈阳市皇姑区昆山西路与塔湾街交接处建设单位沈阳中海兴业房地产开发有限公司设计单位香港华艺设计顾问(深圳)有限公司监理单位沈阳新佳城工程管理有限公司施工单位ZG建筑一局(集团)有限公司本工程位于沈阳市皇姑区塔湾街与昆山西路东南角,高99.95m,地面以上为两栋25层高层写字楼和与塔楼相连的3层裙房。地面以下为2层,其中地下2层在L2栋区域为6级人防地下室,其余为地下车库和设备用房。塔楼部分为框架-核心筒结构体系,裙房部分为框架结构,基础形式为平板式筏板基础。建筑设计使用年限为50年,抗震设防烈度

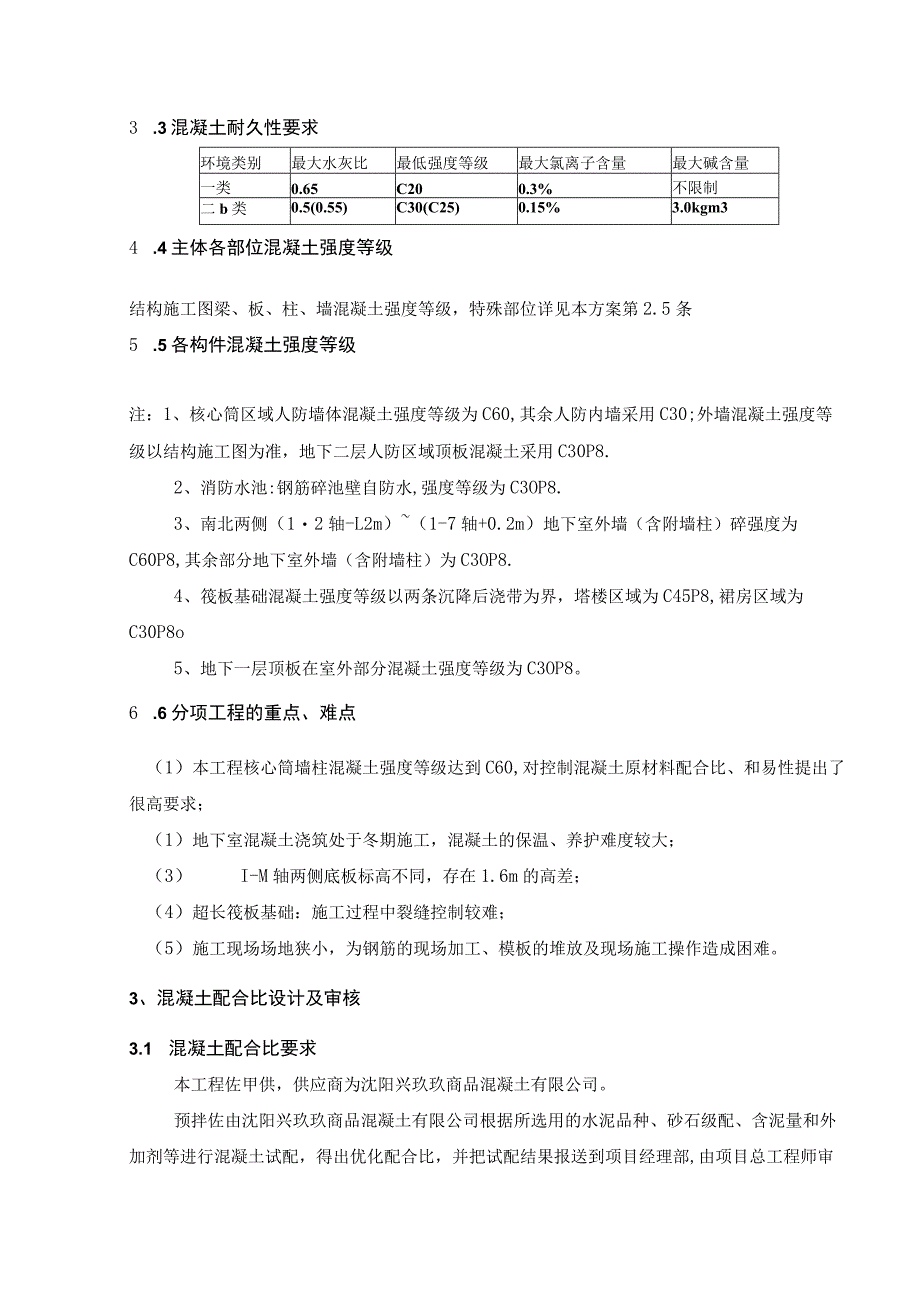

3、为7度。2 .2混凝土的环境类别一类:地上部分及地下室室内构件二b类:地下室底板、外墙3 .3混凝土耐久性要求环境类别最大水灰比最低强度等级最大氯离子含量最大碱含量一类0.65C200.3%不限制二b类0.5(0.55)C30(C25)0.15%3.0kgm34 .4主体各部位混凝土强度等级结构施工图梁、板、柱、墙混凝土强度等级,特殊部位详见本方案第2.5条5 .5各构件混凝土强度等级注:1、核心筒区域人防墙体混凝土强度等级为C60,其余人防内墙采用C30;外墙混凝土强度等级以结构施工图为准,地下二层人防区域顶板混凝土采用C30P8.2、消防水池:钢筋碎池壁自防水,强度等级为C3OP8.3、南

4、北两侧(12轴-L2m)(1-7轴+0.2m)地下室外墙(含附墙柱)碎强度为C60P8,其余部分地下室外墙(含附墙柱)为C3OP8.4、筏板基础混凝土强度等级以两条沉降后浇带为界,塔楼区域为C45P8,裙房区域为C30P8o5、地下一层顶板在室外部分混凝土强度等级为C3OP8。6 .6分项工程的重点、难点(1)本工程核心筒墙柱混凝土强度等级达到C60,对控制混凝土原材料配合比、和易性提出了很高要求;(1)地下室混凝土浇筑处于冬期施工,混凝土的保温、养护难度较大;(3) I-M轴两侧底板标高不同,存在1.6m的高差;(4)超长筏板基础:施工过程中裂缝控制较难;(5)施工现场场地狭小,为钢筋的现场

5、加工、模板的堆放及现场施工操作造成困难。3、混凝土配合比设计及审核3.1 混凝土配合比要求本工程佐甲供,供应商为沈阳兴玖玖商品混凝土有限公司。预拌佐由沈阳兴玖玖商品混凝土有限公司根据所选用的水泥品种、砂石级配、含泥量和外加剂等进行混凝土试配,得出优化配合比,并把试配结果报送到项目经理部,由项目总工程师审核,报监理审查认可。按照统一混凝土配比,供应混凝土,保证供应速度。3.2主要原材料名称品种(名)主要性能指标水泥P.O42.5初凝时间:185min终凝时间:275min抗压3d25.4MPa、28d50.1MPa砂河砂细度模数2.6、含泥量0.6%石碎石针片状颗粒含量:3%强度压碎指标:8.3

6、%粉煤灰I级灰细度:7%需水量比:90%烧失量:3.0%7 .3主要技术参数(1)防水混凝土水泥用量不小于320Kg,加掺合料的水泥用量不小于28OKg。(2)对于水池结构混凝土,粗骨料最大粒径小于40mm,含泥量W0.8%,细骨料含泥量和云母含量总量W3%。(3)配合比设计时,控制用水量,控制坍落度,坍落度控制在18020mm(根据钢筋间距等特殊情况下酌情调整坍落度)。(4)初凝时间控制在8小时。(5)底板大体积税要求详见大体积混凝土施工方案4、施工部署7.1 施工部位及工期要求本工程2012年12月30日前完成地下混凝土结构施工。2013年9月20日前完成塔楼混凝土结构施工。2013年5月

7、8日前完成裙房混凝土结构施工。7.2 施工准备7.2.1 技术准备泵送混凝土前,认真查阅图纸(包括地泵工作原理图)、与方案相关安全质量规范,了解不同浇筑部位、不同强度等级混凝土施工要点,做到施工中重点突出。7.2.2 机具进场准备施工前,一切施工用的机具及养护材料准备充分。机具有:尖锹、平锹、混凝土吊斗、插入式振捣棒、平板振捣器、木抹子、铝合金长刮杠、泵管、碎泵车、塔吊。所有机具均应在浇筑佐前进行检查,同时配备专职技工,随时检修。在混凝土浇筑期间,要保证水、电、照明不中断。为了防备临时停水停电,事先应在现场准备一定数量的人工拌和捣固用工具,以防出现意外施工缝。施工方案经典参考文献-仅供学术交流

8、,若有侵权请删除机械配置序号规格数量1地泵(HBT80)2台2布料杆(R=IOm)2个3汽车泵2台4振捣棒(pl0、3030个根据每施工流水段适当调整数量7.2.3 劳动力准备4. 2.3.1按业主要求,现场划分为两个施工区域,分别由两家结构劳务队伍施工,混凝土浇筑劳动力准备总计如下:序号工种共计人数备注1混凝土工70包括下料、平仓、振捣2架子工40安拆泵管和搭拆架子3木工10浇筑混凝土时看模4钢筋工10浇筑混凝土时看筋5其它20电工、养护测温等8 .2.3.2人员培训地泵司机必须持证上岗,连接泵管及现场浇筑碎人员必须经项目安全部门培训合格后上岗。施工前,由工程部牵头组织泵车司机,连接泵管及现

9、场浇筑碎人员认真学习泵车使用说明书和相关规范,加强对泵车司机和接泵管人员的技术交底,提高其责任心和操作水平。按照搅拌站延伸管理要求,对驻站人员进行教育培训,并组织好驻站人员的轮流值班,做好驻站日报与记录,对于混凝土浇筑现场必须有管理人员进行旁站。9 .2.4作业条件准备1)配备地泵使用的足够柴油和照明条件。2)插入式振动器30台。3)模板及其支撑考虑因泵管喷出的混凝土产生的冲、震带来的水平推力和输送泵碎速度快所引起的超荷载及侧压力作用,模板支撑必须保证足够的强度、刚度和稳定性。4)泵送前做好隐蔽工程验收手续,包括机电预埋验收手续,模板要清理干净。5)碎泵操作人员经培训考核合格,方能上岗操作。施

10、工方案经典参考文献-仅供学术交流,若有侵权请删除6)浇筑楼面之前,搭设操作平台或交通走桥,防止踩踏钢筋。7)准备好润滑管道的同强度等级砂浆,润管所用砂浆不得全部倒在浇筑结构内。8)碎申请:浇筑碎前,预先与搅拌站办理商品碎委托及申请,委托单的内容包括:混凝土强度等级、方量、坍落度、初凝终凝时间及浇筑时间等。10 2.5混凝土的供应4. 2.5.1结构碎均采用商品碎,由沈阳兴玖玖商品混凝土有限公司供应,碎原材料计量要准确,并由沈阳堪元建设工程检测咨询有限公司试验室对碎的质量进行监控,以确保工程质量。碎搅拌运输车装料前应把筒内积水排清,运输途中拌筒以13/min速度进行搅拌防止离析,搅拌车到达施工现

11、场卸料前应使拌筒以812丫/min转12min,然后再进行反转卸料。混凝土坍落度由搅拌站根据季节、气温、运输路径等条件试配确定,泵送碎坍落度控制在18020mm(根据钢筋间距等特殊情况下酌情调整坍落度);初凝时间控制在8小时,对进场每车碎坍落度进行实测,并做好记录,随时备查。5. 2.5.2结构混凝土施工碎的方量和设计强度混凝土部位强度等级数量(m3)抗渗碎塔楼以外区域地下室底板C3OP81500塔楼区域筏板C45P811700地下室外墙C3OP81400普通碎基础垫层、防水保护层C15IlOO地下二层到屋架层梁板C3027000十五层到屋架层墙、连梁二十层到屋架层框柱C402300十三层到十

12、九层框柱六层道十四层墙、连梁C502800地下二层到十二层框柱地下二层到五层墙、连梁C607400总计约55200m3混凝土方量以施工现场实际用量为准5、主要施工方法与工艺5.1混凝土的运输1.1 .1碎运输是采用碎搅拌运输车。通过计算来确定每次浇筑所需配备的运输车台数,来确保现场碎浇筑要连续进行,避免出现在施工过程出现的自然施工缝。场内碎运输采用碎泵车和布料杆、塔吊来完成水平和垂直运输,使碎运输到碎的浇筑面。5. .2混凝土运输罐车到达率必须保证每台泵车至少有一台罐车等待浇筑,现场与搅拌站必须保持密切联系,随时根据浇筑进度及道路情况调整车辆密度,并设专人管理指挥,以免车辆相互拥挤阻塞。6.

13、1.3质量要求:预拌碎送到工地后对其检查,如险拌合物出现坍落度过小、过大、离析或分层现象,则应对碎进行处理并退回,不允许私自往碎内加水或外加剂。运到浇筑地点时出罐温度冬季最低不低于15o5. 2泵送混凝土5. 2.1泵车位置与泵管布置结构混凝土主要采用地泵和汽车泵进行浇筑,并采取塔吊辅助浇筑的方式,地泵设置在现场环道,可根据具体施工部位作相应调整,汽车泵根据不同浇筑部位在相应施工环行道路上设置,其中泵管布置详见下图。5. 2.2泵送工艺6. 2.2.1泵送工艺要求及措施检查地泵就位是否牢固,布管是否正确,搅拌机混凝土罐车导入缸料槽布置是否正确。混凝土泵与输送管连通后,按所用混凝土泵使用说明书的

14、规定进行全面检查,符合要求后方能开机进行空运转。混凝土浇筑前提前2小时进行试泵。泵水:泵送混凝土前,先泵两斗清水以湿润管路、料斗、混凝土缸,末端用吊斗将水接收。及时运到地面处理掉,以免水从楼内后浇带或预留洞流到地下室。泵适量与碎同配合比无石子砂浆。在料斗中砂浆未完全泵完,料位在搅拌轴以上时,加入混凝土料,开始泵送。润泵用的砂浆均匀分布到较大的工作面上,不要集中一处浇筑。泵送开始时的速度要先慢后快、逐步加速;同时观察混凝土泵的压力和各系施工方案经典参考文献-仅供学术交流,若有侵权请删除统的工作情况,待各系统运转顺利后,再按正常速度进行泵送。(6)泵送期间,料斗内的碎量保持不低于在缸筒口上100m

15、m到料斗口上15Omm之间,避免吸入空气而造成塞管。反之料斗内佐太多则反抽时会溢出并加大搅拌轴负荷。碎泵送须连续作业,泵送先远后近,在浇筑中逐渐拆管。当佐供应不及时,需降低泵送速度。泵送暂时中断时,搅拌不能停止。当叶片被卡死时,需反转排除,再正转、反转一定时间,待正转顺利后方可继续泵送。泵送中途若停歇时间超过20min、管道又较长时,每隔5min开泵一次,泵送小量佐;管道较短时,采用每隔5min正反转23个行程,使管内佐蠕动,防止泌水离析,长时间停泵(超过60min)气温高、碎坍落度小时可能造成塞管,需将位从泵和输送管中清除。中断泵送后,再次泵送时,先反泵23个行程,将分配阀内的混凝土吸回到料斗中经充分搅拌后再泵送。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
