武汉红人砂加气混凝土砌块施工方案.docx

上传人:p** 文档编号:554341 上传时间:2023-10-30 格式:DOCX 页数:7 大小:26.65KB
下载 相关 举报
武汉红人砂加气混凝土砌块施工方案.docx_第1页
第1页 / 共7页
武汉红人砂加气混凝土砌块施工方案.docx_第2页
第2页 / 共7页
武汉红人砂加气混凝土砌块施工方案.docx_第3页
第3页 / 共7页
武汉红人砂加气混凝土砌块施工方案.docx_第4页
第4页 / 共7页
武汉红人砂加气混凝土砌块施工方案.docx_第5页
第5页 / 共7页
武汉红人砂加气混凝土砌块施工方案.docx_第6页
第6页 / 共7页
武汉红人砂加气混凝土砌块施工方案.docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《武汉红人砂加气混凝土砌块施工方案.docx》由会员分享,可在线阅读,更多相关《武汉红人砂加气混凝土砌块施工方案.docx(7页珍藏版)》请在第壹文秘上搜索。

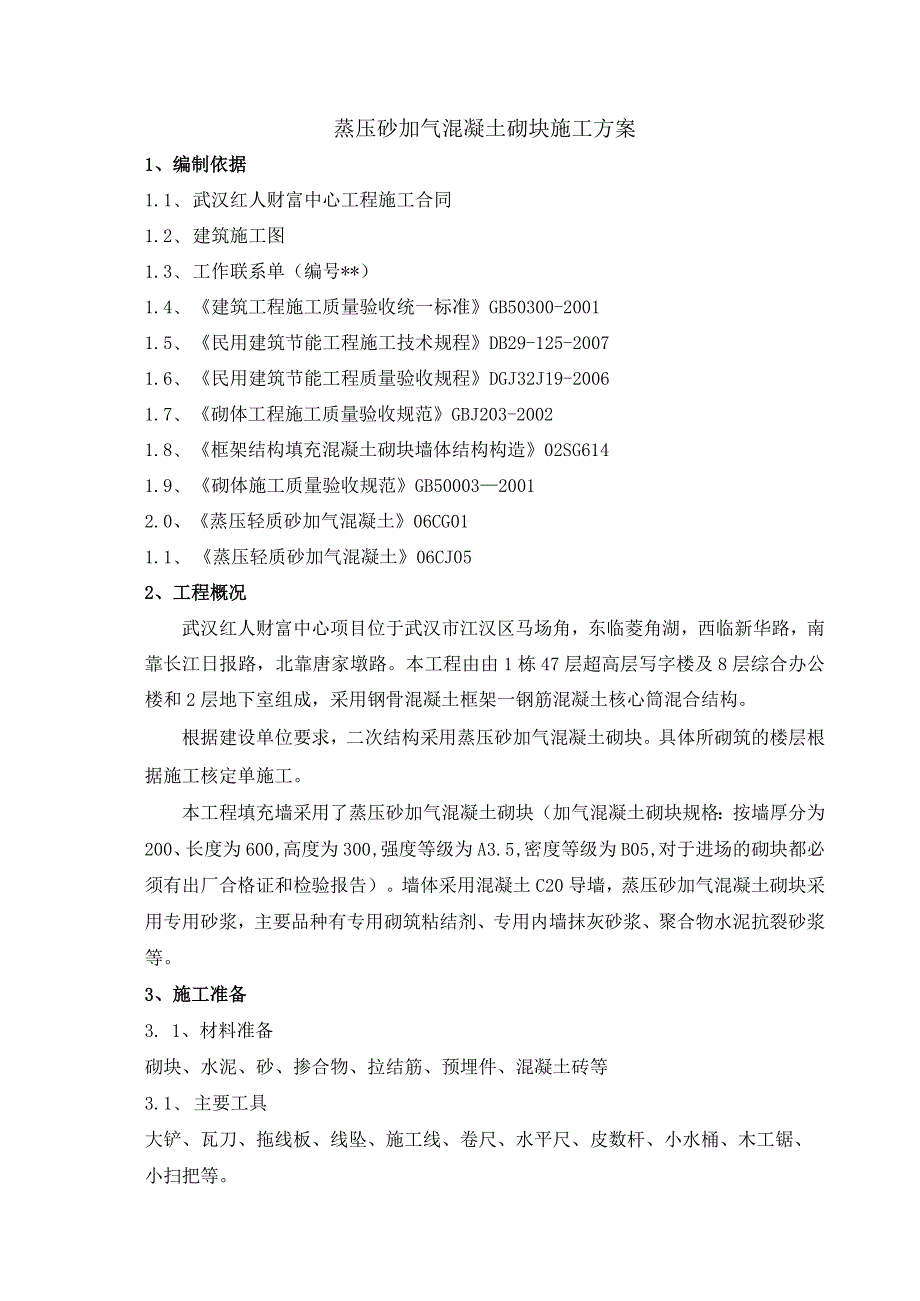

1、蒸压砂加气混凝土砌块施工方案1、编制依据1.1、 武汉红人财富中心工程施工合同1.2、 建筑施工图1.3、 工作联系单(编号*)1.4、 建筑工程施工质量验收统一标准GB50300-20011.5、 民用建筑节能工程施工技术规程DB29-125-20071.6、 民用建筑节能工程质量验收规程DGJ32J19-20061.7、 砌体工程施工质量验收规范GBJ203-20021.8、 框架结构填充混凝土砌块墙体结构构造02SG6141.9、 砌体施工质量验收规范GB5000320012.0、蒸压轻质砂加气混凝土06CG011.1、 蒸压轻质砂加气混凝土06CJ052、工程概况武汉红人财富中心项目位

2、于武汉市江汉区马场角,东临菱角湖,西临新华路,南靠长江日报路,北靠唐家墩路。本工程由由1栋47层超高层写字楼及8层综合办公楼和2层地下室组成,采用钢骨混凝土框架一钢筋混凝土核心筒混合结构。根据建设单位要求,二次结构采用蒸压砂加气混凝土砌块。具体所砌筑的楼层根据施工核定单施工。本工程填充墙采用了蒸压砂加气混凝土砌块(加气混凝土砌块规格:按墙厚分为200、长度为600,高度为300,强度等级为A3.5,密度等级为B05,对于进场的砌块都必须有出厂合格证和检验报告)。墙体采用混凝土C20导墙,蒸压砂加气混凝土砌块采用专用砂浆,主要品种有专用砌筑粘结剂、专用内墙抹灰砂浆、聚合物水泥抗裂砂浆等。3、施工

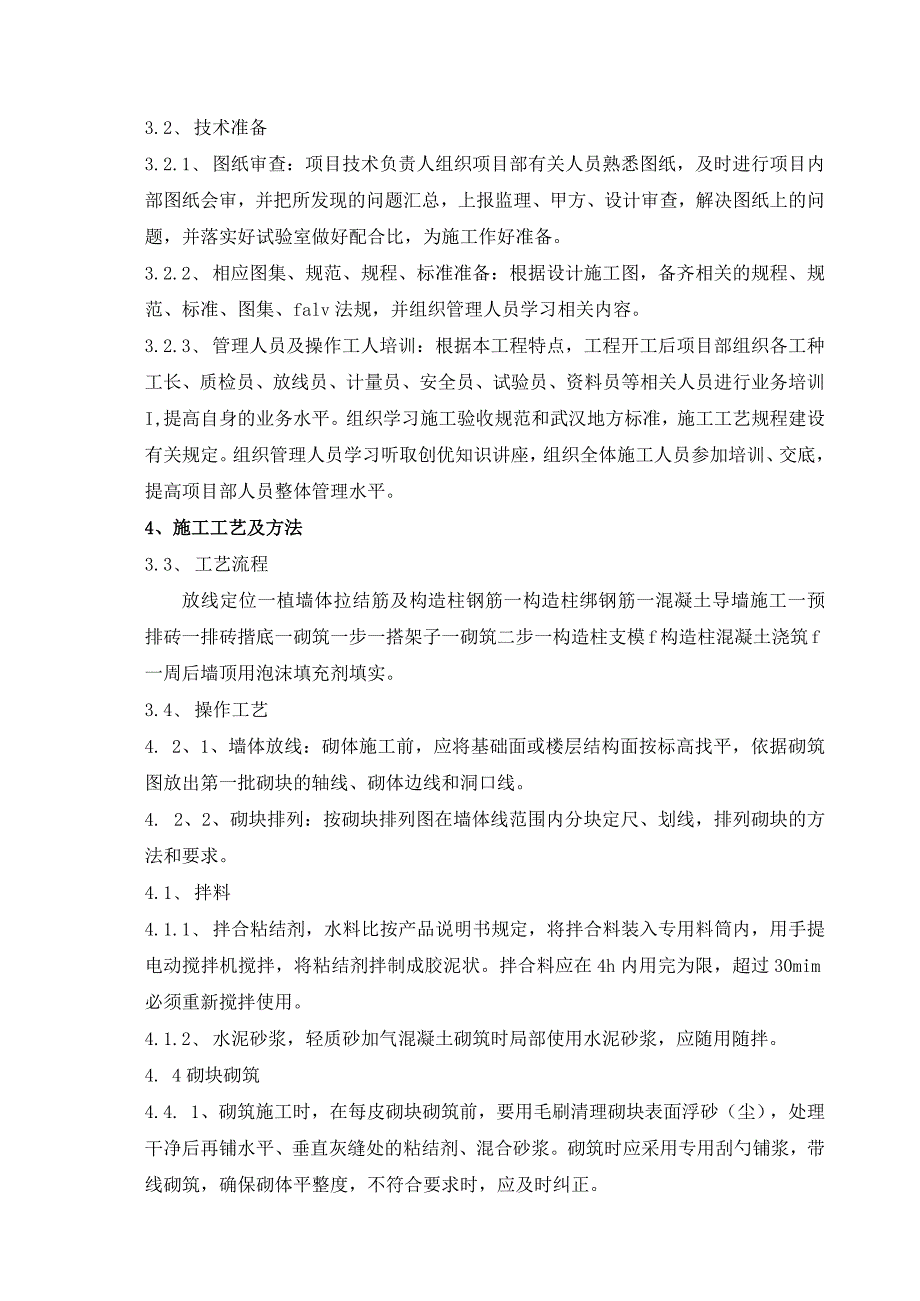

3、准备3. 1、材料准备砌块、水泥、砂、掺合物、拉结筋、预埋件、混凝土砖等3.1、 主要工具大铲、瓦刀、拖线板、线坠、施工线、卷尺、水平尺、皮数杆、小水桶、木工锯、小扫把等。3.2、 技术准备3.2.1、 图纸审查:项目技术负责人组织项目部有关人员熟悉图纸,及时进行项目内部图纸会审,并把所发现的问题汇总,上报监理、甲方、设计审查,解决图纸上的问题,并落实好试验室做好配合比,为施工作好准备。3.2.2、 相应图集、规范、规程、标准准备:根据设计施工图,备齐相关的规程、规范、标准、图集、falv法规,并组织管理人员学习相关内容。3.2.3、 管理人员及操作工人培训:根据本工程特点,工程开工后项目部组

4、织各工种工长、质检员、放线员、计量员、安全员、试验员、资料员等相关人员进行业务培训I,提高自身的业务水平。组织学习施工验收规范和武汉地方标准,施工工艺规程建设有关规定。组织管理人员学习听取创优知识讲座,组织全体施工人员参加培训、交底,提高项目部人员整体管理水平。4、施工工艺及方法3.3、 工艺流程放线定位一植墙体拉结筋及构造柱钢筋一构造柱绑钢筋一混凝土导墙施工一预排砖一排砖揩底一砌筑一步一搭架子一砌筑二步一构造柱支模f构造柱混凝土浇筑f一周后墙顶用泡沫填充剂填实。3.4、 操作工艺4. 2、1、墙体放线:砌体施工前,应将基础面或楼层结构面按标高找平,依据砌筑图放出第一批砌块的轴线、砌体边线和洞

5、口线。4. 2、2、砌块排列:按砌块排列图在墙体线范围内分块定尺、划线,排列砌块的方法和要求。4.1、 拌料4.1.1、 拌合粘结剂,水料比按产品说明书规定,将拌合料装入专用料筒内,用手提电动搅拌机搅拌,将粘结剂拌制成胶泥状。拌合料应在4h内用完为限,超过30mim必须重新搅拌使用。4.1.2、 水泥砂浆,轻质砂加气混凝土砌筑时局部使用水泥砂浆,应随用随拌。4. 4砌块砌筑4.4. 1、砌筑施工时,在每皮砌块砌筑前,要用毛刷清理砌块表面浮砂(尘),处理干净后再铺水平、垂直灰缝处的粘结剂、混合砂浆。砌筑时应采用专用刮勺铺浆,带线砌筑,确保砌体平整度,不符合要求时,应及时纠正。砂加气砌块墙体施工允

6、许偏差m项目允许偏差(mm)检验方法1轴线位移10尺量2每层墙面垂直度(高度3m)82m拖线板,吊垂线3表面平整度32m靠尺和塞尺4门窗洞口高、宽(后塞框)5用刺检查4.4.2、 砌筑在结构件(楼板和梁)上的第一皮砌块时应用1:3水泥砂浆座浆,以确保砌块面平直,首先用水湿润基面,然后用1:3水泥砂浆铺砌第一皮砌块,砌块侧面的垂直缝应铺粘合剂,并以水平尺、橡皮锤校正砌块水平和垂直度。砌筑时应预先试排块,并优先使用整块。需断开砌块时,锯载砌块长度不应小于砌块总长度13。且最小搭接长度不得小于100mmo4.4.3、 第二皮砌块开始均采用专用工具进行薄层砌筑,砌筑砂浆应采用砂加气专用粘结剂,其垂直灰

7、缝和水平灰缝均为23mm,并确保灰缝饱满。4.4.4、 在采用粘结剂砌筑时,应用专用勺将粘结剂均匀地施铺在下皮砌块表面,垂直灰缝可先铺粘在砌块端面,上墙后用橡皮锤轻击砌块,橡皮锤的敲击应先从砌块的顶部向里敲,然后再水平方向压实,使粘结剂能从灰缝中溢出,灰缝不得有空隙,饱满度不低于80%,并及时将溢出的粘结剂清除干净,做到随砌随清。4.4.5、 每皮砌筑前先用靠尺检查下皮砌块表面(铺浆面)的平整度,不平整处用磨砂磨平后用毛刷清理干净再铺水平、垂直缝处的粘结剂。4.4.6、 砌块与钢筋混凝土柱或墙之间的拉结,按每2皮(50Omm)设置266.5500,先在相应拉结层砌块面上开挖槽宽(墙厚40mm)

8、,槽深5080mm的倒置等腰三角形(槽长以与拉结筋长度相适应),内置柱、墙拉筋,并用聚合物水泥砂浆浇筑密实。4.4.7、 砌体转角和交接部位应同时砌筑。对不能砌筑而又必须留设的临时间断处,应砌成斜槎。接槎是,先清理槎口,然后批胶粘剂接砌。砂加气混泥土砌块与框架柱、剪力墙、顶板梁板连接时预留1520mm缝隙,缝隙内采用与砂加气砌块专用粘结砂浆填实。4.4.8、 墙体过梁。门窗洞口应采用与加气混凝土砌块配套的专用过梁,其宽度同砌体宽度。过梁两端应深入墙体不小于300mm。安装时应座浆饱满,结合牢固。4.4.9、 顶部封缝,为保证填充墙顶部砌体与梁或板砌筑紧密,顶部砌体采用楔形砌法。4.4.10、

9、检查修整,墙体砌完后须检查表面平整度,如有少量超偏,可用铜齿磨板和磨砂板磨平,使偏差值控制在允许的范围内。4.4.11、 墙与门窗橙连接,在门洞两侧的墙体中按上、中、下位置每边砌入混凝土砖,木门橙用钉子将门框与混凝土快订固连接。塑钢、门窗用塑料膨胀螺栓或射钉将门窗连接铁件与混凝土块固定。门窗橙与墙体间隙应用PU发泡剂填充。4.4.12、 电器管线、盒敷设。D电器管线、盒敷设工作,必须待墙体砌筑完成并达到一定强度后方能进行。先在墙体上按设计位置弹出管线、盒的开槽、剔洞位置,用手提电动切割机并铺以手工镂槽器开线槽。线槽深度,竖缝不得大于13厚度,水平缝不得大于14墙厚,盒洞的尺寸应比盒的外围尺寸稍

10、大些。2)盒洞剔好后,将洞内清理干净,用水将洞内湿润,然后用聚合物水泥砂浆将接线盒、开关盒稳埋。3)敷设管线后的槽应用聚合物水泥砂浆填实补平,并沿槽长外贴不小于20OnIIn宽玻璃纤维网格布。4.5、构造柱施工4.5.1、 当墙体长度超过层高2倍或每W6m时,应增设钢筋混凝土构造柱,当抗震设防烈度为7度及7度以下地区构造柱可以不用留置马牙槎,当墙体支设构造时会在墙体上钻孔,钻孔预留的洞口采用砂加气专用粘结剂填堵。4.5.2、 构造柱做法:柱截面:墙宽X240,纵筋4根螺纹(特殊部位例外)12钢筋,箍筋06.5200。在构造柱的底部及顶部与主体结构连接位置埋拉结筋,外露长度500,便于与构造柱中

11、纵筋搭接。构造柱上下端楼层处50Onlm高度范围内,箍筋间距加密到100,非加密区的箍筋间距为200o构造柱中钢筋绑完后,应先砌墙,后浇筑碎。构造柱与墙体连接处粘贴海绵条。浇注构造柱砂前,应将构造柱地步杂物清理干净,并用压力水冲洗,然后才能浇筑碎。4.5.3、 采用30振捣棒,以减少因振动力过大造成墙体垂直度产生偏差。4.5.4、 门过梁施工:门上设置过梁,过梁在洞口两侧后砌墙上支撑长度为250mm,当填充墙砌到门过梁标高位置时,停止墙体砌筑,进行门过梁的施工。4.5.5、 钢筋绑扎:门过梁钢筋和混凝土墙体连接时,采用。16钻头进行打眼化学植筋的方法进行施工。洞口宽度小于、等于1200时:梁高

12、120,主筋为上排2根螺纹8钢筋,下排为2根螺纹10钢筋,箍筋。6.5200。洞口宽度大于1200小于等于1800时:梁高180,主筋为上排2根螺纹10钢筋,下排2根螺纹12钢筋箍筋,。6.5200。洞口宽度大于1800小于等于2400时:梁高200,主筋上排2根螺纹10,下排2根螺纹14,箍筋06.5150o5、质量要求1、主控项目:砌块和粘结剂的强度等级必须符合设计要求。有砌块产品合格证书、产品性能检测报告和砂浆试块试验报告。2、一般项目;1)蒸压砂加气混凝土砌块不应与其他材料混砌,组砌方法正确,上下错缝、转角及丁字墙部位搭砌正确。2)填充墙砌筑时拉结筋的位置应与砌块皮数相符合。拉结钢筋应

13、置于开槽中,埋置长度应符合设计要求,竖向位置变成不应超过一皮高度。3)填充墙砌筑时应错缝搭砌,搭砌长度不应小于砌块长度I3;竖向通缝不应大于2皮。4)采用粘结剂铺砌的砂加气混凝土砌块墙体的水平灰缝和竖向灰缝的厚度和宽度应为23mm,水平灰缝饱满度大于90%,竖向灰缝的饱满度应大于80%。5)填充墙砌至接近梁、板底时,应留一定空隙,待填充墙砌筑完并应至少间隔7d后,再将其封堵材料填嵌密实。6)圈梁、构造柱、水平系梁及拉结筋的位置、锚固长度及搭接长度应符合设计要求和施工规范规定。7)墙体表面整洁,砌体胶缝横平竖直,厚薄均匀。质量控制点及主要参数1)砌块进场搁置时间不得少于30天,砌筑前砌块含水率不

14、大于15机2)灰缝厚度23mm,水平灰缝饱满度大于90%,竖向灰缝的饱满度应大于80%。6、质量通病防治及施工注意点(1)平整度不合格:砌块质量不好、尺寸偏差大,需要严格控制材料进场质量O(2)隔音性能达不到要求:灰缝不密实,有透缝。施工时需要严格控制灰缝密实度水平灰缝和竖向灰缝饱满度均要严格检查。(3)墙体裂缝:本工法为干法施工,需要严格注意施工特点,严格按工艺要求施工:下皮粘结剂未凝固前不得进行上一皮砌块砌筑;砌块检查除检查砌块抗压强度外应检测抗拉、抗剪强度;砌块进场至少搁置28天以上并严格控制其不受潮不淋雨。(4)冬季施工,当夜间环境温度低于0度时,粘结剂须加防冻剂,确保不结冰。冬季施工

15、尽量选择商务施工,保证粘结剂受冻前凝固。7、成品保护措施(1)砌块应堆于室内或不受雨淋的干燥场所,施工时含水率不宜小于15%。砌块搬运时应轻拿轻放,使砌块不受损坏。(2)砌割砌块应使用切锯机具,不得劈砍。(3)在砌块墙上镂凿线管槽和开关盒洞时,砌块墙体应达到一定的强度,先割后凿,不得损坏砌块墙体。(4)保护好已砌筑完的砌块墙体不被污染,不受撞击。(5)安装门窗橙时,砌体砂浆应达到一定强度,操作时墙体不受损坏。8、安全环保措施(1)脚手架搭设应符合建筑施工安全检查标准(JGJ59-99)及建设工程安全生产管理条例的规定。(2)切锯机、手提搅拌机等用电机具使用,应符合相关的安全技术规程。(3)砌块墙体施工期间,对楼层的临边、洞口应有安全围挡措施。(4)垃圾集中清理,碎砌块集中推放。8.1、安全措施(1)砌筑前应进行安全技术交底,使操作人员清楚地认识到该工程应注意哪些不利因素,并加以高度预防。(2)加强安全管理力度,落实安全技术措施。(3)根据工程实际及所需用机械设备等情况采取可行的安全保护措施:D吊放砌块前应检查夹具的安全可靠程度,不灵活的或性能不符合要求的夹具严禁使用;2)堆放在楼层上的砌块重量,不得超过楼板允许承载力;3)安装砌块时,不准站在墙体上

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
