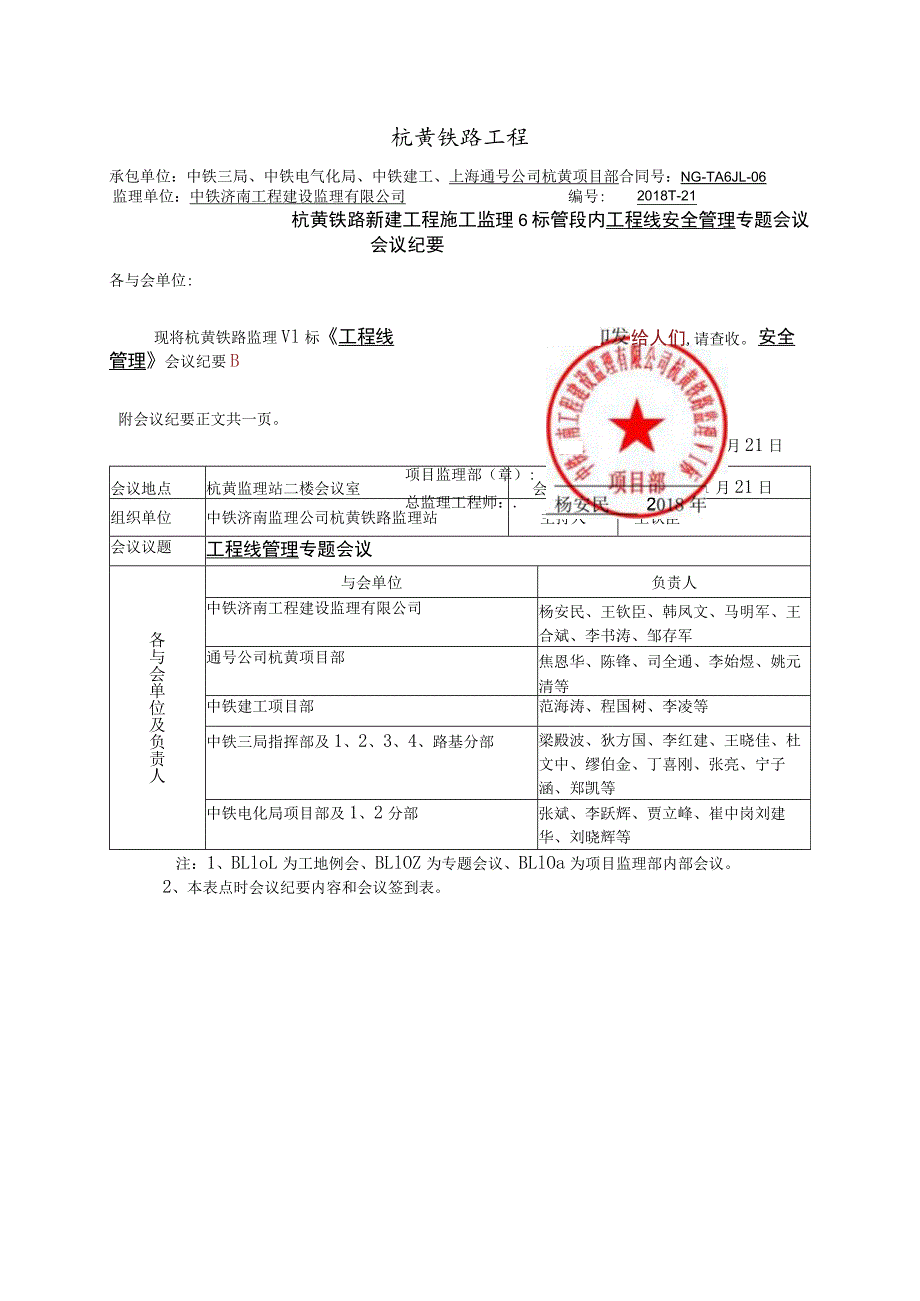

《2018.1.21工程线管理会议纪要.docx》由会员分享,可在线阅读,更多相关《2018.1.21工程线管理会议纪要.docx(9页珍藏版)》请在第壹文秘上搜索。

1、杭黄铁路工程承包单位:中铁三局、中铁电气化局、中铁建工、上海通号公司杭黄项目部合同号:NG-TA6JL-06监理单位:中铁济南工程建设监理有限公司编号:2018T-21杭黄铁路新建工程施工监理6标管段内工程线安全管理专题会议会议纪要各与会单位:2给人们,请查收。项目监理部(章): 总监理工程师:.附会议纪要正文共一页。现将杭黄铁路监理Vl标工程线安全管理会议纪要B会议地点杭黄监理站二楼会议室会议时间2018年1月21日组织单位中铁济南监理公司杭黄铁路监理站主持人王钦臣会议议题工程线管理专题会议各与会单位及负责人与会单位负责人中铁济南工程建设监理有限公司杨安民、王钦臣、韩凤文、马明军、王合斌、李
2、书涛、邹存军通号公司杭黄项目部焦恩华、陈锋、司全通、李始煜、姚元清等中铁建工项目部范海涛、程国树、李凌等中铁三局指挥部及1、2、3、4、路基分部梁殿波、狄方国、李红建、王晓佳、杜文中、缪伯金、丁喜刚、张亮、宁子涵、郑凯等中铁电化局项目部及1、2分部张斌、李跃辉、贾立峰、崔中岗刘建华、刘晓辉等1月21日注:1、BLloL为工地例会、BLlOZ为专题会议、BLlOa为项目监理部内部会议。2、本表点时会议纪要内容和会议签到表。会议纪要会议主I工g线管理专题会员一题会,地监理站二楼会议室会议时间2018年1月21日主持人王钦臣点IIl2018年1月21日下午16:00在杭黄监理项目部二楼会议室,由中铁
3、济南监理公司杭黄监理项目部组织中铁三局、中铁电气化局、中铁建工、中国通号指挥部和分部相关人员召开了工程线安全管理专题会,在会上通报了自工程线施工以来发现的安全问题,并就此提出了整改要求,针对工程线管理从施工计划、人员配置、日常管理、登记和消记、沟通与互动提出了具体的工作要求,纪要如下:一、会议程序:1、各施工单位汇报工程管理情况和自查存在的问题,处理措施及结果,下一步安全管理措施和计划。2、各监理组长点评。二、进入工程线施工存在安全问题(一)中铁三局1、部分防护员、驻站联络员备品配置不到位,如:对讲机、记录表、信号旗、号角、对讲机。没有备品失去防护员作用。2、个别出入口未进行有效封闭。3、进出

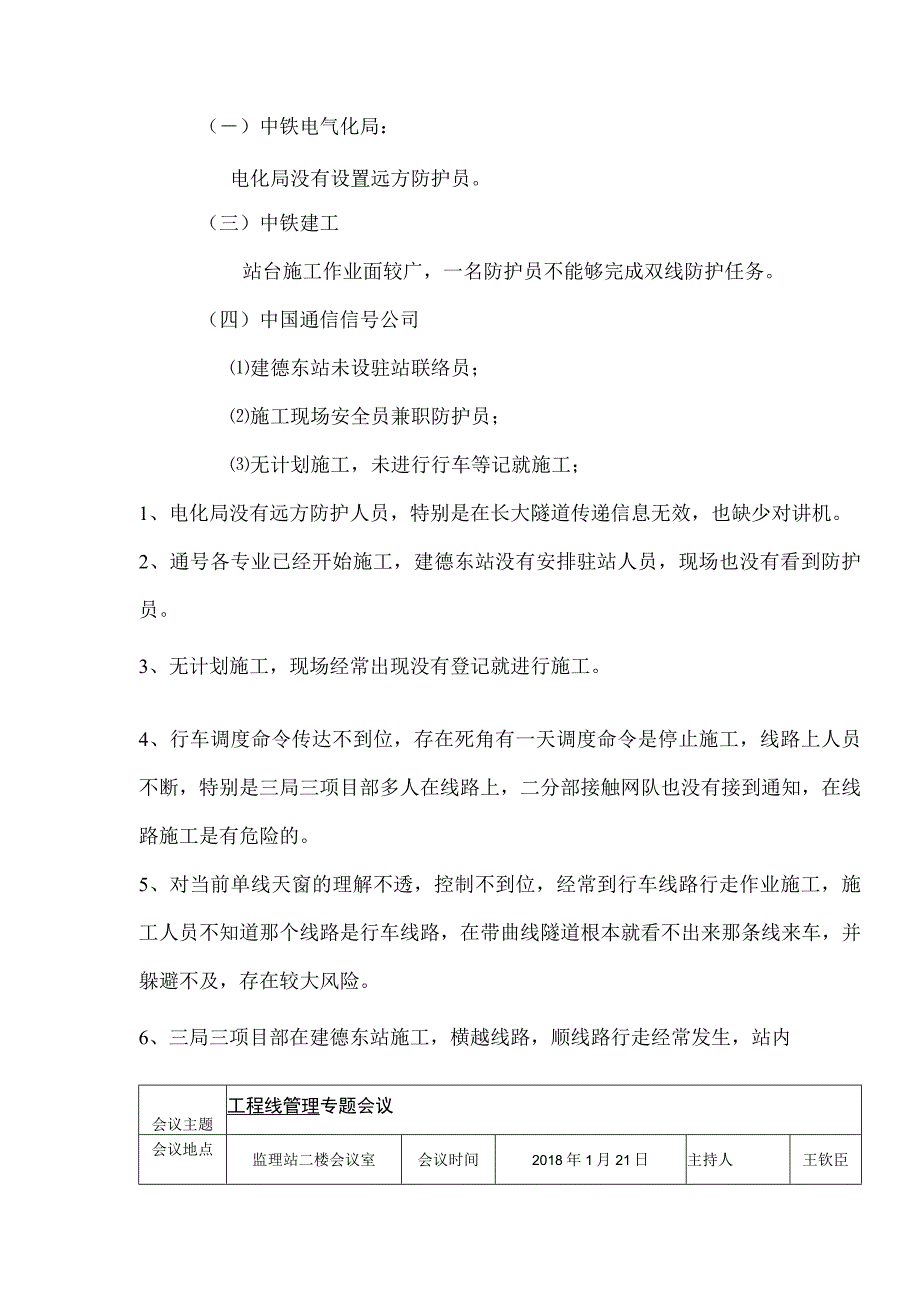

4、入工程线无技术人员和防护员带队,不能做到集中统一上下线。4、人员穿行股道的现象较为普遍,如建德东站。5、个别防护员离岗,防护员数量不足。会议主题工程线管理专题会议会议地点监理站二楼会议室会议时间2018年1月21日主持人王钦臣()中铁电气化局:电化局没有设置远方防护员。(三)中铁建工站台施工作业面较广,一名防护员不能够完成双线防护任务。(四)中国通信信号公司建德东站未设驻站联络员;施工现场安全员兼职防护员;无计划施工,未进行行车等记就施工;1、电化局没有远方防护人员,特别是在长大隧道传递信息无效,也缺少对讲机。2、通号各专业已经开始施工,建德东站没有安排驻站人员,现场也没有看到防护员。3、无计
5、划施工,现场经常出现没有登记就进行施工。4、行车调度命令传达不到位,存在死角有一天调度命令是停止施工,线路上人员不断,特别是三局三项目部多人在线路上,二分部接触网队也没有接到通知,在线路施工是有危险的。5、对当前单线天窗的理解不透,控制不到位,经常到行车线路行走作业施工,施工人员不知道那个线路是行车线路,在带曲线隧道根本就看不出来那条线来车,并躲避不及,存在较大风险。6、三局三项目部在建德东站施工,横越线路,顺线路行走经常发生,站内会议主题工程线管理专题会议会议地点监理站二楼会议室会议时间2018年1月21日主持人王钦臣还没有防护员,项目部有关人员还说谎,说防护员刚离开,存在较大风险,抽查5次
6、没有发现防护员。站场内车流还大,站场内是处于失控状态。7、驻站联络员不能在岗在位,有脱岗现象,存在在行车室签完字就离开的问题,三局联络员检查三次,有两次脱岗,一次离岗。8、信号施工队已经开始打点、做电容枕打眼已经开始,建德东站没有驻站联络员。9、现场防护员没有配齐,有相当部分施工点没有防护员,或防护员不能专职专用,防护员参加施工,来车不能及时发现。10、部分驻站联络员和防护员不能持证上岗,一是不带,二是未经培训无证,看现在持证上岗人员严重不足,还存在用别人证件代替,上级检查都算一般不良行为。11、施工机械设备不能及时彻底撤出,如江珠隧道进口有4台单轮车施工完毕,没有撤出,检查发现后缺口看守人员
7、给推出来了12、现在删栏未封闭处较多,有的缺口较大,有的无人看守,散乱杂人较多,随便进入,施工人员私自上道经常出现,难控制,缺口看守人员不足,存在失去管理和控制。13、横越顺线路穿行的问题,比较频繁,并没有防护,是非常危险的。三、加强工程线的安全管理和控制要求1、强化工程线施工安全教育培训,分两种形式培训,一是需要持证上岗人员的取证培训,达到全方位有防护员,配齐联络员和防护员;二是所有上道会议主题工程线管理专题会议会议地点监理站二楼会议室会议时间2018年1月21日主持人王钦臣施工人员的安全培训;达到工程线施工安全控制要点都掌握,执行工程线安全管理办法,各个环节处于受控状态,各岗位人员一定持证
8、上岗。2、传递调度命令要程序化和标准化,调度命令传达要迅速、准确、及时,驻站联络员接到调度命令后,驻站联络员在第一时间传达给现场各防护员,按列出运行方向的顺序往下传达,接到命令的防护员要做应答。传达调度命令时要清晰准确,说明列出运行方向,所在股道,什么列出等(是轨道车、运轨车、轨排车、检查车)。施工人员上道也要及时传达给驻站联络员,联络员做好记录,施工结束下道也要传达给驻站联络员,驻站联络员按上道记录进行销号,联络员掌握全天施工情况。3、立即配齐防护用品(记录表、信号旗、号角、对讲机),特别是对讲机一定配齐,建议使用插卡对讲机,使用方便,通话距离不受限制,不受信号影响。4、检查人员和单独人员进
9、入现场,要有防护员防护,或有对讲机与驻站联系及防护员联系,给予提醒防护,绝不能随意进入线路,检查人员必须持证。在有天窗线上行走,不能侵入行车线。5、凡是在天窗点施工的,进入删栏施工的,必须在行车室登记,进入人员和工具材料、机械设备,进入和撤出要清点清楚,防护员要进行登记。此项工作必须有专人负责,专人管控。否则一经发现严肃处理。6、各单位专业要严格按天窗点施工,执行调度命令,及时撤出。并严格执行登记和消记制度,杜绝无登记施工。会议主题工程线管理专题会议会议地点监理站二楼会议室会议时间2018年1月21日主持人王钦臣7、在工程线上施工要管好自己人,做好自己事,严格按工程线施工安全管理办法的各条款执
10、行,特别是杭黄公司工程线施工红线条款要控制到位,各级检查要检查红线控制情况,发现一次,纠正一次,处理一次。8、凡是进入删栏内及上道施工人员必须穿马夹,不穿马夹的一律不允许进入删栏。9、希望各项目部和分部领导要把工程线施工安全当做大事来管,日常多检查、多指导、发现不安全问题及时纠正、整改,不留隐患,为自己和他人负责,我单位负责,落实责任,强化控制。希望各项目部都有工程线施工安全考核制度,做到严格考核,确保措施真正落实。10、工程线施工是安全的生命线,需要全过程、全方位、全责任的管理,需要齐心协力尽职尽责的去努力工作,真抓实干确保安全。11、做好全员的安全交底12、电化局驻站联络员是联合一人,希望
11、传达命令要传达到每个分部作业队,不能出现死角。13、电化局建一个群,包括通话,参加人员全方位、全单位,管理人员,联络员、防护员、安全员进群。14、使用的平板车和提车,架子使用一定有管理办法,进行交底,必须登记及编号,报监理站进行备案,必须有自动装置,并有专人管理和控制。15、机动设备,吊车等设备严禁侵线;16、下部工作、从即日起各单位个部门都必须积极行动起来,六标已经全部会议主题工程线管理专题会议会议地点监理站二楼会议室会议时间2018年1月21日主持人王钦臣进入工程线,凡是在工程线施工的单位,控好安全局面。必须严格执行工程线管理细则,把附件1:会议签到表时间AZamZ地卢切度能修或助交主持人
12、L3池格理锹姓名单位名称职务联系电话胡掇0申执邦击我必以岑以心里门8。7媚M内徜、达的-I软说怀,%心次;晌之则报碉点4国川力36襦、包匕为,外切五轮K篇夕邠-fI$1/4U牯防&稔戒蒲瓦,与/也小歹X_r?布附/刈32Z711*次H?%的3名叫1,I必陶友施由檄虹侑祖TW.碑或NMb3一.Wtl柒A比虬/C42,双”%4%MLLI的1诚Vw甲级海询怡确网取MR叫阳3R7/?/rU/妁%?”v诟学小方依、QJ比JW外/蟾痣网M,船伴血网的天受心仅W允驰幽及防CHa。(杭黄铁路工程、皖赣铁路扩能改造工程)TC2会议签到表编号:时间地点主持人议员姓名小位名称职务联系电话我急小铜柚萩陋城)啊吁则治堆浇三钺6蜜的股,陶磔J减WIbM期加融田M,SO加商M3协市4注羽物跖不/助哂或ivw*挪效卿*痂豆3b分而、己4祈也?M的ZW惚组掷V怖Iz呦四(2/M说泌山第戈。眼6夕”少枚,M加码肌IMH油股毋到M阳W)三m机循4钠守侯M的HtQl一,/(杭黄铁路工程、皖赣铁路扩能改造工程)TC2会议签到表编号:
