7标会议纪要090(20230330).docx

上传人:p** 文档编号:555441 上传时间:2023-10-31 格式:DOCX 页数:18 大小:362.82KB
下载 相关 举报
7标会议纪要090(20230330).docx_第1页
第1页 / 共18页
7标会议纪要090(20230330).docx_第2页
第2页 / 共18页
7标会议纪要090(20230330).docx_第3页
第3页 / 共18页
7标会议纪要090(20230330).docx_第4页
第4页 / 共18页
7标会议纪要090(20230330).docx_第5页
第5页 / 共18页
7标会议纪要090(20230330).docx_第6页
第6页 / 共18页
7标会议纪要090(20230330).docx_第7页
第7页 / 共18页
7标会议纪要090(20230330).docx_第8页
第8页 / 共18页
7标会议纪要090(20230330).docx_第9页
第9页 / 共18页
7标会议纪要090(20230330).docx_第10页
第10页 / 共18页
亲,该文档总共18页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《7标会议纪要090(20230330).docx》由会员分享,可在线阅读,更多相关《7标会议纪要090(20230330).docx(18页珍藏版)》请在第壹文秘上搜索。

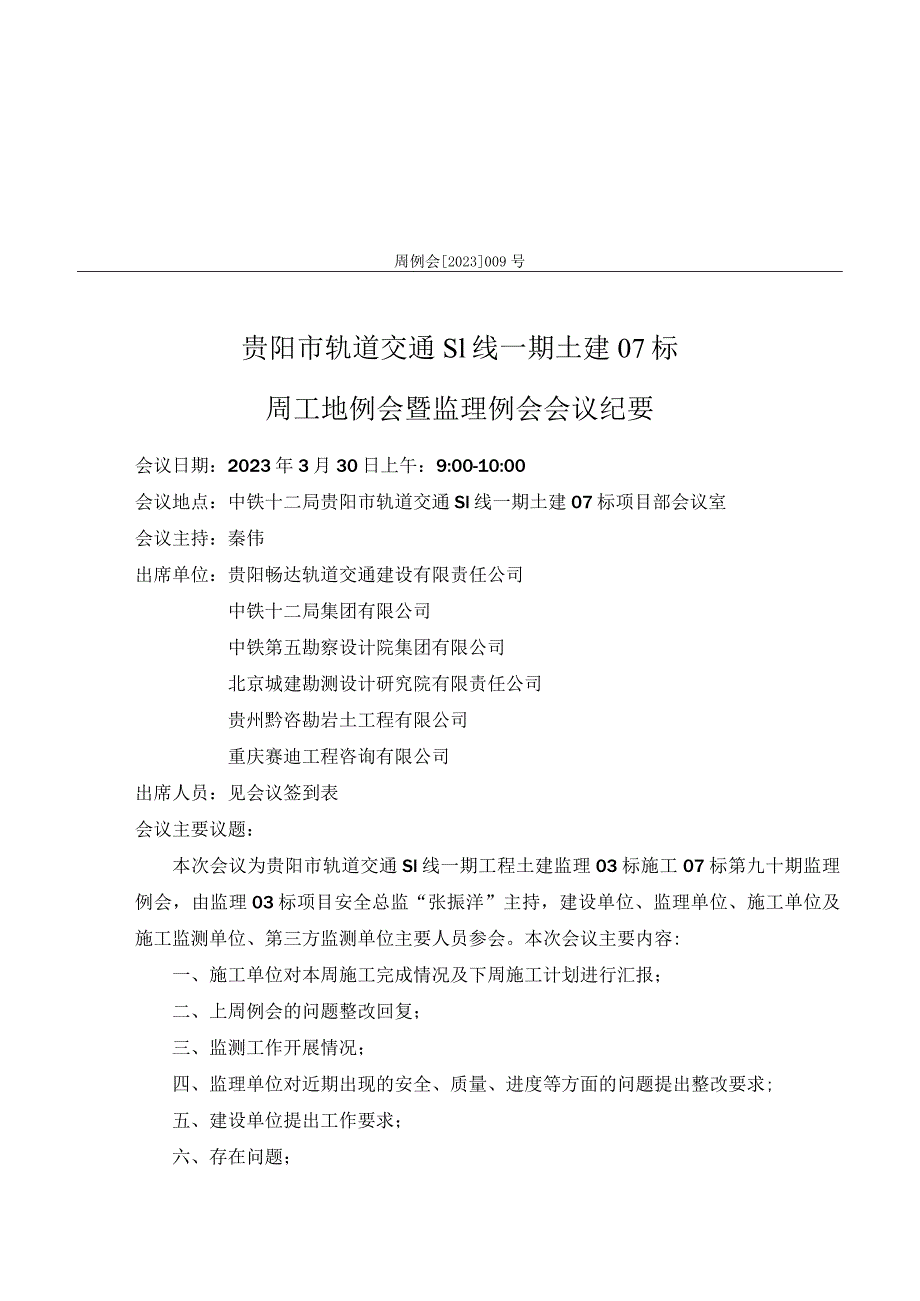

1、周例会2023009号贵阳市轨道交通Sl线一期土建07标周工地例会暨监理例会会议纪要会议日期:2023年3月30日上午:9:00-10:00会议地点:中铁十二局贵阳市轨道交通Sl线一期土建07标项目部会议室会议主持:秦伟出席单位:贵阳畅达轨道交通建设有限责任公司中铁十二局集团有限公司中铁第五勘察设计院集团有限公司北京城建勘测设计研究院有限责任公司贵州黔咨勘岩土工程有限公司重庆赛迪工程咨询有限公司出席人员:见会议签到表会议主要议题:本次会议为贵阳市轨道交通Sl线一期工程土建监理03标施工07标第九十期监理例会,由监理03标项目安全总监“张振洋”主持,建设单位、监理单位、施工单位及施工监测单位、第

2、三方监测单位主要人员参会。本次会议主要内容:一、施工单位对本周施工完成情况及下周施工计划进行汇报;二、上周例会的问题整改回复;三、监测工作开展情况;四、监理单位对近期出现的安全、质量、进度等方面的问题提出整改要求;五、建设单位提出工作要求;六、存在问题;主要内容:一、施工单位对本周施工情况进行汇报;(一)产值完成情况1、上期产值完成情况:上周计划完成合同内产值591万元,实际完成产值711.31万元;累计完成合同内产值28858.35万元(不含珠江路导改等合同外产值);占合同总额(69646.59万元)的41.44%。黄河北路站计划完成产值136.1万,实际完成产值156.17万,累计完成合同

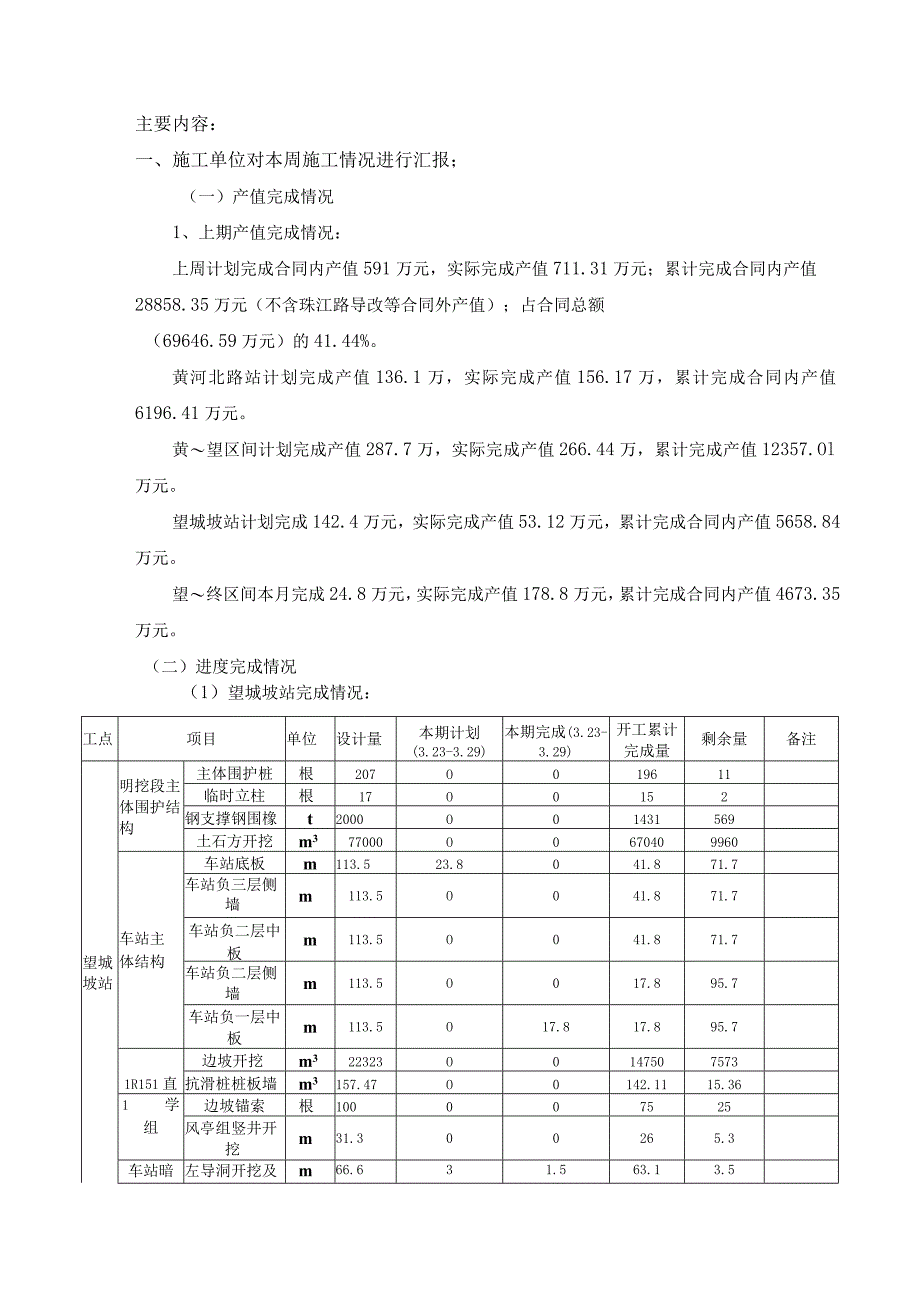

3、内产值6196.41万元。黄望区间计划完成产值287.7万,实际完成产值266.44万,累计完成产值12357.Ol万元。望城坡站计划完成142.4万元,实际完成产值53.12万元,累计完成合同内产值5658.84万元。望终区间本月完成24.8万元,实际完成产值178.8万元,累计完成合同内产值4673.35万元。(二)进度完成情况(1)望城坡站完成情况:工点项目单位设计量本期计划(3.23-3.29)本期完成(3.23-3.29)开工累计完成量剩余量备注望城坡站明挖段主体围护结构主体围护桩根207O019611临时立柱根17O0152钢支撑钢围橡t2000O01431569土石方开挖m377

4、000O0670409960车站主体结构车站底板m113.523.8041.871.7车站负三层侧墙m113.5O041.871.7车站负二层中板m113.5O041.871.7车站负二层侧墙m113.5O017.895.7车站负一层中板m113.5O17.817.895.71R151直边坡开挖m322323O0147507573抗滑桩桩板墙m3157.47O0142.1115.361学组边坡锚索根100007525风亭组竖井开挖m31.300265.3车站暗左导洞开挖及m66.631.563.13.5挖段支护右导洞开挖及支护m66.651.534.532.1望城坡站主体结构本周进行底板钢筋绑

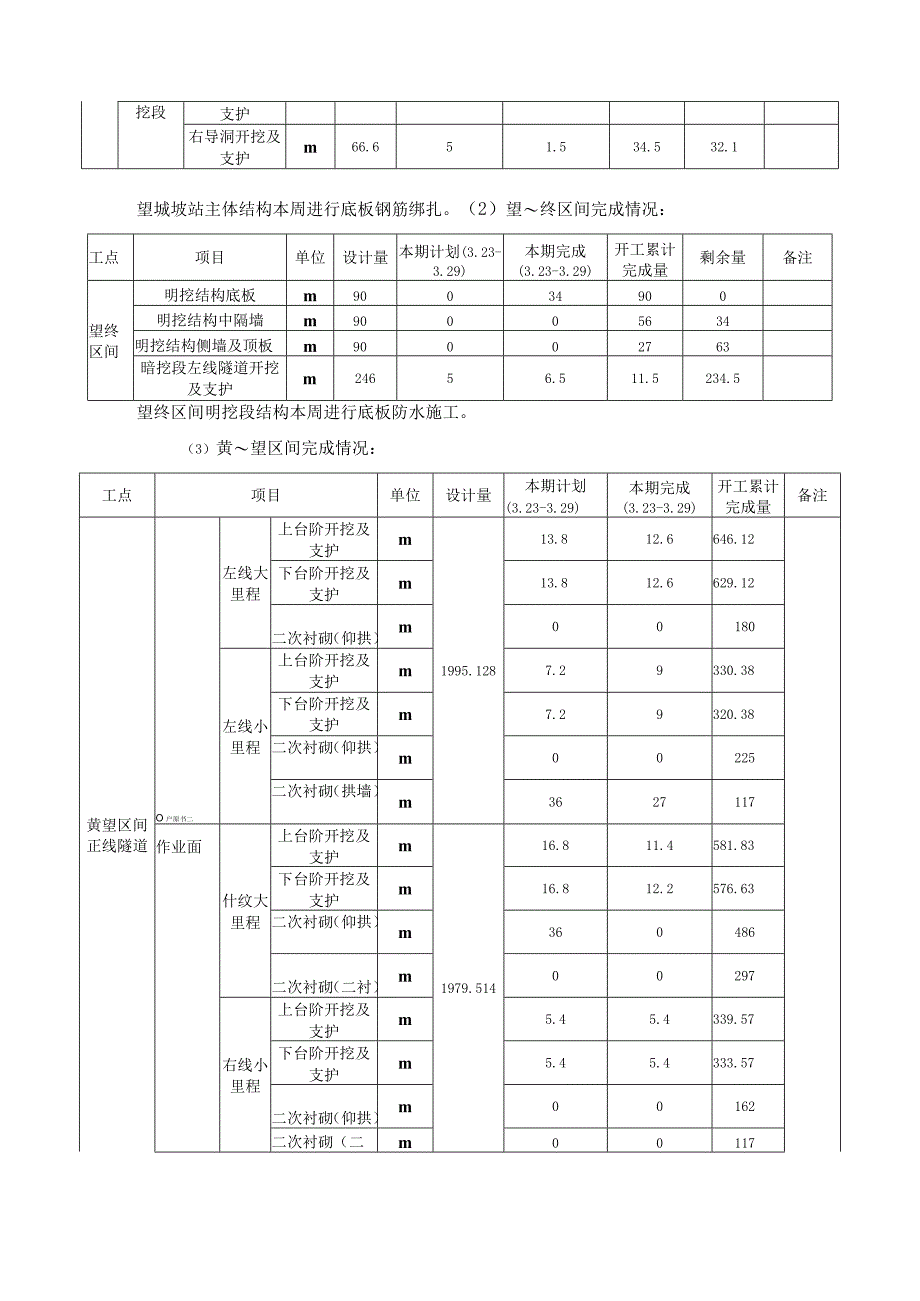

5、扎。(2)望终区间完成情况:工点项目单位设计量本期计划(3.23-3.29)本期完成(3.23-3.29)开工累计完成量剩余量备注望终区间明挖结构底板m90034900明挖结构中隔墙m90005634明挖结构侧墙及顶板m90002763暗挖段左线隧道开挖及支护m24656.511.5234.5望终区间明挖段结构本周进行底板防水施工。(3)黄望区间完成情况:工点项目单位设计量本期计划(3.23-3.29)本期完成(3.23-3.29)开工累计完成量备注黄望区间正线隧道O户原书二左线大里程上台阶开挖及支护m1995.12813.812.6646.12下台阶开挖及支护m13.812.6629.12二

6、次衬砌(仰拱)m00180左线小里程上台阶开挖及支护m7.29330.38下台阶开挖及支护m7.29320.38二次衬砌(仰拱)m00225二次衬砌(拱墙)m3627117作业面什纹大里程上台阶开挖及支护m1979.51416.811.4581.83下台阶开挖及支护m16.812.2576.63二次衬砌(仰拱)m360486二次衬砌(二衬)m00297右线小里程上台阶开挖及支护m5.45.4339.57下台阶开挖及支护m5.45.4333.57二次衬砌(仰拱)m00162二次衬砌(二m00117衬)1号竖井作业面左线大里程上台阶开挖及支护m1995.1283.63.6197.5下台阶开挖及支护

7、m3.63.6190.6左线小里程上台阶开挖及支护m7.59264.8下台阶开挖及支护m7.59257.8右线大里程上台阶开挖及支护m1979.5143.64.7230.5下台阶开挖及支护m3.65.4225.2右线小里程上台阶开挖及支护m10.810.2309.2下台阶开挖及支护m10.810.2302.6(4)黄河北路站完成情况:工点项目单位设计量本期计划(3.23-3.29)本期完成(3.23-3.29)开工累计完成量剩余量备注黄河北路站车站主体土石方开挖n?102087200052008392018167车站主体基坑钢支撑钢围樵t182050601647173车站主体底板结构m210.

8、200132.677.6车站主体负二层结构侧墙m210.22121114.695.6车站负一层中板m210.20080130.2车站负一层侧墙m210.2202040170.2(三)、未完成施工计划原因及补救措施未完成原因分析:本周望城坡站暗挖段围岩较硬,机械开挖效率低,导致车站暗挖施工未完成计划任务。(四)、资源配置情况1、人员配置:截止3月29日,黄望区间120人,黄河北路站75人,望终区间44人,望城坡站98人。2、材料、机械配置序号地点工作面部位配套设备备注1望城坡站明挖段基坑基坑挖掘机:卡特CAT349D(1台)、徐工550(1台)、VOIVOEC60(2台)、SY85C(1台)、卡

9、特320D(1台)、330(2台)CAT301(2台).装载机:LG950L龙门吊:25T履带吊:SY60T随车吊:徐工12T(I台)汽车吊:三一25T、三一25T、徐工25T、徐I25T,三一50T出渣车:(6辆)扒渣机:1台,千斤顶:25KW空压机:3台2黄望区间2号竖井区间正线隧道主体挖机:小松270(1台)卜特313(2台),卡特308(1台)随车吊:徐工12T(1台)汽车吊:长城25T装载机:山东临工LG936L(2台)龙门吊:20T(1台)渣土车:出渣车(6辆)空压机:5台3黄望区间I号竖井区间正线隧道主体挖机:沃尔沃240(1台)渣土车:出渣车(3辆)随车吊:徐工12T(1台)装

10、载机:山东临工LG950L(1台)挖机:CAT308(2台)、CAT313(3台)龙门吊:20T(l台)空压机:4台4望城坡站工程终点区间明挖段基坑基坑挖掘机:CAT320(2台),CAT336(1台)、XE550DK(1台),CAT312(1台),龙门吊:16T(1台),汽车吊:中联重科25T(I辆)、50T(I辆),随车吊:徐工12T(I台),渣士车:6辆。空压机:2台5黄河北路站车站基坑挖掘机:VolvoE60c(1台)、长臂挖掘机:XE550DK(1台)挖掘机:volvoEC60履带吊:SY60T(1台)汽车吊:25T(3辆),随车吊:徐工12T(2台),出渣车8辆。空压机:1台(五)

11、、试验情况取样频率7程名称进疥(黄河北路站黄望区间望城坡站望终区间送检数量散装500t次袋装200t次水泥20t次速凝剂400m3次机制砂400m3次碎石60t次钢筋123.99217.749.8965组60t次槽钢60t次工字钢10.431组60t次角钢60t次钢板10.0531组30t次镀锌钢板止水带60t次无缝钢管5000套/次中空锚杆IoooOm/次钢边橡胶止水带500t次水玻璃1、本周送检材料钢筋、焊接及机械连接送检:钢筋5组,工字钢1组,钢板1组,钢筋焊接3组,钢筋机械连接26组;混凝土及砂浆送检:混凝37组,混凝土抗渗2组,砂浆试块4组,同条件试块1组;原材料送检:岩石抗压强度1

12、组。2、报告报审情况:已签署至2023年3月17日。3、报告取回情况:原材料:截止至2023年3月8日前送检材料已取回;混凝土及砂浆:截止至2023年3月17日送检试件已取回;钢筋、焊接及机械连接:截止至2023年3月14日送检材料已取回。(六)、安全、质量及文明施工情况吊装作业禁止靠近终点区间汽车吊作业设置警戒区项目部场地门口洒水车进行冲洗项目安全总监对钢支撑作业人员进行安全教育二、上周例会问题整改回复:1)监理单位问题整改回复(1)要求施工单位加强黄望区间现场机械设备的维保工作,每日检查机械设备的运行状态,尤其是洞内的挖机及出渣车,避免因机械设备故障而影响现场施工工序及进度的滞后;落实情况:项目设备部已加强黄望区间的设备检查工作,确

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 会议纪要

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
