《劳动力计划.docx》由会员分享,可在线阅读,更多相关《劳动力计划.docx(4页珍藏版)》请在第壹文秘上搜索。

1、劳动力计划3.1劳动力计划为满足工期要求,选用长期合作的有丰富经验的队伍进行施工。本工程根据工程量的大小不同各配备六个混合施工队,基础、主体结构施工阶段以木工、钢筋工、混凝土工为主,配合架子工和普通工等;砌体施工阶段以泥工为主,配合架子工、混凝土工、钢筋工和木工等;装饰施工阶段有泥工、抹灰工、木工、架子工等;防水工程由专业防水施工队施工。各班组之间进行流水作业,具体人员配备如下:基础阶段:普通工100人,混凝土工120人,钢筋工100人,木工150人,架子工40人,机械工8人。主体阶段:普通工150人,混凝土工150人,钢筋工130人,木工200人,架子工80人,机械工10人。砌体阶段:普通工
2、100人,泥工180人,钢筋工40人,木工50人,架子工30人,混凝土工30人,机械工10人。装饰阶段:普工150人,泥工150人,抹灰工200人,木工30人,架子工30人。防水工程由三个专业防水施工队施工,要求每个施工队具备防水技术和施工人员在20人以上,具有丰富的防水工程施工经验,具有防水施工资质。详细的劳动力人员安排详见附表1(P135页):劳动力计划表3.2劳动力农忙及冬雨季保证措施本工程工期紧、任务重,且施工期间横跨农忙、冬雨季三个非施工黄金季节,为保证在此期间有足够的劳动力满足施工需要,针对三阶段施工,在劳动力安排、材料设备配置等方面,特制定以下保证措施:1)全体动员,进行重点工程

3、教育,树立全员质量,工期意识,使全体职工在此期间集中精力,想工程所想,干工程所干;确保工程按期交付业主使用。树立重点意识,选定长期合作且精干的劳力队伍。2)订立劳务承包合同时,针对农忙及冬雨季制定专项措施,确保农忙及冬雨季不停工、不减员,工人安心工作。与职工订立麦收期间劳动力合同,制定详细的劳动力稳定措施,以保证切实可行;首先解决好工人的后顾之忧,由组织上解决一线家在农村的施工人员的家庭收种问题,使前方工人能安心一线建筑工作。3)实行经济责任制,以经济为杠杆制定麦收期间保证劳动力、保证工期进度的奖罚措施;麦收期间,从资金上予以保证:一是保证一线工人正常开支,保证工人吃好;二是对不回原籍坚守岗位

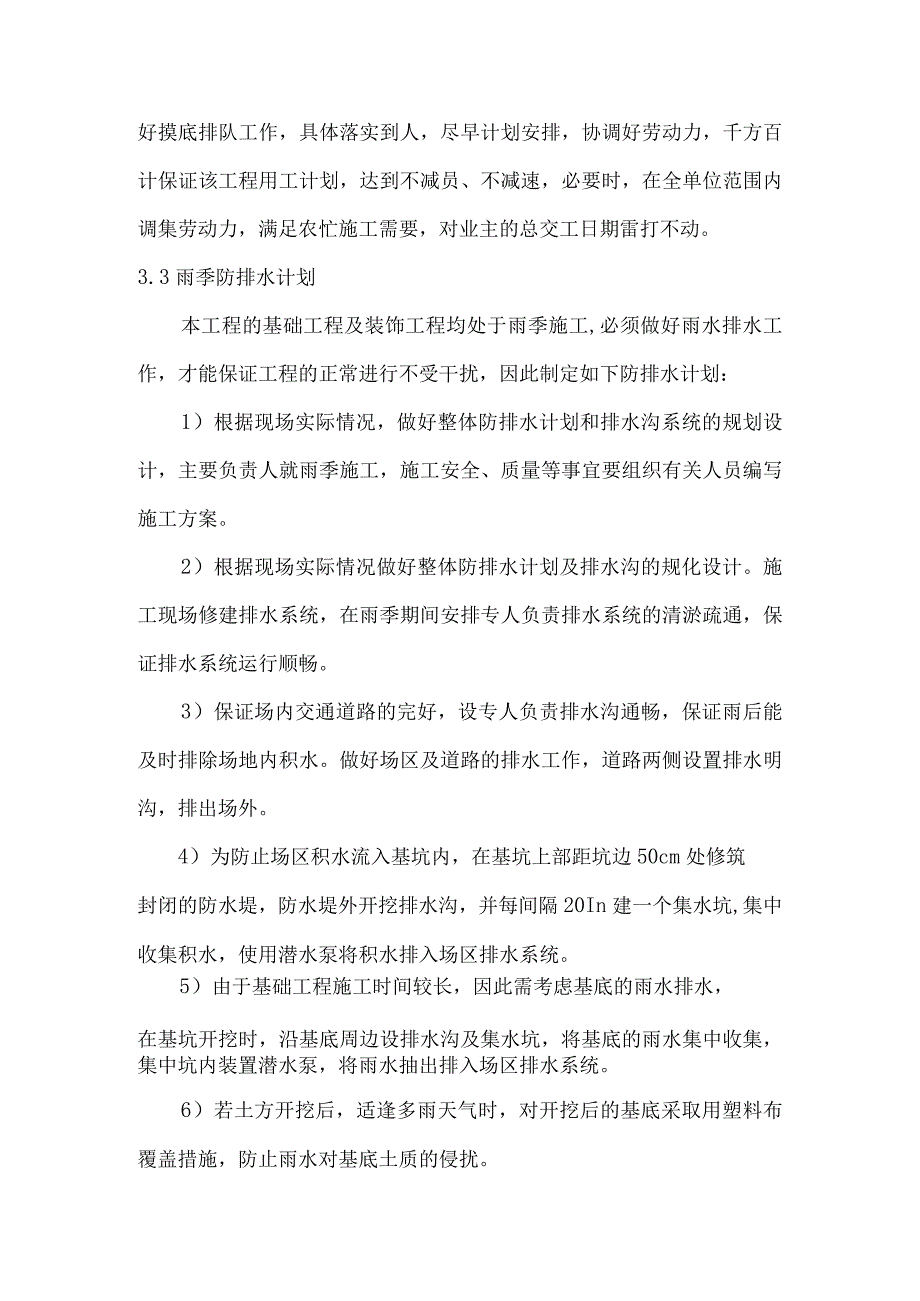

4、上班的工人家庭,适当邮寄部分资金,保证农村亲属两收雇工开支和购买化肥、种子等用款需要,真正从根本上解决一线和后方思想上、经济的后顾之忧。4)对在农忙季节及冬雨季施工期间贡献大的劳务队给予奖励,对在农忙及节假日坚守岗位的工人进行经济补助。5)在农忙及冬雨季来临前.,事先落实劳务队的最大出工率,当发现不能满足施工需要时,及早预备后备劳务队,及时进行补充,保证劳力满足施工要求。6)合理安排工序调配劳动力,保证该工程总工期的需要。对在麦收期间确因难以克服困难无法参加一线施工所造成的劳动力减员,要提前作好摸底排队工作,具体落实到人,尽早计划安排,协调好劳动力,千方百计保证该工程用工计划,达到不减员、不减
5、速,必要时,在全单位范围内调集劳动力,满足农忙施工需要,对业主的总交工日期雷打不动。3.3雨季防排水计划本工程的基础工程及装饰工程均处于雨季施工,必须做好雨水排水工作,才能保证工程的正常进行不受干扰,因此制定如下防排水计划:1)根据现场实际情况,做好整体防排水计划和排水沟系统的规划设计,主要负责人就雨季施工,施工安全、质量等事宜要组织有关人员编写施工方案。2)根据现场实际情况做好整体防排水计划及排水沟的规化设计。施工现场修建排水系统,在雨季期间安排专人负责排水系统的清淤疏通,保证排水系统运行顺畅。3)保证场内交通道路的完好,设专人负责排水沟通畅,保证雨后能及时排除场地内积水。做好场区及道路的排
6、水工作,道路两侧设置排水明沟,排出场外。4)为防止场区积水流入基坑内,在基坑上部距坑边50cm处修筑封闭的防水堤,防水堤外开挖排水沟,并每间隔20In建一个集水坑,集中收集积水,使用潜水泵将积水排入场区排水系统。5)由于基础工程施工时间较长,因此需考虑基底的雨水排水,在基坑开挖时,沿基底周边设排水沟及集水坑,将基底的雨水集中收集,集中坑内装置潜水泵,将雨水抽出排入场区排水系统。6)若土方开挖后,适逢多雨天气时,对开挖后的基底采取用塑料布覆盖措施,防止雨水对基底土质的侵扰。7)在装饰施工阶段,应重点做好脚手架基础的排水工作,脚手架搭设场地应略高于场区,平整、夯实,脚手架基础设置可靠的排水措施,设
7、置排水沟,确保雨水及时排出,防止积水浸泡。8)塔吊、脚手架等高耸设施要设避雷装置。9)砌筑工程及混凝土工程,砂浆和混凝土要根据现场砂石的含水情况,调整配合比,以保证混凝土和砂浆的质量,水泥外加剂等存放在室内。同时要严格控制每日的砌筑高度,雨天浇筑混凝土要有防雨措施。10)进入雨季进行装饰施工时,屋面及各种施工洞口、出入口,要用防水材料封堵严实,以免漏雨影响装饰施工。11)机械设备(如塔吊、钢筋机械等)及材料,都要有防雨、防晒、防浸泡措施,以免影响工程质量和工程工期。12)大雨过后要及时对各种用电设备进行检查,无误后方可受入使用。13)消防器材,易燃品要有防雨防晒,防淋雨变质措施。14)原材料及半成品保护,采用防雨措施并垫高码好,通风良好。
