《各专业现场签证关键点.docx》由会员分享,可在线阅读,更多相关《各专业现场签证关键点.docx(3页珍藏版)》请在第壹文秘上搜索。

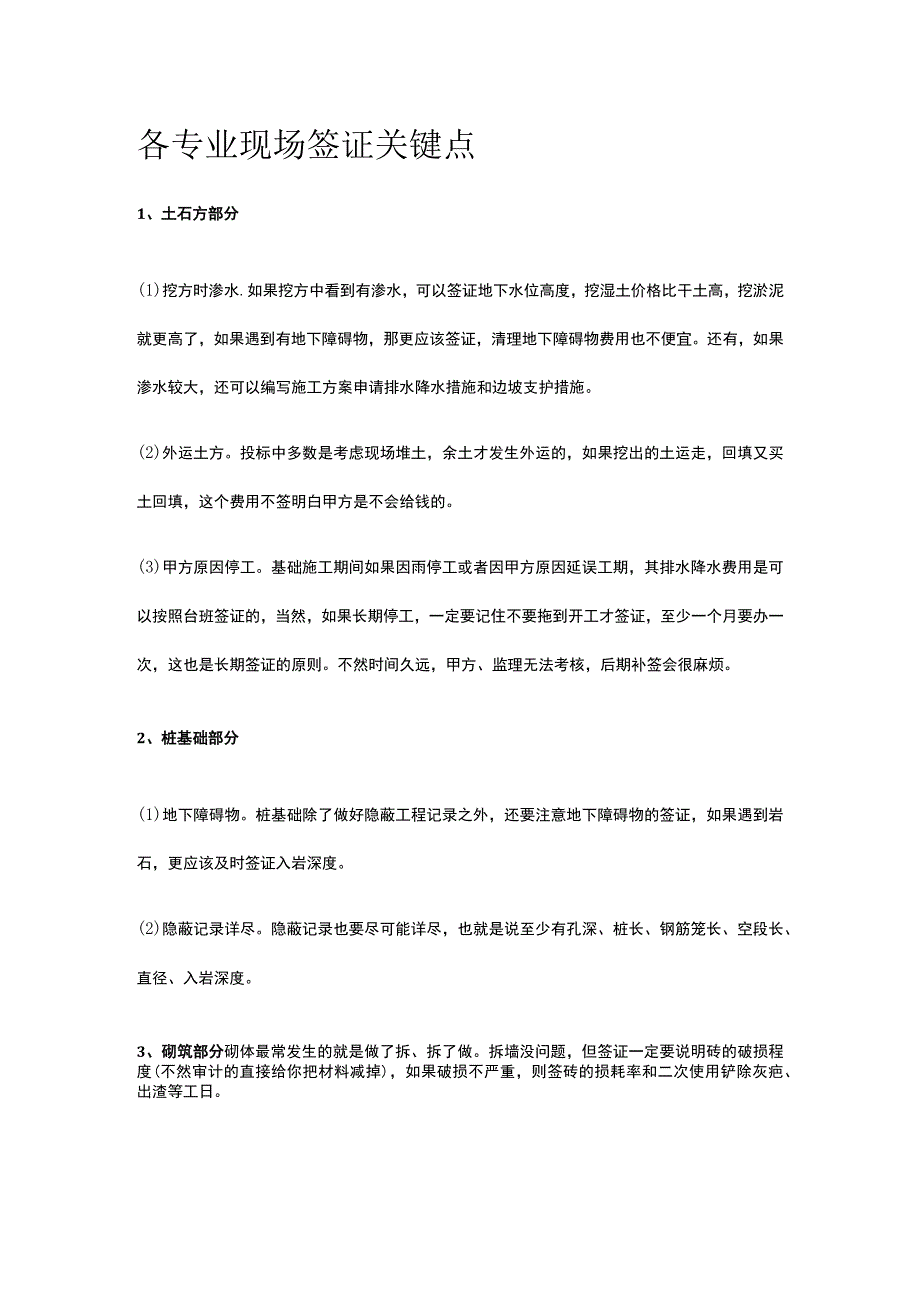

1、各专业现场签证关键点1、土石方部分(1)挖方时渗水.如果挖方中看到有渗水,可以签证地下水位高度,挖湿土价格比干土高,挖淤泥就更高了,如果遇到有地下障碍物,那更应该签证,清理地下障碍物费用也不便宜。还有,如果渗水较大,还可以编写施工方案申请排水降水措施和边坡支护措施。(2)外运土方。投标中多数是考虑现场堆土,余土才发生外运的,如果挖出的土运走,回填又买土回填,这个费用不签明白甲方是不会给钱的。(3)甲方原因停工。基础施工期间如果因雨停工或者因甲方原因延误工期,其排水降水费用是可以按照台班签证的,当然,如果长期停工,一定要记住不要拖到开工才签证,至少一个月要办一次,这也是长期签证的原则。不然时间久

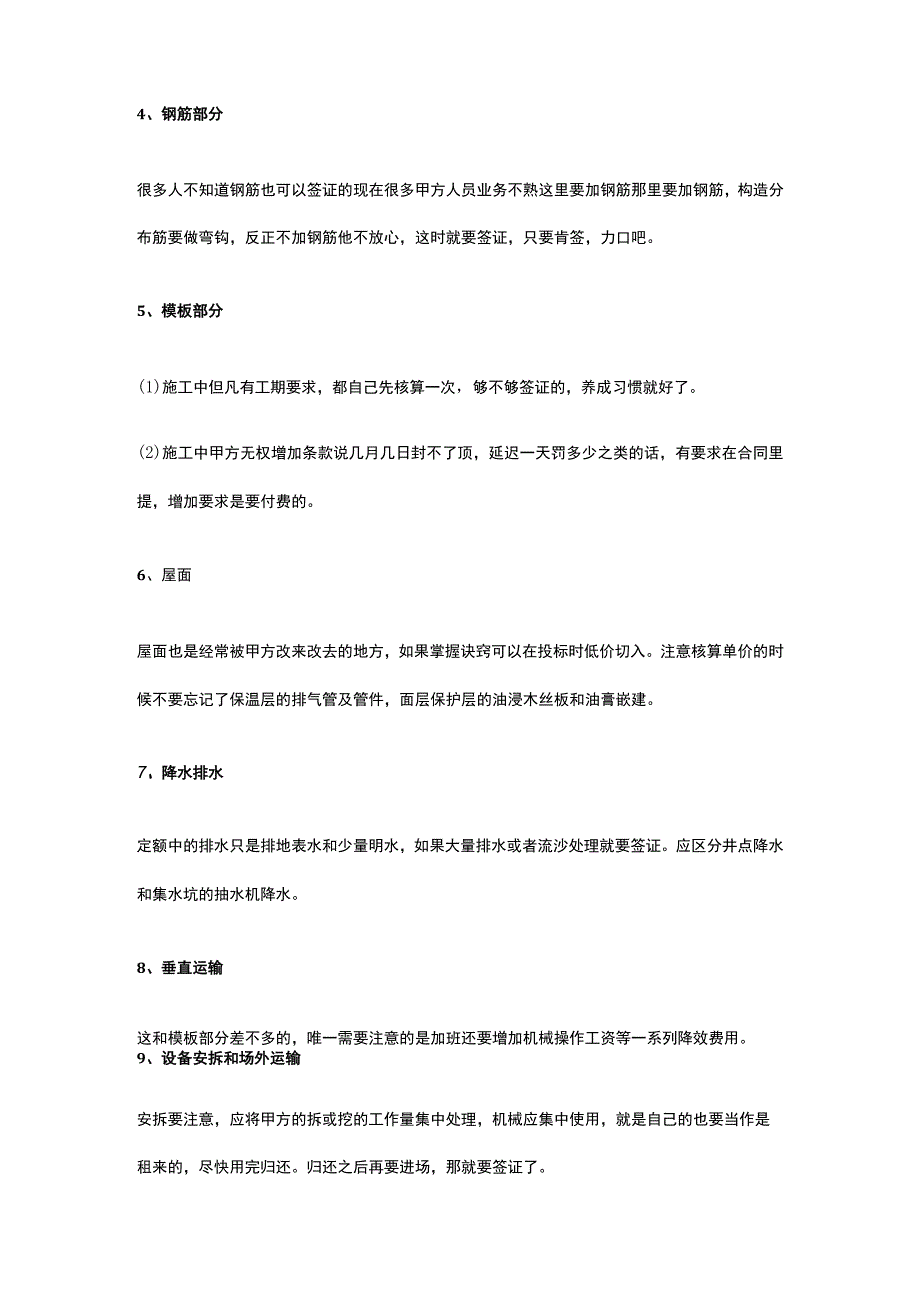

2、远,甲方、监理无法考核,后期补签会很麻烦。2、桩基础部分(1)地下障碍物。桩基础除了做好隐蔽工程记录之外,还要注意地下障碍物的签证,如果遇到岩石,更应该及时签证入岩深度。(2)隐蔽记录详尽。隐蔽记录也要尽可能详尽,也就是说至少有孔深、桩长、钢筋笼长、空段长、直径、入岩深度。3、砌筑部分砌体最常发生的就是做了拆、拆了做。拆墙没问题,但签证一定要说明砖的破损程度(不然审计的直接给你把材料减掉),如果破损不严重,则签砖的损耗率和二次使用铲除灰疤、出渣等工日。4、钢筋部分很多人不知道钢筋也可以签证的现在很多甲方人员业务不熟这里要加钢筋那里要加钢筋,构造分布筋要做弯钩,反正不加钢筋他不放心,这时就要签证

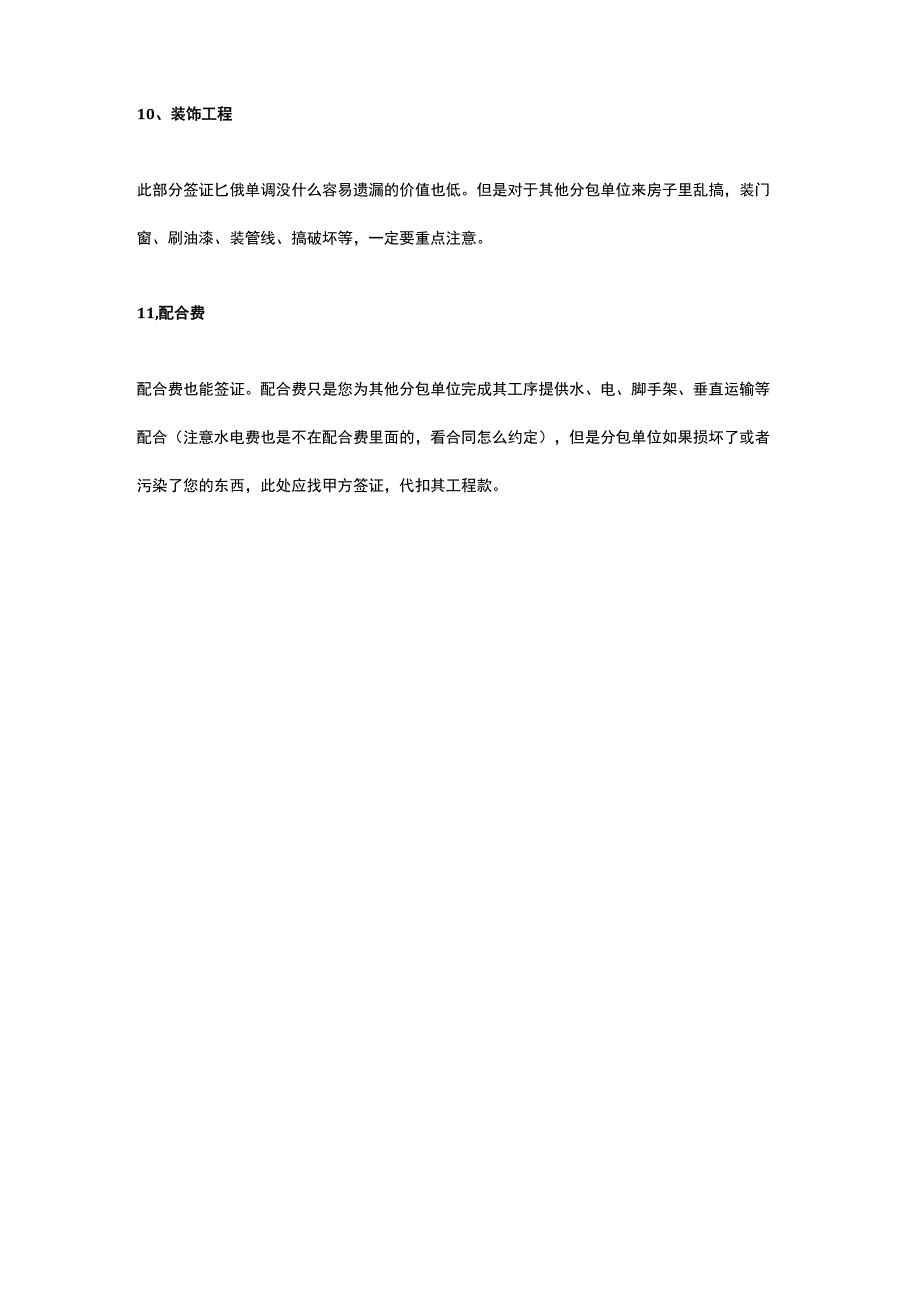

3、,只要肯签,力口吧。5、模板部分(1)施工中但凡有工期要求,都自己先核算一次,够不够签证的,养成习惯就好了。(2)施工中甲方无权增加条款说几月几日封不了顶,延迟一天罚多少之类的话,有要求在合同里提,增加要求是要付费的。6、屋面屋面也是经常被甲方改来改去的地方,如果掌握诀窍可以在投标时低价切入。注意核算单价的时候不要忘记了保温层的排气管及管件,面层保护层的油浸木丝板和油膏嵌建。7、降水排水定额中的排水只是排地表水和少量明水,如果大量排水或者流沙处理就要签证。应区分井点降水和集水坑的抽水机降水。8、垂直运输这和模板部分差不多的,唯一需要注意的是加班还要增加机械操作工资等一系列降效费用。9、设备安拆和场外运输安拆要注意,应将甲方的拆或挖的工作量集中处理,机械应集中使用,就是自己的也要当作是租来的,尽快用完归还。归还之后再要进场,那就要签证了。10、装饰工程此部分签证匕俄单调没什么容易遗漏的价值也低。但是对于其他分包单位来房子里乱搞,装门窗、刷油漆、装管线、搞破坏等,一定要重点注意。11,配合费配合费也能签证。配合费只是您为其他分包单位完成其工序提供水、电、脚手架、垂直运输等配合(注意水电费也是不在配合费里面的,看合同怎么约定),但是分包单位如果损坏了或者污染了您的东西,此处应找甲方签证,代扣其工程款。
