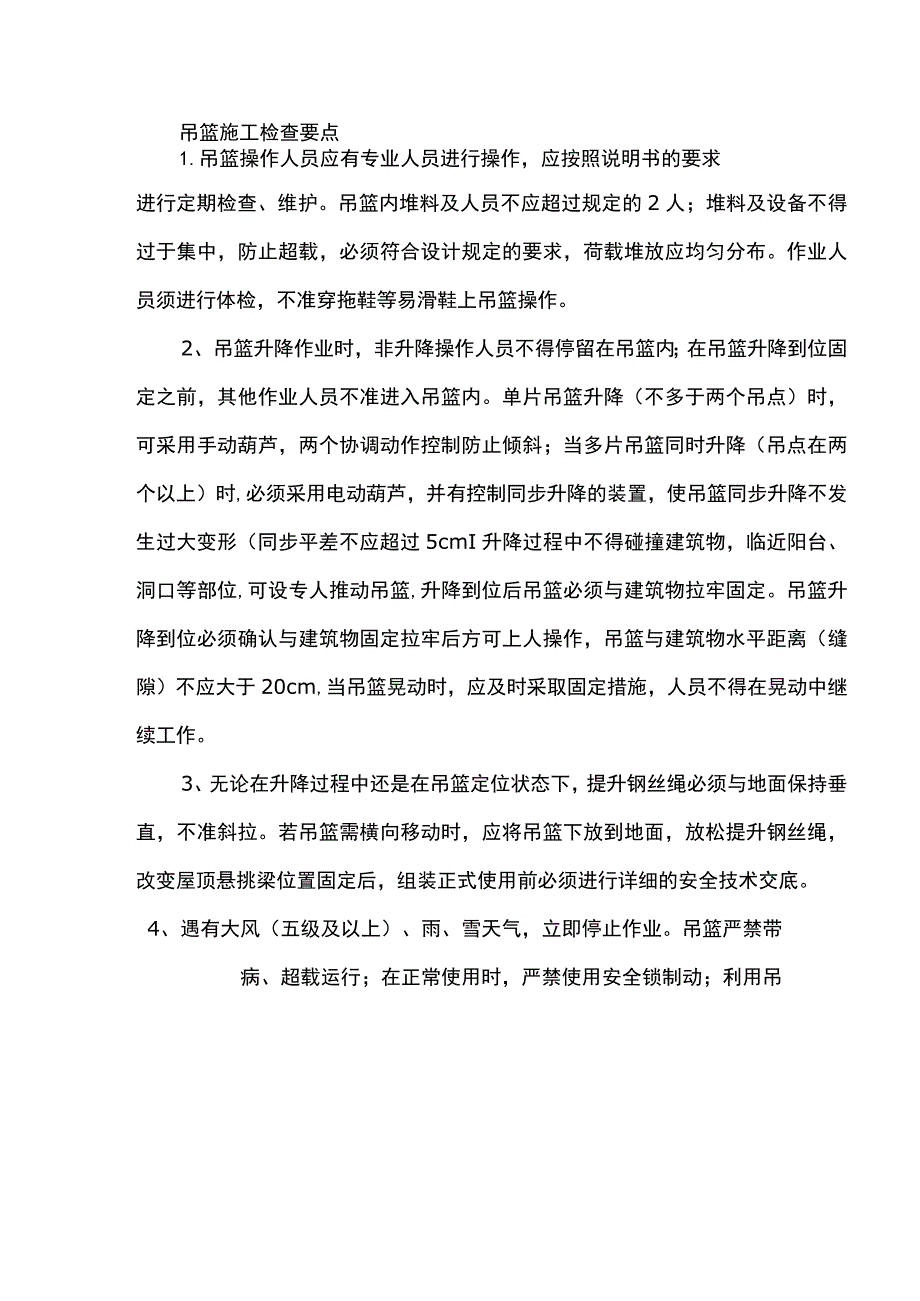

1、吊篮施工检查要点1.吊篮操作人员应有专业人员进行操作,应按照说明书的要求进行定期检查、维护。吊篮内堆料及人员不应超过规定的2人;堆料及设备不得过于集中,防止超载,必须符合设计规定的要求,荷载堆放应均匀分布。作业人员须进行体检,不准穿拖鞋等易滑鞋上吊篮操作。2、吊篮升降作业时,非升降操作人员不得停留在吊篮内;在吊篮升降到位固定之前,其他作业人员不准进入吊篮内。单片吊篮升降(不多于两个吊点)时,可采用手动葫芦,两个协调动作控制防止倾斜;当多片吊篮同时升降(吊点在两个以上)时,必须采用电动葫芦,并有控制同步升降的装置,使吊篮同步升降不发生过大变形(同步平差不应超过5cmI升降过程中不得碰撞建筑物,临
2、近阳台、洞口等部位,可设专人推动吊篮,升降到位后吊篮必须与建筑物拉牢固定。吊篮升降到位必须确认与建筑物固定拉牢后方可上人操作,吊篮与建筑物水平距离(缝隙)不应大于20cm,当吊篮晃动时,应及时采取固定措施,人员不得在晃动中继续工作。3、无论在升降过程中还是在吊篮定位状态下,提升钢丝绳必须与地面保持垂直,不准斜拉。若吊篮需横向移动时,应将吊篮下放到地面,放松提升钢丝绳,改变屋顶悬挑梁位置固定后,组装正式使用前必须进行详细的安全技术交底。4、遇有大风(五级及以上)、雨、雪天气,立即停止作业。吊篮严禁带病、超载运行;在正常使用时,严禁使用安全锁制动;利用吊篮进行焊接作业时,严禁用吊篮做电焊接线回路,
![吊篮施工检查要点.docx_第1页](https://www.1wenmi.com/fileroot_temp1/2023-11/1/5f3ea3f4-e831-429c-b29c-acbe106a9954/5f3ea3f4-e831-429c-b29c-acbe106a99541.gif)

![吊篮施工检查要点.docx_第2页](https://www.1wenmi.com/fileroot_temp1/2023-11/1/5f3ea3f4-e831-429c-b29c-acbe106a9954/5f3ea3f4-e831-429c-b29c-acbe106a99542.gif)

![吊篮施工检查要点.docx_第3页](https://www.1wenmi.com/fileroot_temp1/2023-11/1/5f3ea3f4-e831-429c-b29c-acbe106a9954/5f3ea3f4-e831-429c-b29c-acbe106a99543.gif)
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 吊篮 施工 检查 要点
![提示](https://www.1wenmi.com/images/bang_tan.gif)
