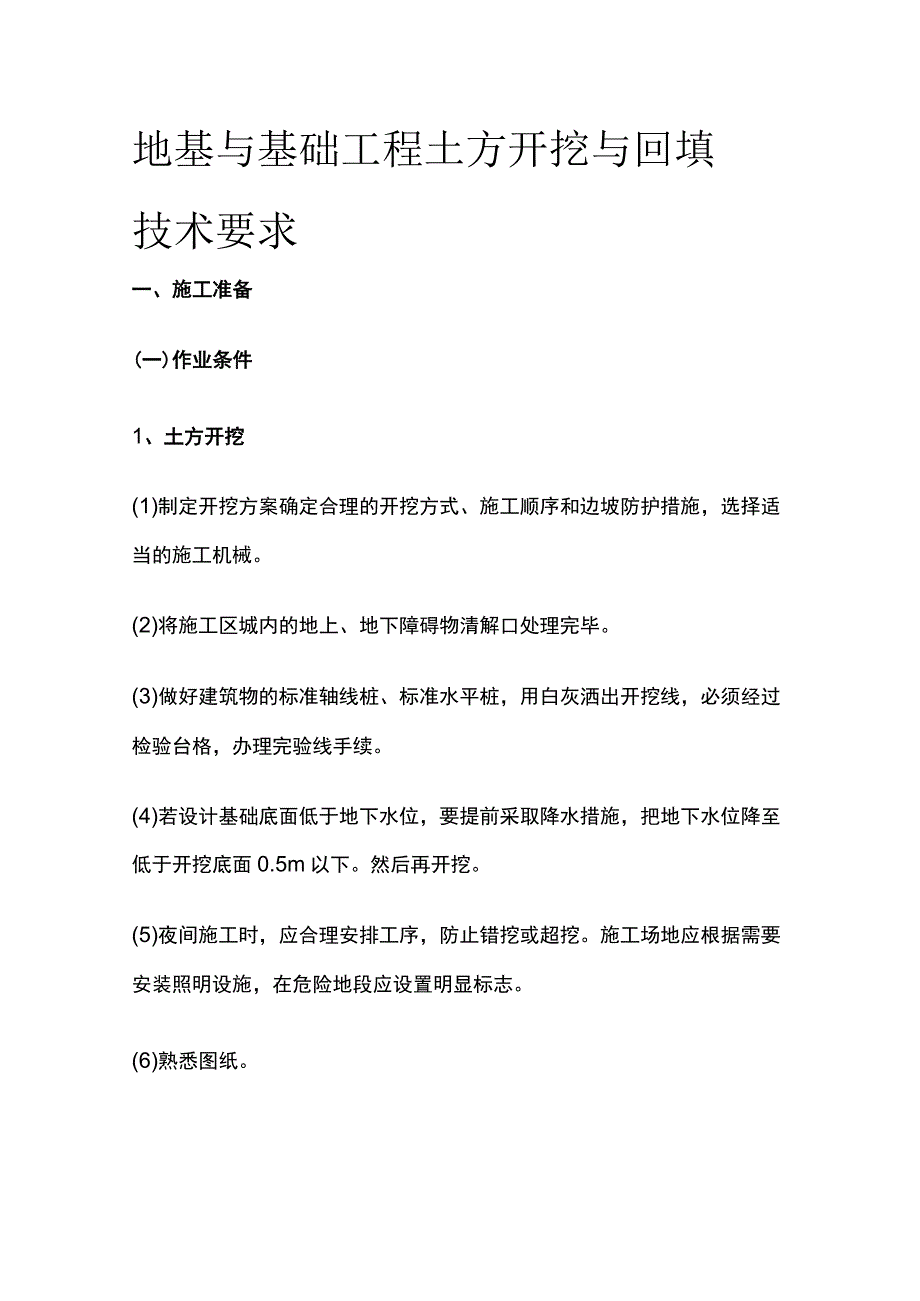

《地基与基础工程 土方开挖与回填技术要求.docx》由会员分享,可在线阅读,更多相关《地基与基础工程 土方开挖与回填技术要求.docx(8页珍藏版)》请在第壹文秘上搜索。

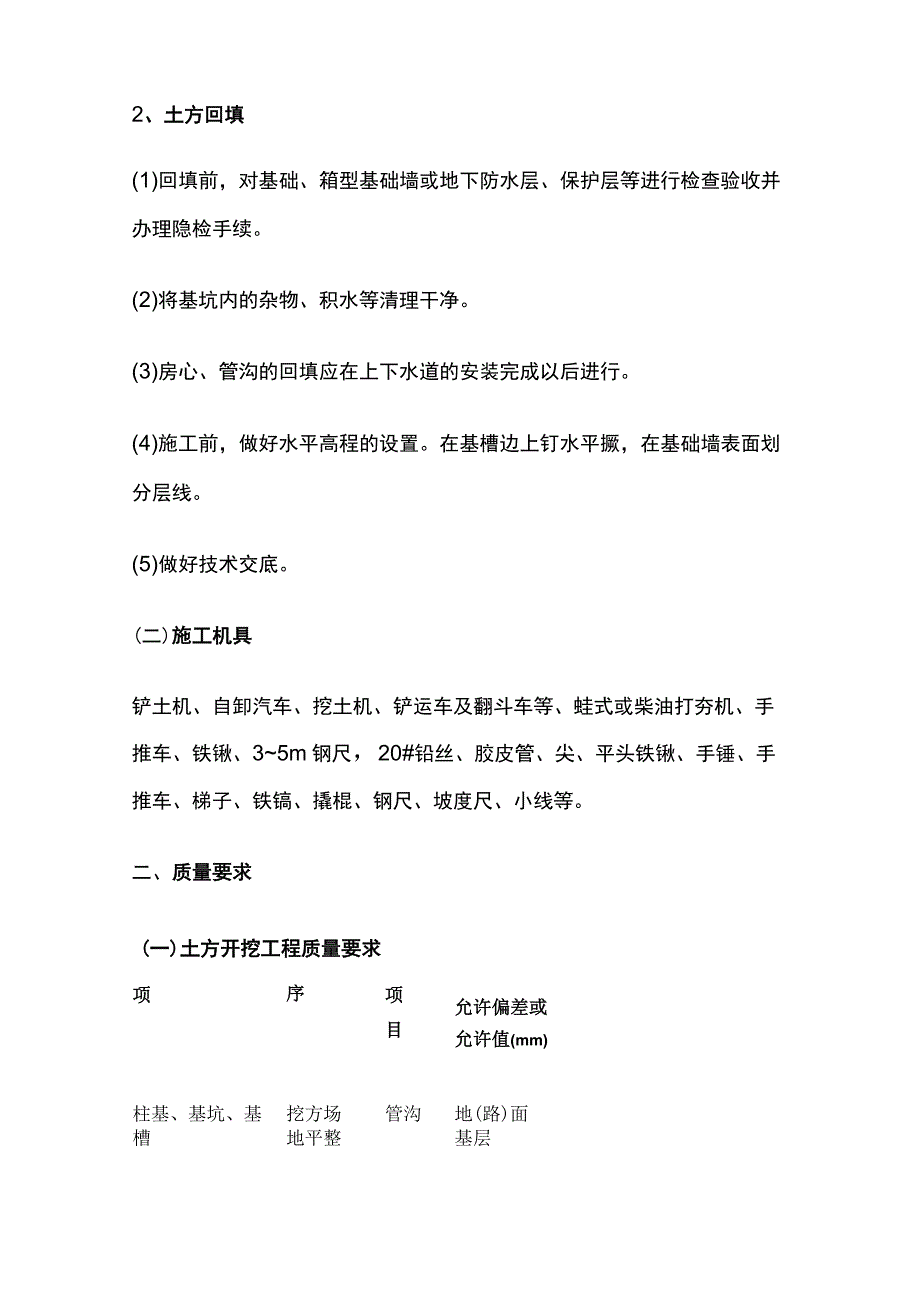

1、地基与基础工程土方开挖与回填技术要求一、施工准备(一)作业条件1、土方开挖(1)制定开挖方案确定合理的开挖方式、施工顺序和边坡防护措施,选择适当的施工机械。(2)将施工区城内的地上、地下障碍物清解口处理完毕。(3)做好建筑物的标准轴线桩、标准水平桩,用白灰洒出开挖线,必须经过检验台格,办理完验线手续。(4)若设计基础底面低于地下水位,要提前采取降水措施,把地下水位降至低于开挖底面0.5m以下。然后再开挖。(5)夜间施工时,应合理安排工序,防止错挖或超挖。施工场地应根据需要安装照明设施,在危险地段应设置明显标志。(6)熟悉图纸。2、土方回填(1)回填前,对基础、箱型基础墙或地下防水层、保护层等进

2、行检查验收并办理隐检手续。(2)将基坑内的杂物、积水等清理干净。(3)房心、管沟的回填应在上下水道的安装完成以后进行。(4)施工前,做好水平高程的设置。在基槽边上钉水平撅,在基础墙表面划分层线。(5)做好技术交底。(二)施工机具铲土机、自卸汽车、挖土机、铲运车及翻斗车等、蛙式或柴油打夯机、手推车、铁锹、35m钢尺,20#铅丝、胶皮管、尖、平头铁锹、手锤、手推车、梯子、铁镐、撬棍、钢尺、坡度尺、小线等。二、质量要求(一)土方开挖工程质量要求项序项目允许偏差或允许值(mm)柱基、基坑、基挖方场管沟地(路)面槽地平整基层人工机械主控项目1标高-503050-50-502长度、宽度(由设计中心线向两边
3、量)+200-50+300-100+500-100+100-一般项目3边坡设计要求1表面平整度20205020202基底土性设计要求注:地(路)面基层的偏差只适用于直接在挖、填土方上做地(路)面的基层。(一)土方回填工程质量要求项序项目允许偏差或允许值(mm)柱基、基坑、基槽挖方场地平整管沟地(路)面基层人工机械主控项目1标高-503050-50-502分层压实系数设计要求一般项目1回填土料设计要求2分层厚度及含水量设计要求3表面平整度2020302020三、工艺流程(一)土方开挖确定开挖的顺序和坡度T沿灰线切出槽边轮廓线一分层开挖T修整槽边一清底(二)土方回填基坑(槽)底地坪上清理T检验土质
4、一分层铺土、耙平一夯打密实一检验密实度T修整找平验收基坑底地坪上清理一检验土质一分层铺土T分层碾压密实一检验密实度一修整找平验收四、操作工艺(一)土方开挖1、人工开挖浅基础、管沟等测量放线一切线分层开挖一修坡一整平挖土自上而下水平分段进行,每层0.3m左右,边挖边检查槽宽,至设计标高后,统一进行修坡清底。相邻基坑开挖时,要按照先深后浅或同时进行开挖的原则施工。2、机械开挖一般深度2m以内的大面积开挖,宜采用推土机或装载机淮土和装土;对长度和宽度较大的大面积土方一次开挖,可采用铲运机铲土;对面积大且深的基坑,可采用液压正、反铲开挖;深5m以上的设备基础或高层建筑地下室深基坑,宜分层开挖。一般机械
5、土方开挖由翻斗汽车配合运土。机械开挖时,要配合少量人工清土,将机械挖不到的地方运到机械作业半径内,由机械运走。机械开挖在接近槽底时,用水准仪控制标高,预留2030cm土层人工开挖.以防止超挖。3、开挖到距槽底50cm以内后,测量人员测出距槽底50cm的水平标志线,然后在槽帮上或基坑底部钉上小木桩,清理底部土层时用它们来控制标高。根据轴线及基础轮廓检验基槽尺寸,修整边坡和基底。4、土方开挖完毕后,对基底要进行钎探。若设计无特殊说明,钎探布置按下表执行。槽宽(Cm)排列方式间距(m)深度(m)小于80中心一排1.51.580200两边错开1.51.5大于200梅花型1.51.5柱基梅花型1.5-2
6、.01.5,并不小于短边尺寸钎探完成后,钎孔要用干中细砂贯实。同时在钎探平面布置图上注明特硬、特软点。基坑打钎探测完毕后,会请设计、监理、勘探及质监站等单位人员验槽。对不符合要求的软弱土层等情况作出处理记录,处理完全符合要求后,参加各方会签隐蔽工程记录。5、雨期施工时,要加强对边坡的保护。可适当放缓边坡或设置支撑,同时在坑外侧围以土堤或开挖水沟,防止地面水流入。冬期施工时,要防止地基受冻。6、注意事项(1)开挖过程中,严格控制开挖尺寸,基坑底部的开挖宽度要考虑工作面的增加宽度,并在开挖过程中试打钎,避免大面积的二次开挖。施工时尽力避免基底超挖,个别超挖的地方经设计单位给出方案用级配砂石回填。(
7、2)尽量减少对基土的扰动,若基础不能及时施工时,可预留200300mm土层不挖,待作基础时再挖。(3)开挖基坑时,有场地条件的,一次留足回填需要的好土,多余土方运到弃土处,避免二次搬运。(4)土方开挖时,要注意保护标准定位桩、轴线桩、标准高程桩。要防止邻近建筑物的下沉,应预先采取防护措施,并在施工过程中进行沉降和位移观测。(二)土方回填1.回填土一般选用含水量在10%左右的干净粘性土(以手攥成团、自然落地散开为宜)。若土过湿,要进行晾晒或掺入干土、白灰等处理;若土含水量偏低,可适当洒水湿润。2、深浅基坑相连时,要先填深基坑,填至与浅基坑标高一致时,再与浅基坑一起填夯。分段填夯时,交错处做成阶梯
8、形,上下接搓距离不小于Lom。基坑回填应在相对两侧或四周同时进行,基础墙两侧标高不可相差太多;较长的管沟墙,内部要加支撑。3、回填土要分层铺摊夯实蛙式打夯机每层铺土厚度为200250mm;人工夯实时不大于200mm。每层至少夯击三遍.要求一夯压半夯。4、回填房心及管沟时,人工先将管子周围填土夯实,直到管顶0.5m以上时,在不损坏管道的情况下,方可用蛙式打夯机夯实。管道下方若夯填不实,易造成管道受力不匀而折断、渗漏。5、雨期施工时,防止地面水流入坑内,导致边坡塌方或浸泡基土。冬期施工时,每层回填土厚度比常温时减少25%,其中冻土块体积不得超过总填土体积的15%,且应分散,冻土块粒径不大于15cm。6、注意事项(1)施工时,基础墙体达到一定强度后,才能进行回填土的施工,以免对结构基础造成损坏。(2)基础肥槽回填土,必须清理到基础底面标高,才能逐层回填。严禁用水浇使土下沉的水夯法。(3)土虚铺过厚、夯实不够或冬施时冻土块较多会造成回填土下沉,而导致地面、散水裂彝甚至下沉。(4)室内坑槽(沟)不得用含有冻土块的土回填。
