地脚螺栓预埋施工方案.docx

上传人:p** 文档编号:556213 上传时间:2023-11-01 格式:DOCX 页数:10 大小:146.01KB
下载 相关 举报
地脚螺栓预埋施工方案.docx_第1页
第1页 / 共10页
地脚螺栓预埋施工方案.docx_第2页
第2页 / 共10页
地脚螺栓预埋施工方案.docx_第3页
第3页 / 共10页
地脚螺栓预埋施工方案.docx_第4页
第4页 / 共10页
地脚螺栓预埋施工方案.docx_第5页
第5页 / 共10页
地脚螺栓预埋施工方案.docx_第6页
第6页 / 共10页
地脚螺栓预埋施工方案.docx_第7页
第7页 / 共10页
地脚螺栓预埋施工方案.docx_第8页
第8页 / 共10页
地脚螺栓预埋施工方案.docx_第9页
第9页 / 共10页
地脚螺栓预埋施工方案.docx_第10页
第10页 / 共10页
亲,该文档总共10页,全部预览完了,如果喜欢就下载吧!
资源描述

《地脚螺栓预埋施工方案.docx》由会员分享,可在线阅读,更多相关《地脚螺栓预埋施工方案.docx(10页珍藏版)》请在第壹文秘上搜索。

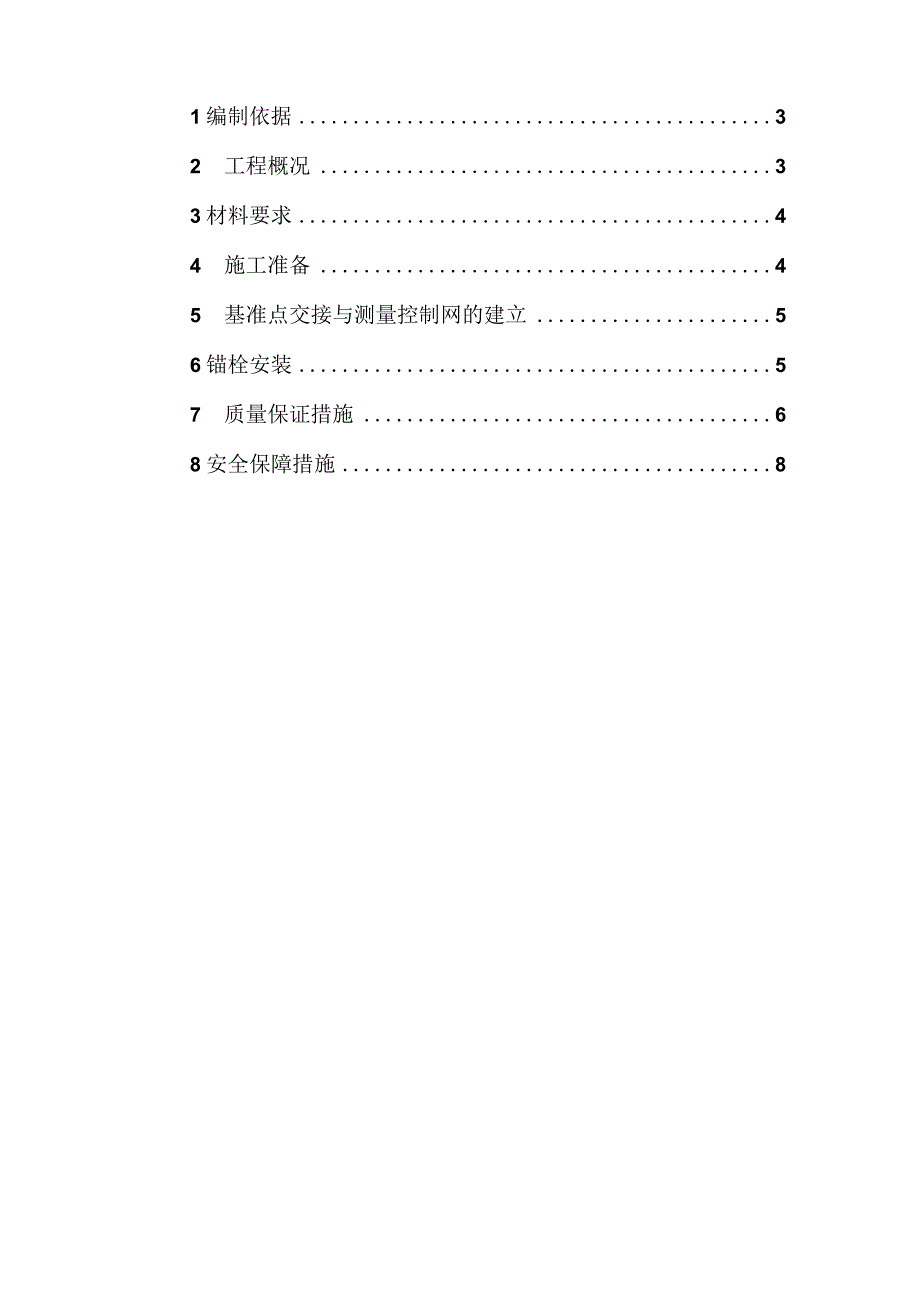

1、中新天津生态城中部片区32#地块小学幼儿园项目地脚螺栓预埋施工方案编制人:审核人:审批人:编制日期:中建三局集团有限公司中新天津生态城中部片区32#地块小学幼儿园项目部1编制依据32工程概况33材料要求44 施工准备45 基准点交接与测量控制网的建立56锚栓安装57 质量保证措施68安全保障措施81编制依据1.1文件依据序号名称1中新天津生态城中部片区32#地块小学、幼儿园项目施工图纸2国家现行施工强制条文和施工规范3本企业的质量管理手册和程序文件1.2施工规范及1示准类别名称编号国家碳素结构钢GB/T700-2006低合金高强度结构钢GB/T1591-2008钢结构工程施工质量验收规范GB5

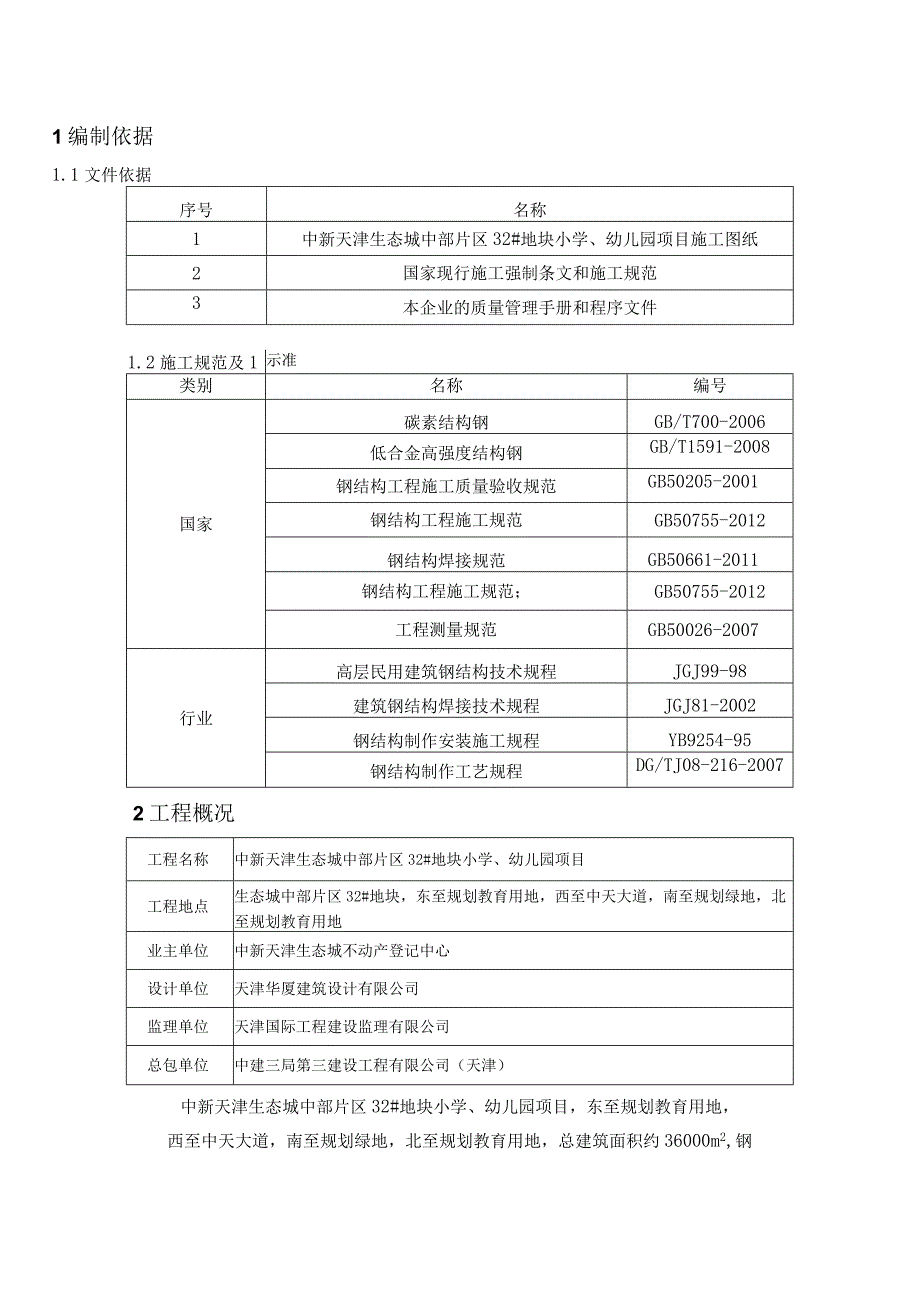

2、0205-2001钢结构工程施工规范GB50755-2012钢结构焊接规范GB50661-2011钢结构工程施工规范;GB50755-2012工程测量规范GB50026-2007行业高层民用建筑钢结构技术规程JGJ99-98建筑钢结构焊接技术规程JGJ81-2002钢结构制作安装施工规程YB9254-95钢结构制作工艺规程DG/TJ08-216-20072工程概况工程名称中新天津生态城中部片区32#地块小学、幼儿园项目工程地点生态城中部片区32#地块,东至规划教育用地,西至中天大道,南至规划绿地,北至规划教育用地业主单位中新天津生态城不动产登记中心设计单位天津华厦建筑设计有限公司监理单位天津国

3、际工程建设监理有限公司总包单位中建三局第三建设工程有限公司(天津)中新天津生态城中部片区32#地块小学、幼儿园项目,东至规划教育用地,西至中天大道,南至规划绿地,北至规划教育用地,总建筑面积约36000m2,钢结构主要分为四个部分:综合楼、小学教学楼、风雨操场及幼儿园,钢结构体量约5500吨。本工程预埋件主要为箱型柱、圆管柱柱脚锚栓,由埋在混凝土结构内的地脚锚栓组成。材质为Q235B,直径为M24。具体参数详见下表:地脚螺栓技术参数统计表序号名称规格长度(mm)材质数数(个)单根构件螺母数量(个)备注1小学教学楼M24940mmQ235B5843车丝长度220mm2综合楼M24940mmQ23

4、5B1723车丝长度22Omm3风雨操场M24940mmQ235B1403车丝长度220mm4幼儿园M24940mmQ235B3963车丝长度220mm合计12923材料要求3. 1预埋螺栓预埋螺栓杆件材质Q235B,采用外加工,定货单需满足其品种、规格、性能等符合现行国家产品标准和设计要求。4. 2定位钢板定位钢板采用=Mmm的Q345B钢板制作,需保证螺栓孔距及其相对位置的准确性,开孔直径比地脚螺栓直径大2mm。定位板的螺栓孔距误差1.0mm,C级螺栓孔及螺杆加工偏差执行GB50205-2001o4施工准备4.1 项目经理部由管理层、作业层组成。管理层设项目经理、技术负责人等管理人员负责工

5、程的整体组织和协调。作业层主要设置钾工班组、测量班组、焊接班组进行地脚螺栓预埋相关工作。5. 2施工人员要认真研读设计图纸,地脚螺栓深化设计依据原设计图纸以及相关标准规范进行,按照流程提交设计院审核同意后才能进行下一步工作。6. 3准备好锚栓预埋所使用的测量仪器,包括全站仪、水准仪、经纬仪、钢卷尺等,并确保仪器经过调试或检测合格。5基准点交接与测量控制网的建立7. 1基准点交接预埋锚栓的定位尤为重要,否则将影响整个后期钢柱、钢梁及其他构件的安装,根据工程的施工特点及重点,首先与总包单位交接平面控制基线和标高控制点,并做好书面交接记录。8. 2测量控制网的建立根据现场通视条件及工程结构特点建立一

6、个钢结构施工测量控制网,并将各控制点做成永久性的坐标桩和水平基准点桩,采取保护措施,以防破坏,此控制作为地脚锚栓预埋的精度控制。采用全站仪和经纬仪相结合,依据基准点,使用全站仪测量基线轴线交点,同时用水准仪在钢管固定架上标出定位模板标高,作为定位模板安放高度的依据。6锚栓安装8.1 锚栓安装工艺流程工艺流程:原材料采购一制作加工及进场验收一测量放线一安装定位模板及地脚螺栓一地脚螺栓矫正及加固一地脚螺栓轴线及标高复核一浇筑混凝土过程监控一验收f成品保护9. 2原材料采购地脚螺栓原材料进场后,及时通知业主代表、专业监理工程师等按照设计图纸对钢材规格和数量进行验收,并核对钢材质量证明书,同时按照规范

7、要求对原材料见证取样,钢材复试合格后方可投入使用。10. 3地脚螺栓的制作及进场验收根据确认的深化设计图纸进行地脚锚栓制作,包括锚栓和定位板,同时要保护好锚栓螺纹,防止损伤、生锈。装货运输时要轻装轻放,防止碰坏螺纹。构件进场后,及时通知业主代表、专业监理工程师等按照设计图纸对锚栓尺寸和数量和定位模板的尺寸、孔距进行进行验收。其中,用钢尺抽查10%的螺杆螺纹长度,偏差为+30.0mm0.0mm,并用相应螺母对每个螺杆进行试拧检查。验收无误后方可进行预埋工作。11. 4地脚螺栓的预埋D根据定位模板与轴线的相对关系将纵横轴线位置标记在定位板上(用墨线在钢板上弹出),具体详见设计图纸。2)地脚锚栓与混

8、凝土承台的钢筋同步搭设,采用定位板控制地脚锚栓的相对位置,调整好标高后,将定位板和地脚螺栓底部采用短钢筋焊接在承台钢筋骨架上。以保证锚栓不因混凝土浇筑等后续施工环节而产生位移。锚栓加固采用12钢筋(HRB400)与承台钢筋网焊接固定,加固后应人工对锚栓的稳固性进行检查,如发现锚栓存在晃动,应再进行加固。3)锚栓加固完成后,及时将锚栓丝扣部分涂抹黄油或采用胶带缠绕加以保护,保护完成后进行报验,验收合格后交接给土建单位进行混凝土浇筑等后续工序施工,在混凝土浇筑过程中,派专人跟踪检查,如发现有因振捣偏移的锚栓应将其及时复位。钢柱地脚螺栓定位模板及螺栓防污染保护措施图4)混凝土浇筑24小时后,复测,提

9、供测量成果报告报于监理单位、业主单位审核。7质量保证措施11.1 脚螺栓位置允许偏差支承面、地脚螺栓(锚栓)位置的允许偏差(Inln)项目允许偏差支承面标商3.0水平度1/1000地脚螺栓(锚栓)螺栓中心偏移5.0预留孔中心偏移10.0地脚螺拴(锚栓)尺寸的允许偏差(mm)项目允许偏差螺栓(锚栓)露出长度+30.00.0螺纹长度+30.00.012. 2设备、人员及检查制度13. .1设备工具序号名称数量1全站仪(配大棱镜及小棱镜)2台2水准仪3台3经纬仪2台4磁力线锤6只53m5钢尺4把650m钢卷尺1把7扳手若干8水平尺6把9电焊机6台7.2.2施工人员序号名称数量1测量放线员2人2技术工

10、2人3辅助工10人4焊工5人14. 2.3成品保护措施1)材料堆放场地平整,螺栓的装卸要轻拿轻放,严禁丝头破坏。2)混凝土浇筑前用油布把丝头及螺栓裹住,以免注浆污染。15. .4组织保证D项目生产、技术、质检各部门设专人监督从加工制作到安装完成的整个施工过程,并做验收记录。2)组织操作工人进行作业前的交底、培训工作,对操作技能差,工作态度不端正、工作不认真的操作工人进行退场管理。16. 2.5技术保障D项目、技术、质检各部门设专人监督从加工制作到安装完成的整个施工过程,并做验收记录。2)组织操作工人进行作业前的交底、培训工作,对操作技能差,工作态度不端正、工作不认真的操作工人停止使用,做到持证

11、上岗。3)对焊接用钢板、螺栓杆、焊条等严格按图纸要求的规格型号设专人检查其材质证明等,对需作复验的螺栓等原材经监理见证取样后送检,合格后方可用于工程。4)地脚螺栓必须单个定位,以保证地脚螺栓定位符合质量要求。8安全保障措施8. 1安全生产控制指标确保工程、设备安全,无重伤和死亡事故。17. 2安全保证措施1)认真贯彻执行、落实国家“重点防范,预防为主”的方针,严格执行国家、地方及企业安全技术规范、规章、制度。杜绝重伤、死亡事故,轻伤事故频率不得大于2%。2)牢固树立“安全第一”的思想,坚持预防为主的方针,定期开展安全活动,克服麻痹思想,坚持用好“三宝”,按规范认真做好安全防护。建立落实安全生产

12、责任制,与各施工队伍签定安全生产责任书。认真做好进场安全教育及进场后的经常性的安全教育及安全生产宣传工作。3)建立落实安全技术交底制度,各级交底必须履行签字手续。4)特种作业务必持证上岗,且所持证件必须是专业对口、有效期内、市级以上的有效证件。5)认真做好安全检查,做到有制度有记录,根据国家规范,施工方案要求内容,对现场发现的不安全隐患进行整改。6)坚持班前安全活动制度,且班组每日活动有记录。7)坚持每日班前安全会,每周安全活会,做好记录。8)按国标要求设立安全标语、安全色标及安全标志。8.3焊接施工安全技术D施工机具一律要求做到“三必须”,电焊机必须采取防雨措施,焊把、把线绝缘良好,且不得随

13、地拖拉,并安装漏电保护装置。2)焊接时,要制作专用挡风斗,对火花采取接火器接取火花严密的处理措施,以防火灾、烫伤等,下雨天不得露天进行焊接作业。3)气瓶需有防爆防晒措施,且远离电焊、气割火花及发热物体。4)使用气割时,乙燃瓶必须直立并装有回火装置。氧气瓶与乙焕瓶间距大于8m、远离火源并有遮盖。5)电焊机应设置在干燥场所。6)电焊机裸露导电部分和转动部分应安装安全保护罩。支流焊机的调节器被拆下后,机壳上露出的孔洞应加设保护罩。7)电焊机一次线必须绝缘良好,不得随意拖拉,其长度不宜超过5米。8)电焊把铅绝缘必须良好。9)电焊机二次线应采用橡皮绝缘铜芯软电缆,其长度不应超过30m。8.4施工用电安全

14、措施1)保证正确可靠的接地及接零保护措施。2)电气设备的装置、安全、防护、使用、操作与维修必须符合JGJ46-88施工用电安全技术规范规定的要求。3)有醒目的电气安全标志,操作规程牌。4)必须经常对现场的电气线路,各台设备进行安全检查,电气绝缘、接地电阻、电保护器、杆保险等是否完好进行检查。查出的问题要做到定人、定时、定措施,及时整改。5)夜间施工应有足够的照明且应有电工现场值班监护,以防发生意外。6)安装维修或拆除临时用电工程,必须由电工2人以上完成。7)机电工长主管现场电气的安全技术档案的建立和管理。电工维修工作记录由指定电工代管。8)室内配电必须采取绝缘导线,距地面不得小于2.5un,采取防雨措施。9)现场设总配电箱及分配电箱,分配电箱连接开关箱。箱内边接线采取绝缘导线,接头不得松动,不得有外漏带电部分。10) 配电箱、开关箱的进线口和出线口应设置在箱的底部。11) 配电箱、开关箱内安装的接触器、刀闸、开关等电器设备,应动作灵活,接触良好,触头没有烧蚀现象。12) 熔断器的规格应满足被保护线路和设备的要求;熔体不得削小或合股使用,严禁用其他金属丝代替熔断丝。13) 手持电动

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
