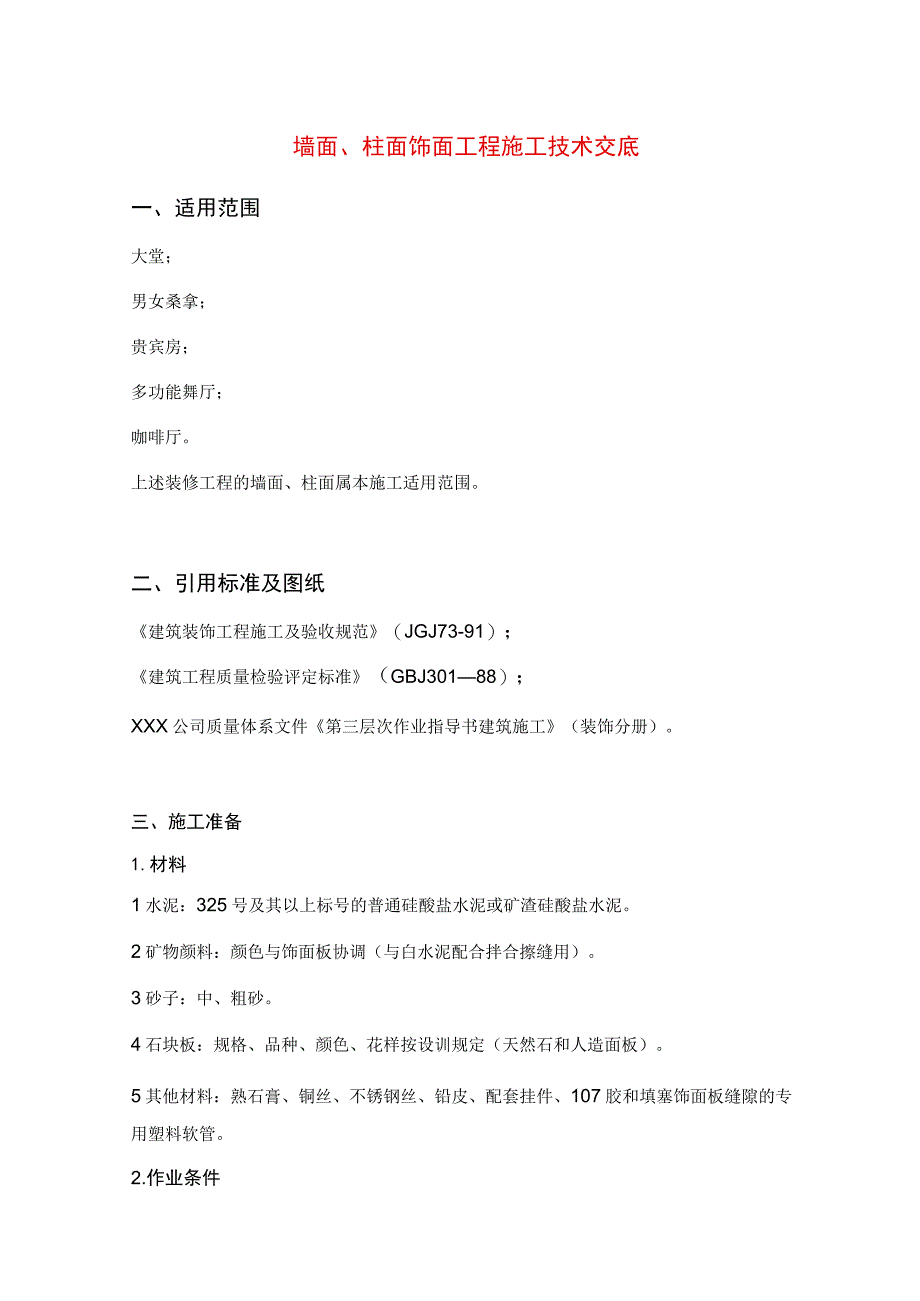

1、墙面、柱面饰面工程施工技术交底一、适用范围大堂;男女桑拿;贵宾房;多功能舞厅;咖啡厅。上述装修工程的墙面、柱面属本施工适用范围。二、引用标准及图纸建筑装饰工程施工及验收规范(JGJ73-91);建筑工程质量检验评定标准(GBJ30188);XXX公司质量体系文件第三层次作业指导书建筑施工(装饰分册)。三、施工准备1.材料1水泥:325号及其以上标号的普通硅酸盐水泥或矿渣硅酸盐水泥。2矿物颜料:颜色与饰面板协调(与白水泥配合拌合擦缝用)。3砂子:中、粗砂。4石块板:规格、品种、颜色、花样按设训规定(天然石和人造面板)。5其他材料:熟石膏、铜丝、不锈钢丝、铅皮、配套挂件、107胶和填塞饰面板缝隙的

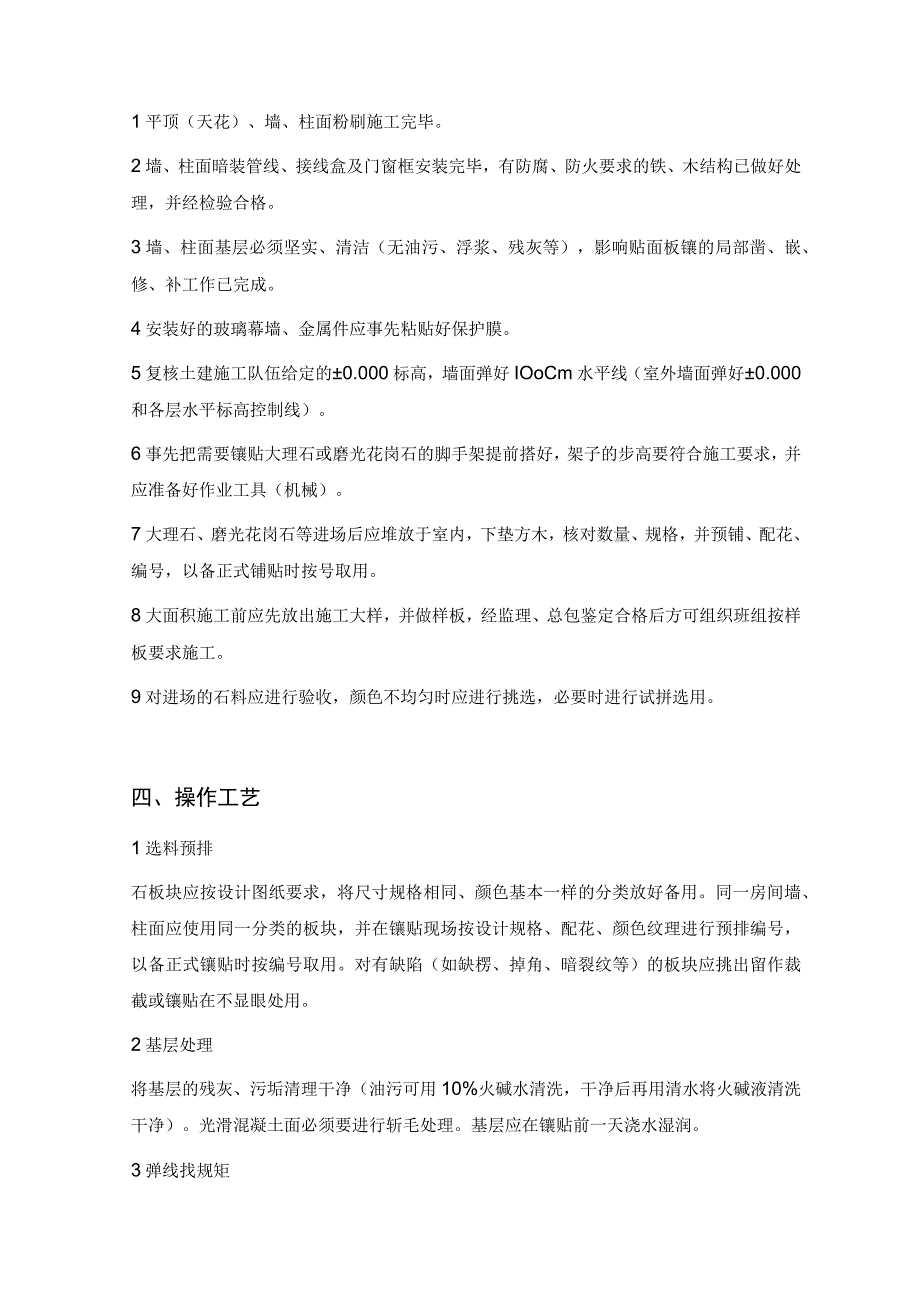

2、专用塑料软管。2.作业条件1平顶(天花)、墙、柱面粉刷施工完毕。2墙、柱面暗装管线、接线盒及门窗框安装完毕,有防腐、防火要求的铁、木结构已做好处理,并经检验合格。3墙、柱面基层必须坚实、清洁(无油污、浮浆、残灰等),影响贴面板镶的局部凿、嵌、修、补工作已完成。4安装好的玻璃幕墙、金属件应事先粘贴好保护膜。5复核土建施工队伍给定的0.000标高,墙面弹好IOoCm水平线(室外墙面弹好0.000和各层水平标高控制线)。6事先把需要镶贴大理石或磨光花岗石的脚手架提前搭好,架子的步高要符合施工要求,并应准备好作业工具(机械)。7大理石、磨光花岗石等进场后应堆放于室内,下垫方木,核对数量、规格,并预铺、

3、配花、编号,以备正式铺贴时按号取用。8大面积施工前应先放出施工大样,并做样板,经监理、总包鉴定合格后方可组织班组按样板要求施工。9对进场的石料应进行验收,颜色不均匀时应进行挑选,必要时进行试拼选用。四、操作工艺1选料预排石板块应按设计图纸要求,将尺寸规格相同、颜色基本一样的分类放好备用。同一房间墙、柱面应使用同一分类的板块,并在镶贴现场按设计规格、配花、颜色纹理进行预排编号,以备正式镶贴时按编号取用。对有缺陷(如缺楞、掉角、暗裂纹等)的板块应挑出留作裁截或镶贴在不显眼处用。2基层处理将基层的残灰、污垢清理干净(油污可用10%火碱水清洗,干净后再用清水将火碱液清洗干净)。光滑混凝土面必须要进行斩

4、毛处理。基层应在镶贴前一天浇水湿润。3弹线找规矩首先按照设计图纸要求,弹出花色、品种规格不同用材的分界线。然后弹出水平和垂直控制墨线。板块料的控制线在水平宜每排设置度、垂直方向宜每块长、块宽设置一度(每块留Imm或按设计要求留出缝隙)。4薄型小规格石板块镶贴(边长小于40Omm)进行基层处理和吊垂直、套方、找规矩,其他可参见镶贴面砖施工要点有关部分,要注意同一墙面不得有一排以上的非整砖,并应将其镶贴在较隐蔽的部位。在基层湿润的情况下,先刷107胶素水泥浆一道(内渗水重10%的107胶),随刷随打底;底灰采用1:3水泥砂浆,厚度约12mm,分二遍操作,第一遍约5mm,第二遍约7mm,待底灰压实刮

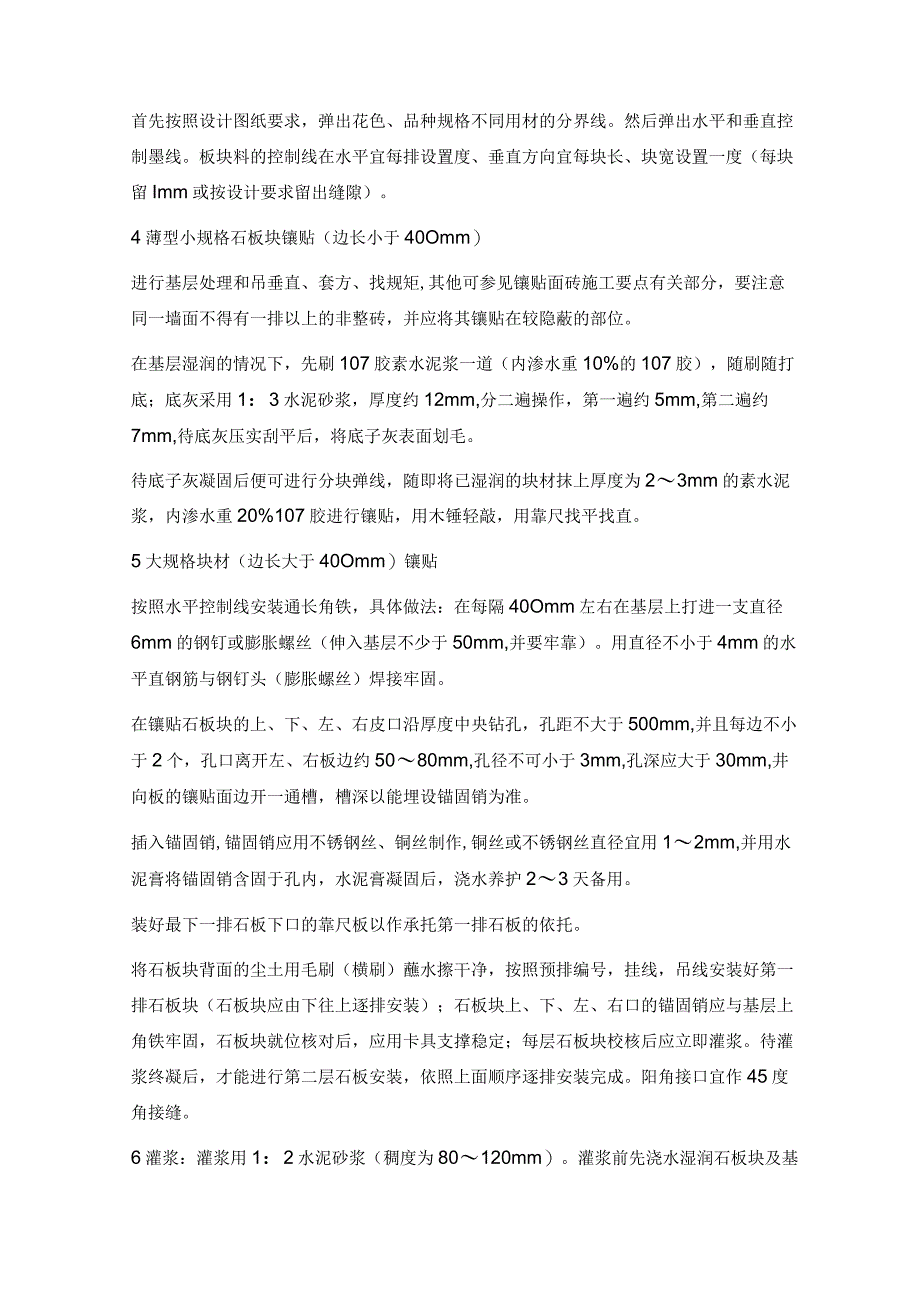

5、平后,将底子灰表面划毛。待底子灰凝固后便可进行分块弹线,随即将已湿润的块材抹上厚度为23mm的素水泥浆,内渗水重20%107胶进行镶贴,用木锤轻敲,用靠尺找平找直。5大规格块材(边长大于40Omm)镶贴按照水平控制线安装通长角铁,具体做法:在每隔40Omm左右在基层上打进一支直径6mm的钢钉或膨胀螺丝(伸入基层不少于50mm,并要牢靠)。用直径不小于4mm的水平直钢筋与钢钉头(膨胀螺丝)焊接牢固。在镶贴石板块的上、下、左、右皮口沿厚度中央钻孔,孔距不大于500mm,并且每边不小于2个,孔口离开左、右板边约5080mm,孔径不可小于3mm,孔深应大于30mm,井向板的镶贴面边开一通槽,槽深以能埋

6、设锚固销为准。插入锚固销,锚固销应用不锈钢丝、铜丝制作,铜丝或不锈钢丝直径宜用12mm,并用水泥膏将锚固销含固于孔内,水泥膏凝固后,浇水养护23天备用。装好最下一排石板下口的靠尺板以作承托第一排石板的依托。将石板块背面的尘土用毛刷(横刷)蘸水擦干净,按照预排编号,挂线,吊线安装好第一排石板块(石板块应由下往上逐排安装);石板块上、下、左、右口的锚固销应与基层上角铁牢固,石板块就位核对后,应用卡具支撑稳定;每层石板块校核后应立即灌浆。待灌浆终凝后,才能进行第二层石板安装,依照上面顺序逐排安装完成。阳角接口宜作45度角接缝。6灌浆:灌浆用1:2水泥砂浆(稠度为80120mm)。灌浆前先浇水湿润石板

7、块及基层。灌浆时,应用竹片边灌边捣插,使砂浆充满缝隙。灌浆应根据石板缝高度分层进行。第一层灌浆高度为15Omm并不得大于1/3石板高度。待砂浆初凝后,才能继续灌注,以后灌注高度应控制在20030Omm左右,各层灌注均与第一灌注方法相同。施工缝的灌浆应比板块上口残留浆液清干净,以利上排板块接缝,对于浅色石板块(如白色大理石等)灌浆应用白水泥石屑浆灌缝,以防透底,灌浆终凝后应浇水保养。7擦缝:石板块安装灌浆完成后(灌浆凝结后),及时将残余浆痕清除干净,用白水泥调制色浆(根据石板颜色调制)将缝子擦满并用回丝或布片将石板面擦拭干净。五、质标准1.保证项目1材料品种、规格、颜色、图案,必须符合设计要求和

8、有关标准规定。2安装(镶贴)必须牢固,无歪斜、缺楞、掉角、裂继等缺陷。2.基本项目1表面:观察检查和用小锤轻击检查。优良:平整、洁净、颜色一致,无污痕和显著光泽受损处,无空鼓现象。2接缝:观察检查。优良:填嵌密实、平直、宽窄一致、色泽一致,阴阳角处压向正确,非整砖的使用部位适宜。3套割:观察或尺最检查。优良:用整砖套割吻合、边缘整齐;墙裙贴脸等突出墙面的厚度一致,上口平顺。3.饰面工程施工质允许偏差和检验方法项目允许偏差(mm)检验方法立面垂直室内2用2米托线板和尺量检验室外3表面平整1用2米靠尺和楔形塞尺检验阳角方正2用20厘米方尺和楔形塞尺检验接缝平直2拉5米长线,不足5米拉通线尺量检验墙

9、裙上口平直2接缝高低室内0.3用钢板短尺和楔形塞尺检验室外1接缝宽度偏差1用尺量检查六、施工注意事项1.成品保护1各种柱、墙面污染要及时消理干净。2拆架子时不要碰撞柱面的粉刷饰面。3搬运料具时要注意不要碰撞已完成的设备、管线、埋件及门框和已完成粉饰面的墙柱面。4容易被碰憧的阳角、立边要用木板护角(护1米高)。2.安全措施1石板块挂上校核后应及时用卡具支撑牢固,并应及时灌浆,以免卡具被人碰撞松脱使石板掉下伤人。2使用脚手架,应先检查是否牢固、护身栏、挡脚板、平桥板是否齐全可靠,发现问题应及时修整好,才能在上面操作;脚手架上放置料具要注意分散放平稳,不许超过规定荷载,严禁随意从高空向下抛杂物。3搬运石板块要轻拿稳放,以防挤手(夹手)砸脚。上下传递石板块要配合协调、拿稳,以免坠落伤人。4使用手持电动工具时,要有防漏电保护开关,经试运转合格才能使用。5在黑暗处作业和夜班施工时,应使用36V行灯照明。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
