屋面工程施工方案.docx

上传人:p** 文档编号:556453 上传时间:2023-11-01 格式:DOCX 页数:5 大小:17.12KB
下载 相关 举报
屋面工程施工方案.docx_第1页
第1页 / 共5页
屋面工程施工方案.docx_第2页
第2页 / 共5页
屋面工程施工方案.docx_第3页
第3页 / 共5页
屋面工程施工方案.docx_第4页
第4页 / 共5页
屋面工程施工方案.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《屋面工程施工方案.docx》由会员分享,可在线阅读,更多相关《屋面工程施工方案.docx(5页珍藏版)》请在第壹文秘上搜索。

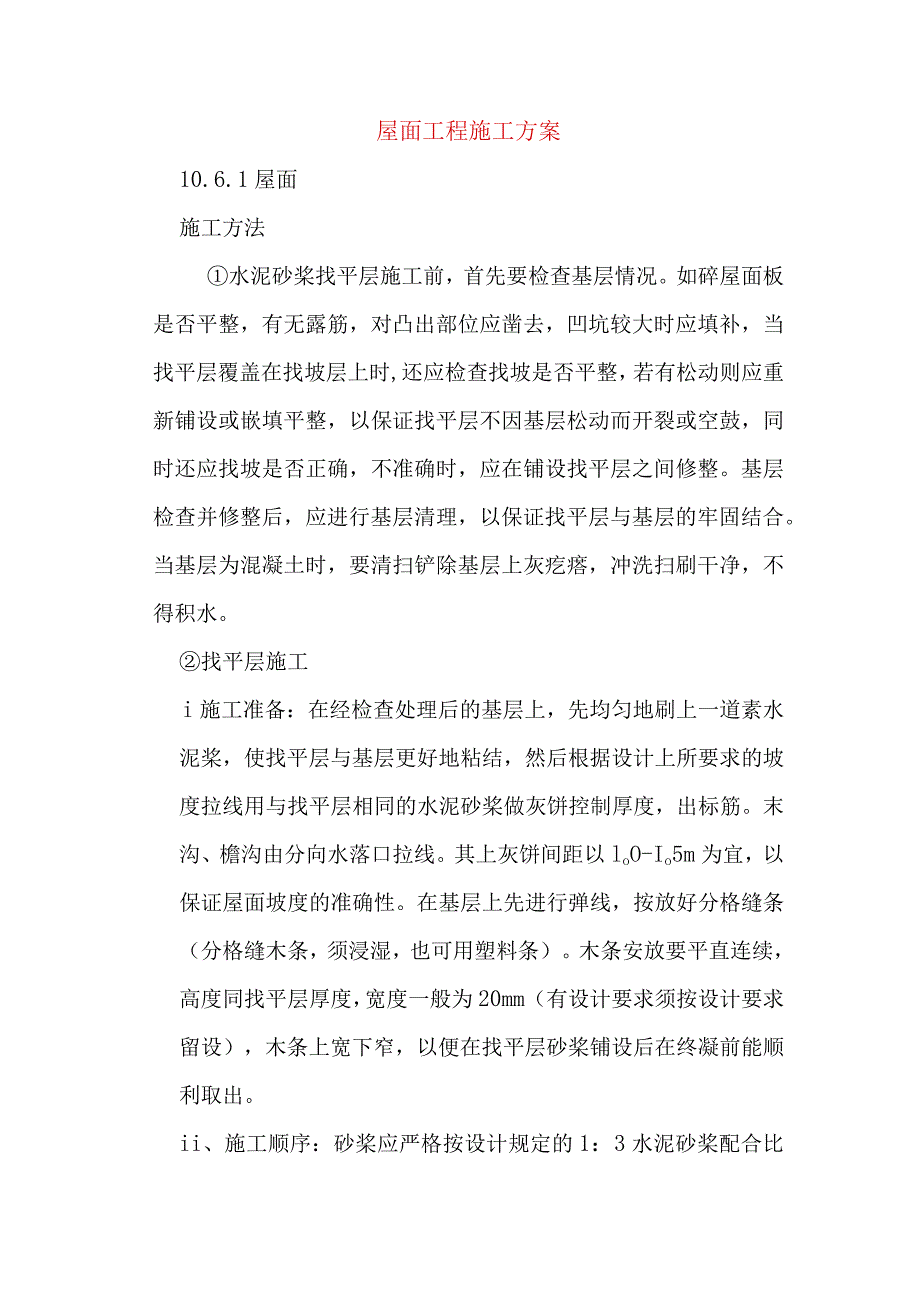

1、屋面工程施工方案10.6.1屋面施工方法水泥砂桨找平层施工前,首先要检查基层情况。如碎屋面板是否平整,有无露筋,对凸出部位应凿去,凹坑较大时应填补,当找平层覆盖在找坡层上时,还应检查找坡是否平整,若有松动则应重新铺设或嵌填平整,以保证找平层不因基层松动而开裂或空鼓,同时还应找坡是否正确,不准确时,应在铺设找平层之间修整。基层检查并修整后,应进行基层清理,以保证找平层与基层的牢固结合。当基层为混凝土时,要清扫铲除基层上灰疙瘩,冲洗扫刷干净,不得积水。找平层施工i施工准备:在经检查处理后的基层上,先均匀地刷上一道素水泥桨,使找平层与基层更好地粘结,然后根据设计上所要求的坡度拉线用与找平层相同的水泥

2、砂桨做灰饼控制厚度,出标筋。末沟、檐沟由分向水落口拉线。其上灰饼间距以loO-Io5m为宜,以保证屋面坡度的准确性。在基层上先进行弹线,按放好分格缝条(分格缝木条,须浸湿,也可用塑料条)。木条安放要平直连续,高度同找平层厚度,宽度一般为20mm(有设计要求须按设计要求留设),木条上宽下窄,以便在找平层砂桨铺设后在终凝前能顺利取出。ii、施工顺序:砂桨应严格按设计规定的1:3水泥砂桨配合比计量搅拌,搅拌应均匀稠度应小于5cmo拌好的砂桨必须在3小时内用完。施工顺序在同一平面要先粉远的,后粉近的,应与供料前进线路反方向倒退操作,这样可以避免施工完的表面,被人及车辆压坏。一个分包内的砂桨要一次铺足,

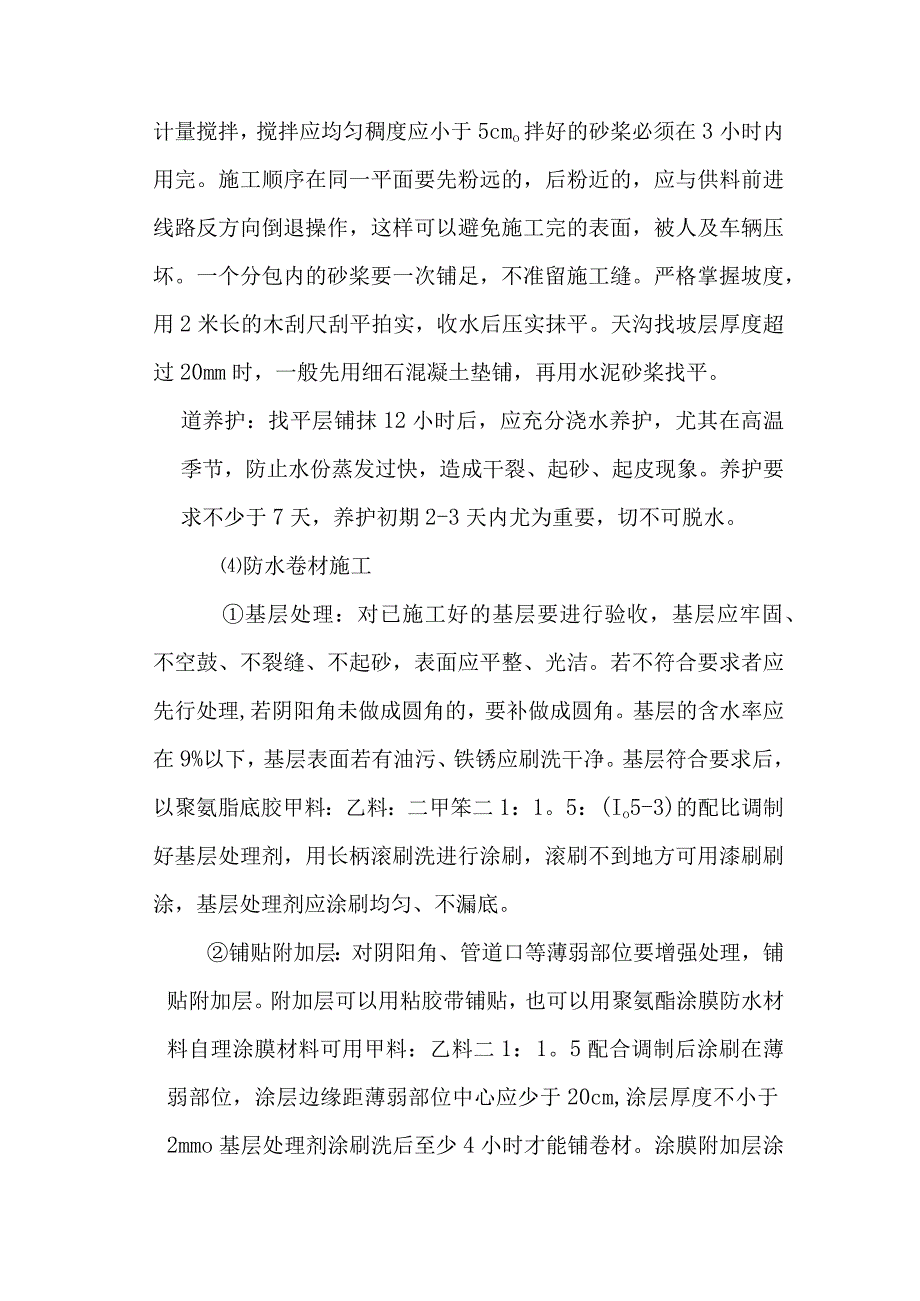

3、不准留施工缝。严格掌握坡度,用2米长的木刮尺刮平拍实,收水后压实抹平。天沟找坡层厚度超过20mm时,一般先用细石混凝土垫铺,再用水泥砂桨找平。道养护:找平层铺抹12小时后,应充分浇水养护,尤其在高温季节,防止水份蒸发过快,造成干裂、起砂、起皮现象。养护要求不少于7天,养护初期2-3天内尤为重要,切不可脱水。防水卷材施工基层处理:对已施工好的基层要进行验收,基层应牢固、不空鼓、不裂缝、不起砂,表面应平整、光洁。若不符合要求者应先行处理,若阴阳角未做成圆角的,要补做成圆角。基层的含水率应在9%以下,基层表面若有油污、铁锈应刷洗干净。基层符合要求后,以聚氨脂底胶甲料:乙料:二甲笨二1:1。5:(Io

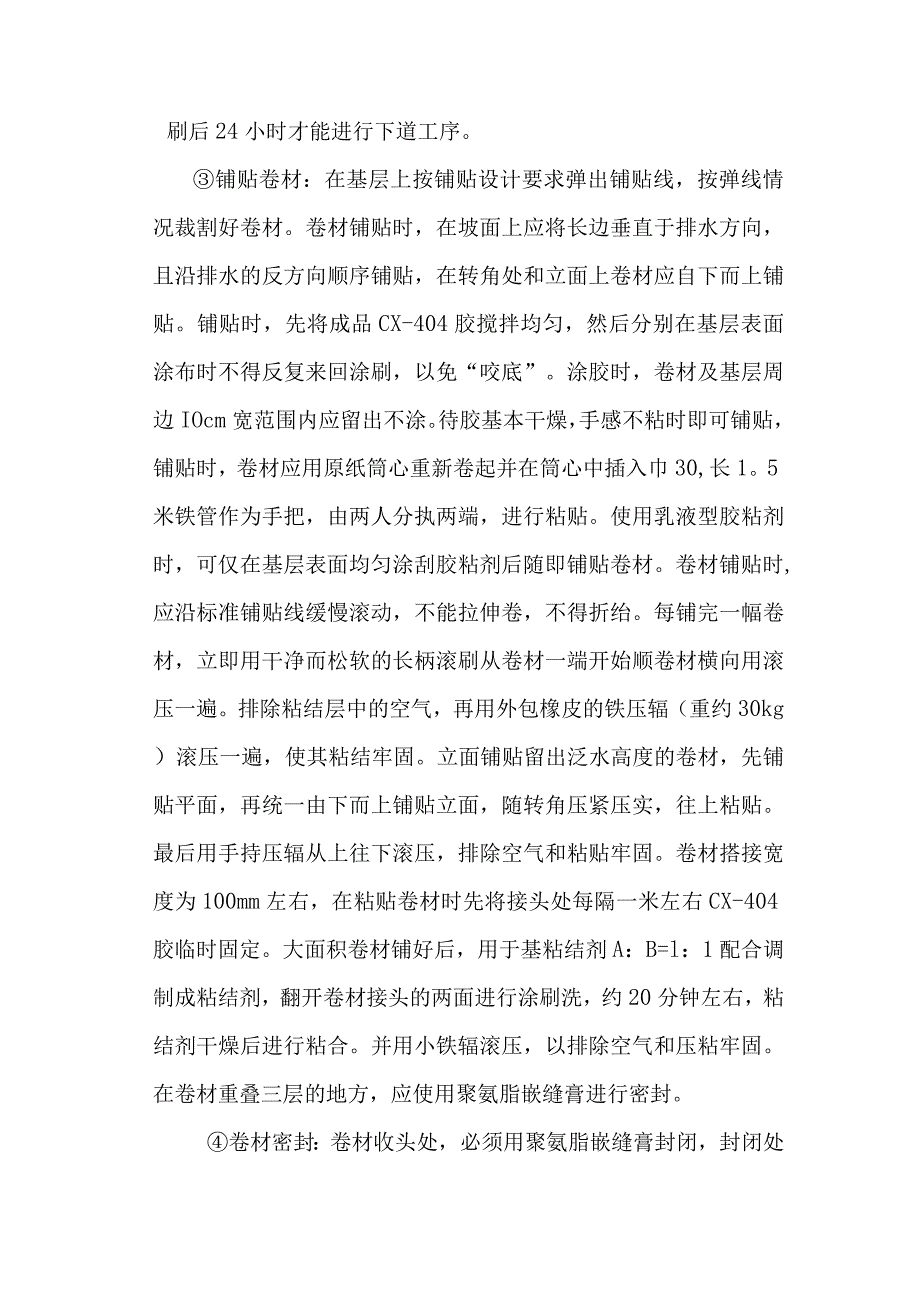

4、5-3)的配比调制好基层处理剂,用长柄滚刷洗进行涂刷,滚刷不到地方可用漆刷刷涂,基层处理剂应涂刷均匀、不漏底。铺贴附加层:对阴阳角、管道口等薄弱部位要增强处理,铺贴附加层。附加层可以用粘胶带铺贴,也可以用聚氨酯涂膜防水材料自理涂膜材料可用甲料:乙料二1:1。5配合调制后涂刷在薄弱部位,涂层边缘距薄弱部位中心应少于20cm,涂层厚度不小于2mmo基层处理剂涂刷洗后至少4小时才能铺卷材。涂膜附加层涂刷后24小时才能进行下道工序。铺贴卷材:在基层上按铺贴设计要求弹出铺贴线,按弹线情况裁割好卷材。卷材铺贴时,在坡面上应将长边垂直于排水方向,且沿排水的反方向顺序铺贴,在转角处和立面上卷材应自下而上铺贴。

5、铺贴时,先将成品CX-404胶搅拌均匀,然后分别在基层表面涂布时不得反复来回涂刷,以免“咬底”。涂胶时,卷材及基层周边IOcm宽范围内应留出不涂。待胶基本干燥,手感不粘时即可铺贴,铺贴时,卷材应用原纸筒心重新卷起并在筒心中插入巾30,长1。5米铁管作为手把,由两人分执两端,进行粘贴。使用乳液型胶粘剂时,可仅在基层表面均匀涂刮胶粘剂后随即铺贴卷材。卷材铺贴时,应沿标准铺贴线缓慢滚动,不能拉伸卷,不得折绐。每铺完一幅卷材,立即用干净而松软的长柄滚刷从卷材一端开始顺卷材横向用滚压一遍。排除粘结层中的空气,再用外包橡皮的铁压辐(重约30kg)滚压一遍,使其粘结牢固。立面铺贴留出泛水高度的卷材,先铺贴平

6、面,再统一由下而上铺贴立面,随转角压紧压实,往上粘贴。最后用手持压辐从上往下滚压,排除空气和粘贴牢固。卷材搭接宽度为100mm左右,在粘贴卷材时先将接头处每隔一米左右CX-404胶临时固定。大面积卷材铺好后,用于基粘结剂A:B=l:1配合调制成粘结剂,翻开卷材接头的两面进行涂刷洗,约20分钟左右,粘结剂干燥后进行粘合。并用小铁辐滚压,以排除空气和压粘牢固。在卷材重叠三层的地方,应使用聚氨脂嵌缝膏进行密封。卷材密封:卷材收头处,必须用聚氨脂嵌缝膏封闭,封闭处固化后,在收头处再涂刷一层聚氨脂涂膜防水材料,在其尚未完全固化时,即用107胶水泥砂桨压缝封闭。保护层施工:卷材防水层经验收合格后,即可做刚

7、性防水层。缸砖面层施工工艺流程:施工准备一检查基层一清理基层一根据面砖规格及设计留缝宽度(5MM)排砖,弹出纵横分块线一铺结合层一铺缸破一擦缝一养护。施工要点做缸砖基层必须做到平整、不空、不裂、不起砂,贴缸穆前必须做到平整、不空、不裂、不起砂,贴缸砖前必须进行检查。符合要求后,才能进行下道工序施工。基层面必须清理干净,用扫帚扫净基层表面,做到无灰尘、泥土、油污。然后在其上按筹划好的铺块布置进行弹线。缸砖铺贴采用柔性砂桨在基层上铺贴,粘结砂桨中的砂应为中细砂,不能有太大的一颗粒搁住缸砖造成不实而松动或空壳,砂桨的稠度应适宜,也不能太稀。铺贴必须顺拉的线铺,一是找直、二是找平(不高出不凹下),缝道在铺时要用眼穿看顺直,也可拉线检查,缝要大小一致,均匀美观,铺时一定要拍击密实,表面平整。铺好后进行检查,合格后按设计要求用L1水泥砂桨勾缝,缝中应具有潮湿状态,能使水泥砂桨粘牢结合。工序完成后,应进行养护和成品保护,尤其要防止物体打击,以免易碎的缸砖地面出现缺角、掉棱和开裂。因此成品保护工作很重要,交工时用拖把擦干净,反映缸砖光洁和缝道平直。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
