市政道路施工流程全套.docx

上传人:p** 文档编号:556541 上传时间:2023-11-01 格式:DOCX 页数:6 大小:18.53KB
下载 相关 举报
市政道路施工流程全套.docx_第1页
第1页 / 共6页
市政道路施工流程全套.docx_第2页
第2页 / 共6页
市政道路施工流程全套.docx_第3页
第3页 / 共6页
市政道路施工流程全套.docx_第4页
第4页 / 共6页
市政道路施工流程全套.docx_第5页
第5页 / 共6页
市政道路施工流程全套.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《市政道路施工流程全套.docx》由会员分享,可在线阅读,更多相关《市政道路施工流程全套.docx(6页珍藏版)》请在第壹文秘上搜索。

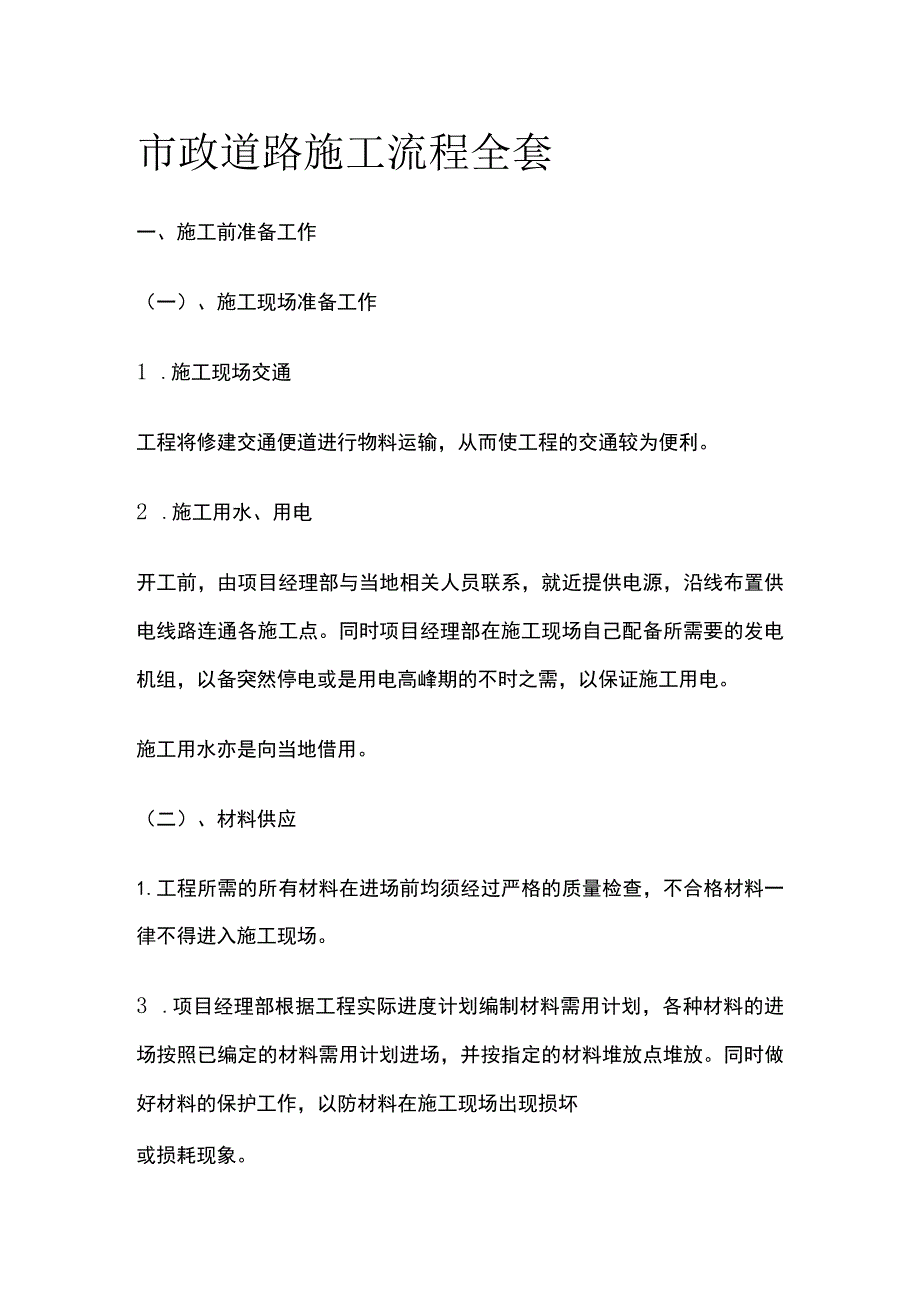

1、市政道路施工流程全套一、施工前准备工作(一)、施工现场准备工作1 .施工现场交通工程将修建交通便道进行物料运输,从而使工程的交通较为便利。2 .施工用水、用电开工前,由项目经理部与当地相关人员联系,就近提供电源,沿线布置供电线路连通各施工点。同时项目经理部在施工现场自己配备所需要的发电机组,以备突然停电或是用电高峰期的不时之需,以保证施工用电。施工用水亦是向当地借用。(二)、材料供应1.工程所需的所有材料在进场前均须经过严格的质量检查,不合格材料一律不得进入施工现场。3 .项目经理部根据工程实际进度计划编制材料需用计划,各种材料的进场按照已编定的材料需用计划进场,并按指定的材料堆放点堆放。同时

2、做好材料的保护工作,以防材料在施工现场出现损坏或损耗现象。(三)、技术准备工作1.图纸会审及技术交底工程开工前,在项目总工程师的组织下,集中项目部有关技术人员仔细审阅图纸,将不清或不明的问题及时汇总会知业主、监理和设计人员及时解决。项目经理部将严格按有关程序,组织技术交底,由项目经理部技术负责人向班组交底,做到项目部全体人员均熟悉本工程的技术要点、设计意图和施工技术规范的内容。2、施工组织设计的编制由项目经理部技术负责人编制该工程的施工组织设计方案,该方案被审批同意后以该方案作为本工程施工的指导性文件。3、测量放线工作开工前,由项目经理部有关人员联系规划局做好测量控制点的交接工作,并按规范进行

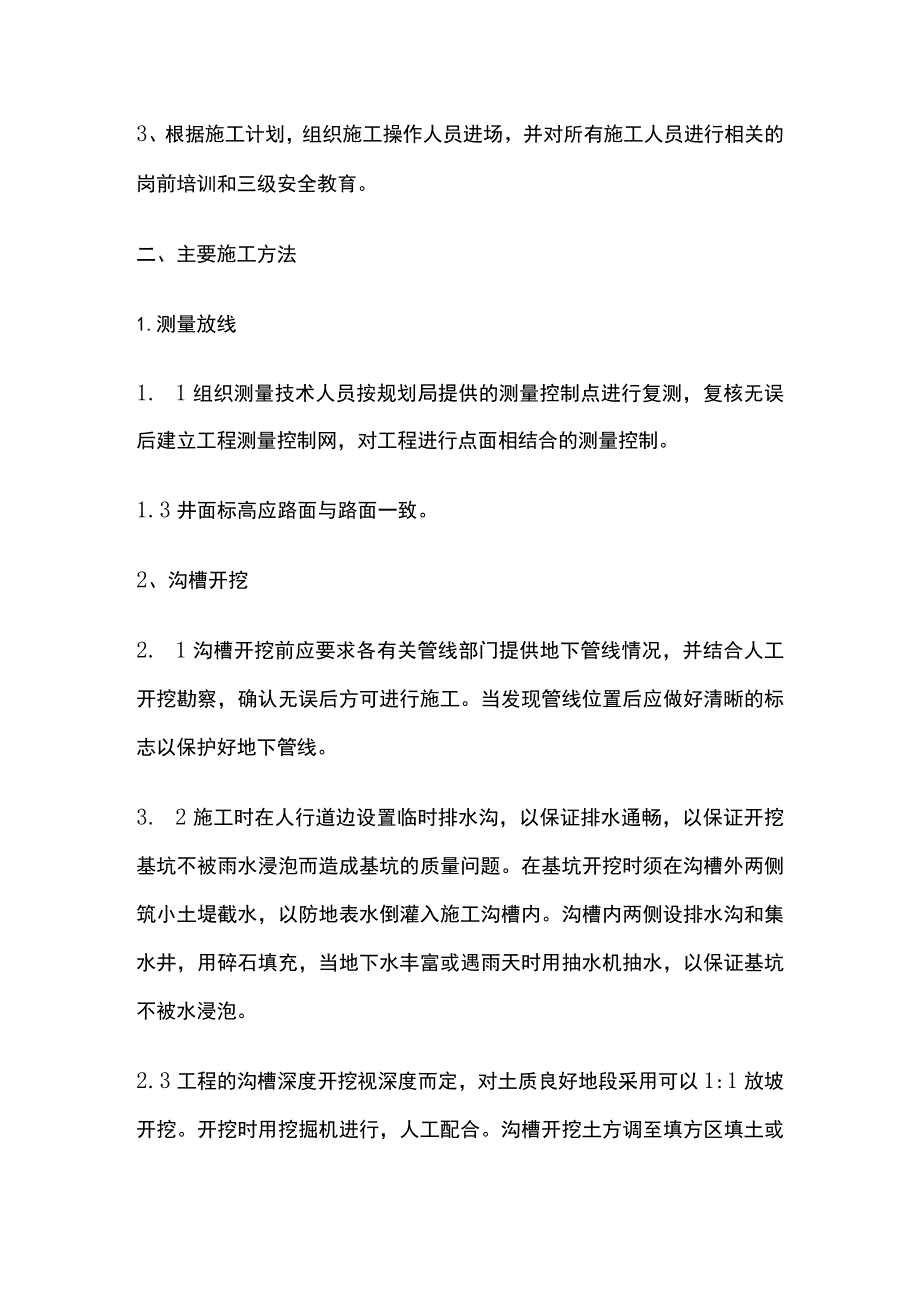

3、复测,同时建立测量控制网,确定道路中物口施工红线和施工放样测量。积极与建设单位、设计院联系,熟悉本工程的各项要求和任务,并及时向有关管理人员传达;(四)、其他准备工作1.做好沿线的地下管线(道)的探测与保护工作,以防对工程的进程产生不必要的影响;2、按施工总平面图及结合工地现场情况,及时搭设施工所需的临时设施,注意防火、防漏电等安全问题;3、根据施工计划,组织施工操作人员进场,并对所有施工人员进行相关的岗前培训和三级安全教育。二、主要施工方法1.测量放线1. 1组织测量技术人员按规划局提供的测量控制点进行复测,复核无误后建立工程测量控制网,对工程进行点面相结合的测量控制。1.3井面标高应路面与

4、路面一致。2、沟槽开挖2. 1沟槽开挖前应要求各有关管线部门提供地下管线情况,并结合人工开挖勘察,确认无误后方可进行施工。当发现管线位置后应做好清晰的标志以保护好地下管线。3. 2施工时在人行道边设置临时排水沟,以保证排水通畅,以保证开挖基坑不被雨水浸泡而造成基坑的质量问题。在基坑开挖时须在沟槽外两侧筑小土堤截水,以防地表水倒灌入施工沟槽内。沟槽内两侧设排水沟和集水井,用碎石填充,当地下水丰富或遇雨天时用抽水机抽水,以保证基坑不被水浸泡。2.3工程的沟槽深度开挖视深度而定,对土质良好地段采用可以1:1放坡开挖。开挖时用挖掘机进行,人工配合。沟槽开挖土方调至填方区填土或用自卸式汽车外运弃土。在开

5、挖前,沟槽的断面、开挖的次序和堆土的位置应由现场施工员向司机及土方工详细交底。在挖土过程中管理人员应在现场指挥并应经常检查沟槽的净空尺寸和中心位置,确保沟槽中心偏移误差符合规范要求。为保证槽底土壤不被扰动、破坏或超挖,用机械挖土至设计标高高2030cm后改用人工挖土和平整。开挖要保证连续作业,分段开挖,每段IOm20m,以防止土方塌方出现安全事故。2.4沟槽检查验收沟槽开挖完成应进行自检,应该熟悉检查项目和允许误差。自检合格后应马上通知监理进场进行检查验收,验收合格后方能进入下一工序的施To3、基础施工3.1若管道处于软土上应通知建设单位、监理及设计人员到现场解决,排水管道地基承载力不得小于I

6、OKpao3.2测量中心轴线,标高,并放出基础边线。在沟底设置水平小木桩,桩顶标高为管道平基砂石垫层的标高。3.3碎石、砂垫层应先将碎石、砂拌匀然后铺设,铺筑垫层时应边铺边检平。3.4质量标准a、砂石垫层设计要求,符合高程及纵坡设计要求,井位基础已符合设计井底高程。b、排水管应该符合允许偏差项目。4、管道安装4.1 下管前,要清理管坑内杂物,碎平基要清洗干净,然后在平基上弹放管道中线,复核管沟底标高。4.2 采用吊车下管,下管时应将管道排好,然后对线校正,严格控制中线和标高,对中方法采用中心线法和边线法。4.3 雨水管采用胶圈承插接口。4.4 管道稳定后应再复核一次流水位高程,符合设计标高后方

7、可进行下一工序。a、管道安装时,表面必须顺直,接口平顺,符合设计流水位高程。b、管底不得倒流水,缝宽应均匀,管道内不得有泥土、砖石、砂浆、木块等杂物。管材不得有裂缝、破损。6、回填6.1管道安装完毕并经检查验收合格后,进行回填工作。6.2 管坑两侧回填石屑厚度按设计要求,回填时两则同时进行,以防管道位移,管顶30cm以上回填土并分层夯实,密实度必须达到路基设计要求。6.3 .3回填时,槽内应无积水,不得回填淤泥、腐植土及有机物质。回填土不得夹有大块砖石,大块土必须敲碎至IoCm以下方可用于回填。6.4 沟槽回填顺序,应按施工开挖顺序进行,虚铺层厚30cmo6.5 换填砂或石粉,仍应按规定分层用平板振动器或手扶轻型压路机压实,每层虚铺厚度不许超过300mmo

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
